完工事例

地域別|すべて

A様邸

注文建築

建築中レポート

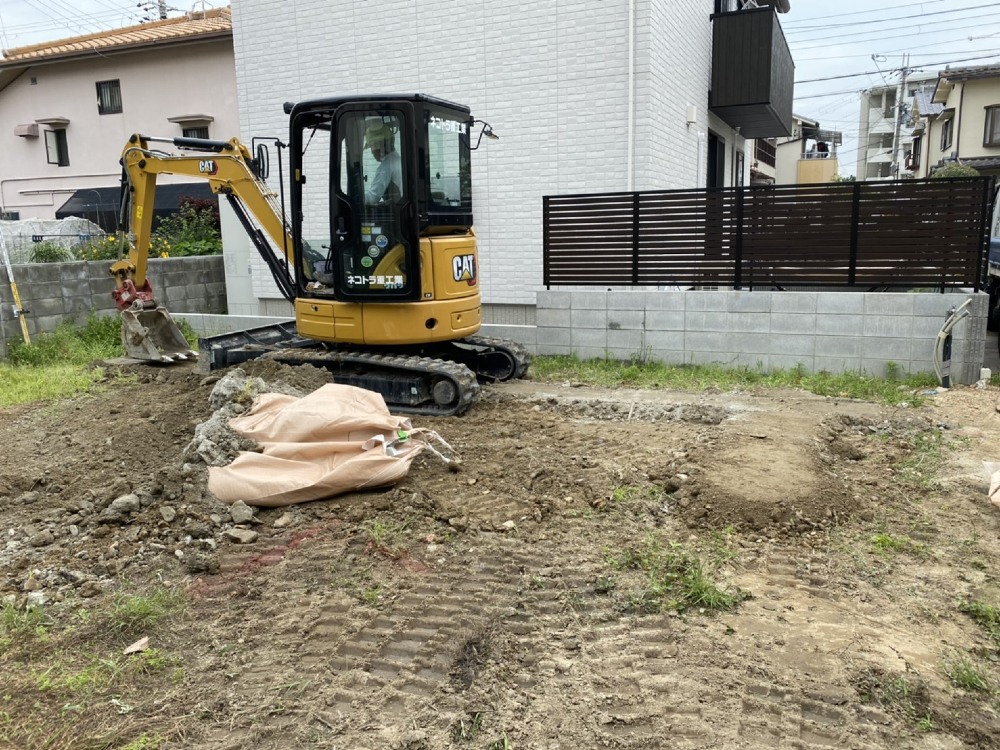

1.2021年05月24日

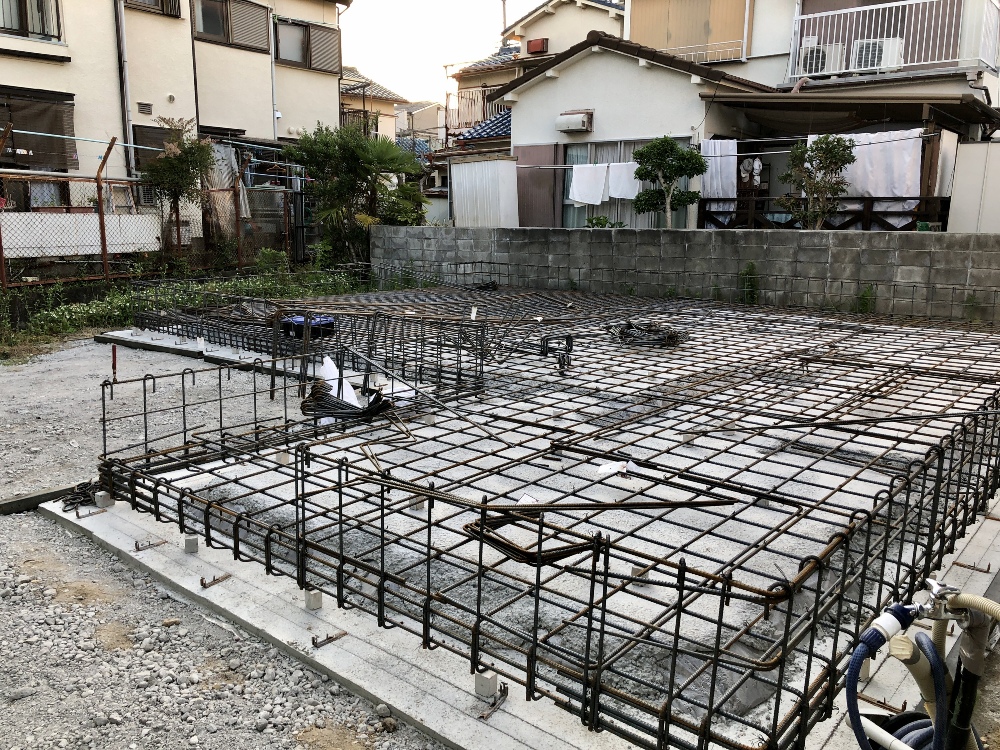

本日よりA様邸着工致しました。
近隣の皆様には大変ご迷惑をおかけ致しますが関係者一同、しっかりと工事を進めて参ります。
何卒宜しくお願いいたします。

2.2021年05月24日
3.2021年05月28日
4.2021年05月28日

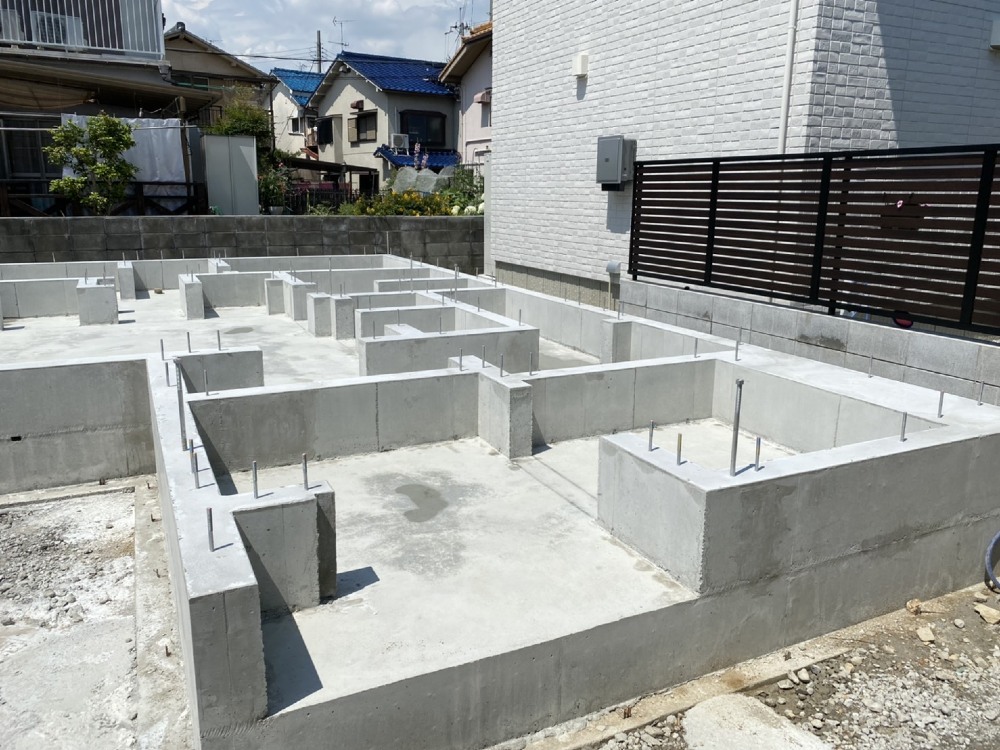

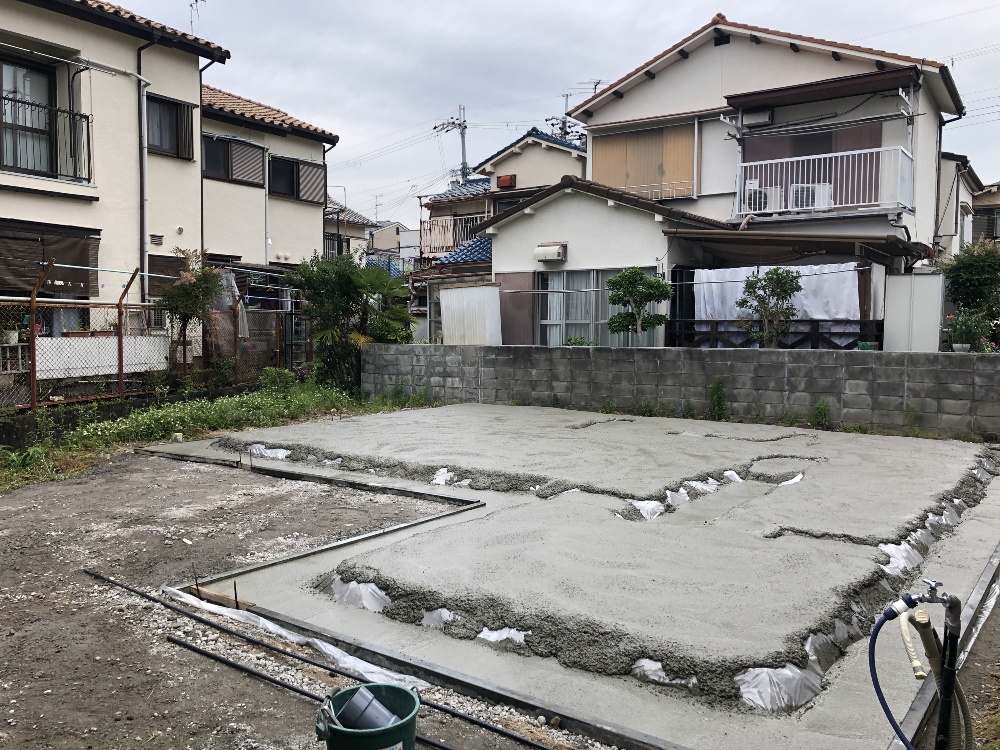

捨てコンクリート
捨てコンクリート

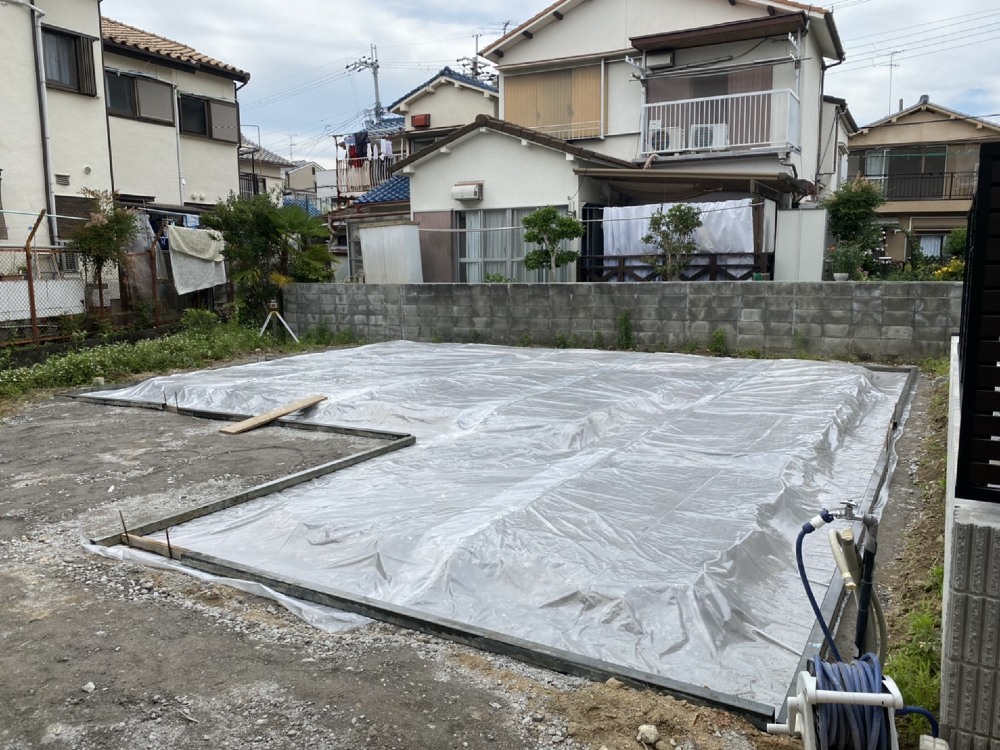

本日は、防湿シートを敷いて捨てコンクリートを打設しました。
明日は墨出しです。

5.2021年05月28日
6.2021年05月29日
墨出し
7.2021年05月29日
8.2021年05月31日

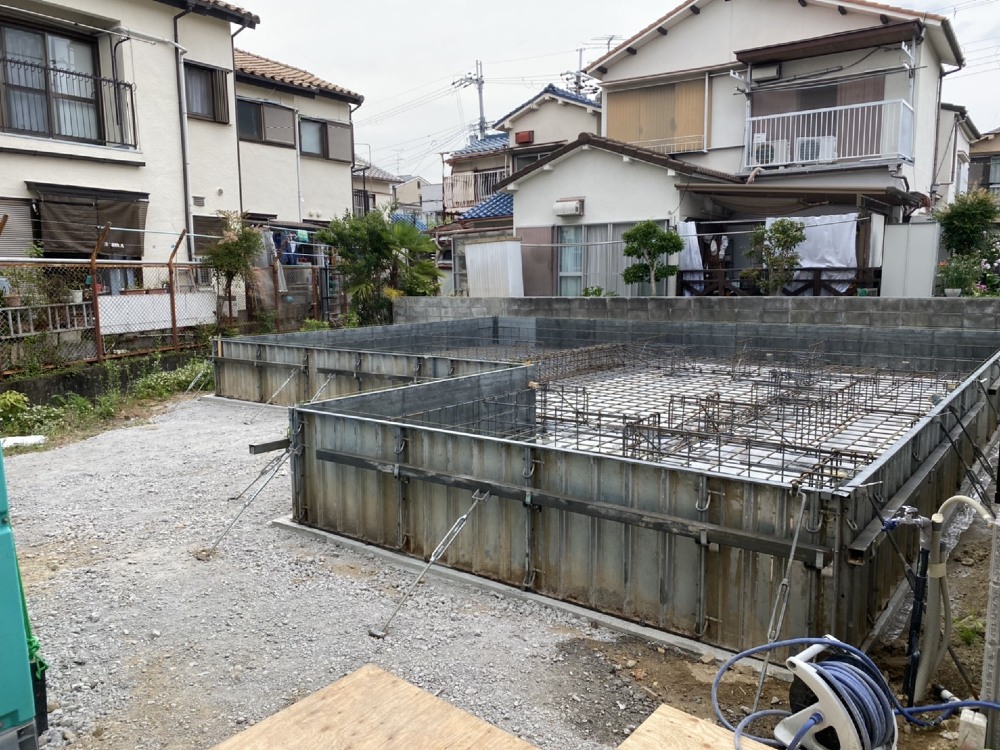

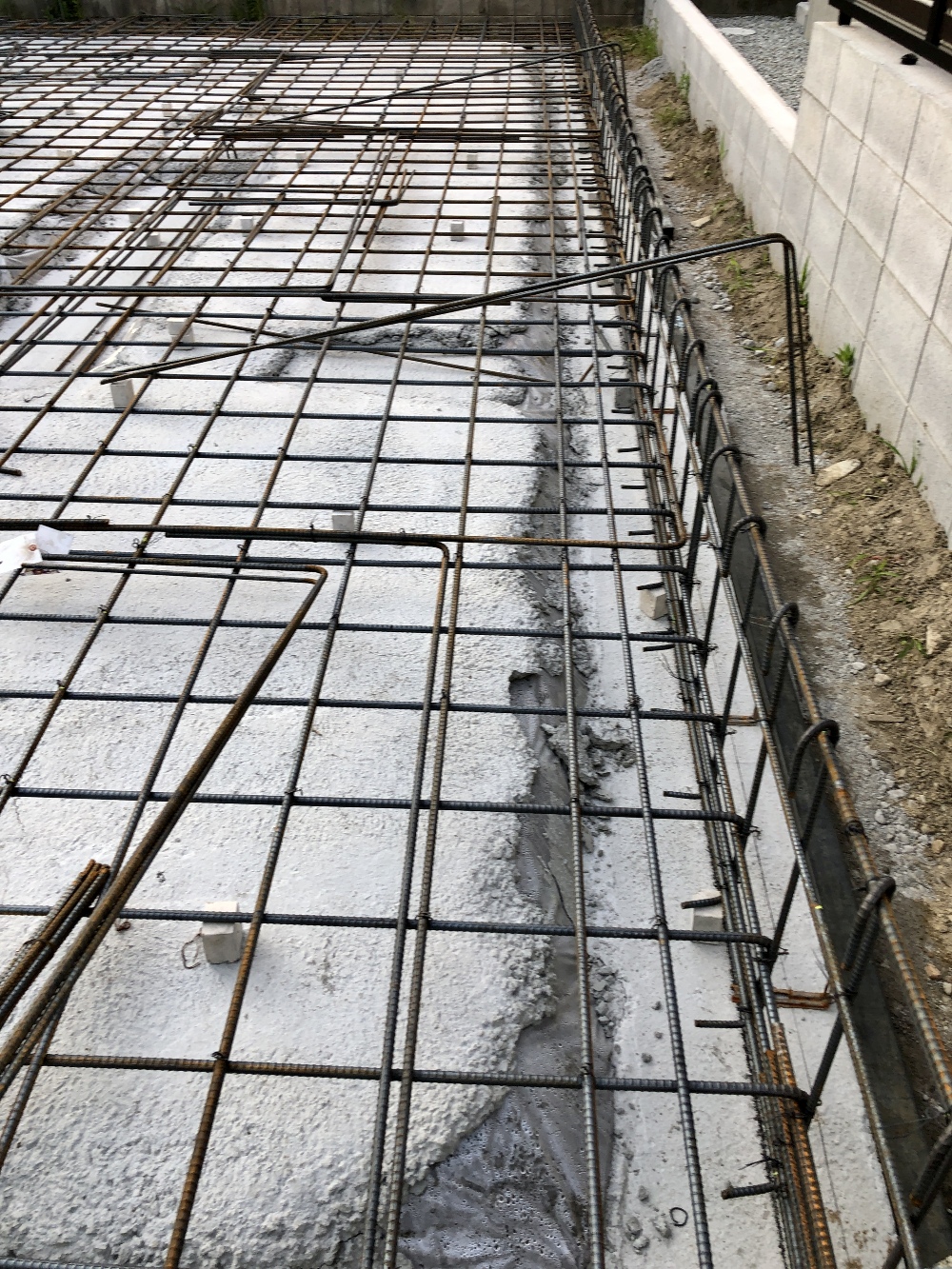

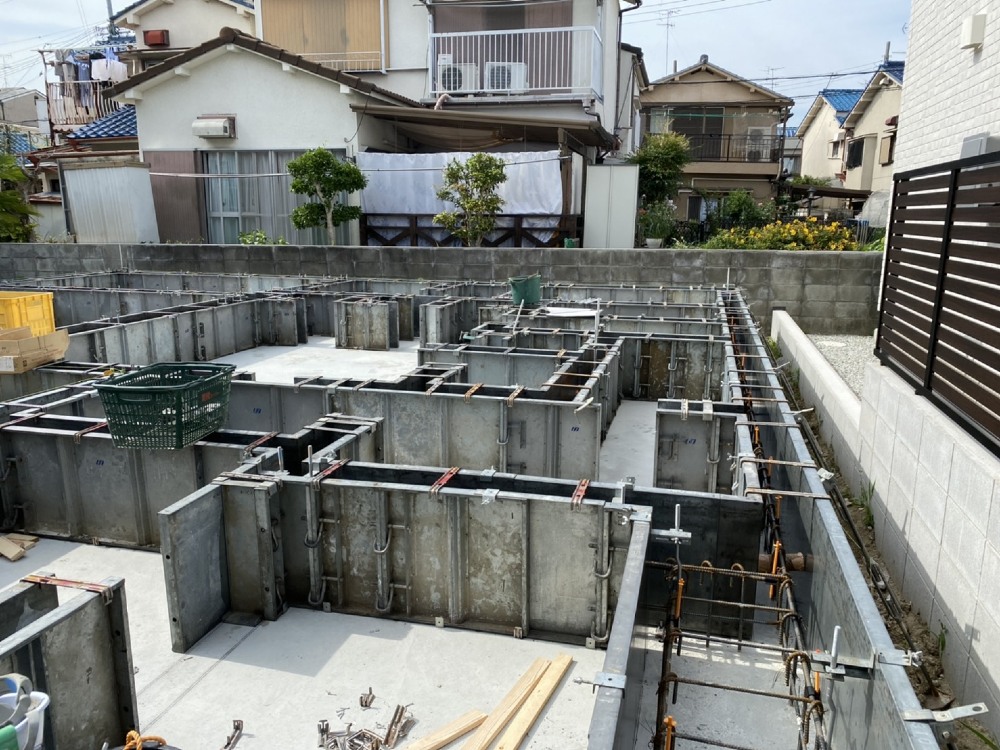

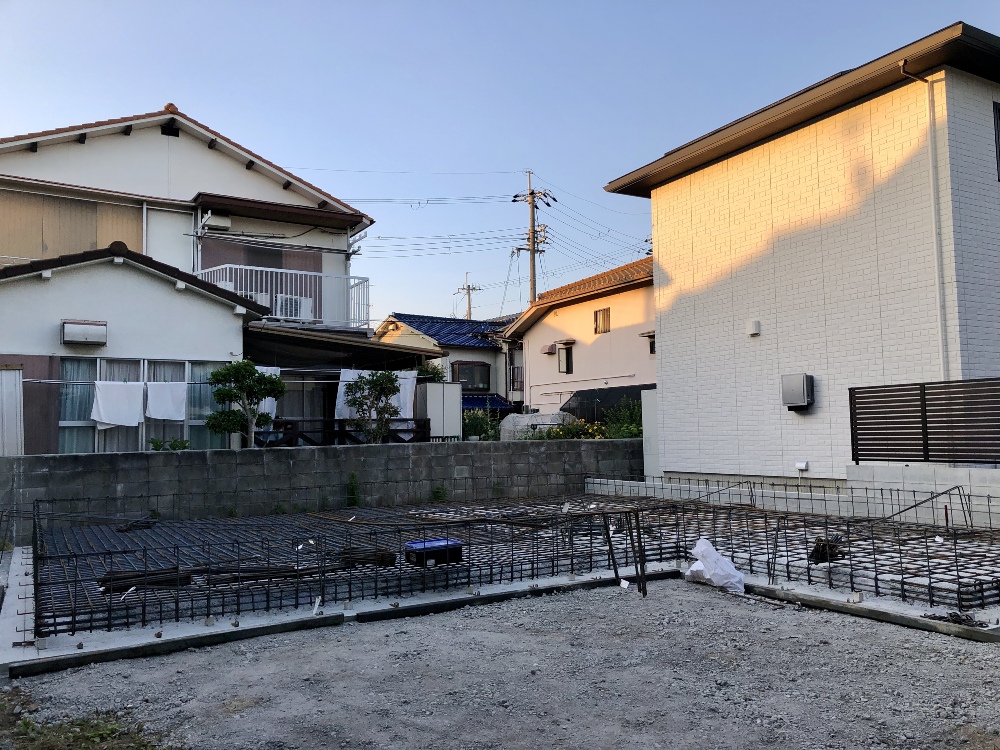

鉄筋組
鉄筋組

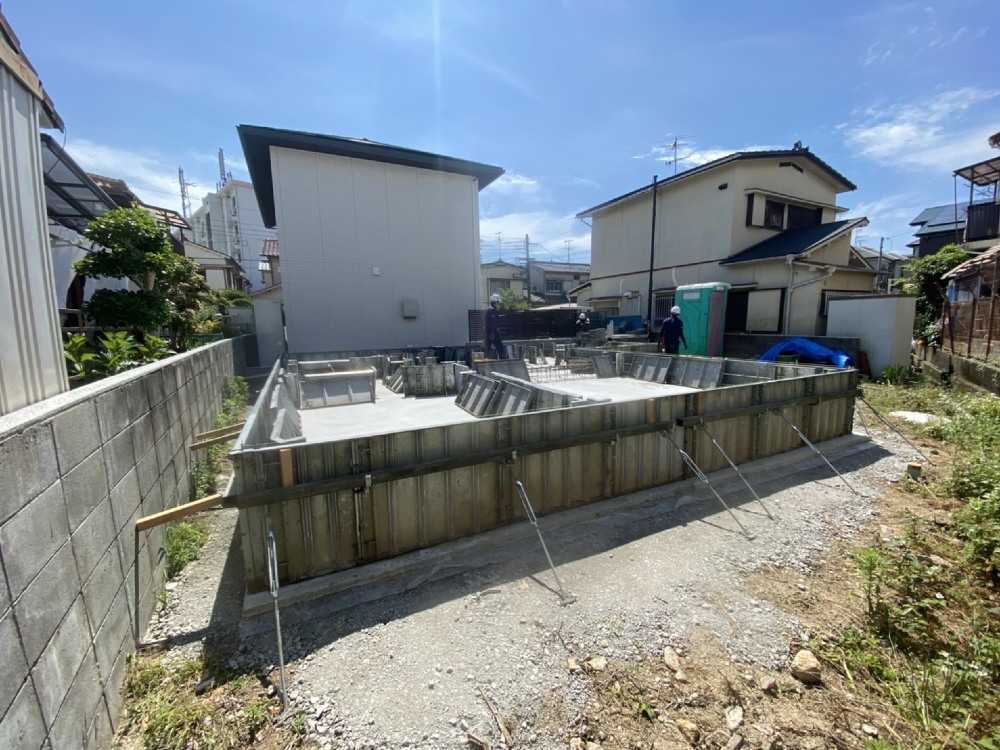

大事なお家を支える頑丈な基礎になるように図面通りきっちり丁寧に組み上げられていきます。

9.2021年05月31日
10.2021年05月31日
11.2021年06月02日

鉄筋と外部の型枠の施工を致しました。

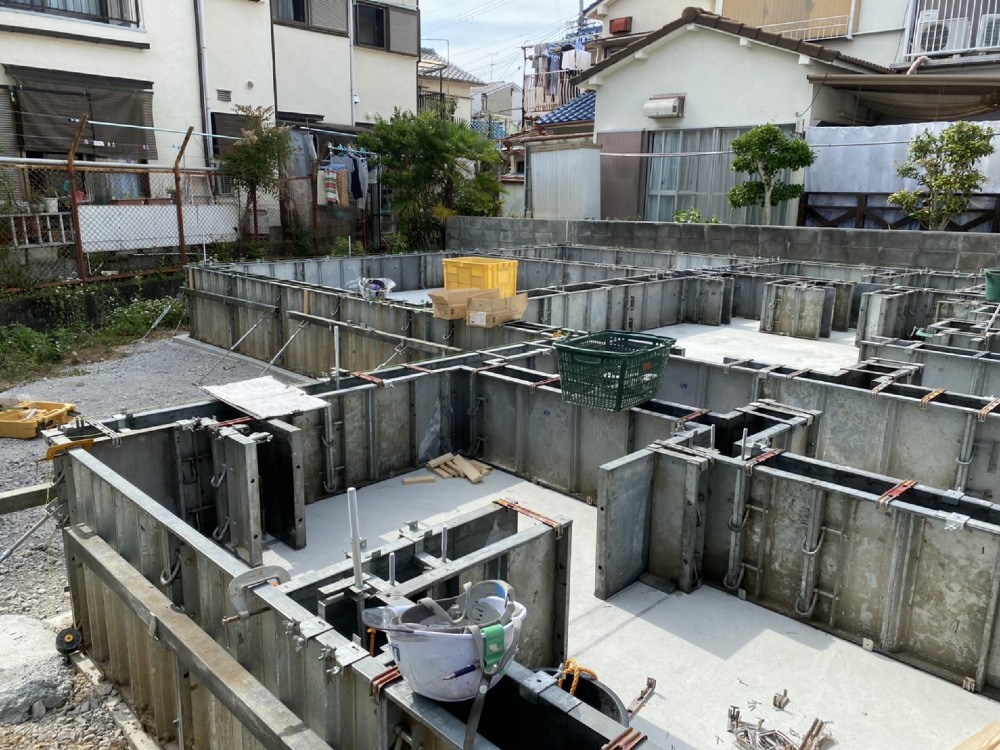

12.2021年06月02日

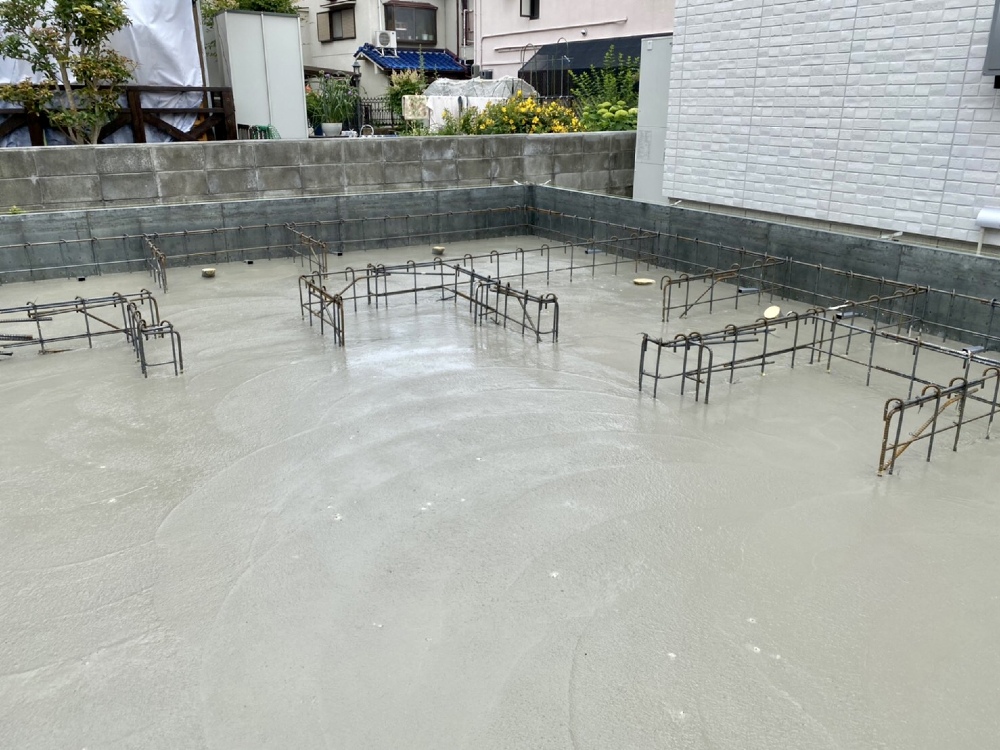

本日は基礎配筋検査でした。
この検査はとても大切です。

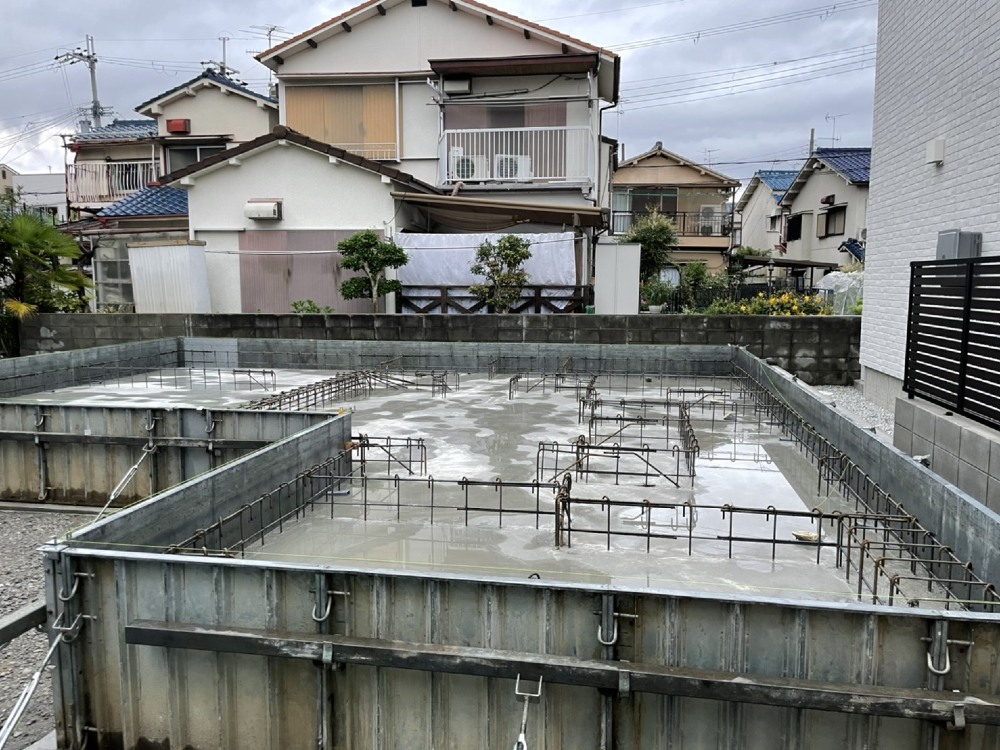

第三者機関のチェックを受け、次の工程に進むことができます。検査合格後はいよいよコンクリートの流し込みをします。

13.2021年06月02日

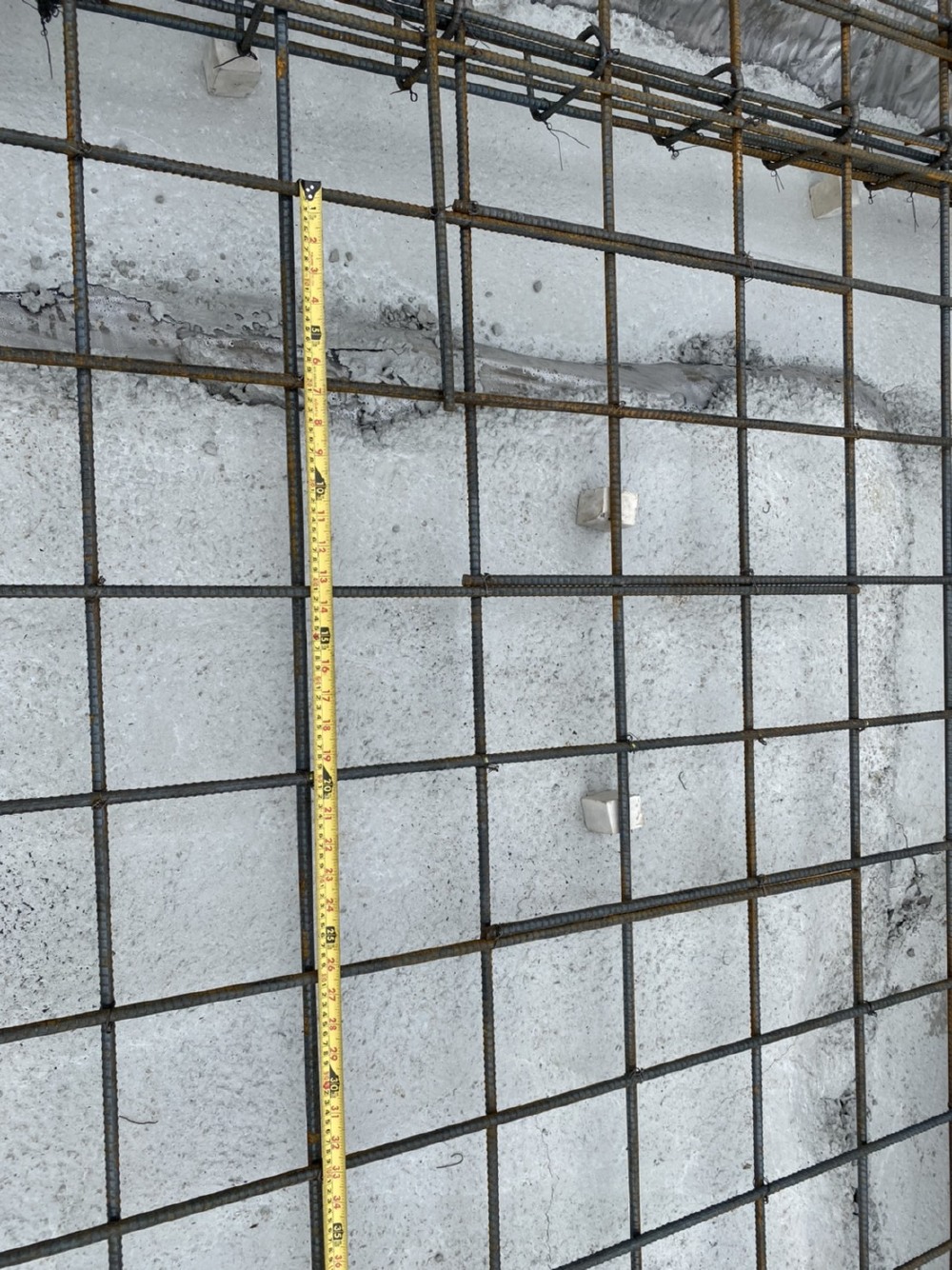

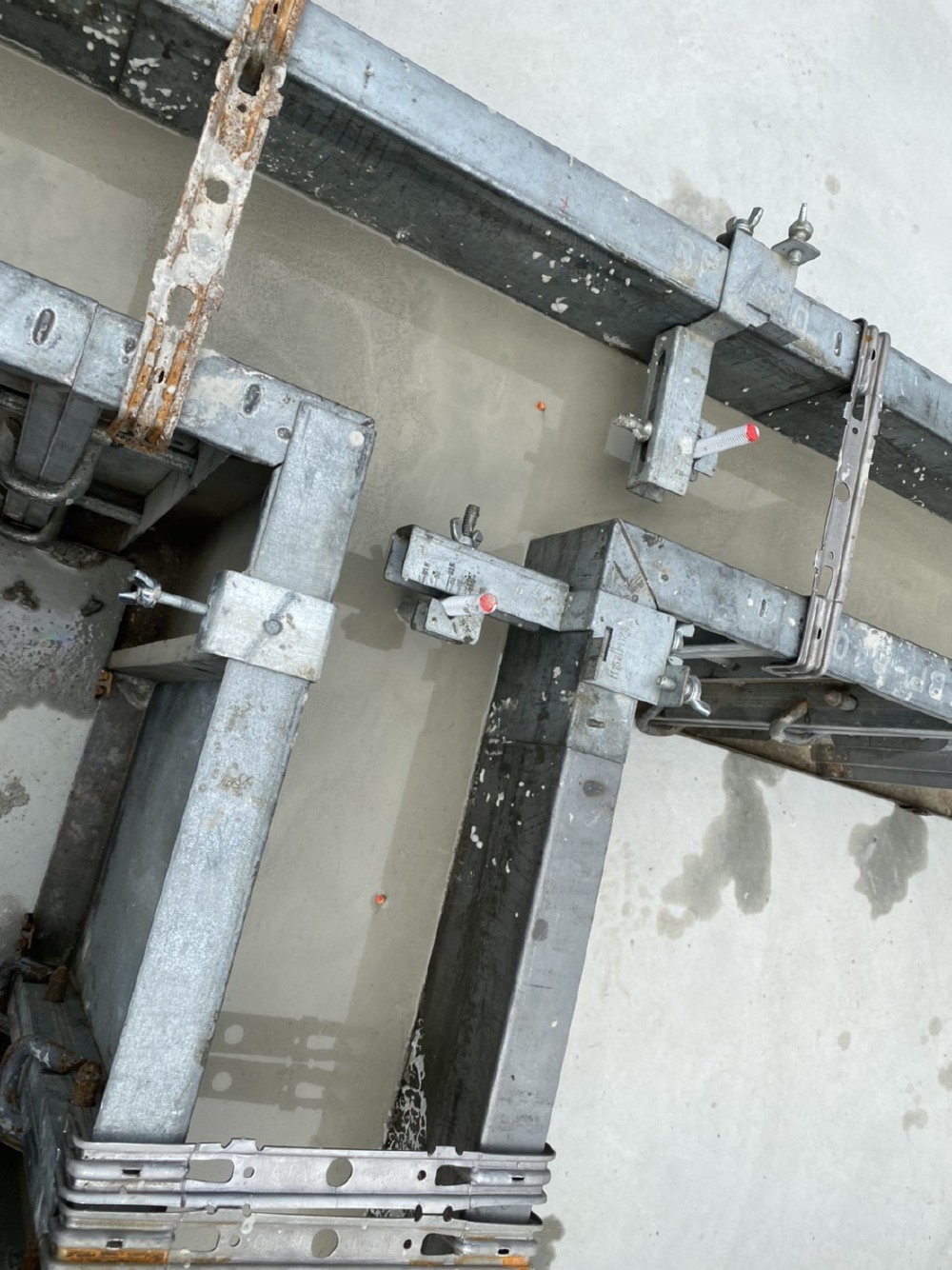

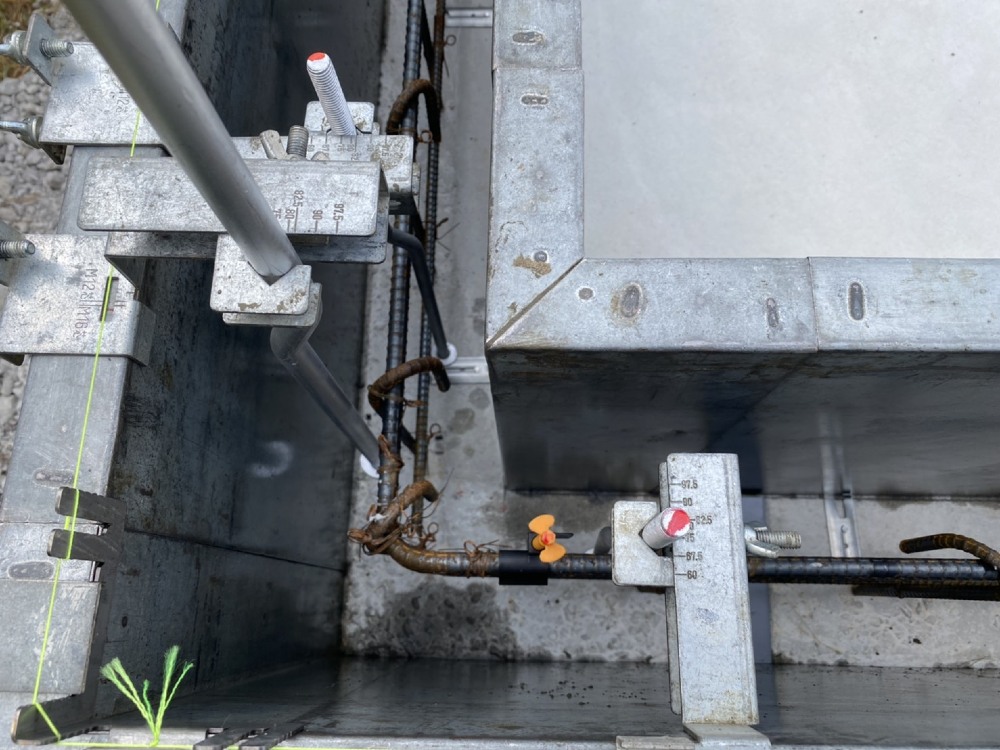

配筋検査

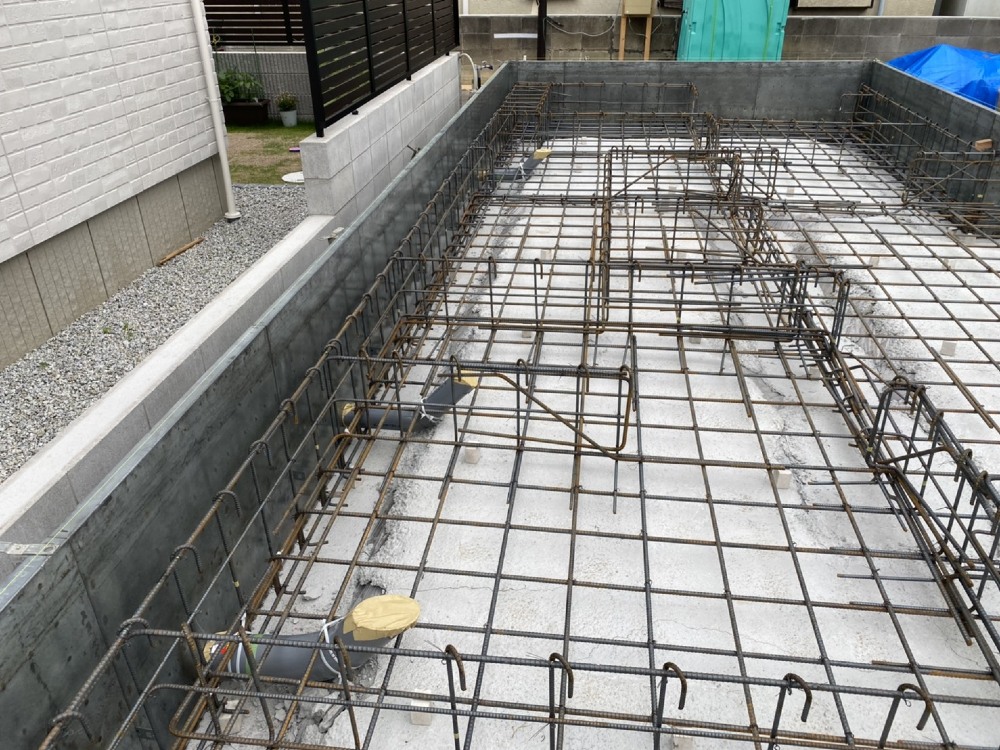

配筋検査

構造計算による設計図通りに鉄筋が組まれているかを検査をします。

14.2021年06月02日
配管仕込
配管仕込
15.2021年06月02日
16.2021年06月03日

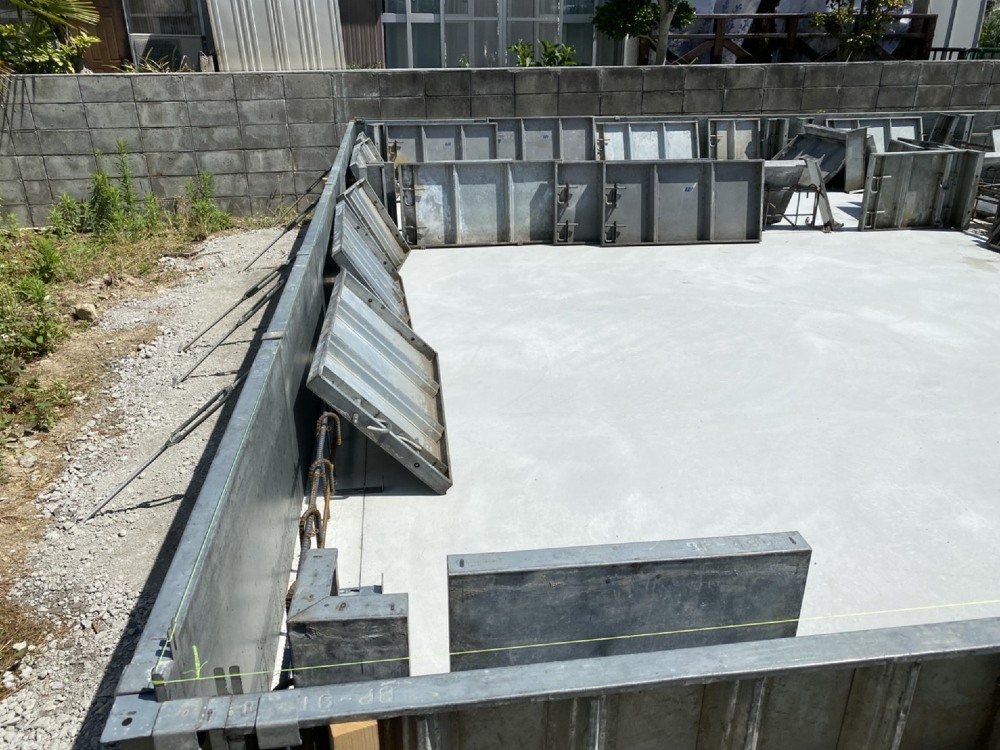

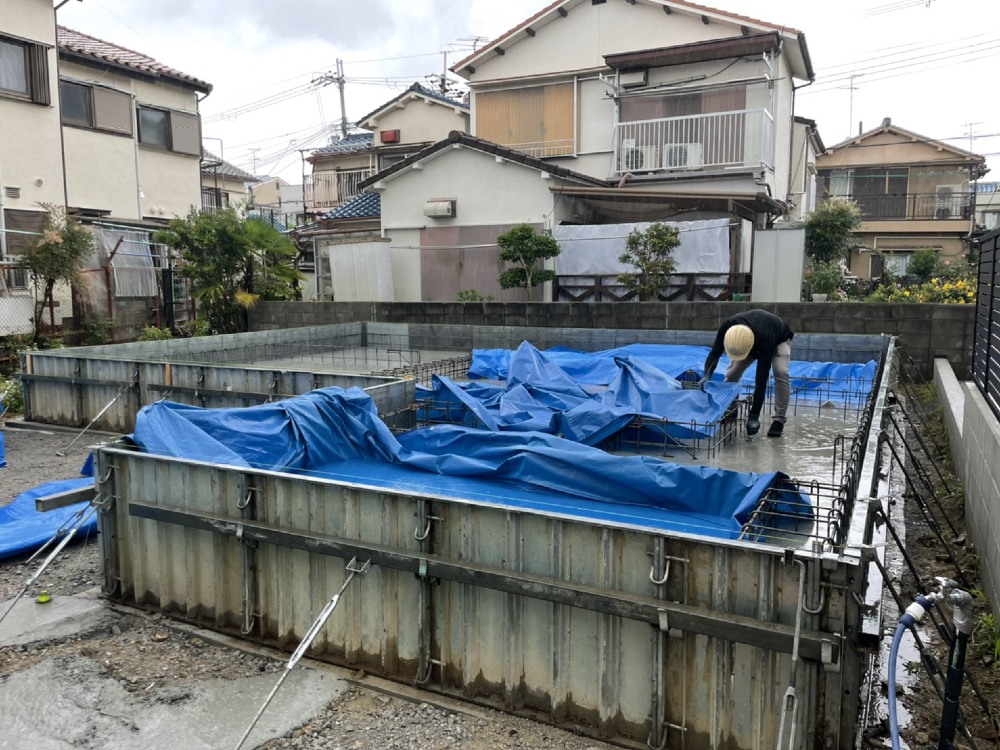

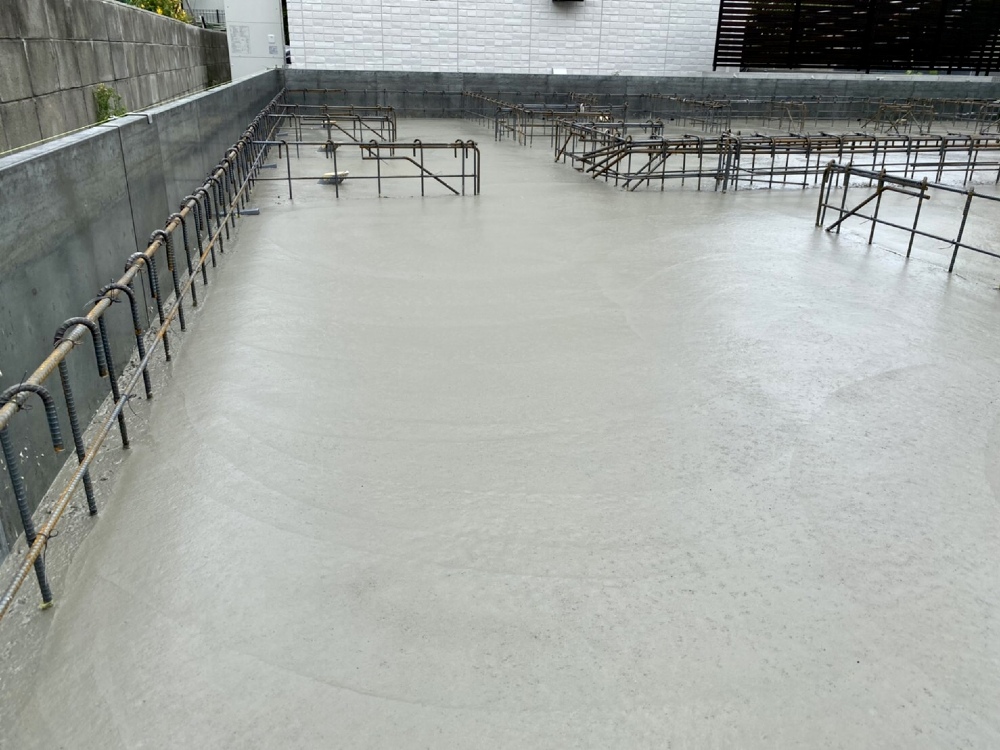

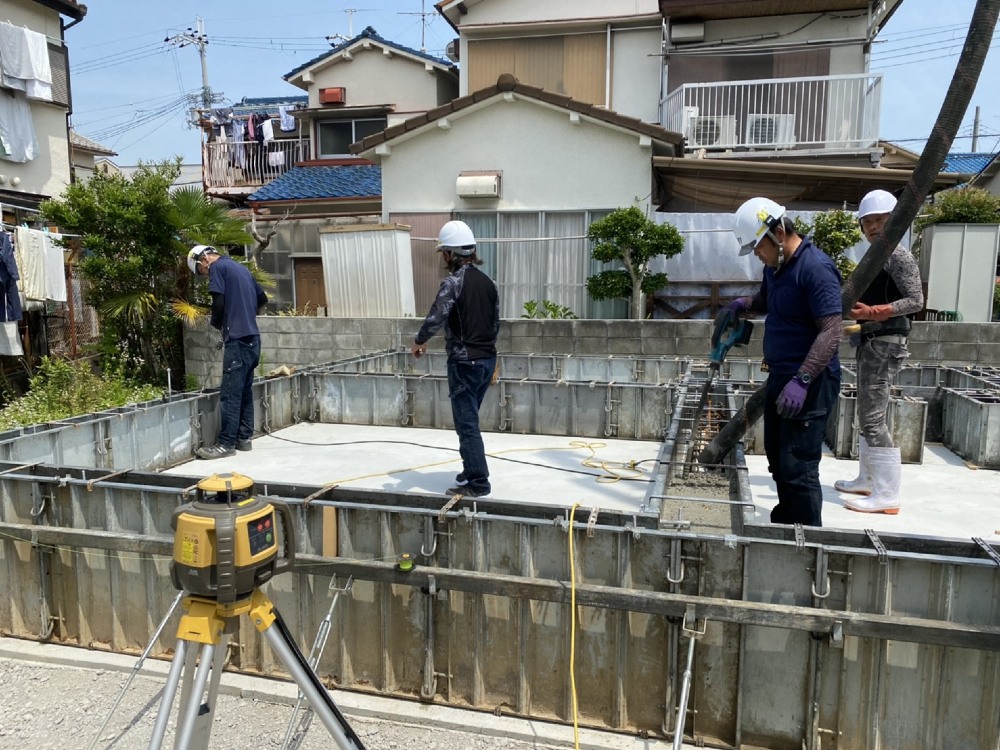

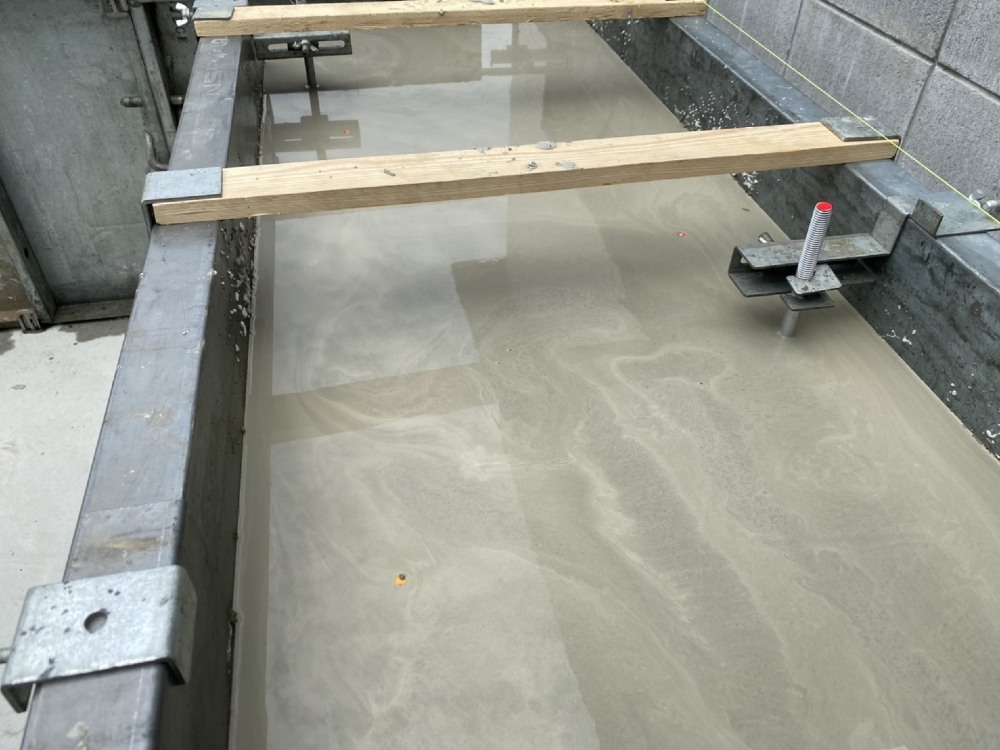

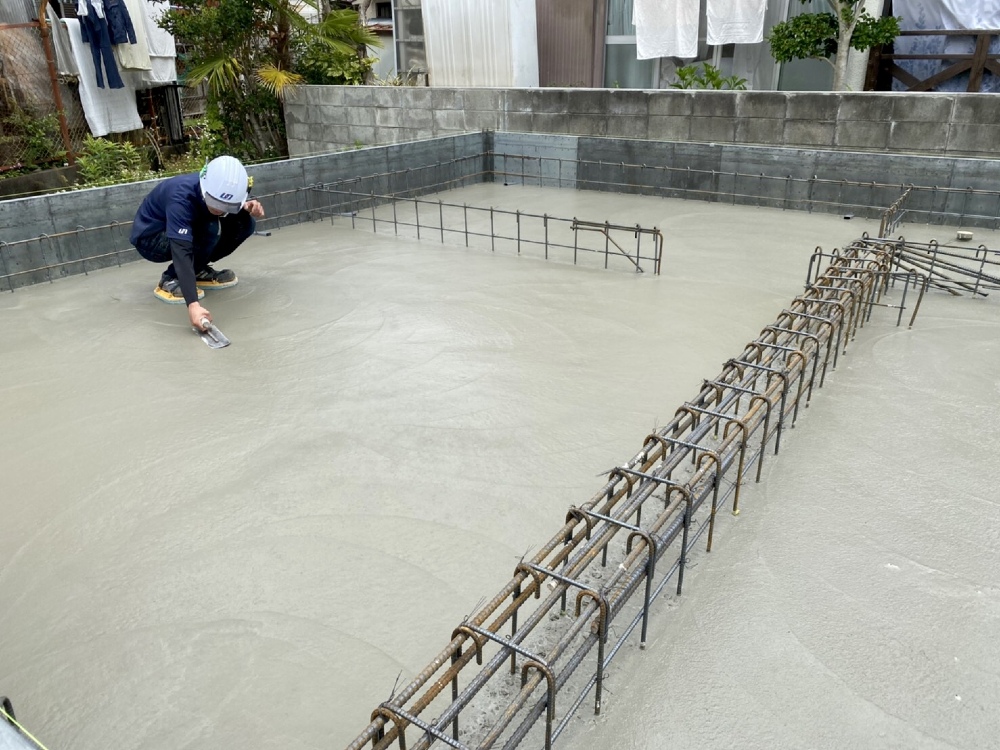

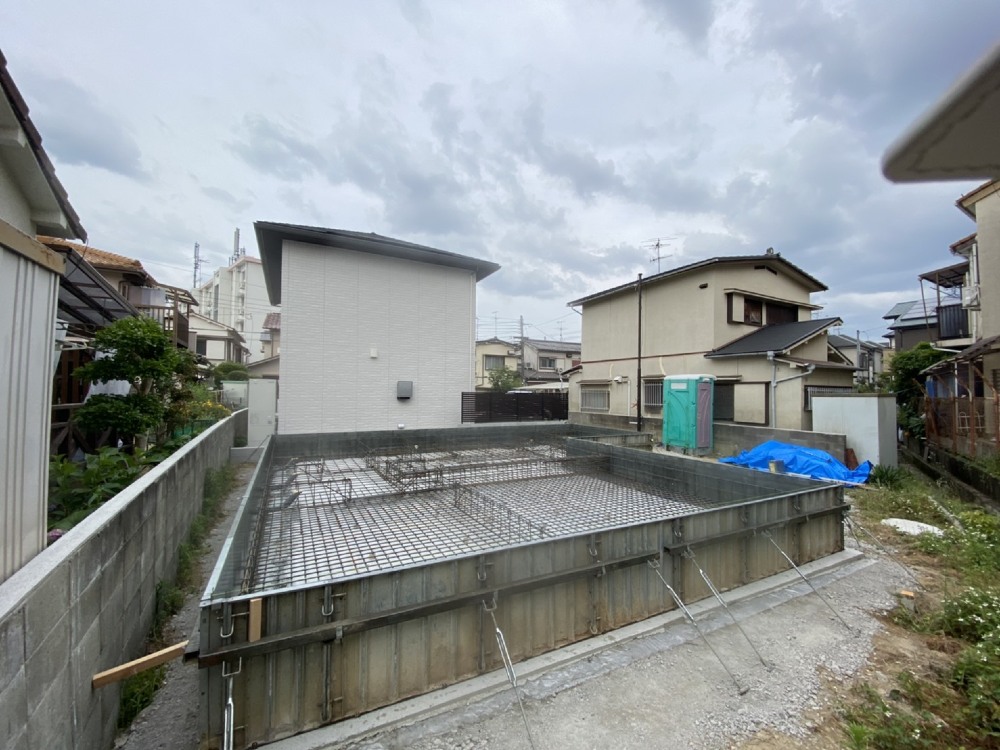

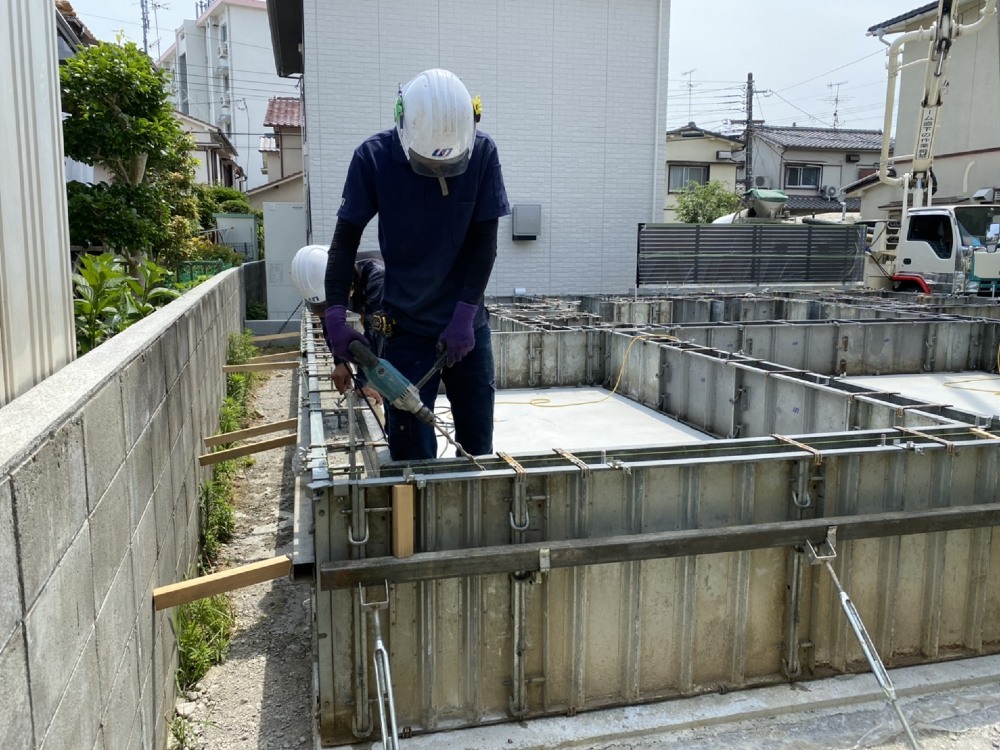

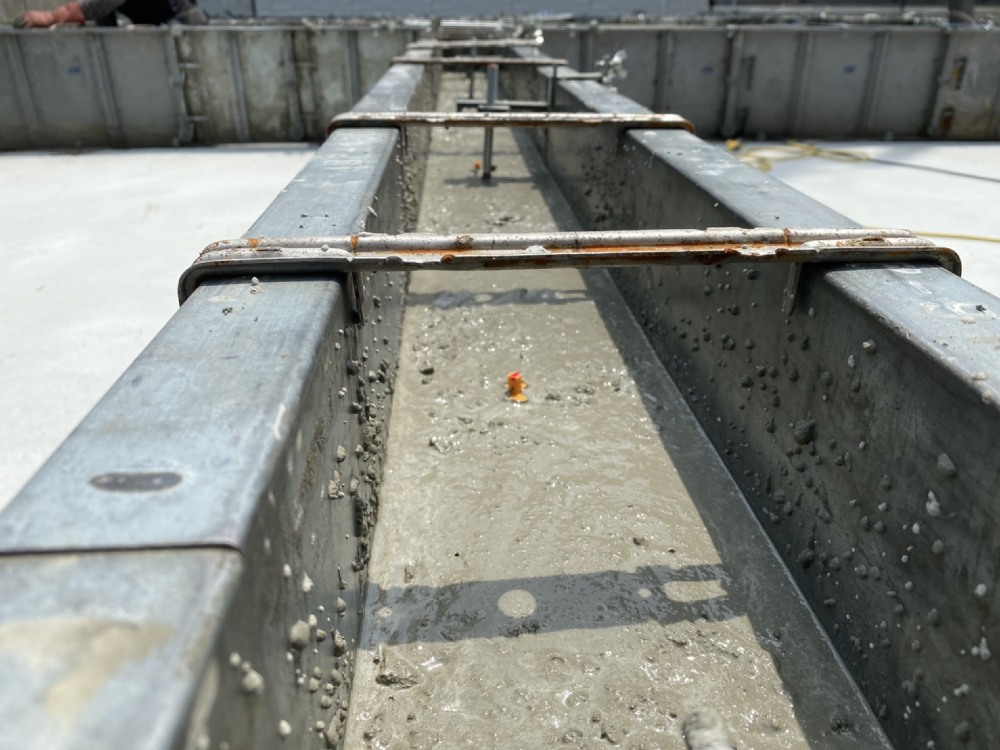

ベースコンクリート打設工事

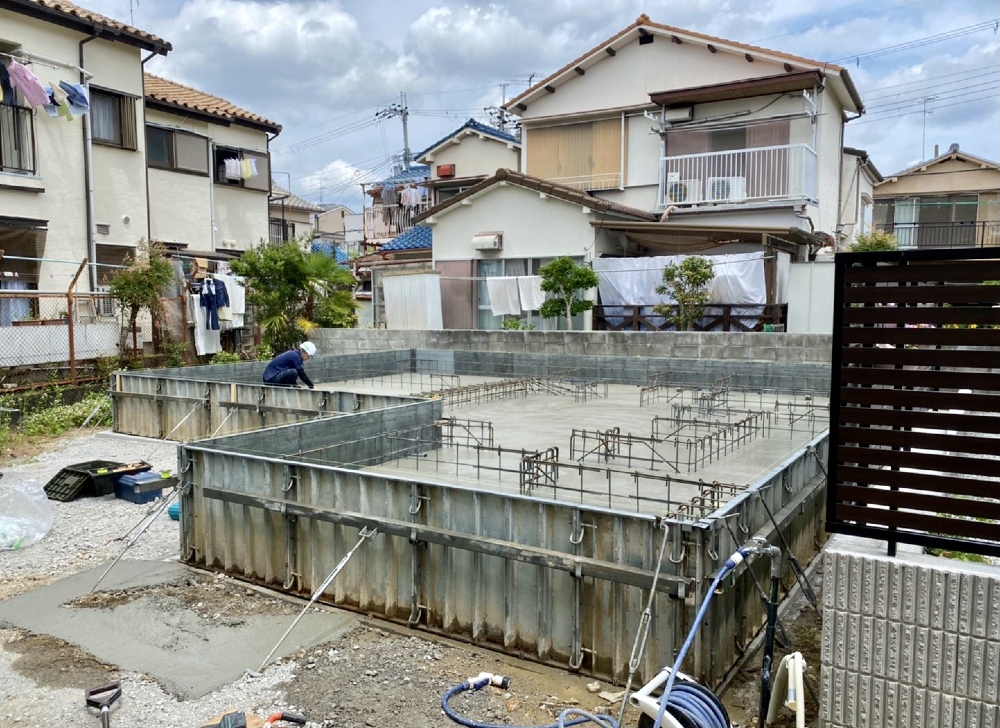

ベースコンクリート打設工事

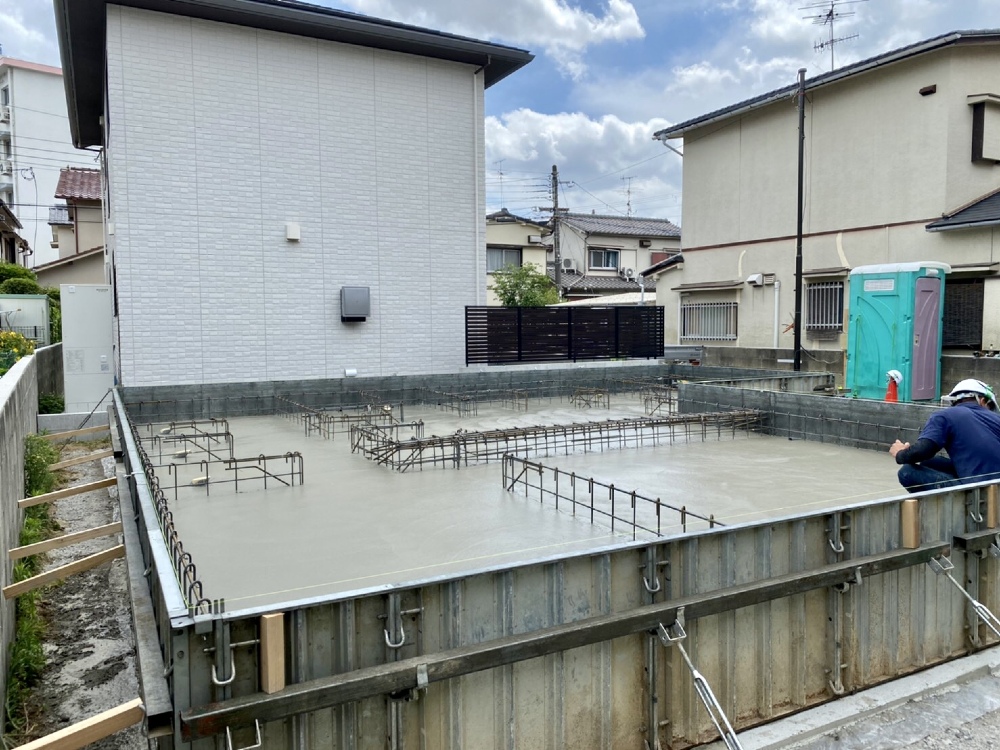

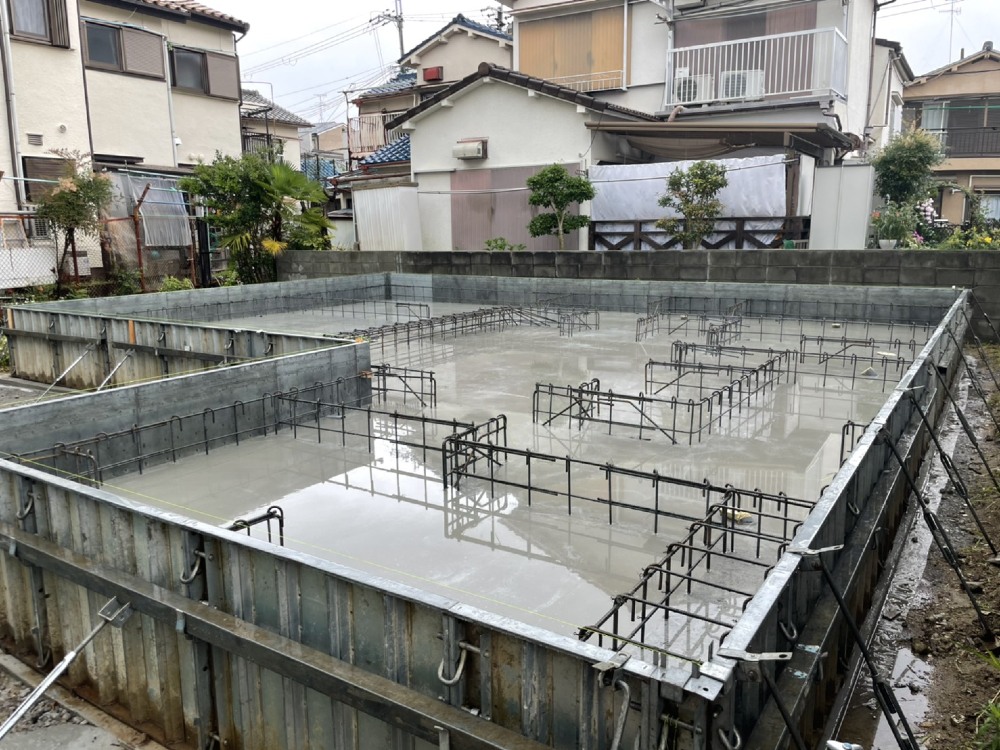

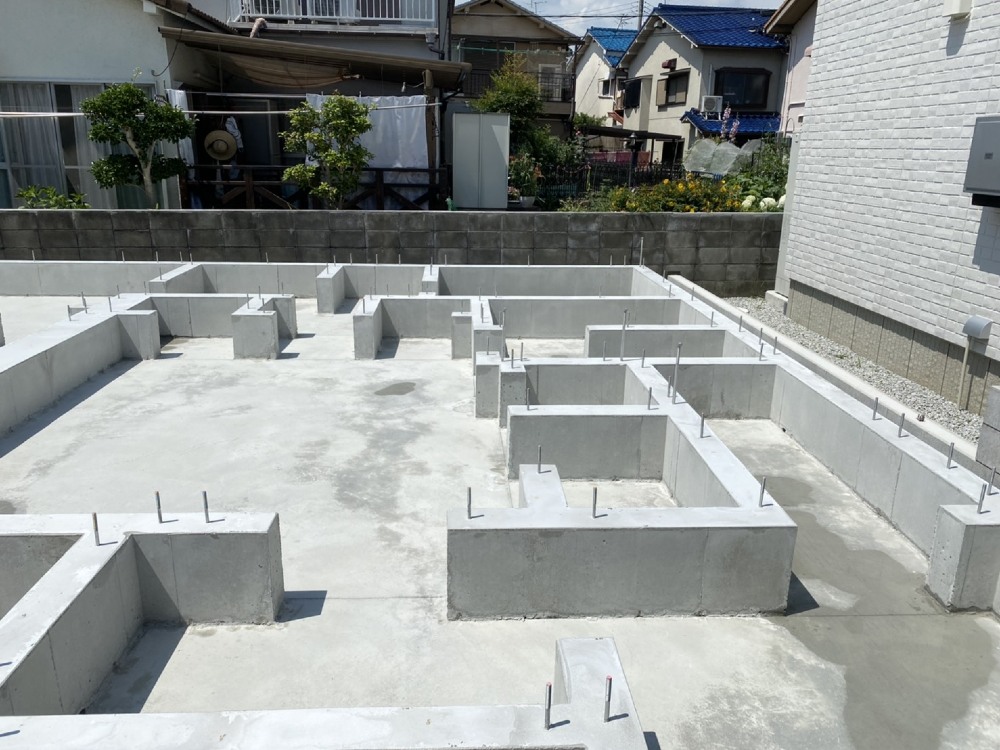

土間ベースコンクリート打設工事
終了致しました。

17.2021年06月03日
18.2021年06月03日
19.2021年06月03日
20.2021年06月03日
21.2021年06月03日

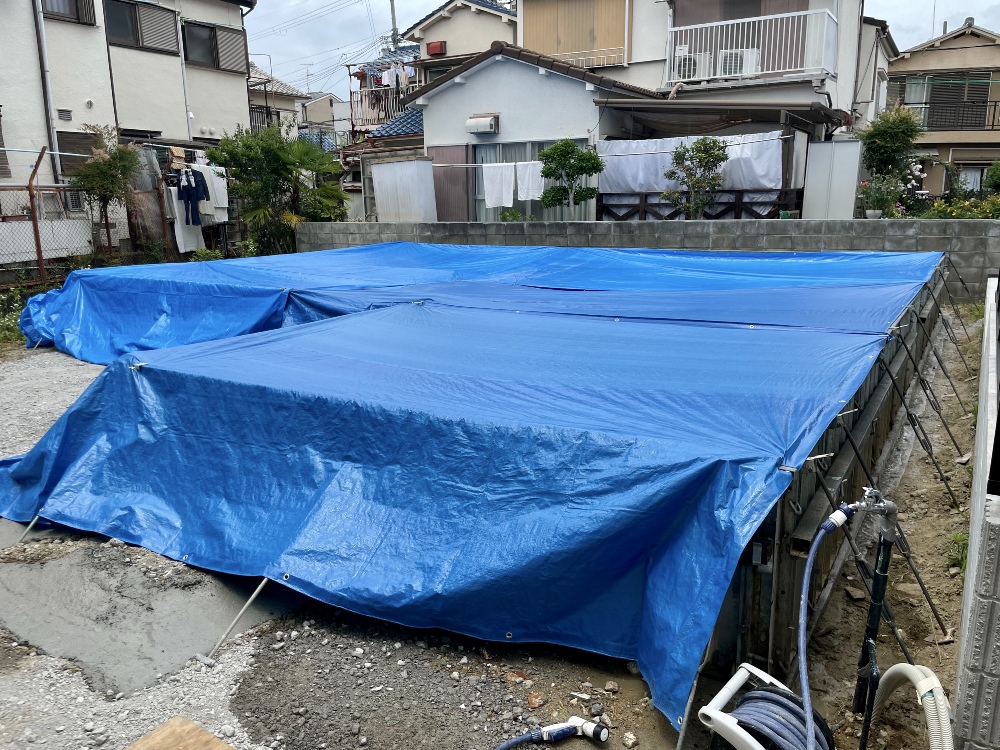

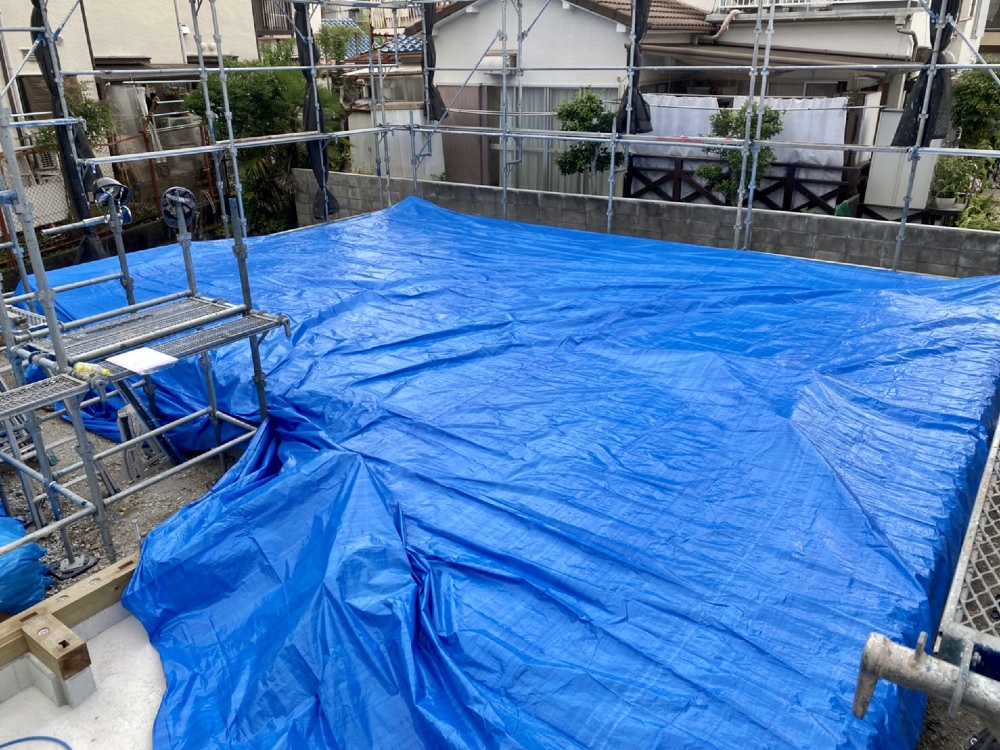

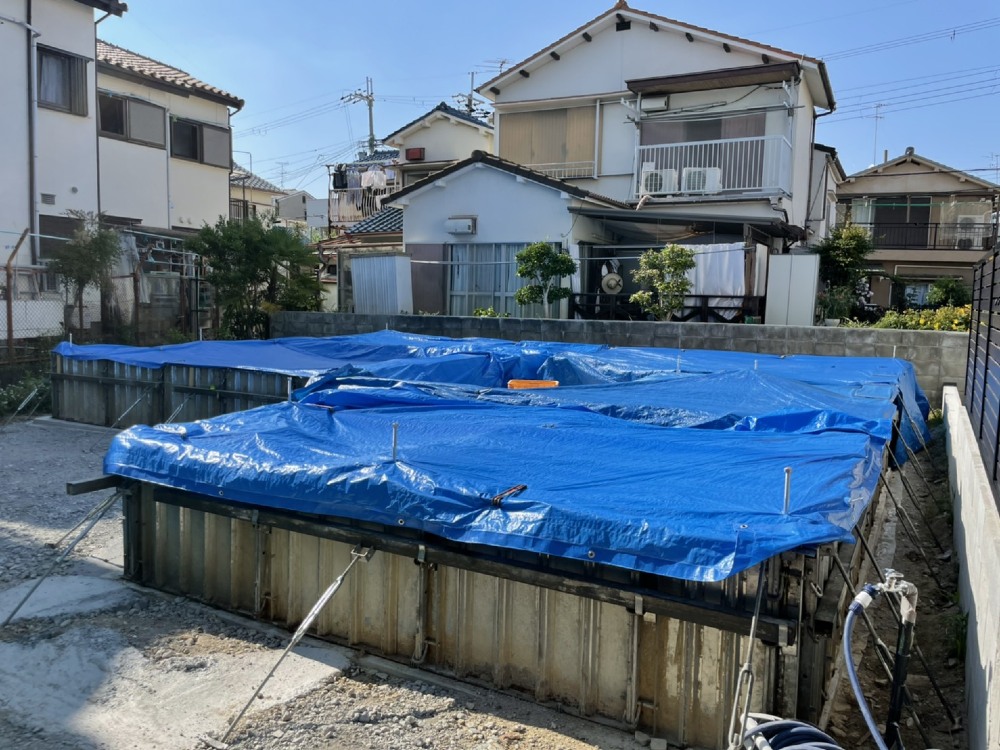

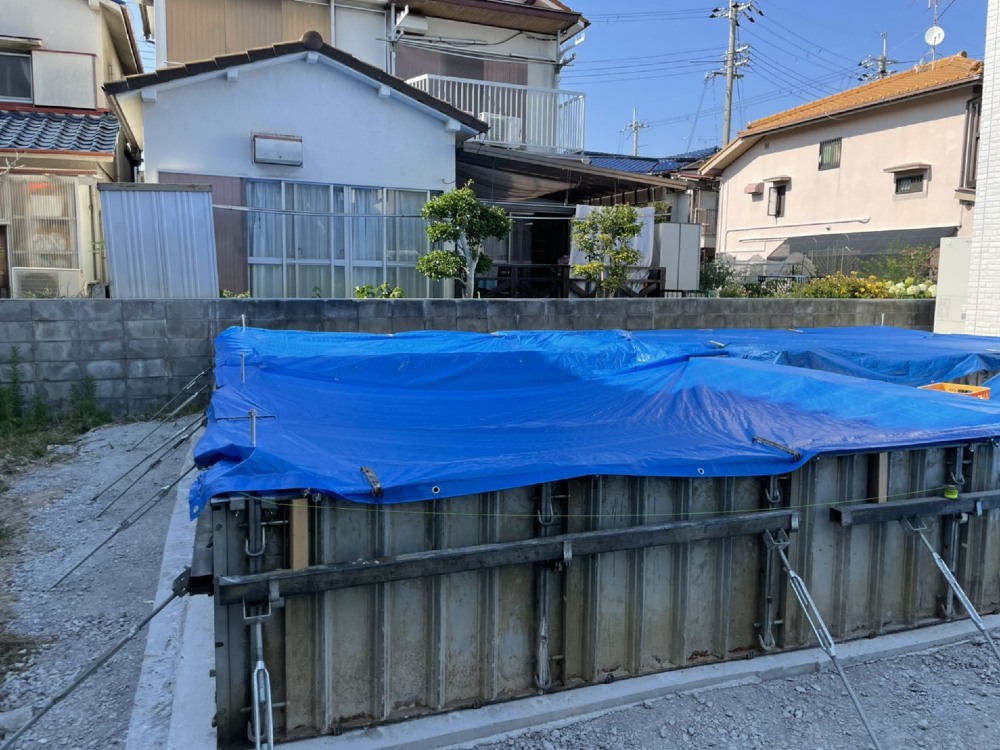

雨養生
雨養生
22.2021年06月04日
23.2021年06月04日
24.2021年06月04日

18時半現在
お昼にシートを外しました。
だいぶ雨水も蒸発していました。

25.2021年06月07日
26.2021年06月07日
27.2021年06月07日
28.2021年06月07日
29.2021年06月07日

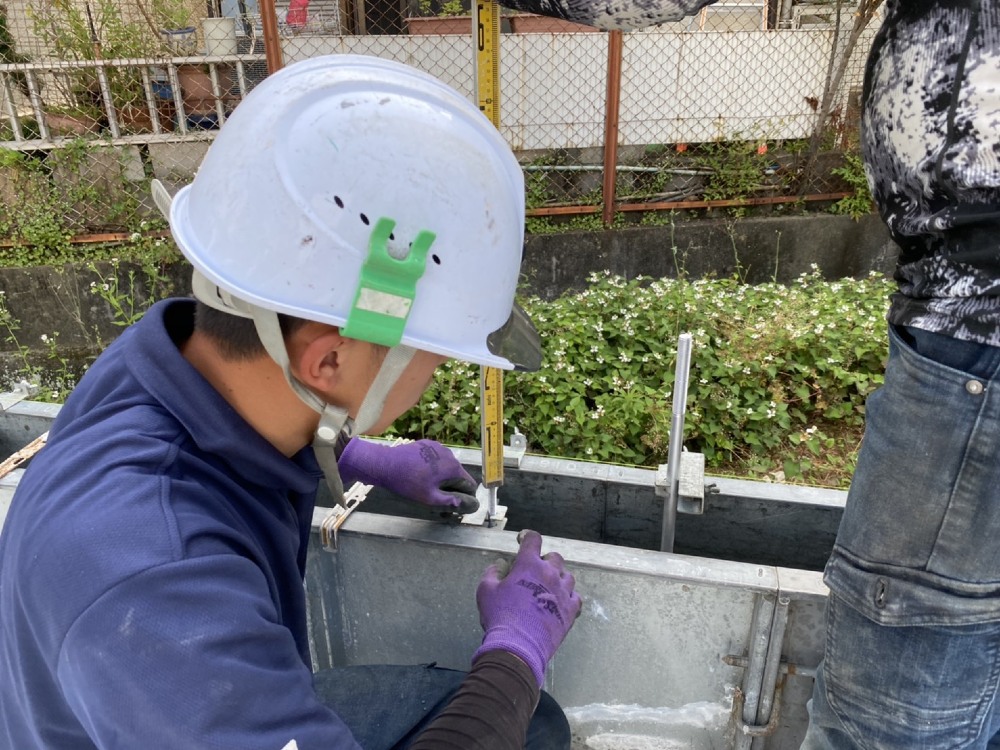

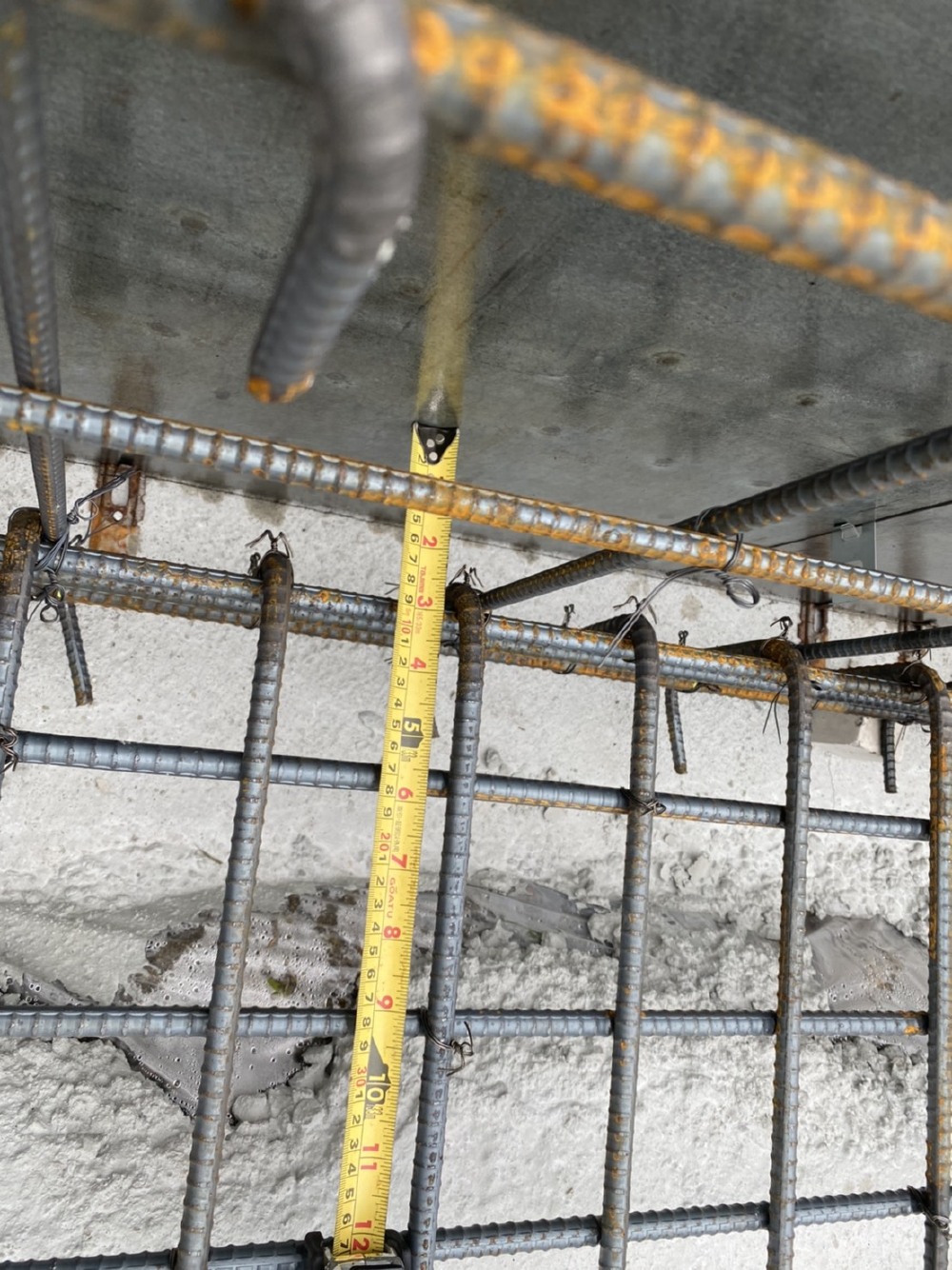

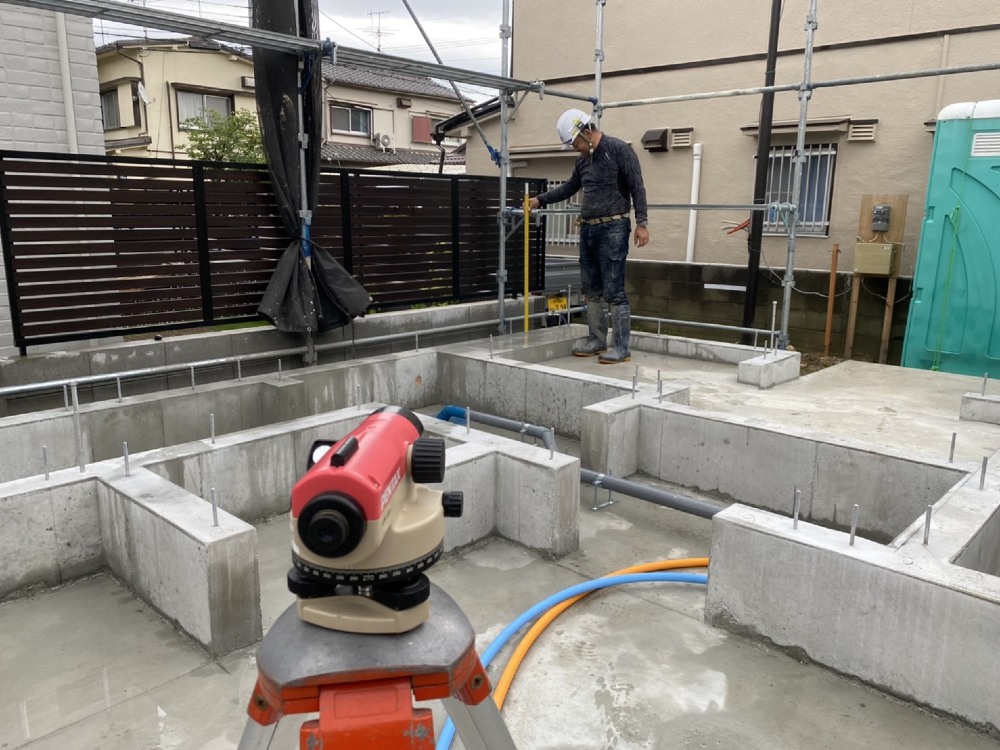

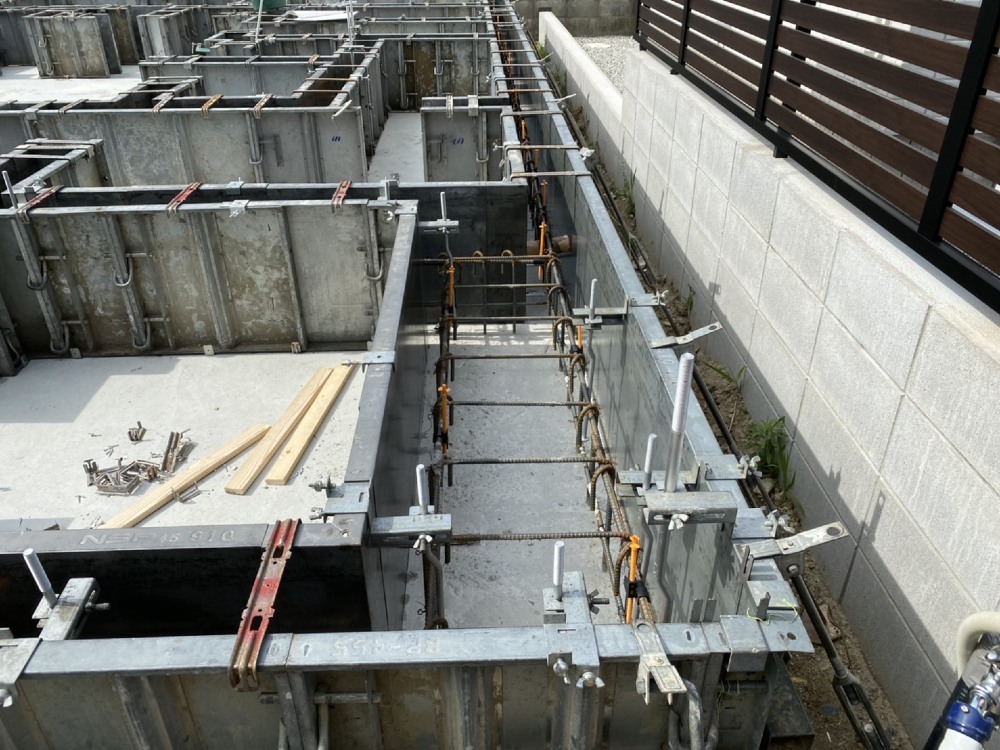

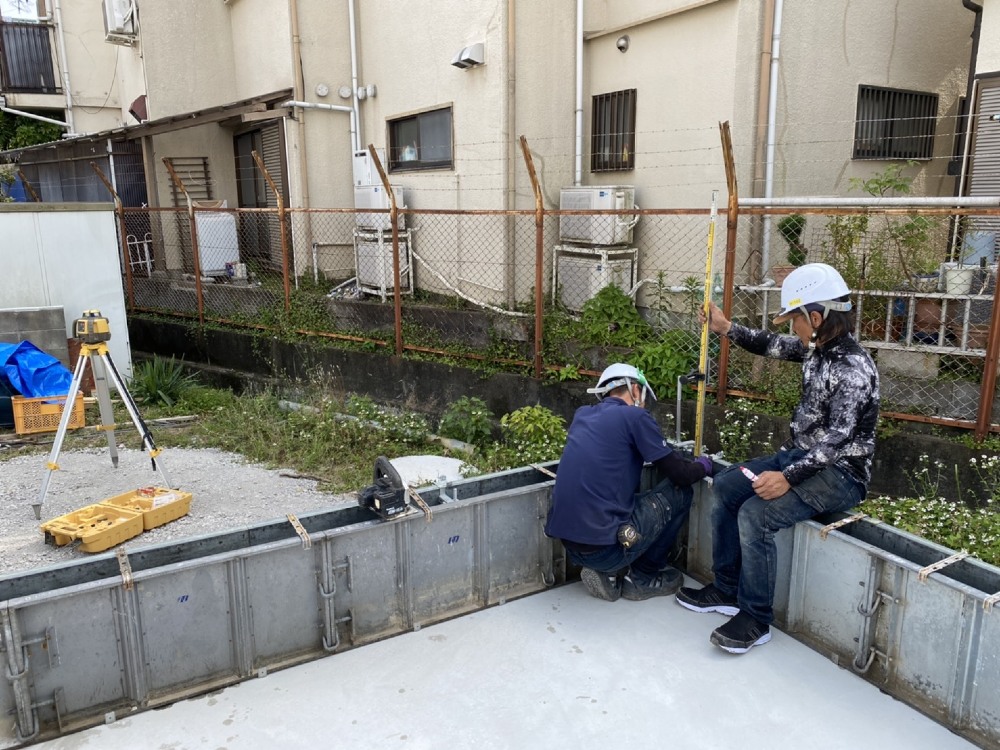

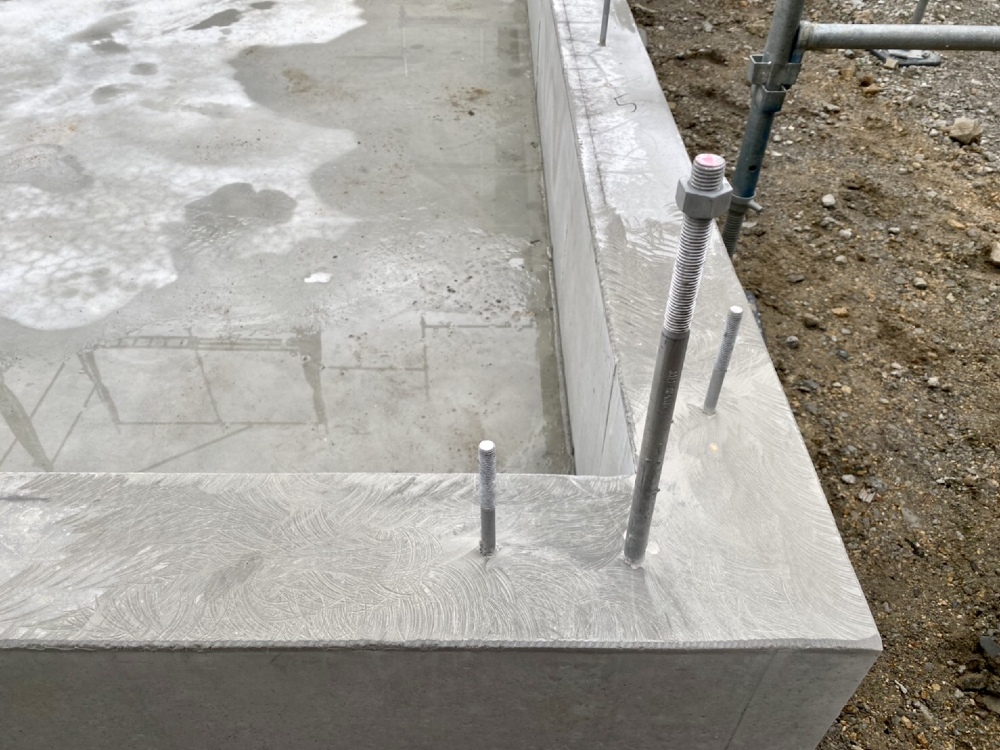

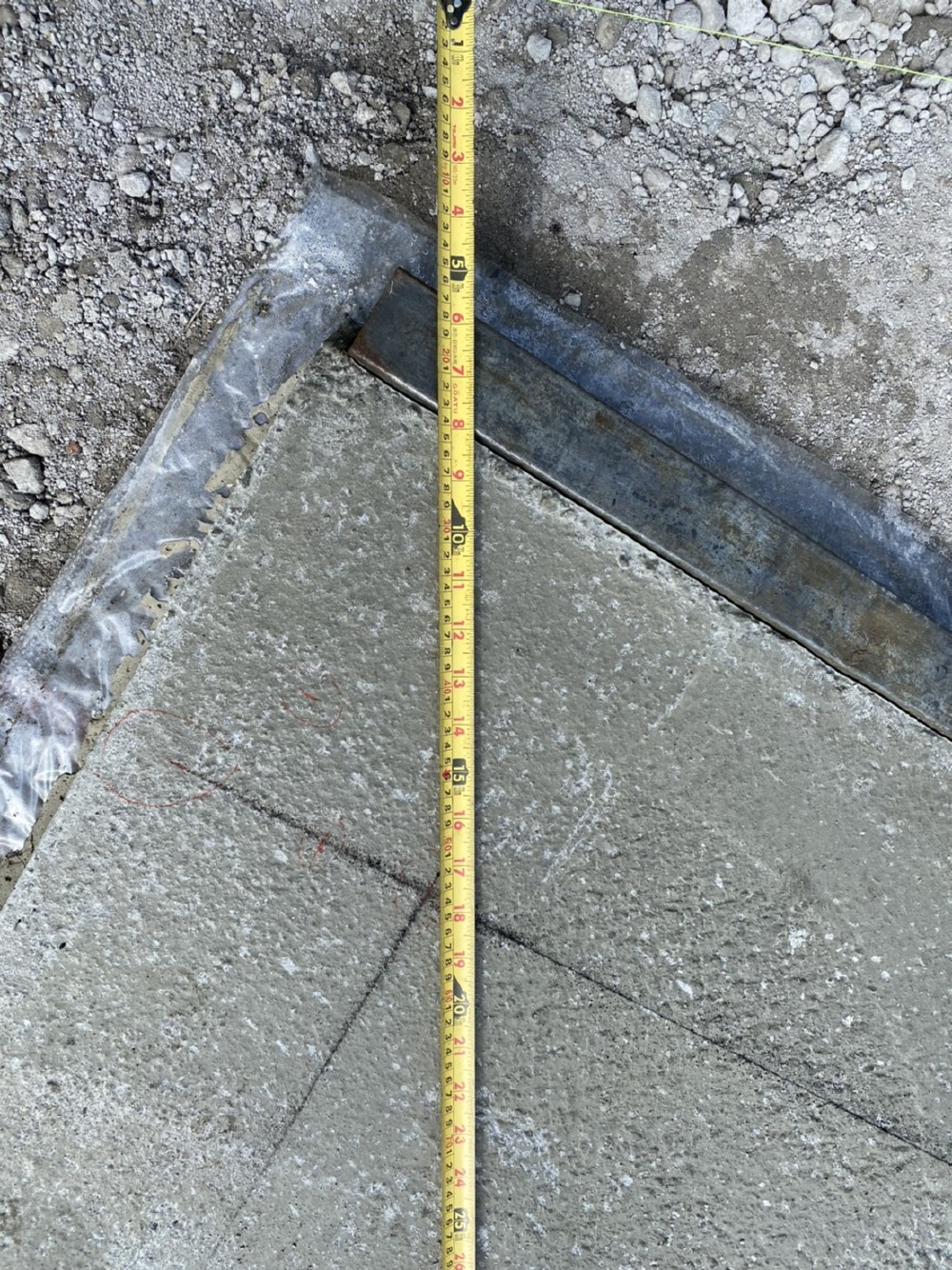

アンカーボルト設置
アンカーボルト設置

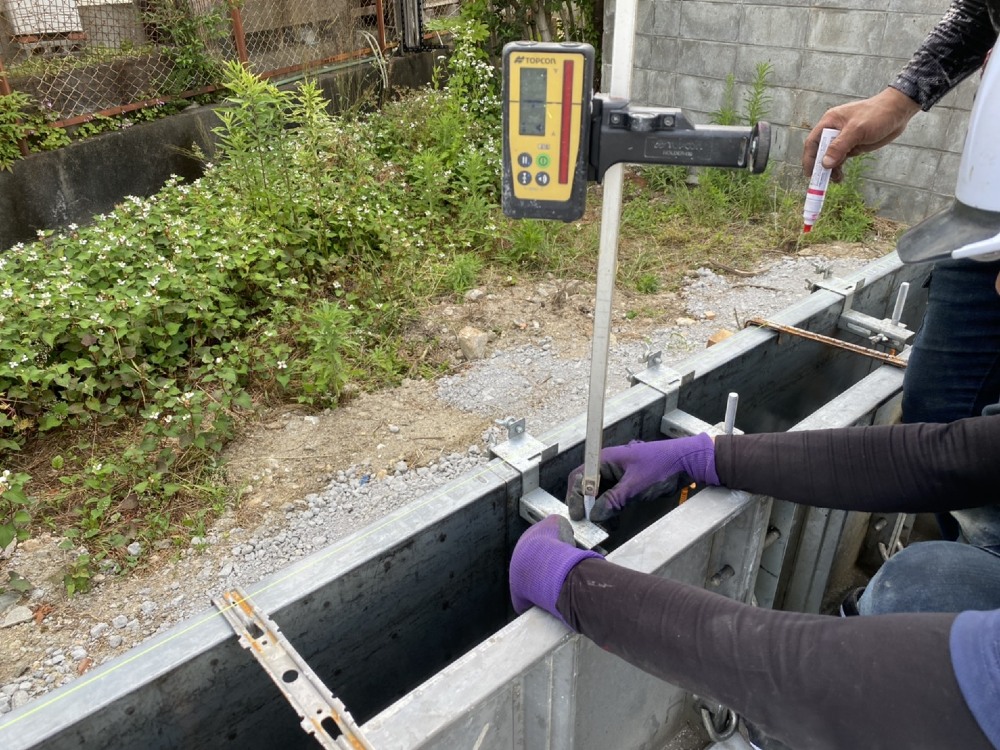

アンカーボルトの高さが基礎天から115㎜になる様に機械で測っています。

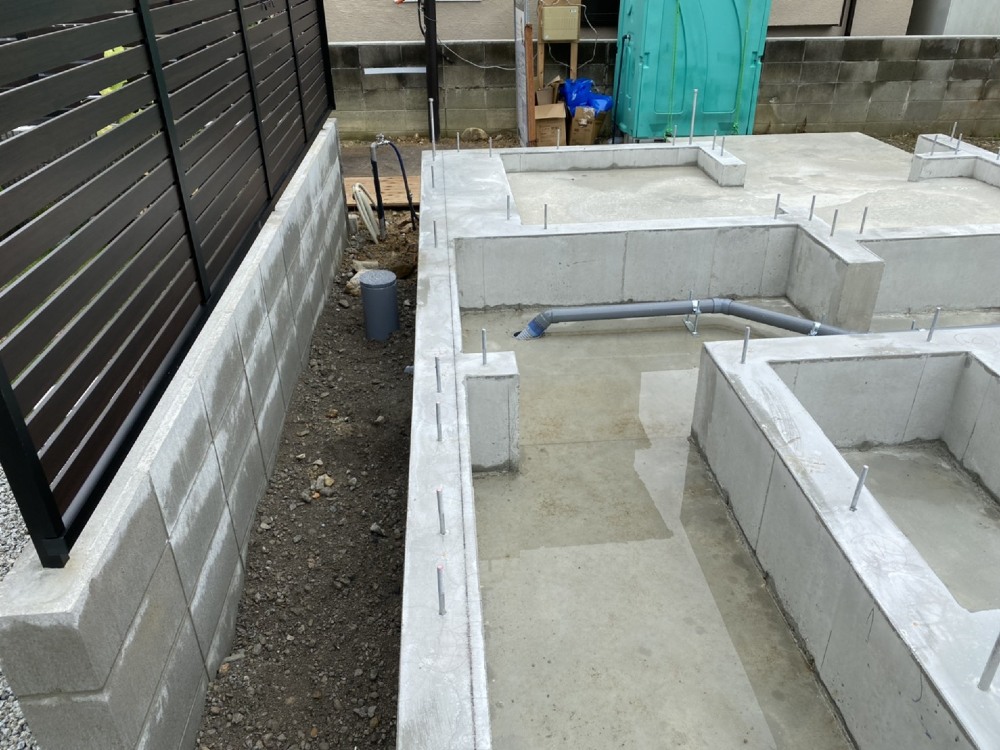

30.2021年06月07日
31.2021年06月07日
32.2021年06月07日
33.2021年06月07日
34.2021年06月07日

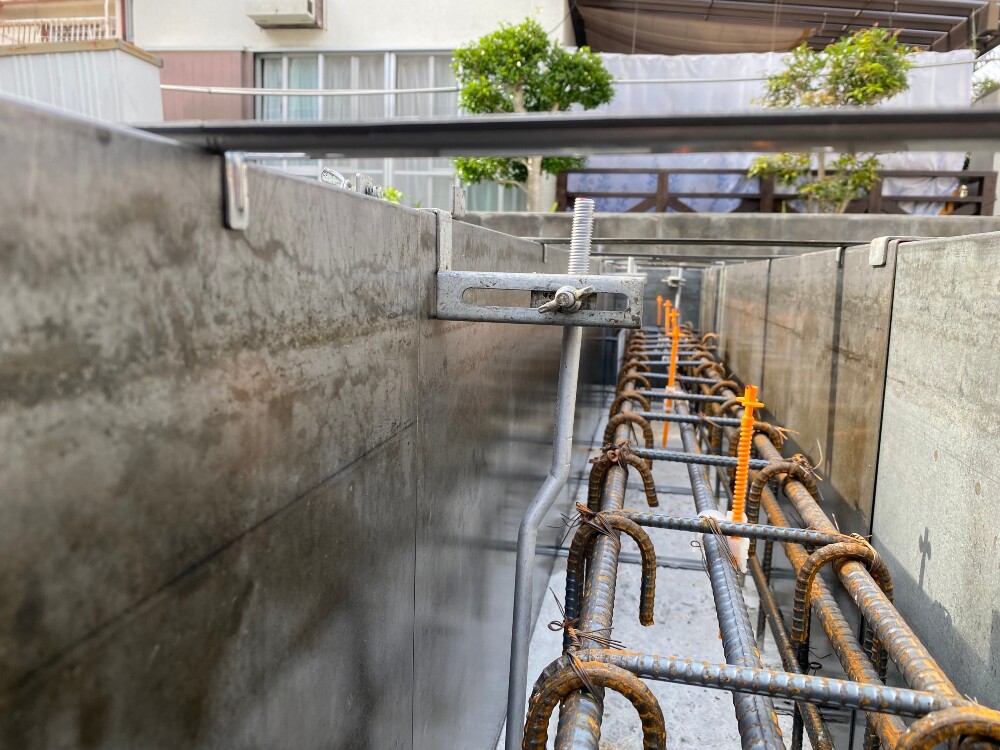

基礎天端
基礎天端

オレンジの棒の先が基礎天端です。

35.2021年06月08日
36.2021年06月08日
本日の作業①
本日の作業①

おはようございます。
本日は梅雨を忘れてしまうほどの
お天気に恵まれました。

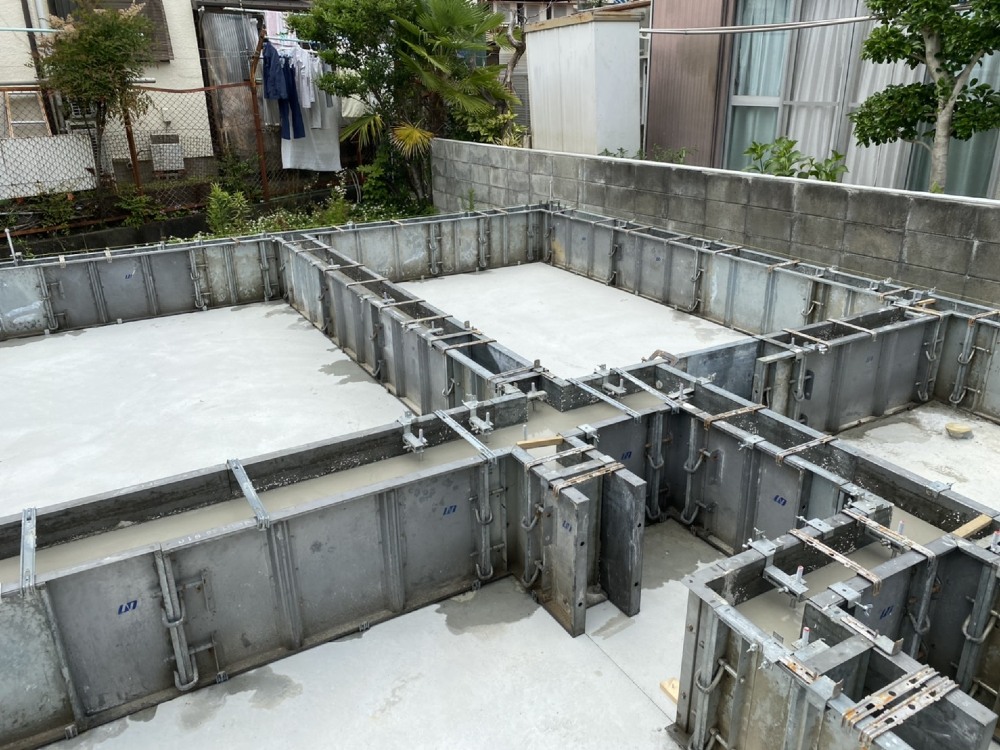

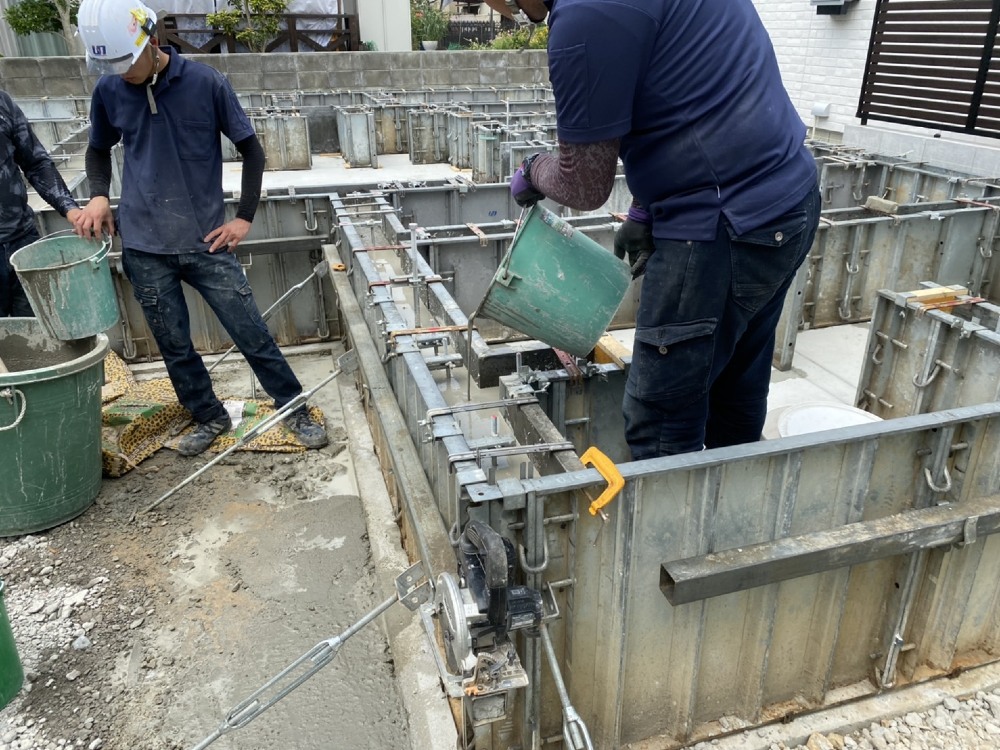

基礎の立ち上がり打設工事を致します。

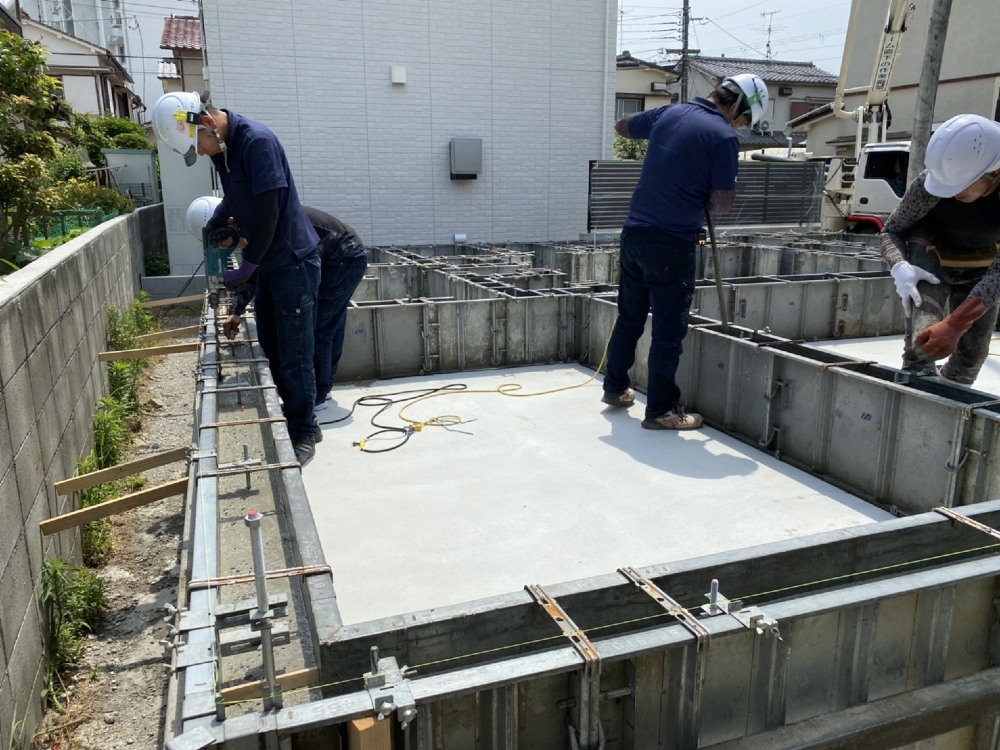

37.2021年06月08日
38.2021年06月08日
39.2021年06月08日
②レベラー流し込み
②レベラー流し込み

基礎天端のレベラー流し込み作業を致しました。

40.2021年06月08日
41.2021年06月08日
42.2021年06月08日
43.2021年06月08日

44.2021年06月09日

お天気に恵まれてだいぶ固まっています。雨の心配もなく、基礎の大事な天端を養生して硬化するのを待ちます。

45.2021年06月09日
46.2021年06月12日

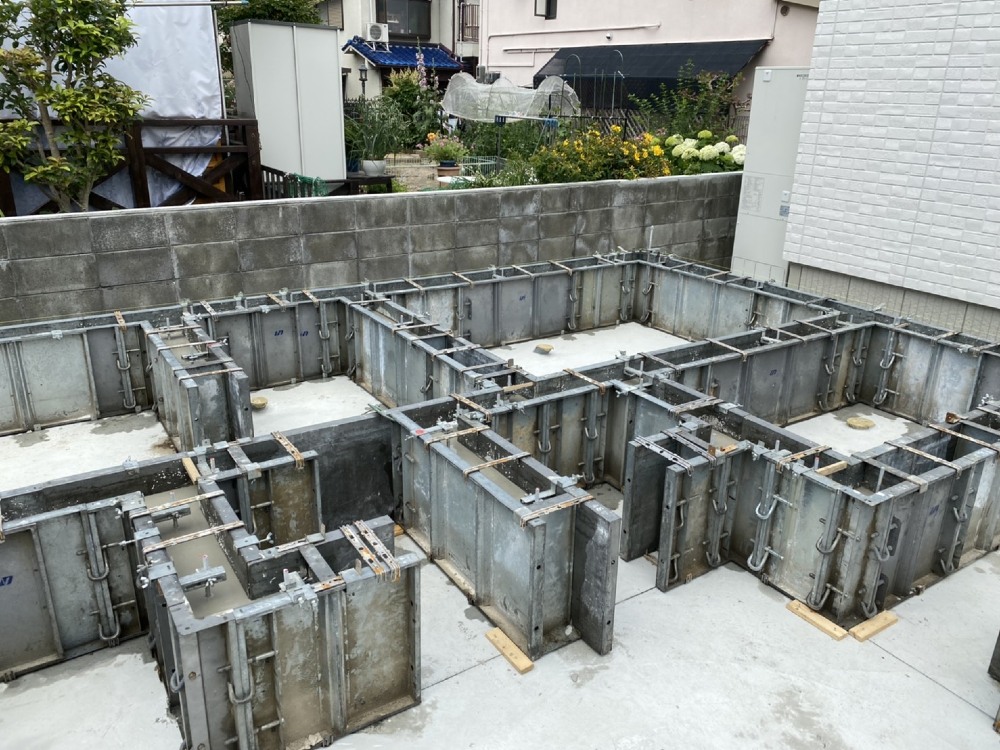

型枠
型枠

型枠が外れ基礎工事が終了しました。

47.2021年06月12日
48.2021年06月14日
49.2021年06月14日
50.2021年07月01日
51.2021年07月01日
52.2021年07月01日
53.2021年07月01日
54.2021年07月01日

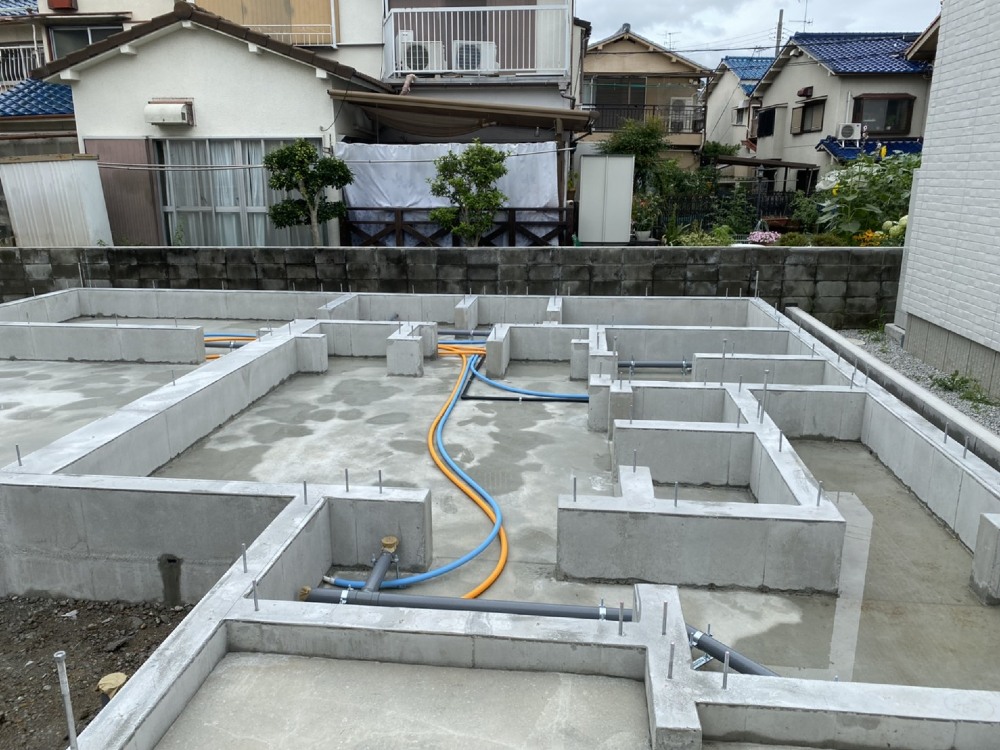

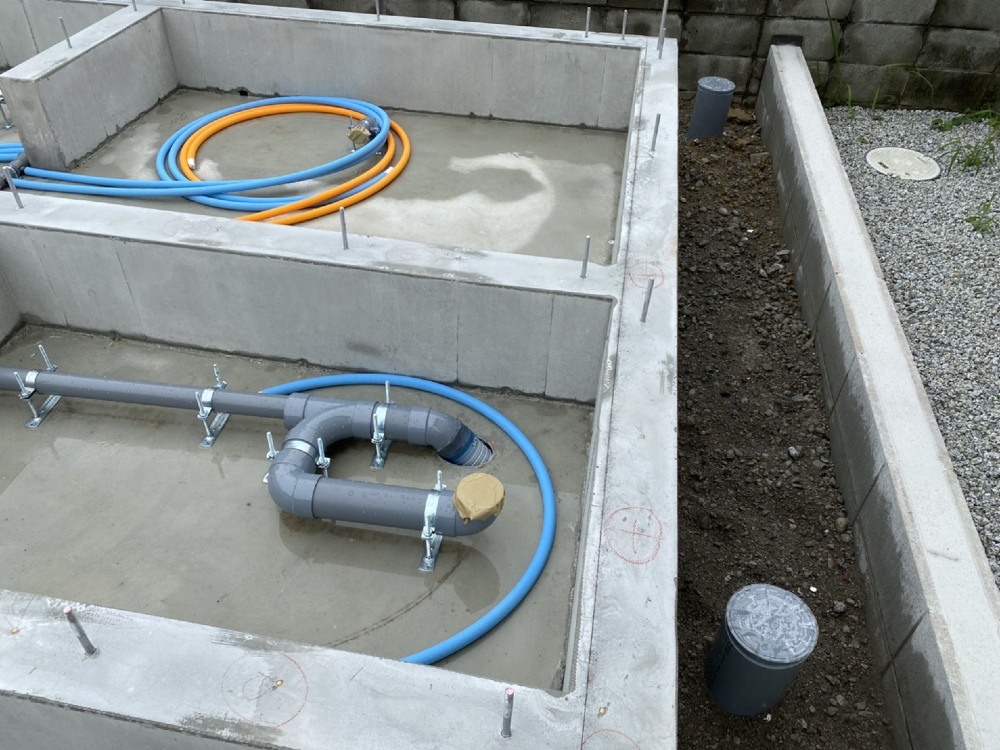

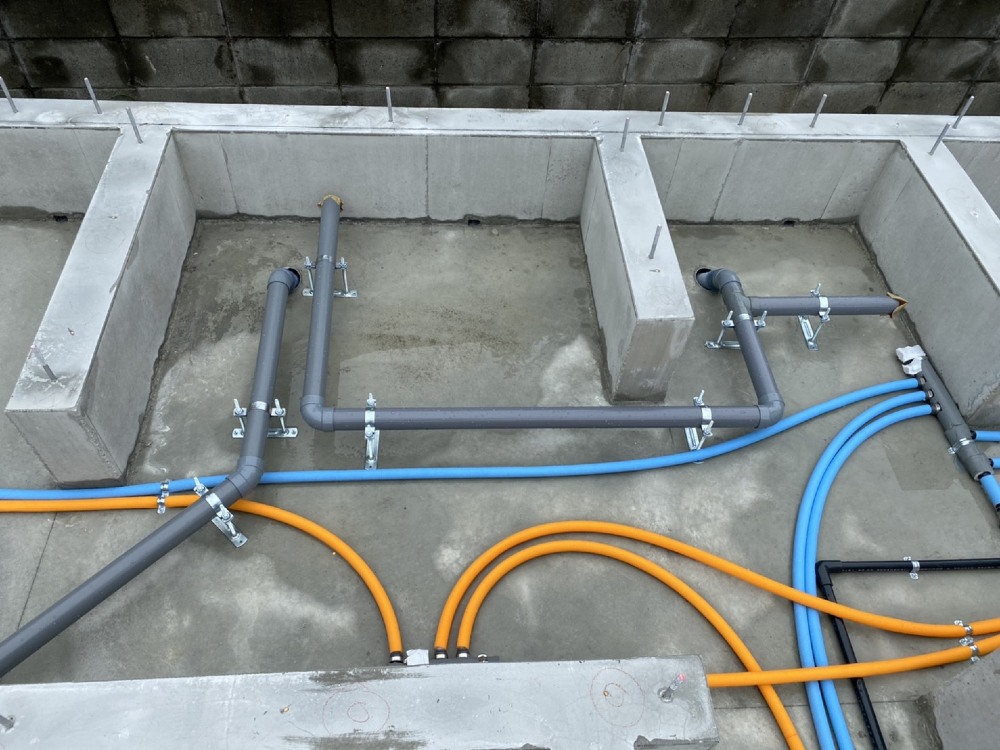

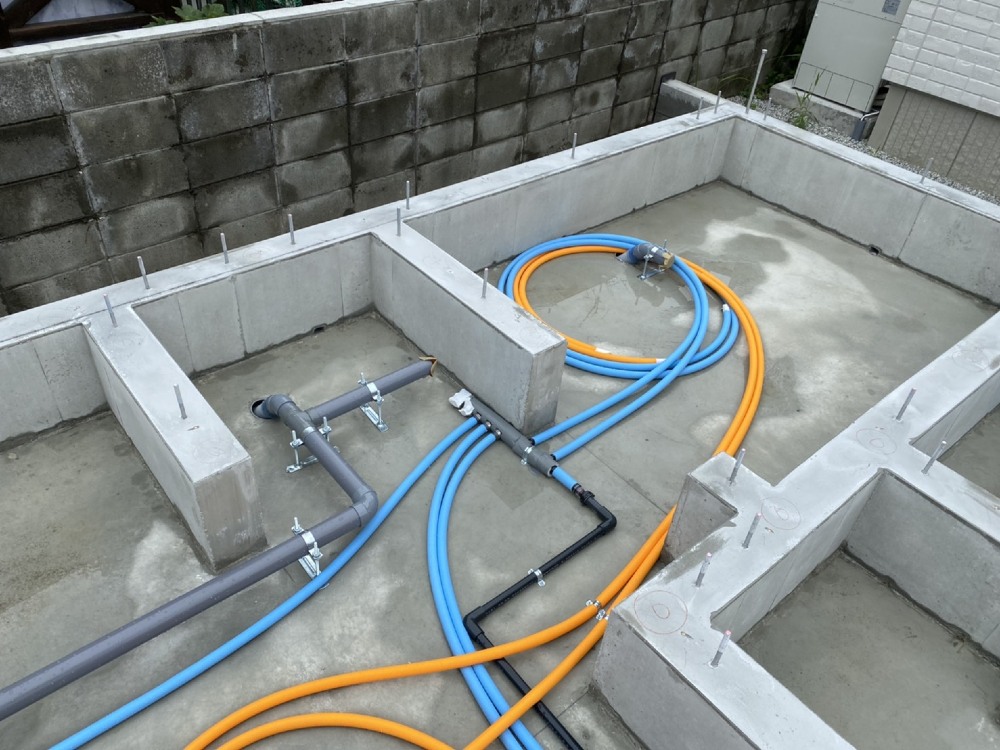

設備配管工事
設備配管工事

本日は設備配管工事を行いました。

55.2021年07月06日

56.2021年07月06日

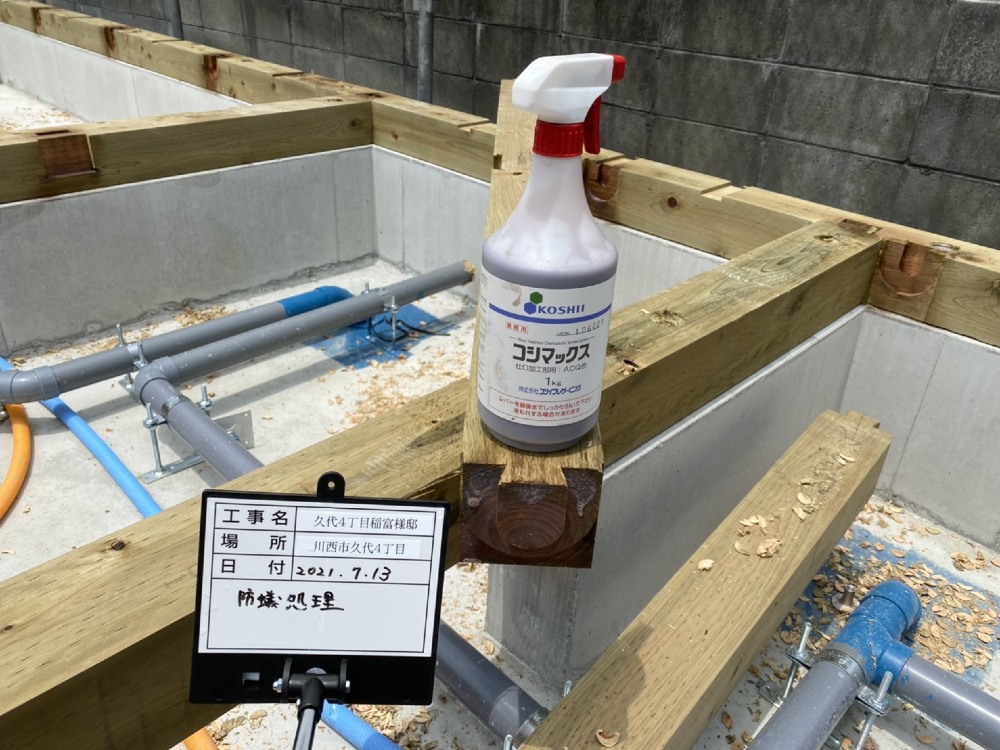

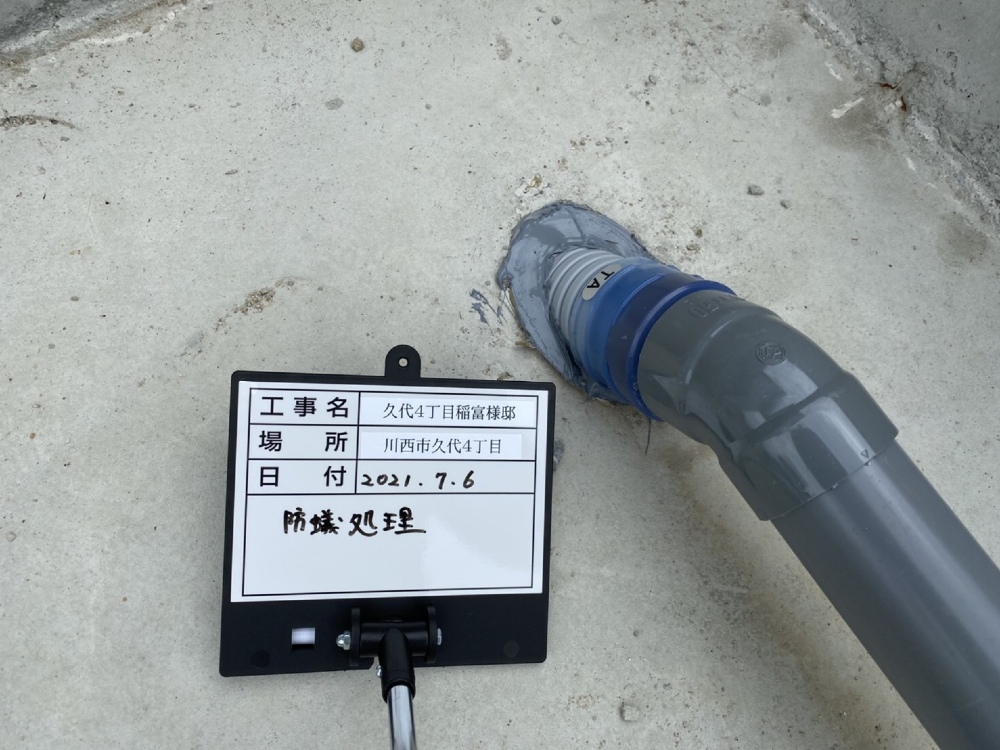

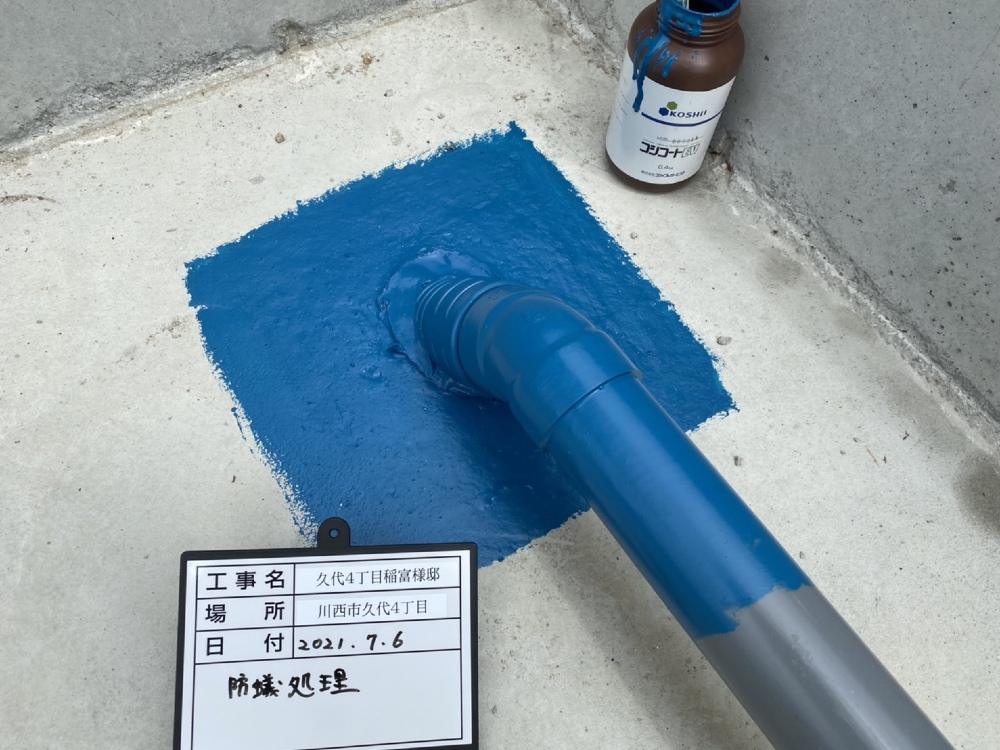

防蟻処理

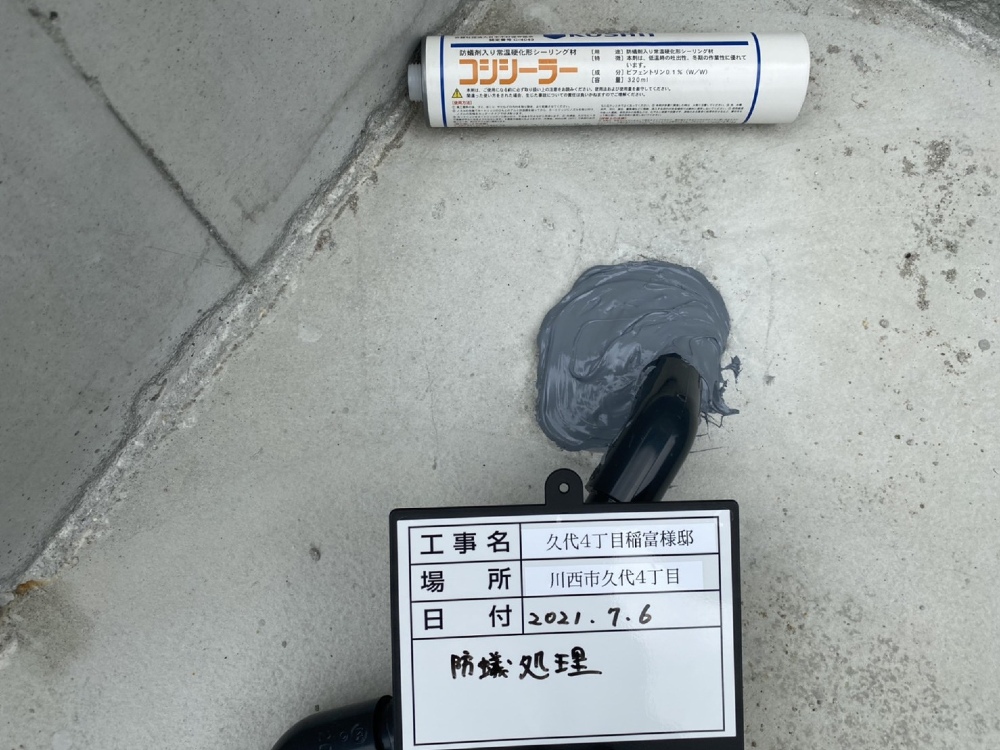

防蟻処理

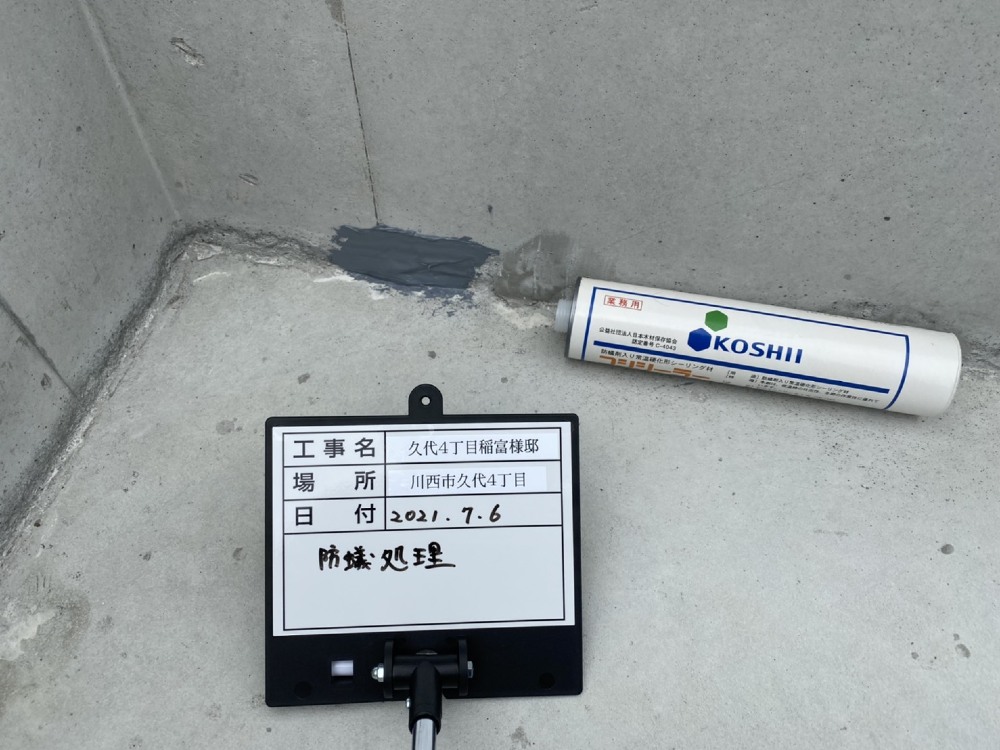

本日基礎配管周辺の防蟻処理を行いました。
地中に住んでいるシロアリが配管の隙間を通って床下に上がってこないようにする為の処理です。

57.2021年07月06日
58.2021年07月06日
59.2021年07月08日

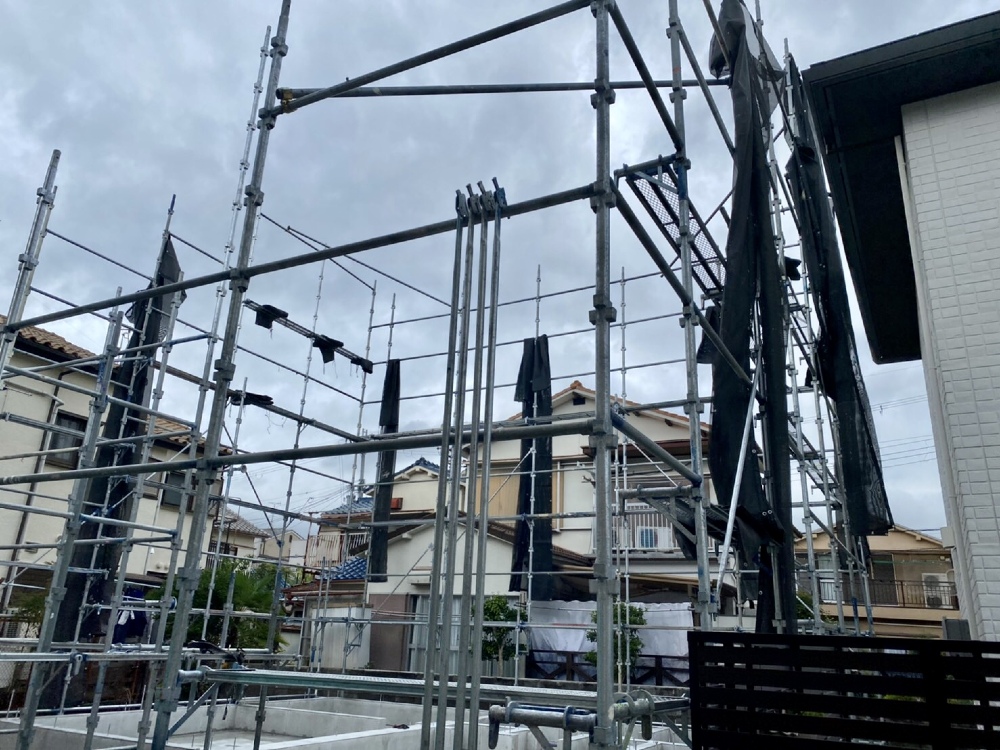

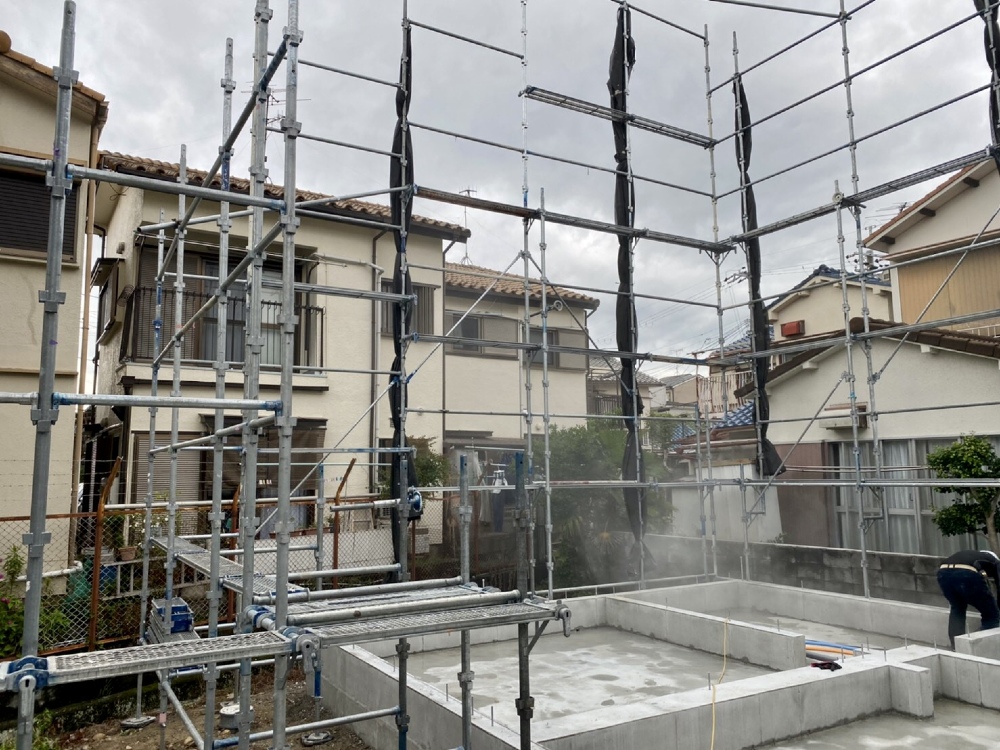

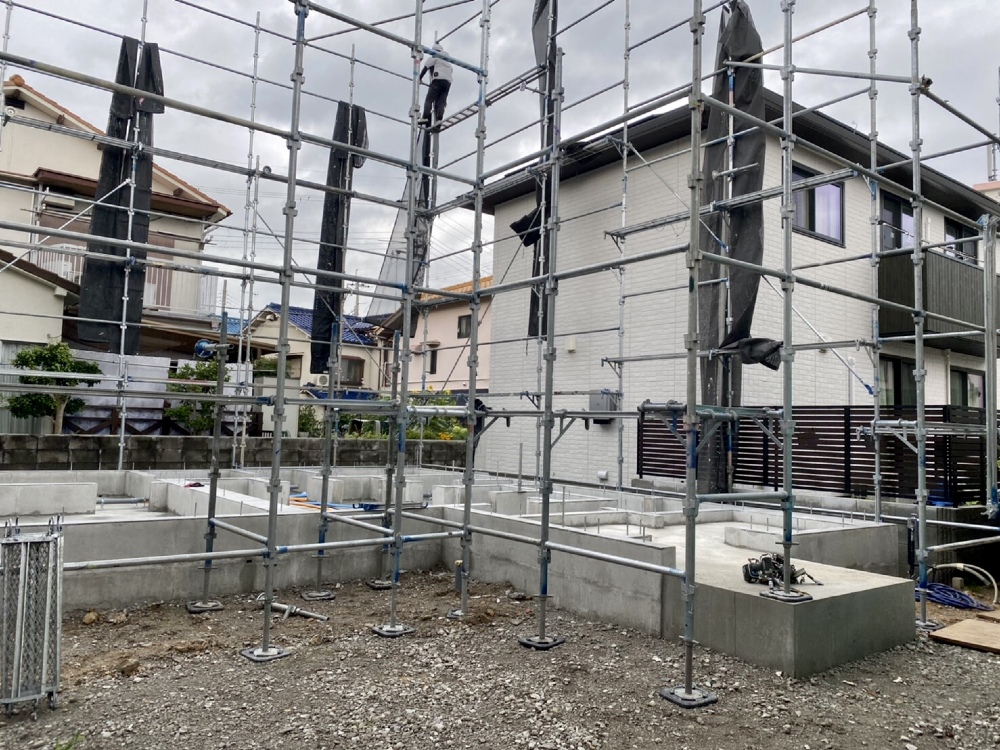

足場設置工事
足場設置工事

本日足場設備が完了致しました。

60.2021年07月08日
61.2021年07月08日
62.2021年07月08日
63.2021年07月08日
64.2021年07月08日

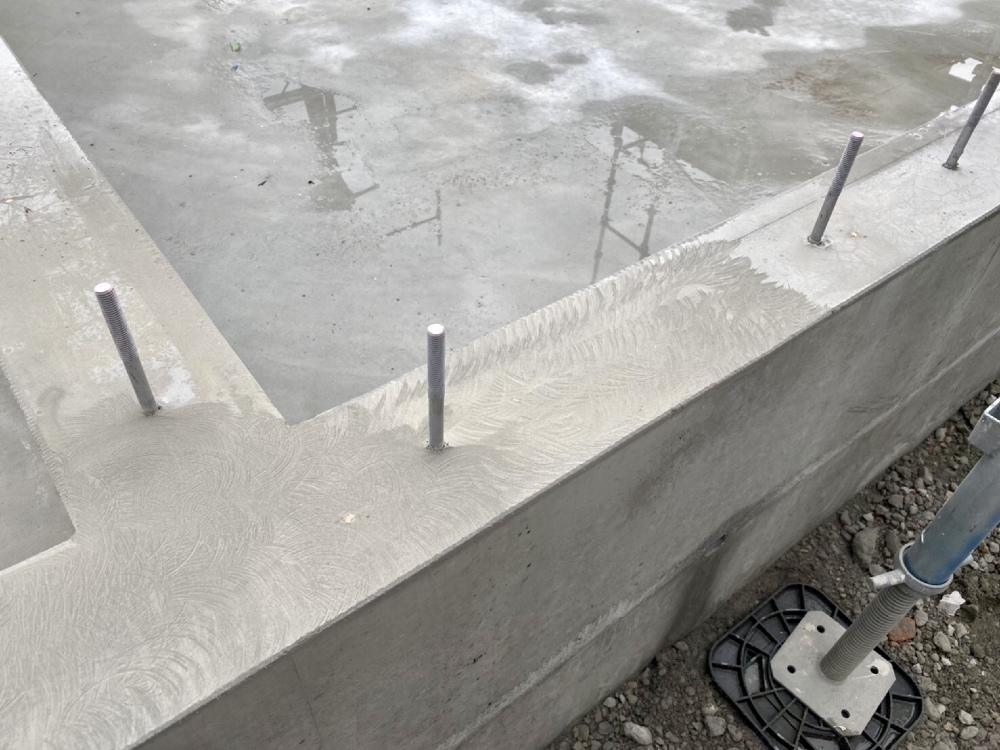

基礎天板
基礎天板

基礎天板のレベルチェックを行いました。

65.2021年07月13日
土台敷

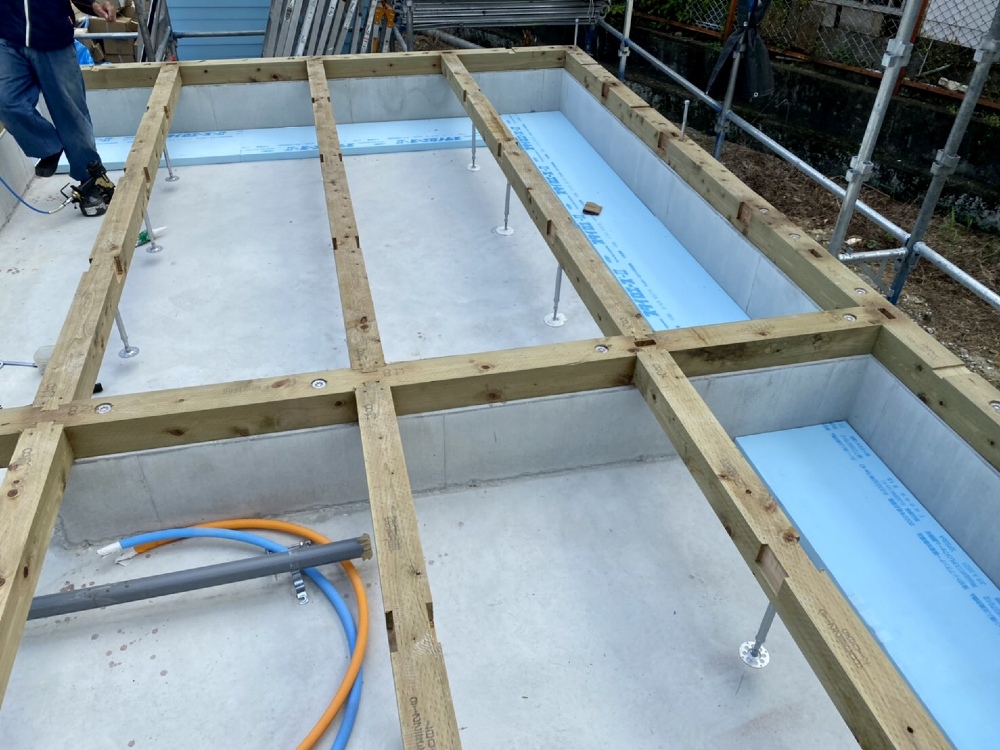

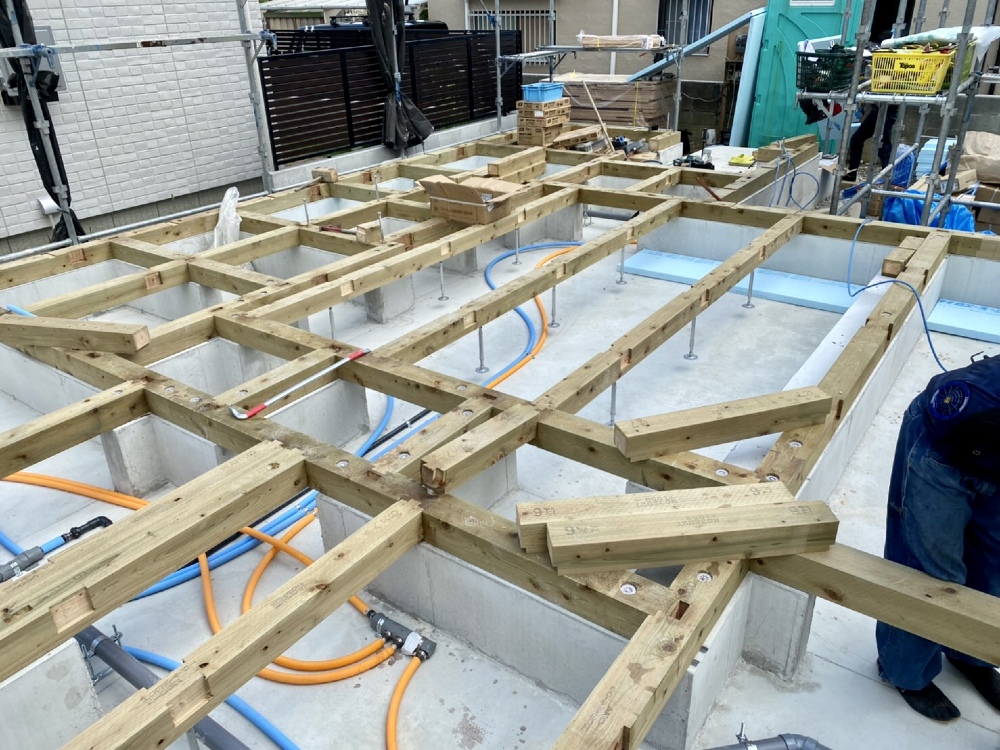

土台敷

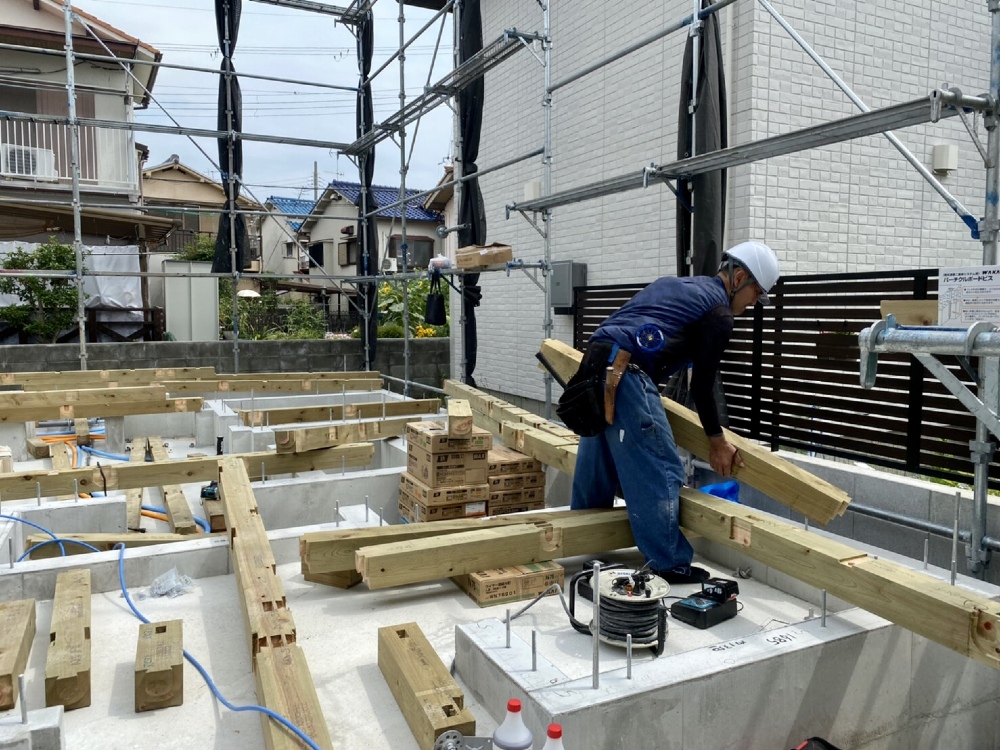

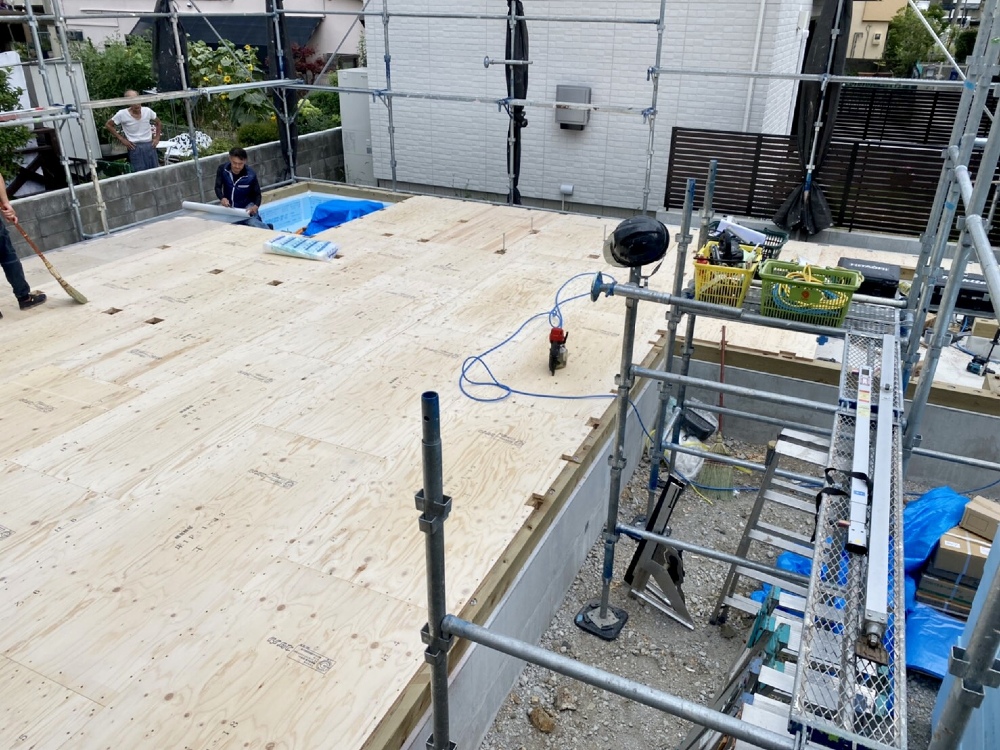

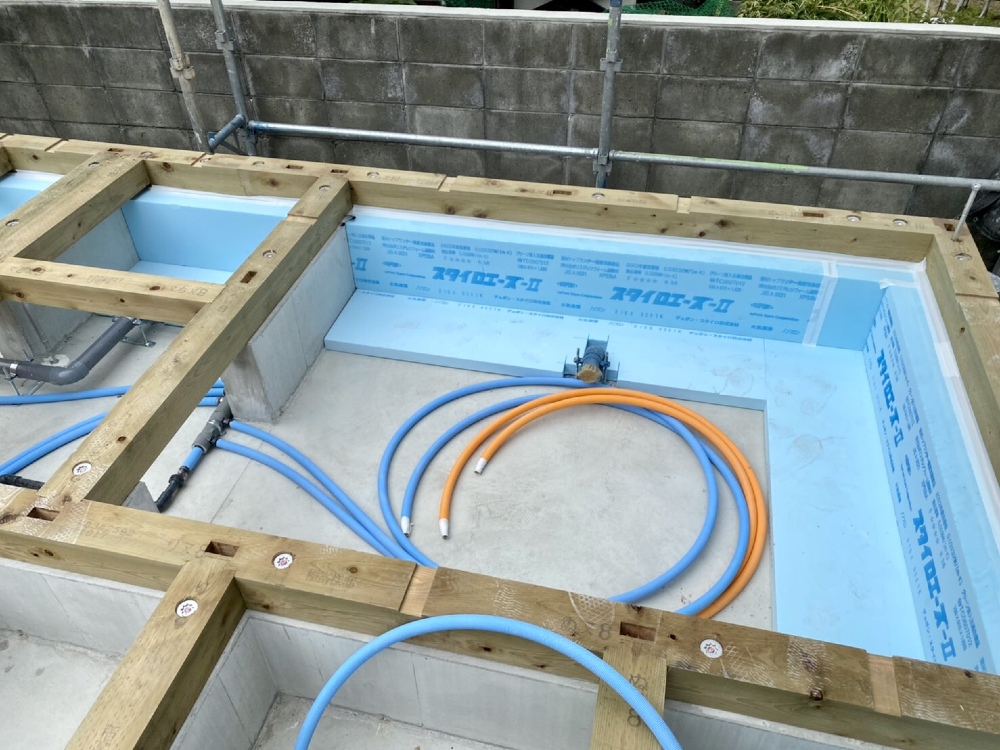

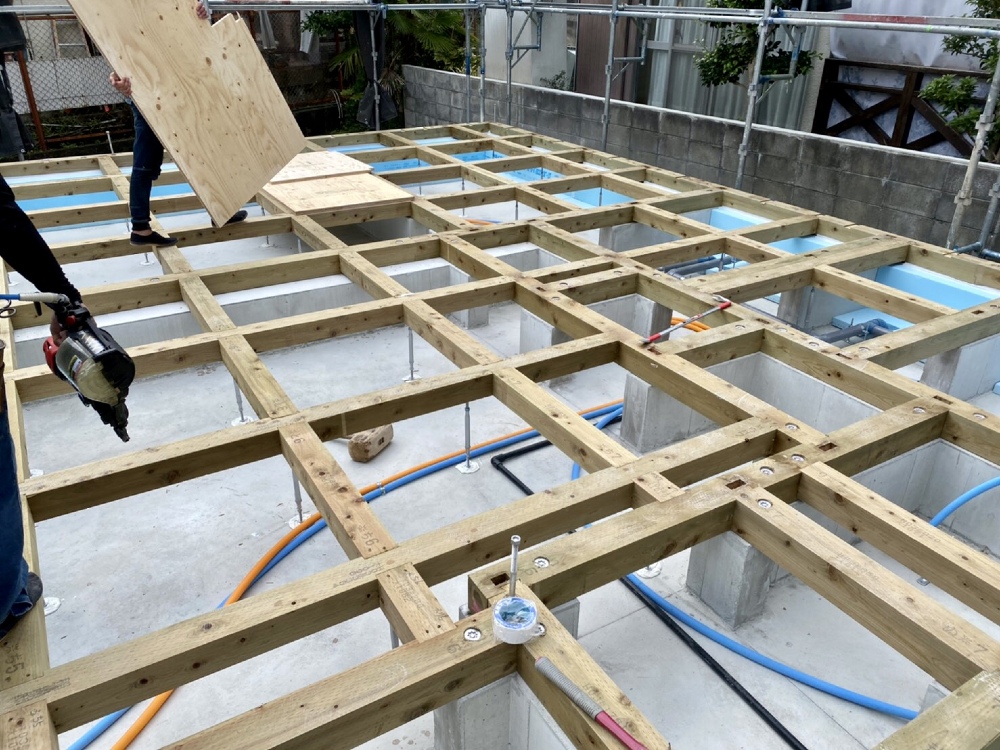

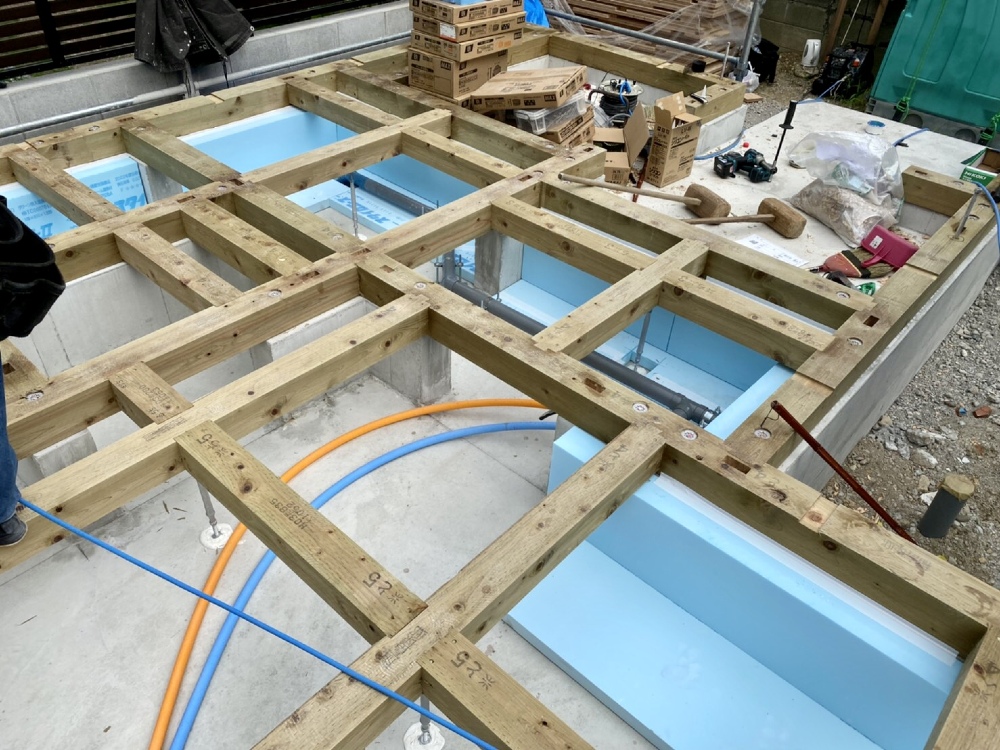

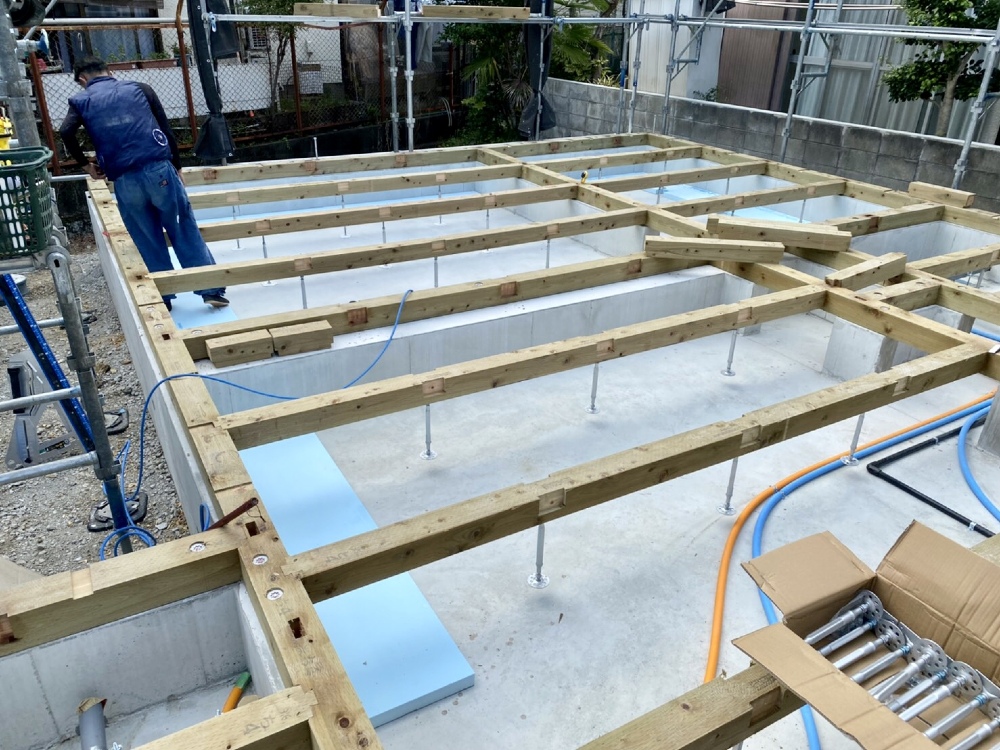

本日は上棟に向けて、土台敷が始まりました。

66.2021年07月13日
67.2021年07月13日
防蟻処理②
防蟻処理②
68.2021年07月13日
69.2021年07月13日
70.2021年07月13日
71.2021年07月13日
72.2021年07月13日
73.2021年07月13日
74.2021年07月13日
75.2021年07月13日
76.2021年07月13日

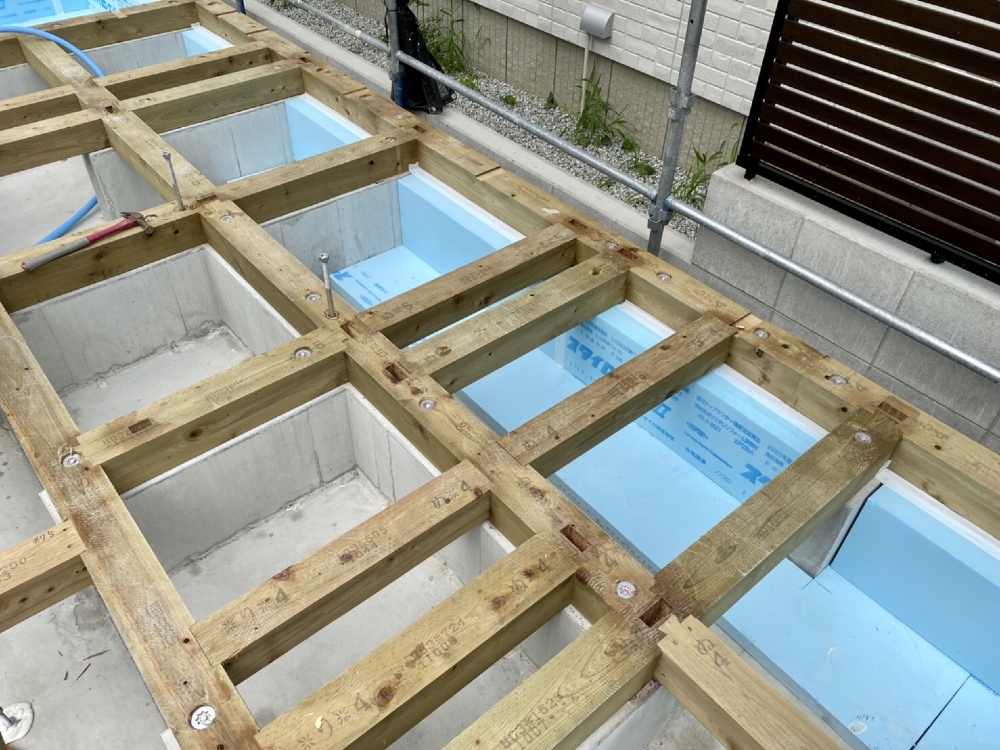

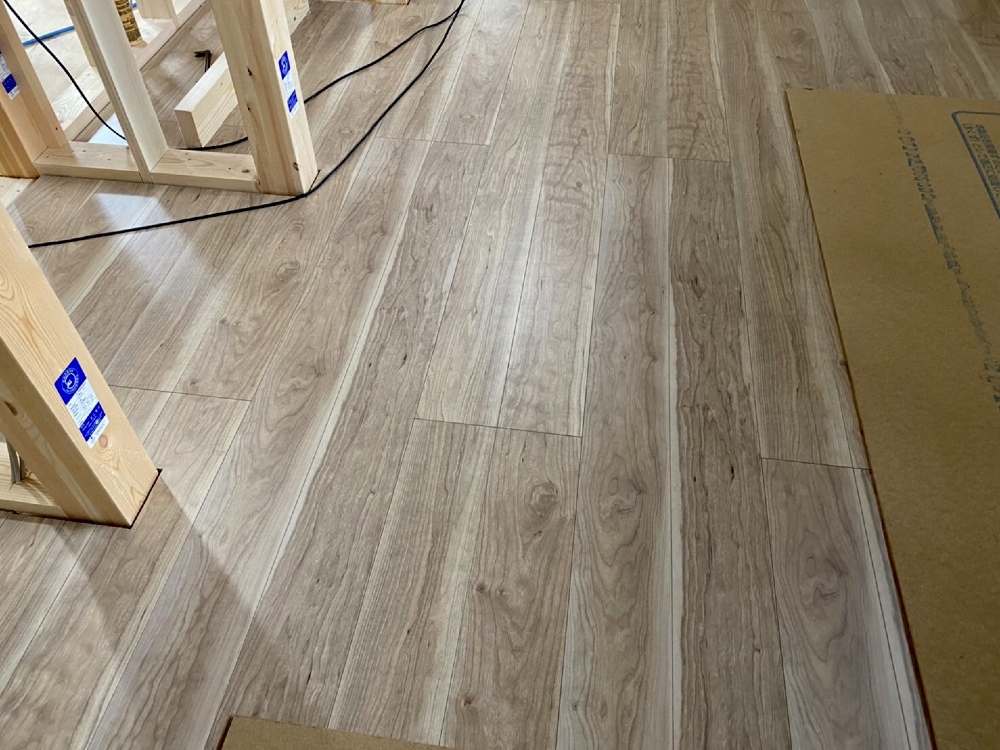

床貼り
床貼り

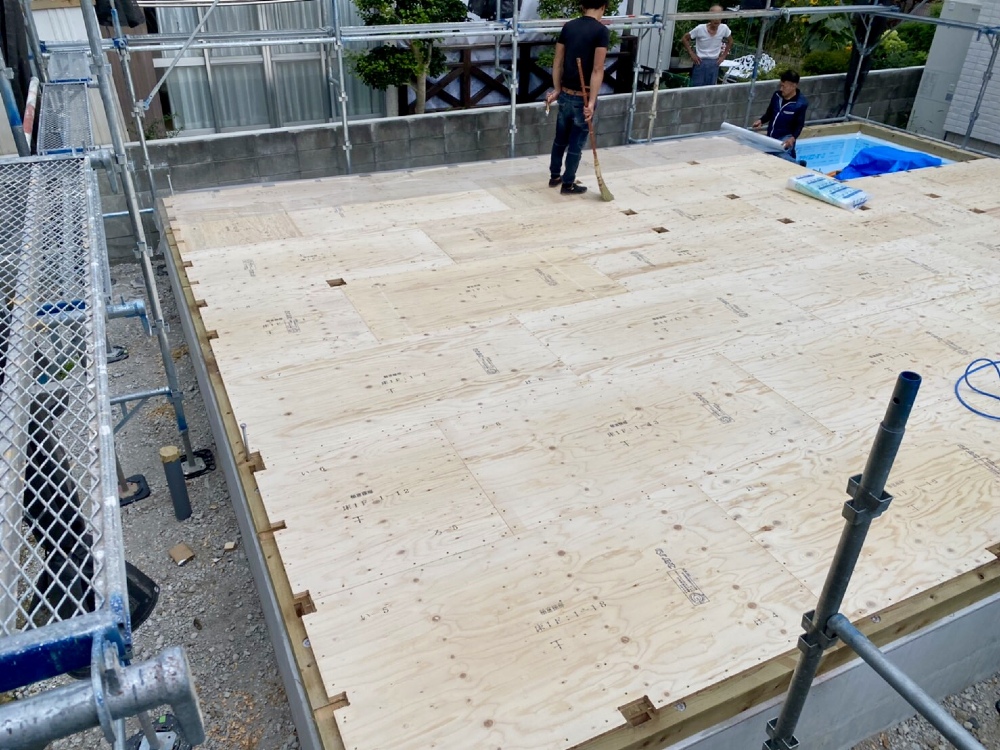

本日、土台敷から床貼りまで施工致しました。上棟に向けて順調に進んでおります。

77.2021年07月13日
78.2021年07月13日
79.2021年07月19日
80.2021年07月19日
81.2021年07月19日
82.2021年07月19日
83.2021年07月19日
84.2021年07月19日

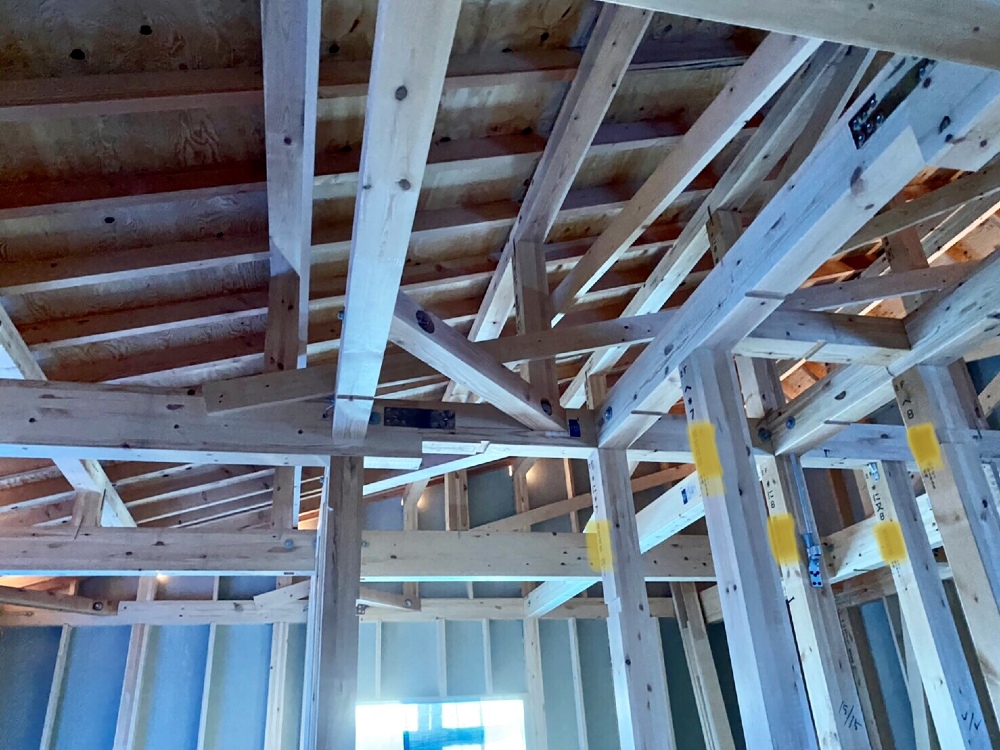

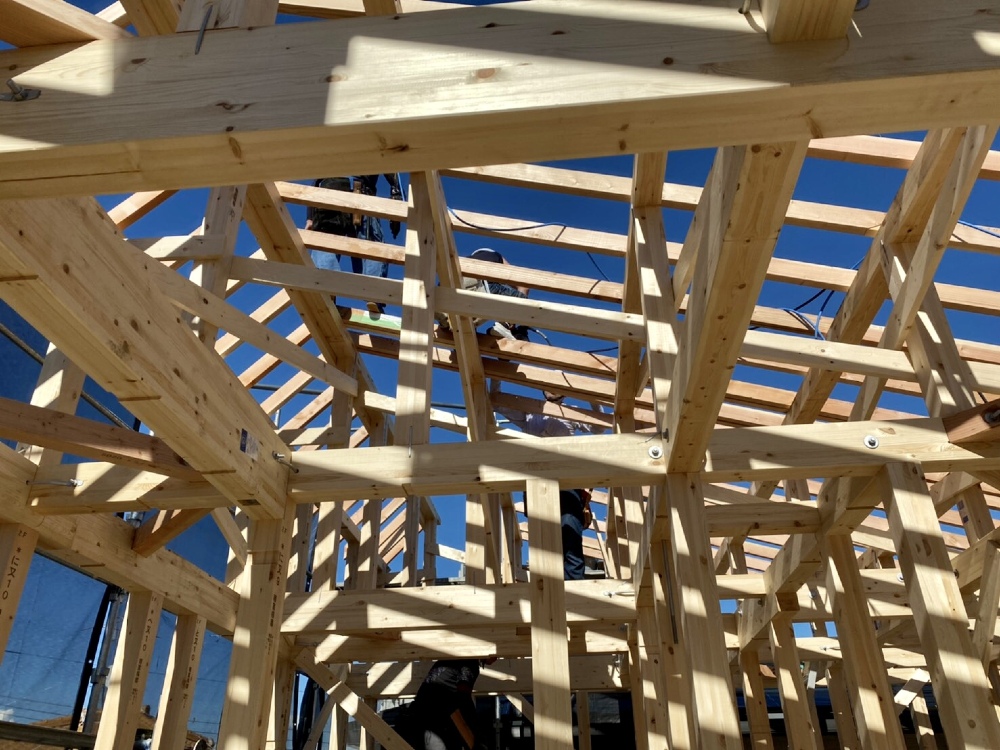

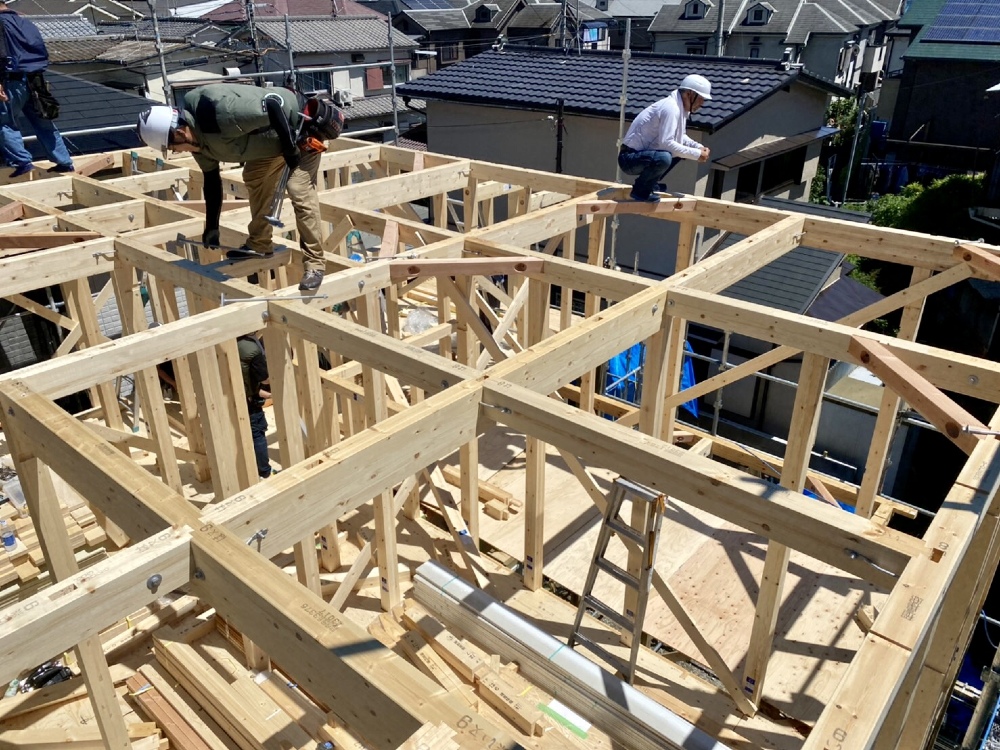

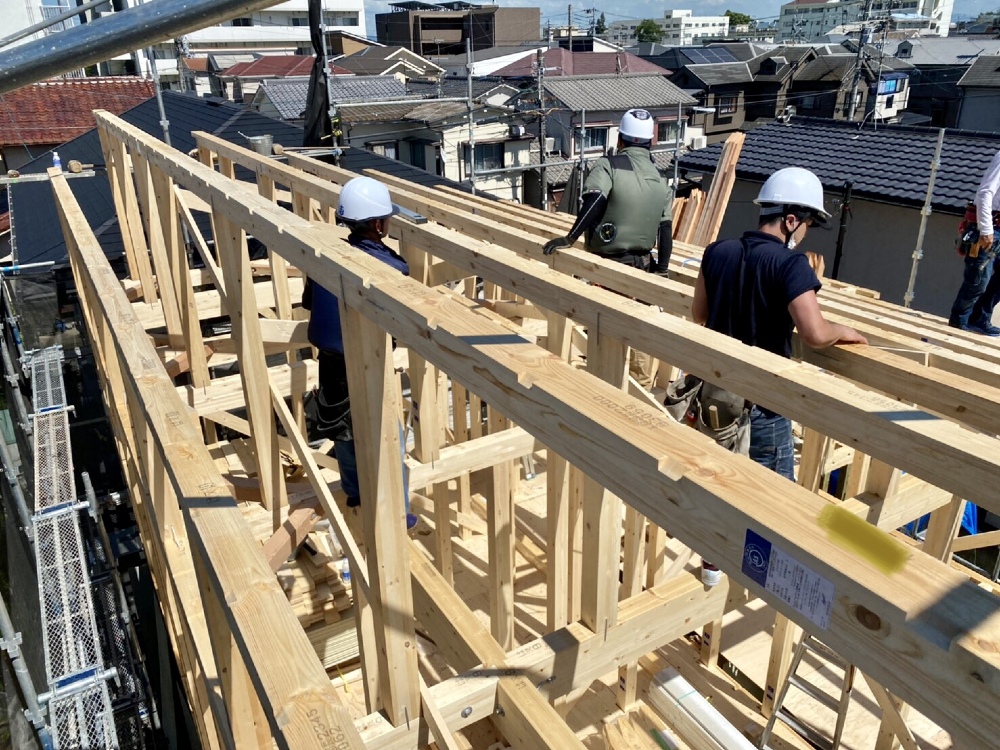

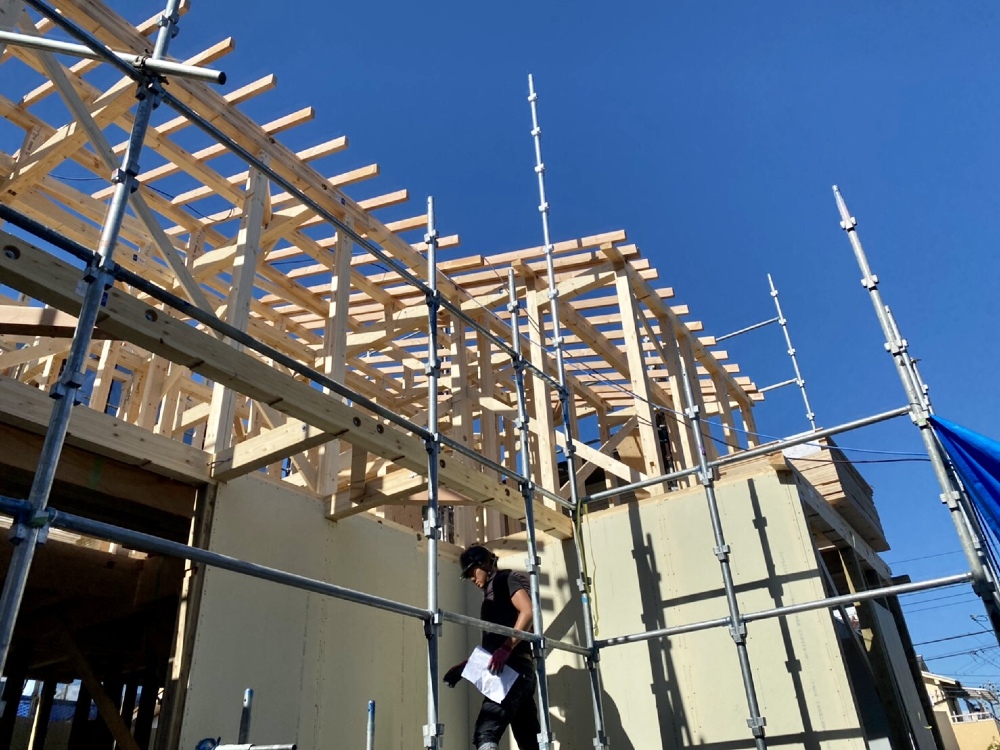

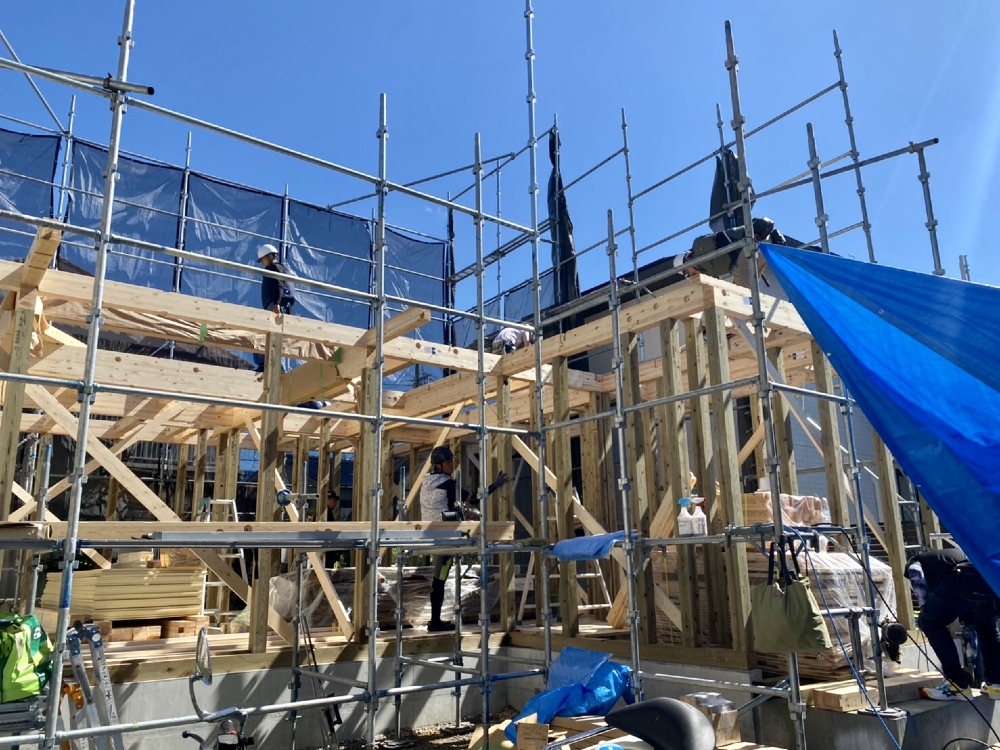

上棟⑥
上棟⑥
85.2021年07月19日
86.2021年07月19日

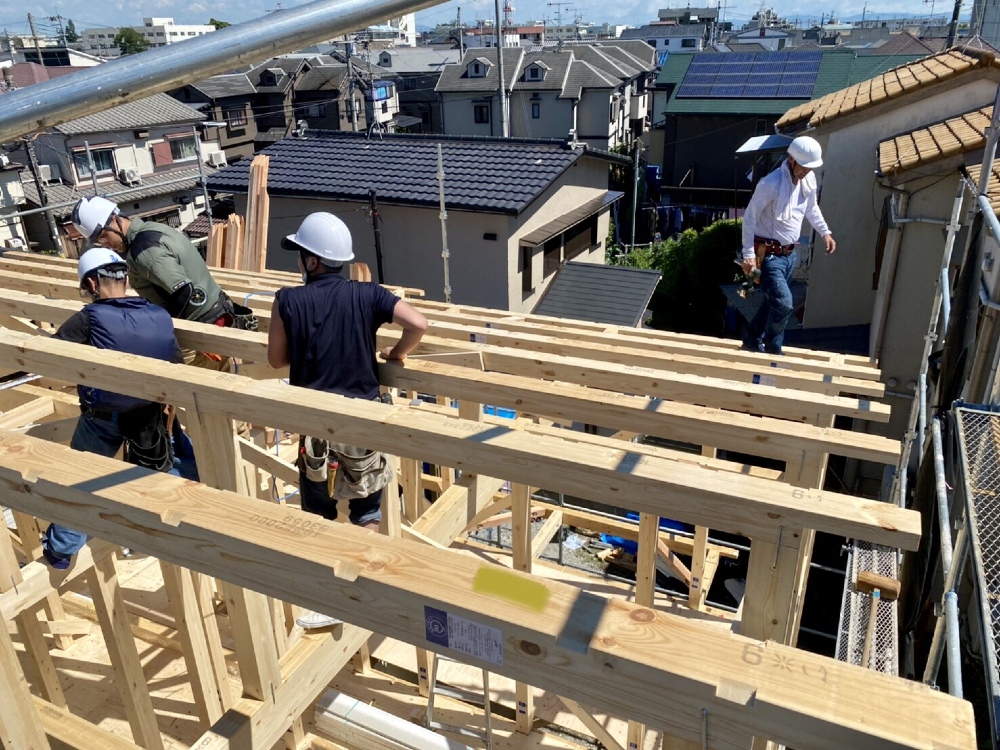

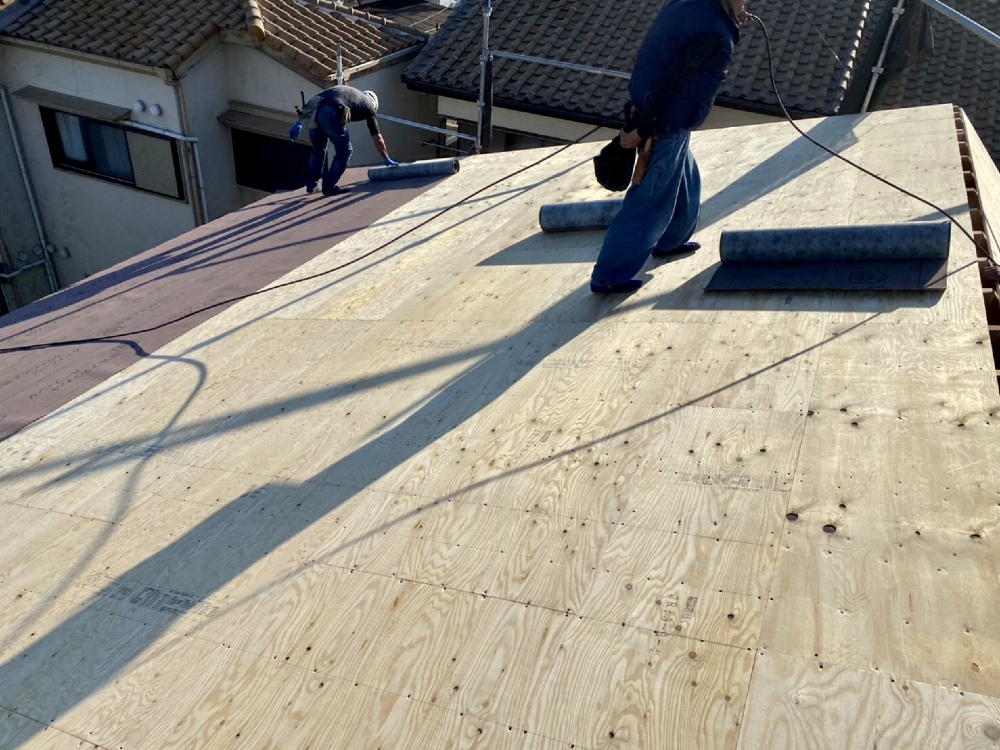

上棟⑦

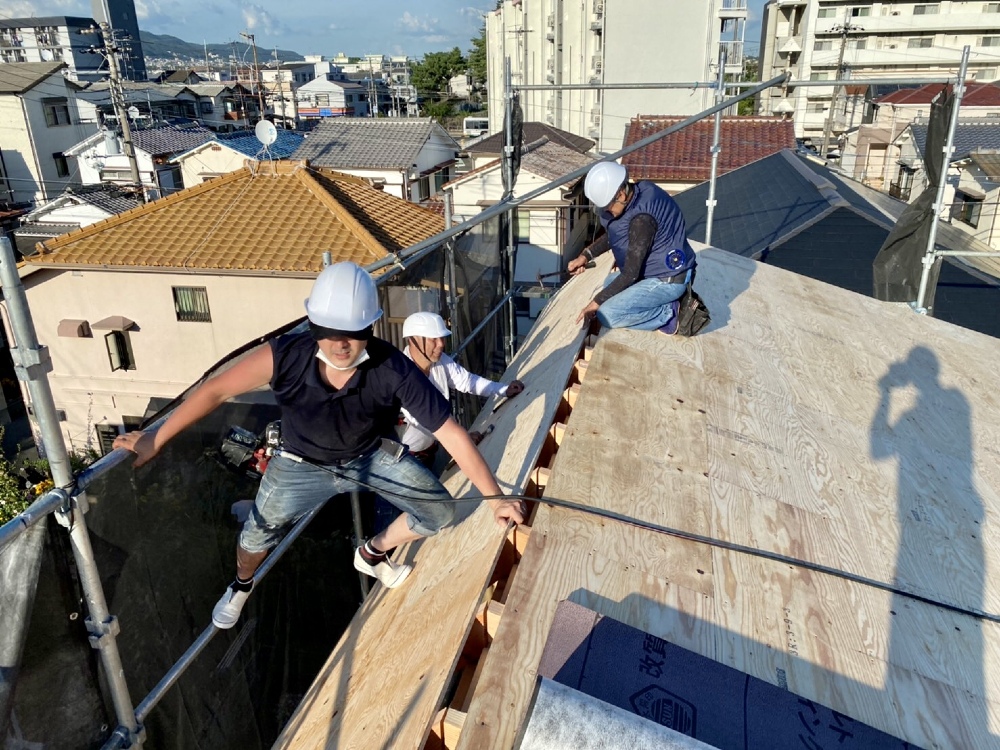

上棟⑦

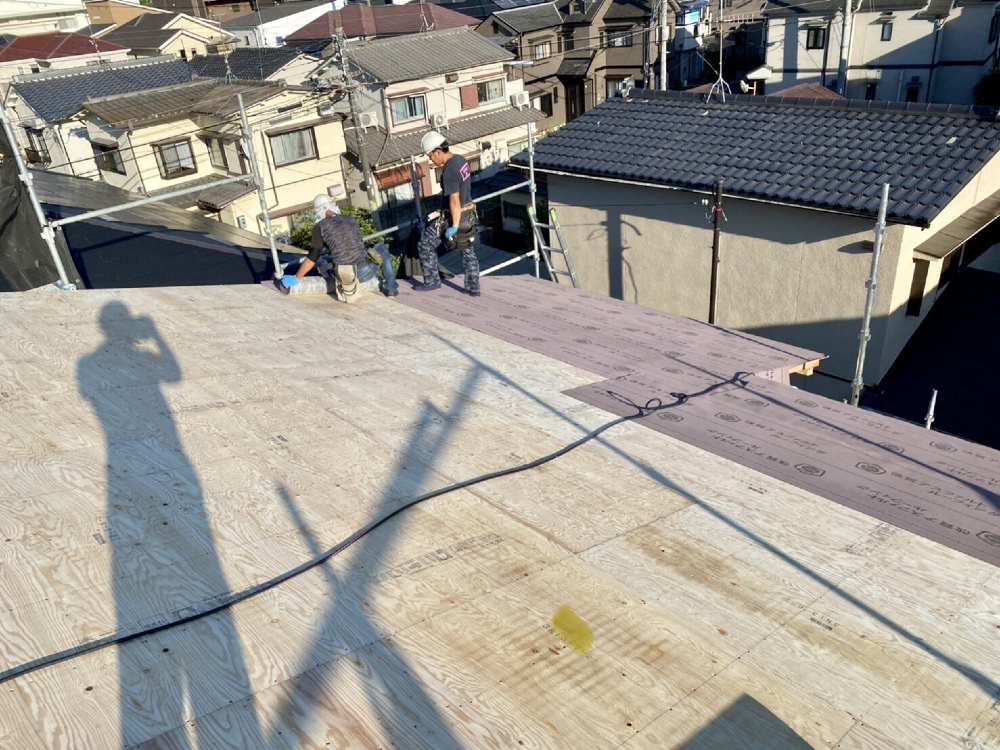

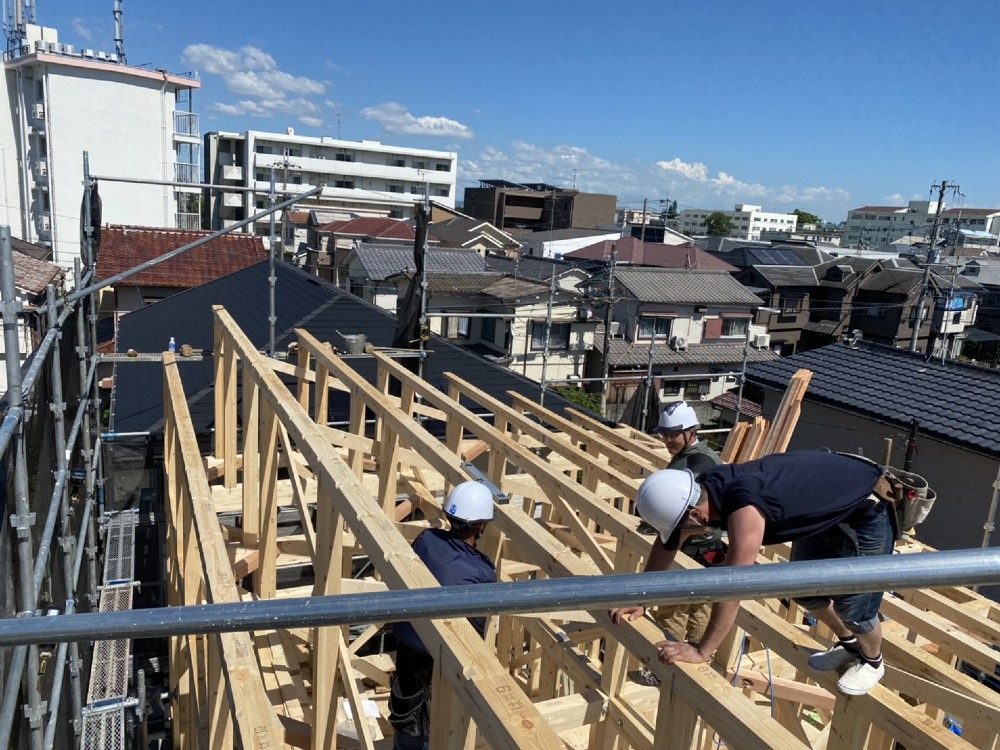

本日の上棟は屋根のルーフィング施工まで、お天気にも恵まれ順調に終了致しました事をご報告させて頂きます。
A様邸完成までこれからもたくさんの職人方と共に完成まで携わらせて頂きます。どうぞ宜しくお願い致します。

ご近隣の皆様、大変ご迷惑をおかけ致しました。
これからも工事が続きますが宜しくお願い致します。完成に向けて、関係者一同頑張りますので、お客様どうぞ宜しくお願い致します。

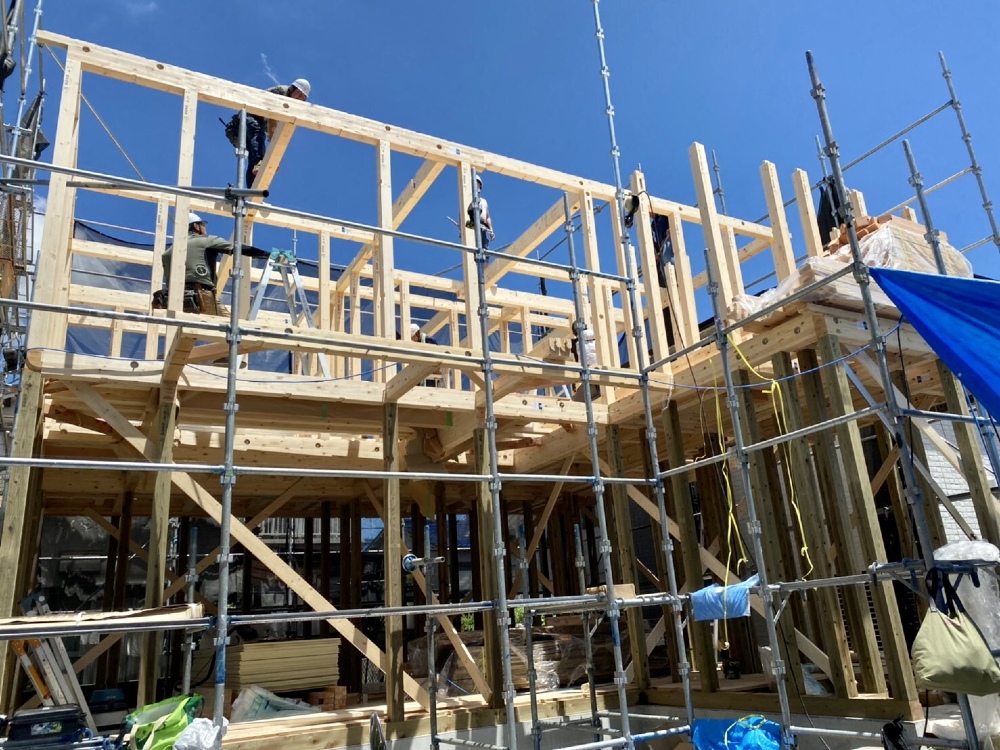

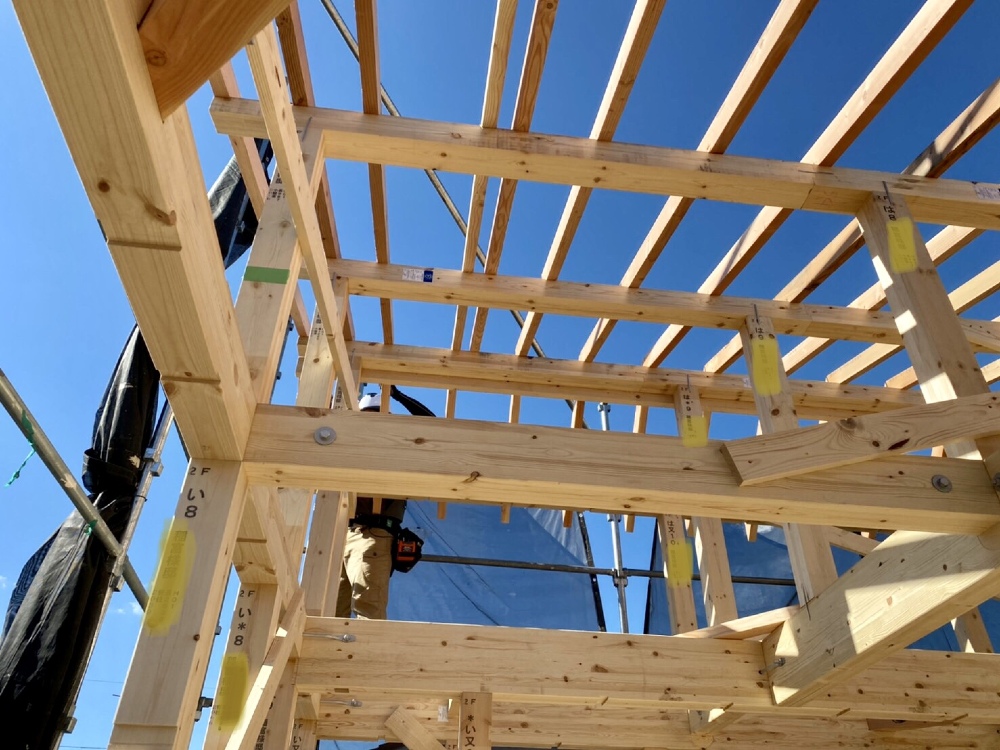

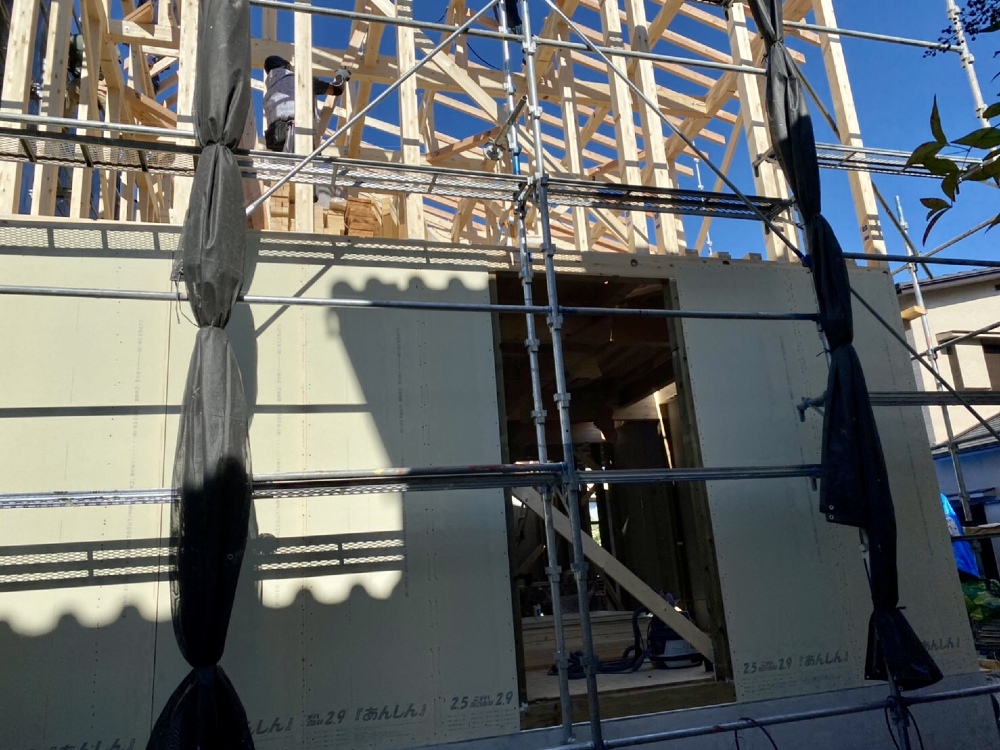

87.2021年07月19日

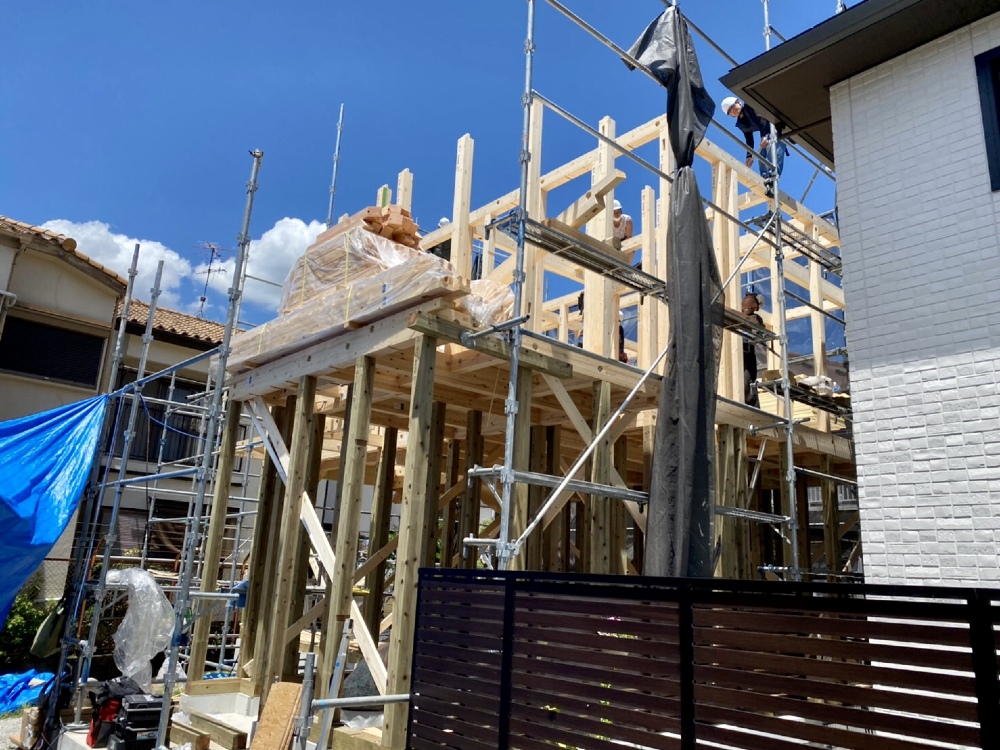

上棟①
上棟①

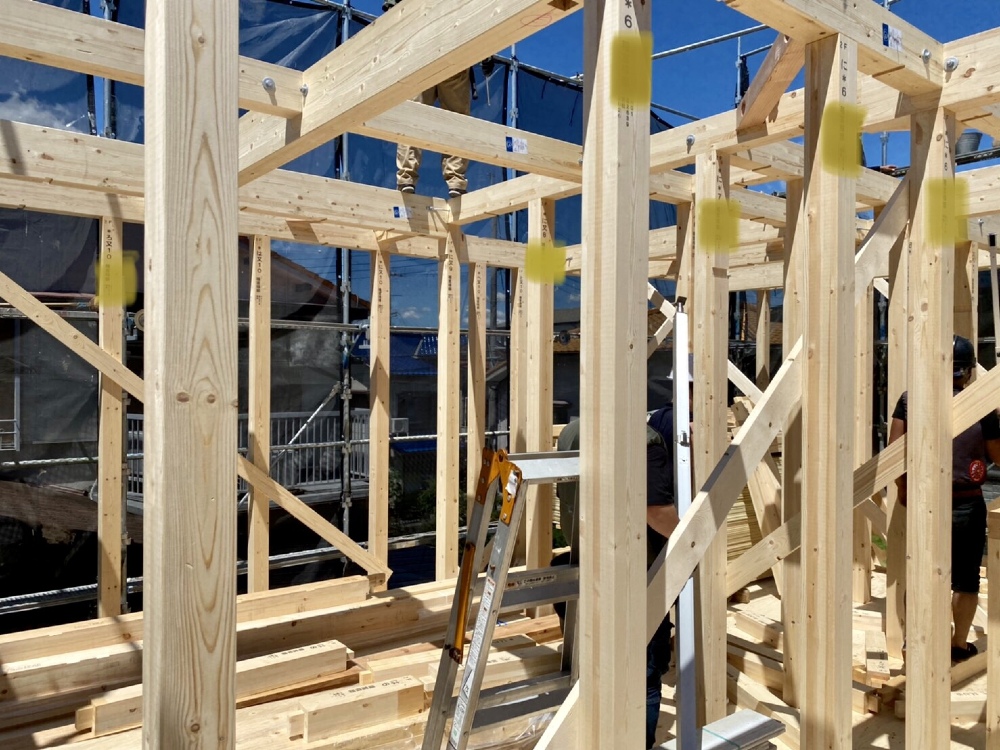

A様邸

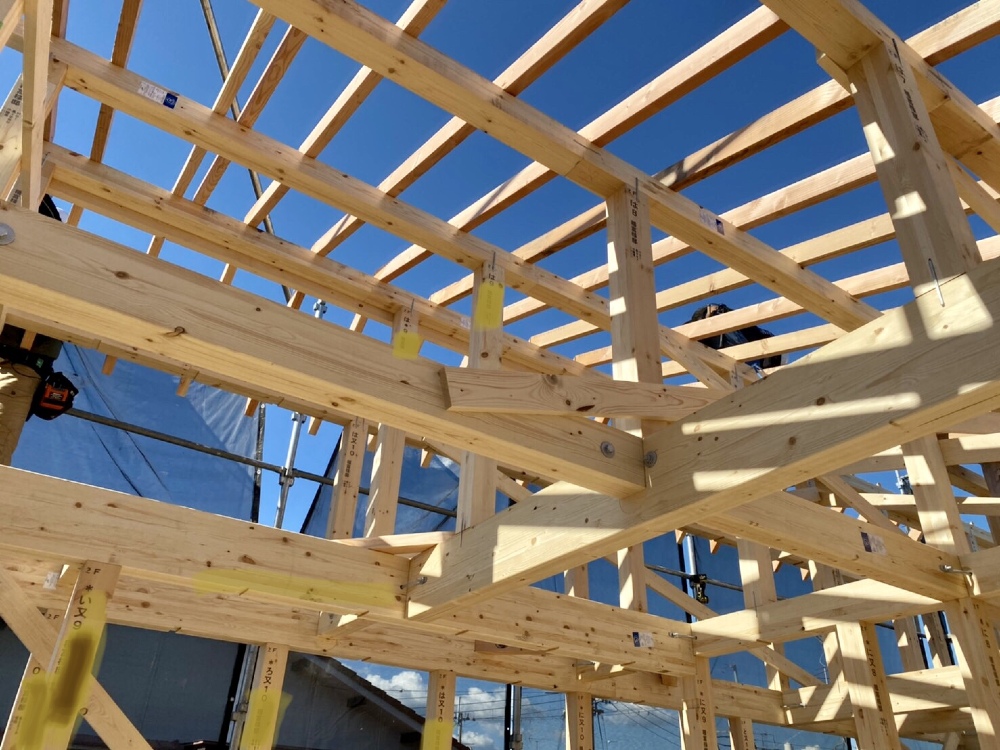

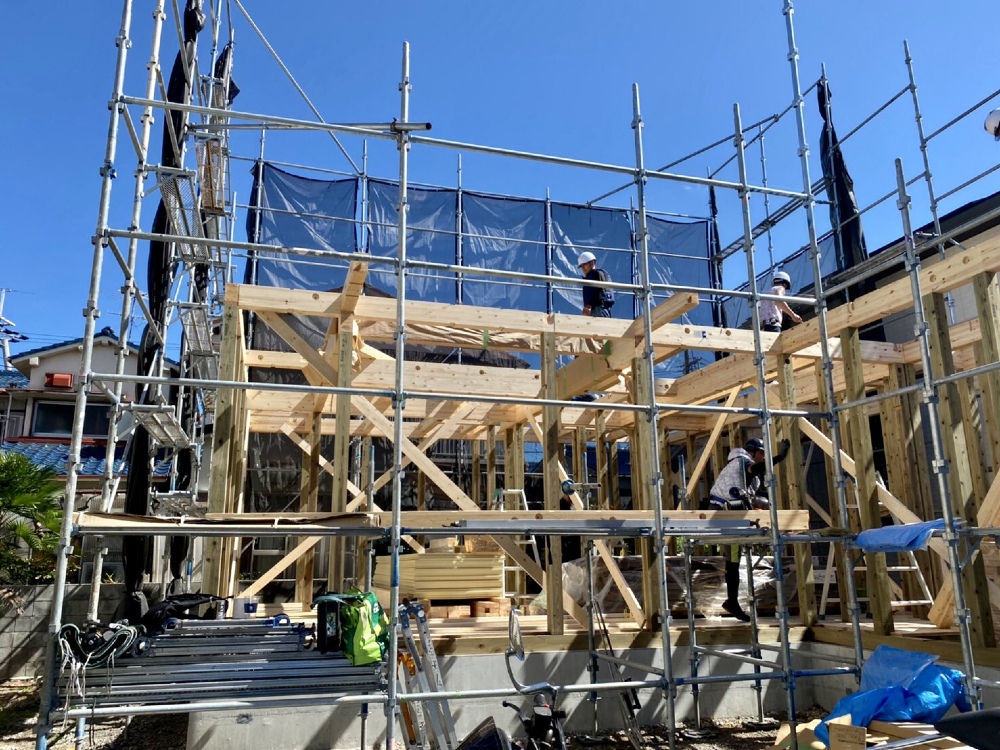

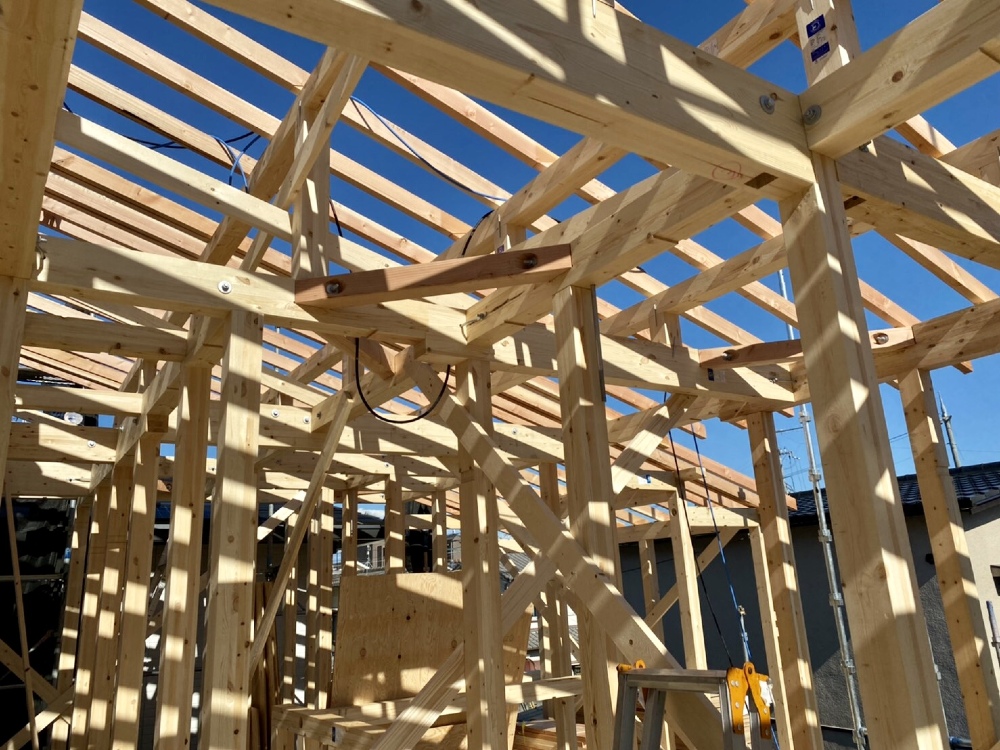

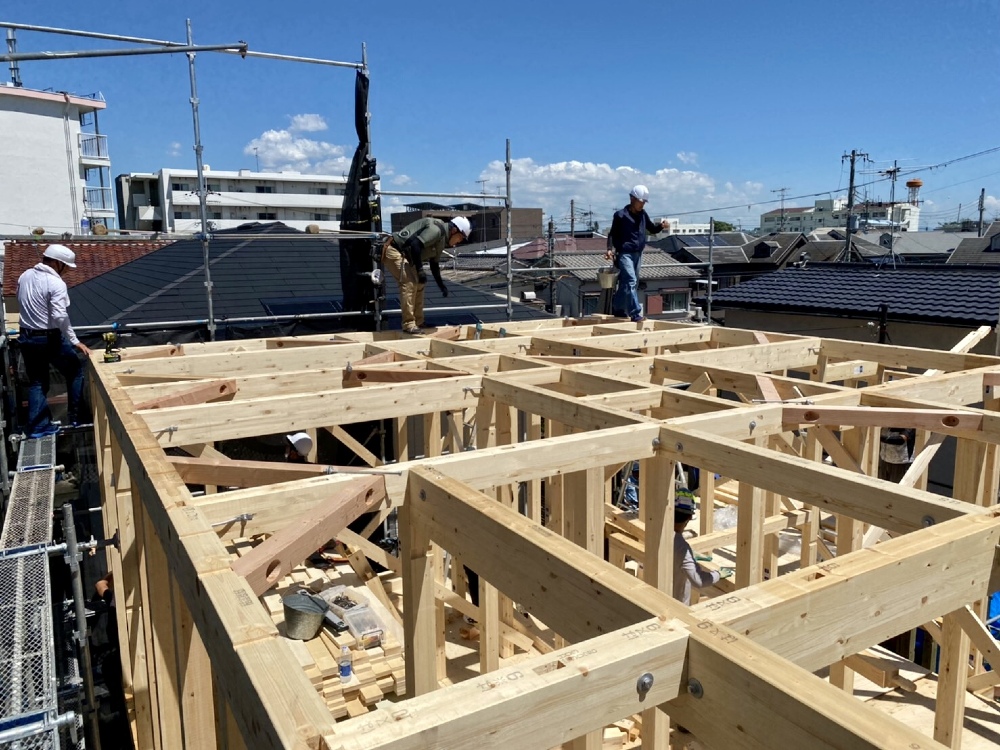

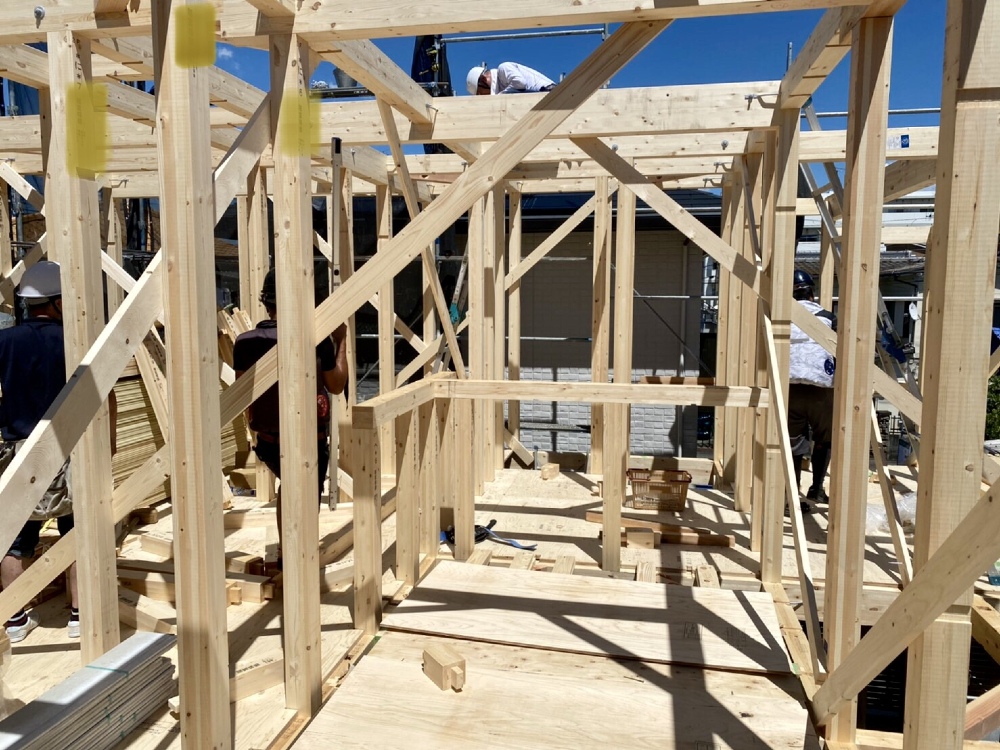

本日晴天の中、上棟日を迎えました。
上棟では、棟梁をはじめ多くの職人さんによって1日かけて作業を行います。
安全第一に工事を進めて参ります。
形となっていくマイホームをどうぞ楽しみにご覧ください。
そして、ご近隣の皆様には
工事中大変ご迷惑をお掛け致しますが、何卒ご容赦いただけますようお願い申し上げます。

88.2021年07月19日
89.2021年07月19日
90.2021年07月19日
棟上②12時
棟上②12時

順調に進んでおります。
職人さん方の
息のあった連携で一つ一つ木材が組み立てられていきます。

91.2021年07月19日
92.2021年07月19日
93.2021年07月19日
94.2021年07月19日
上棟③13時半
上棟③13時半
95.2021年07月19日
96.2021年07月19日
97.2021年07月19日

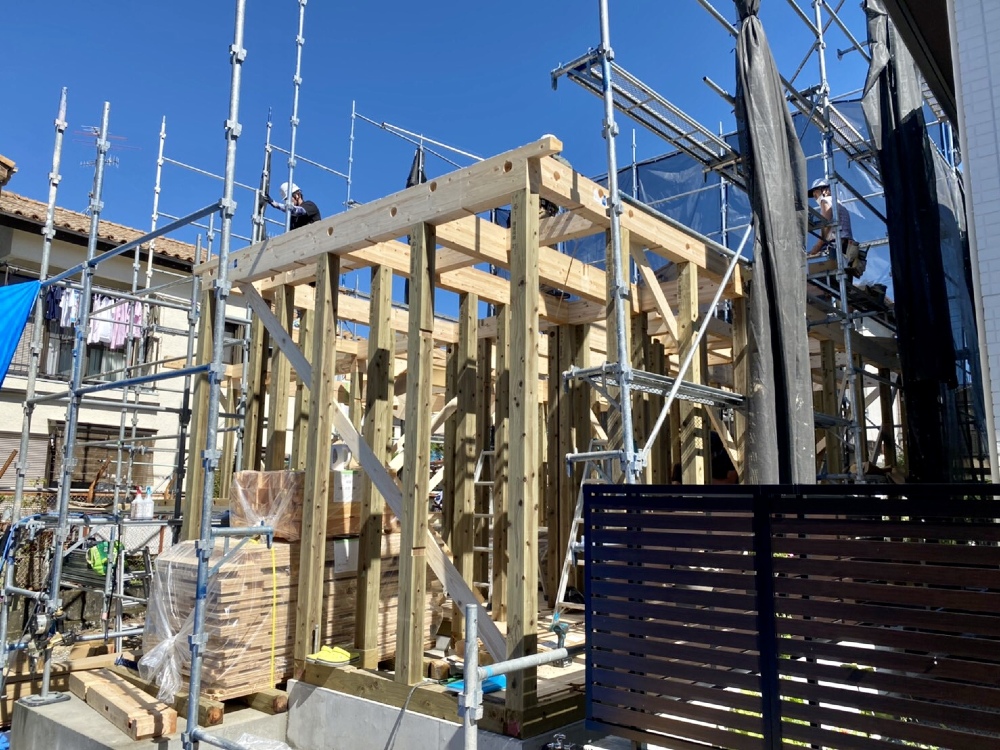

上棟④14:30
上棟④14:30

棟が上がりました。
上棟式に向けて
着々と順調に進んでおります。

98.2021年07月19日
99.2021年07月19日
100.2021年07月19日
上棟⑤16時
上棟⑤16時
101.2021年07月19日
102.2021年07月26日
103.2021年07月26日
104.2021年07月26日
105.2021年07月26日

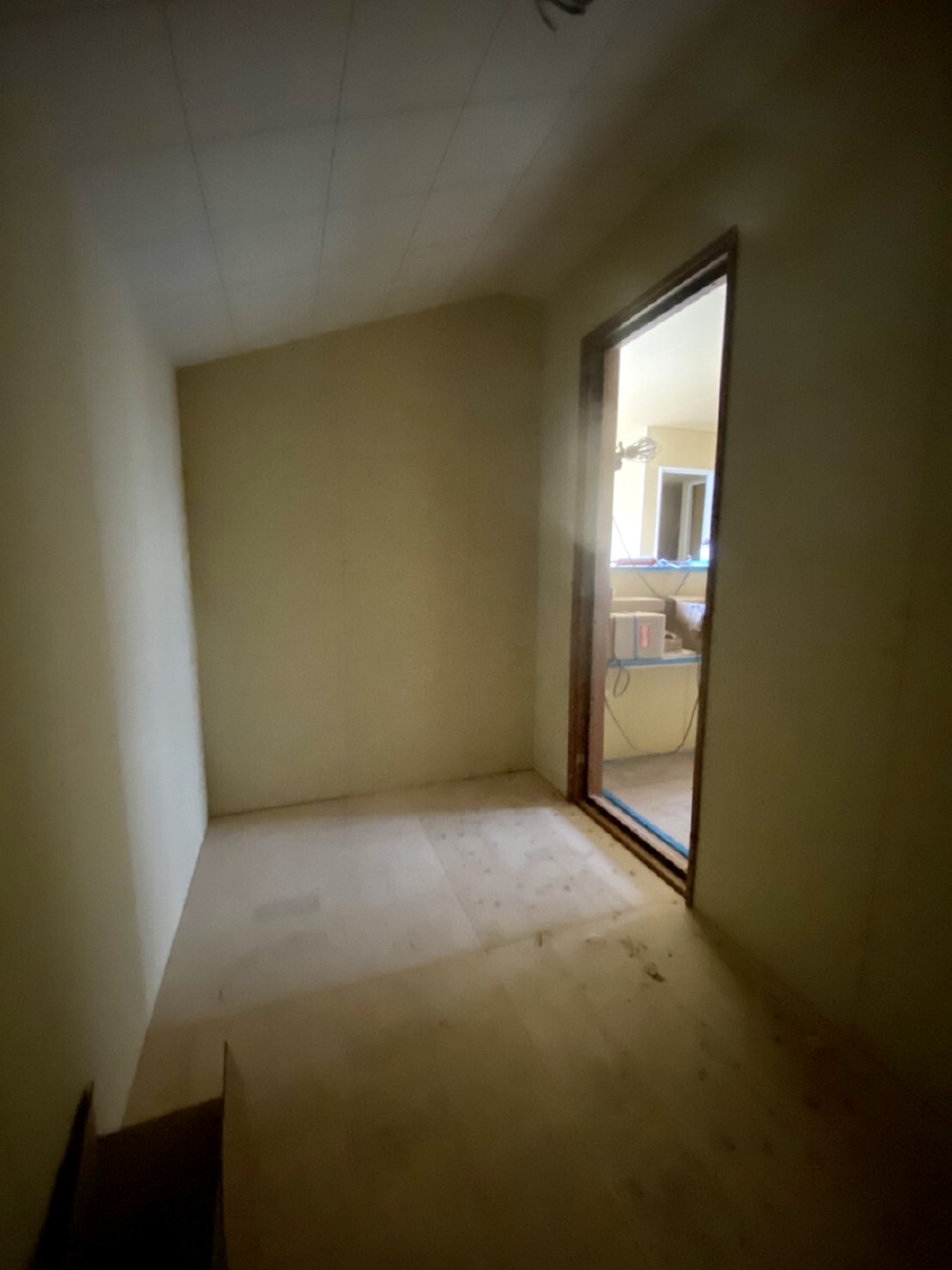

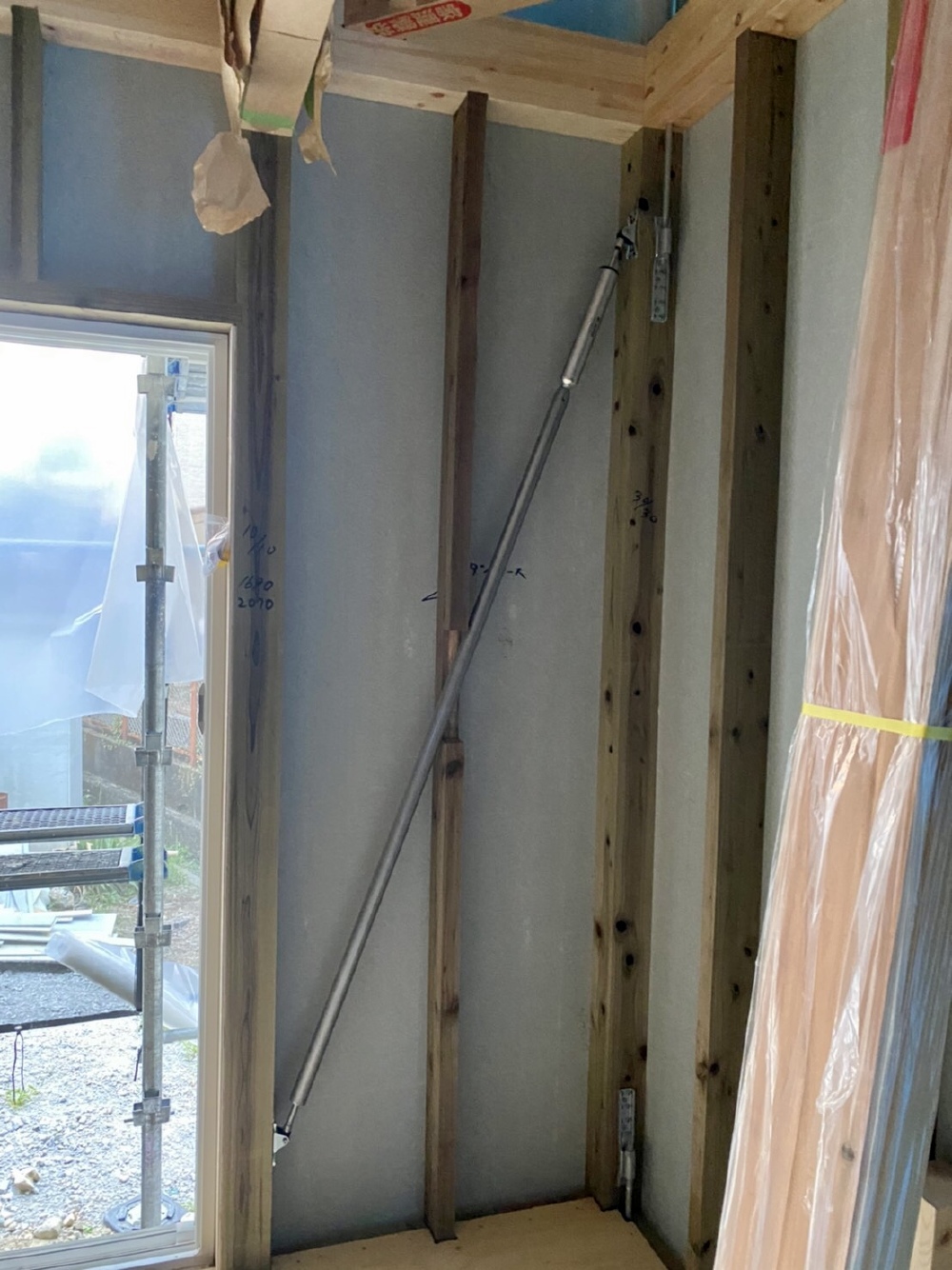

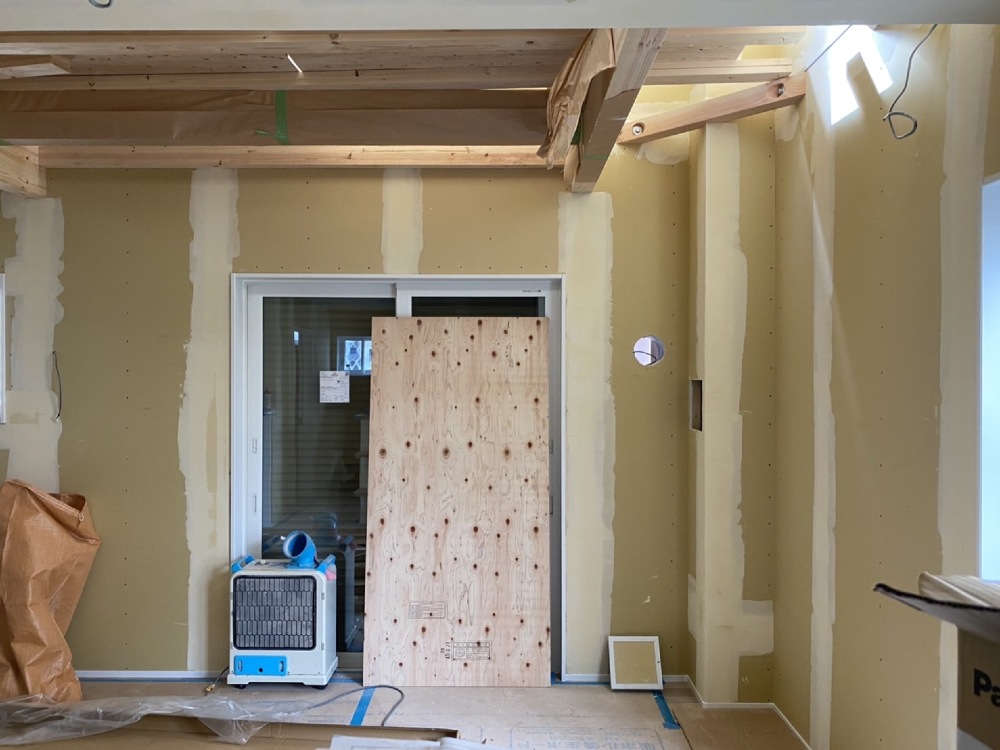

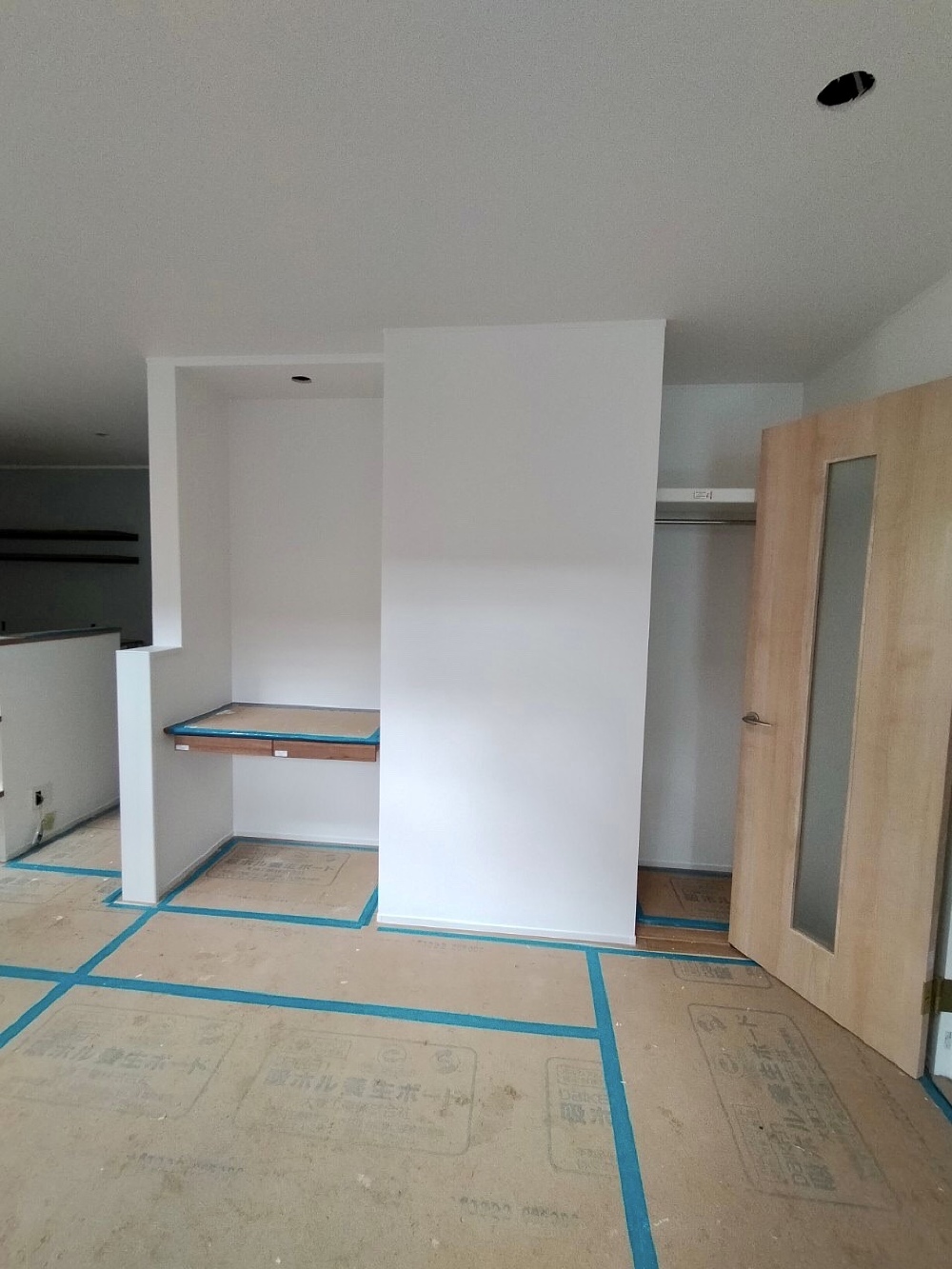

内部進捗状況

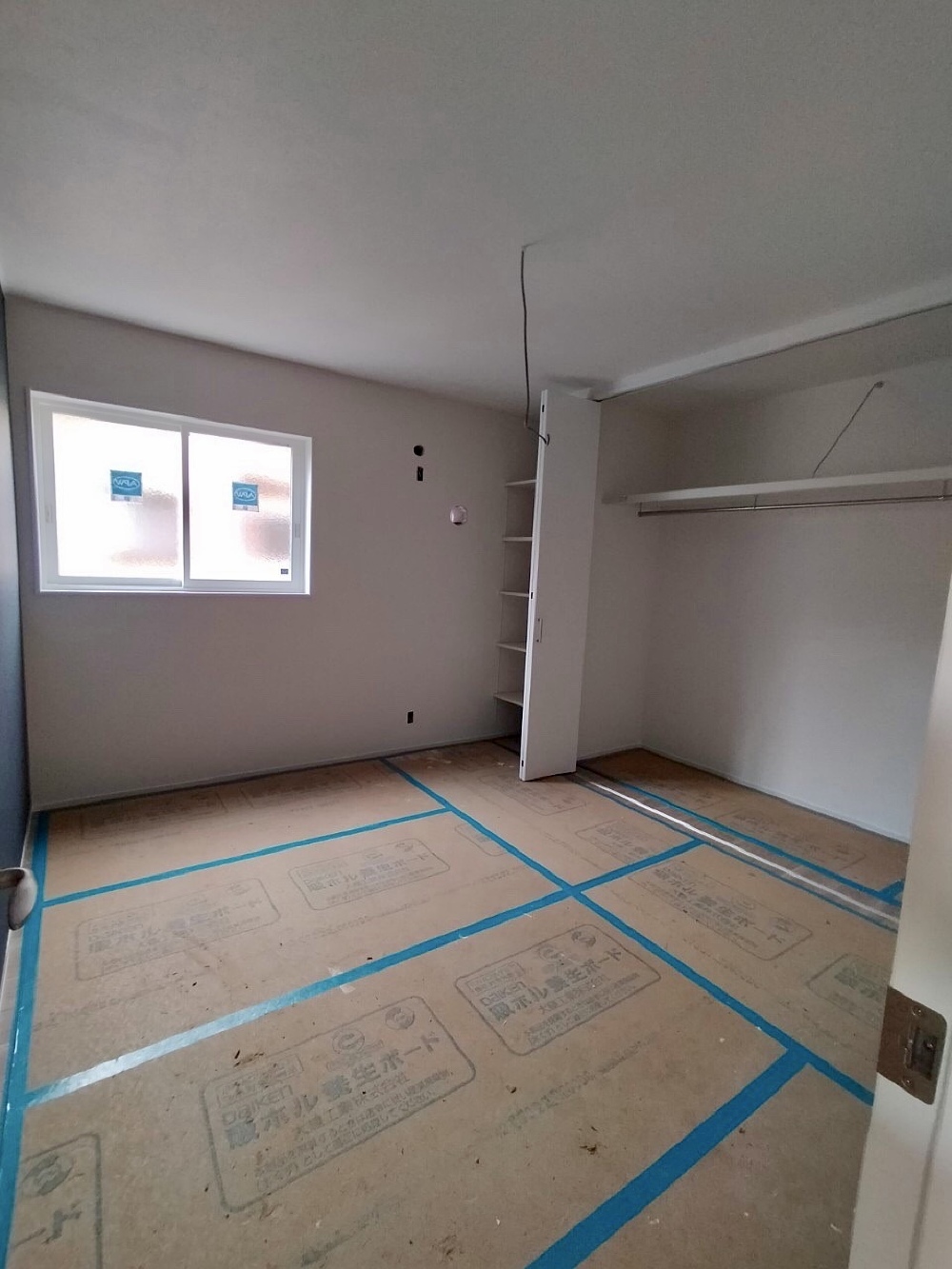

内部進捗状況

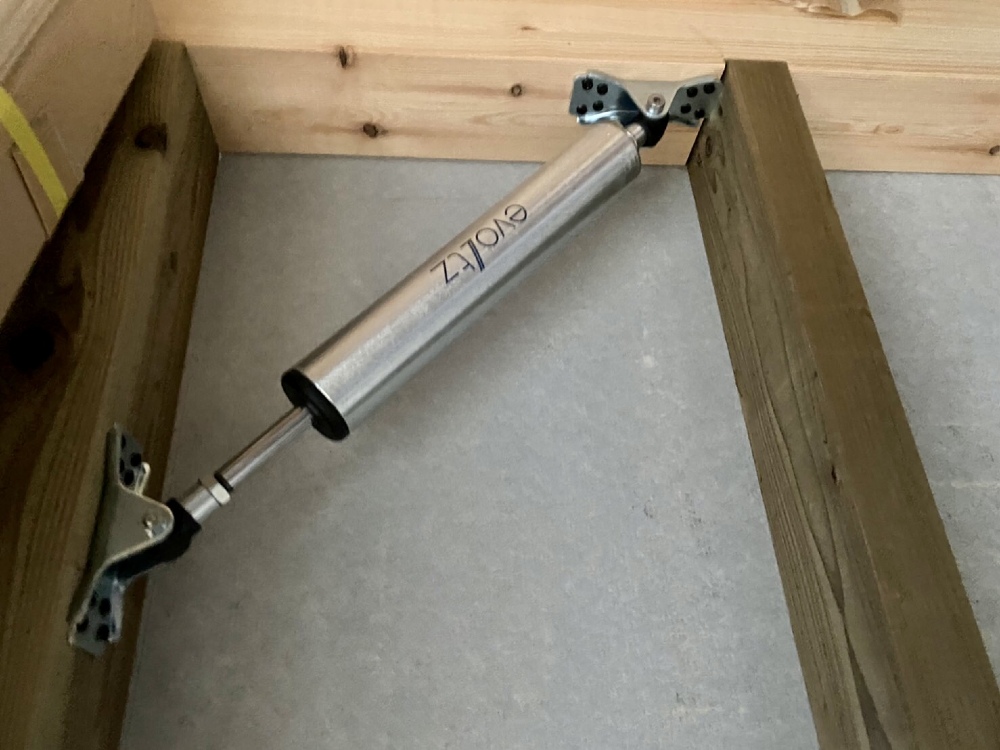

106.2021年07月27日
107.2021年07月27日

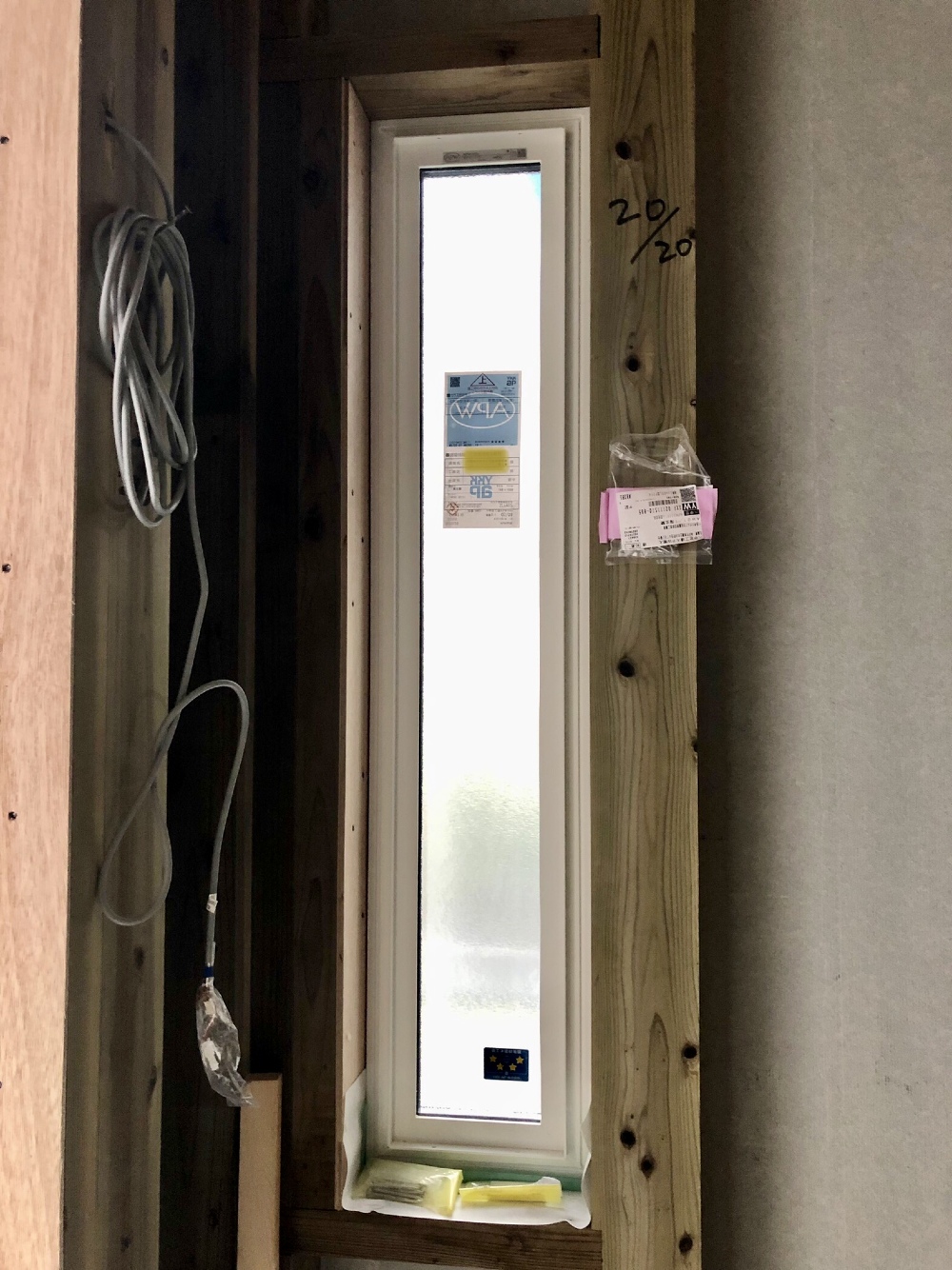

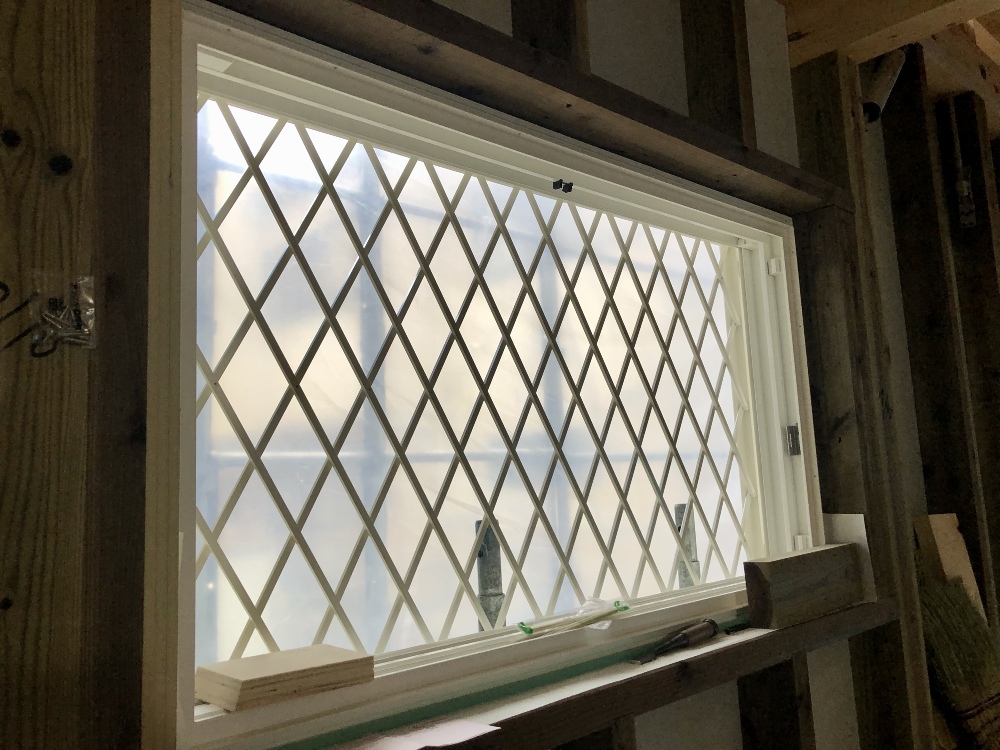

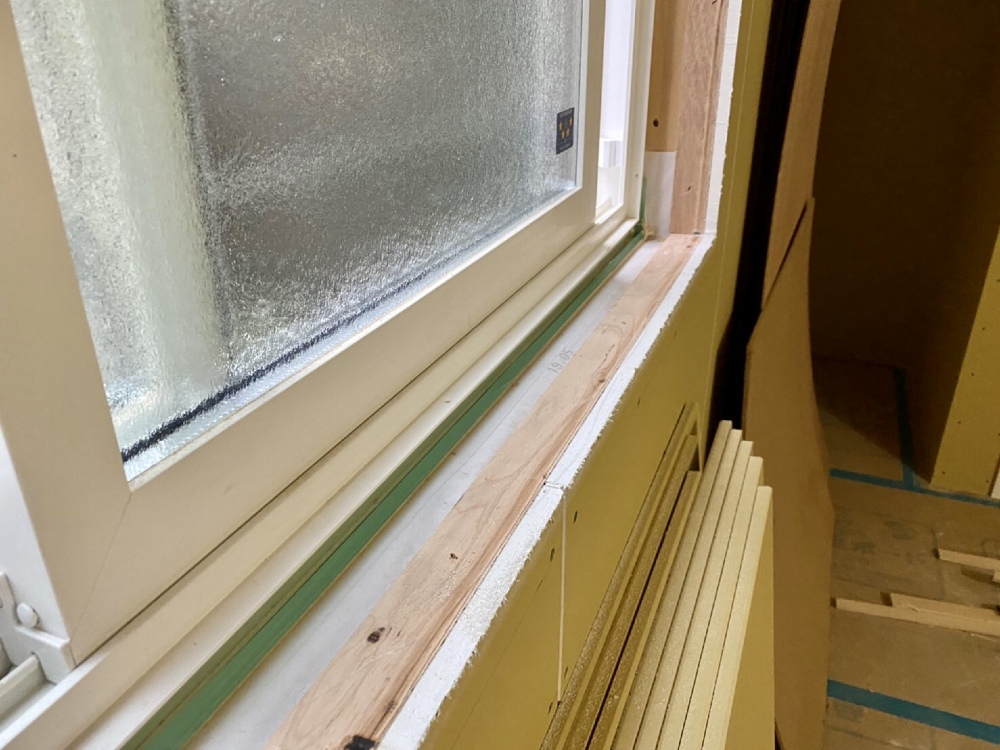

サッシ

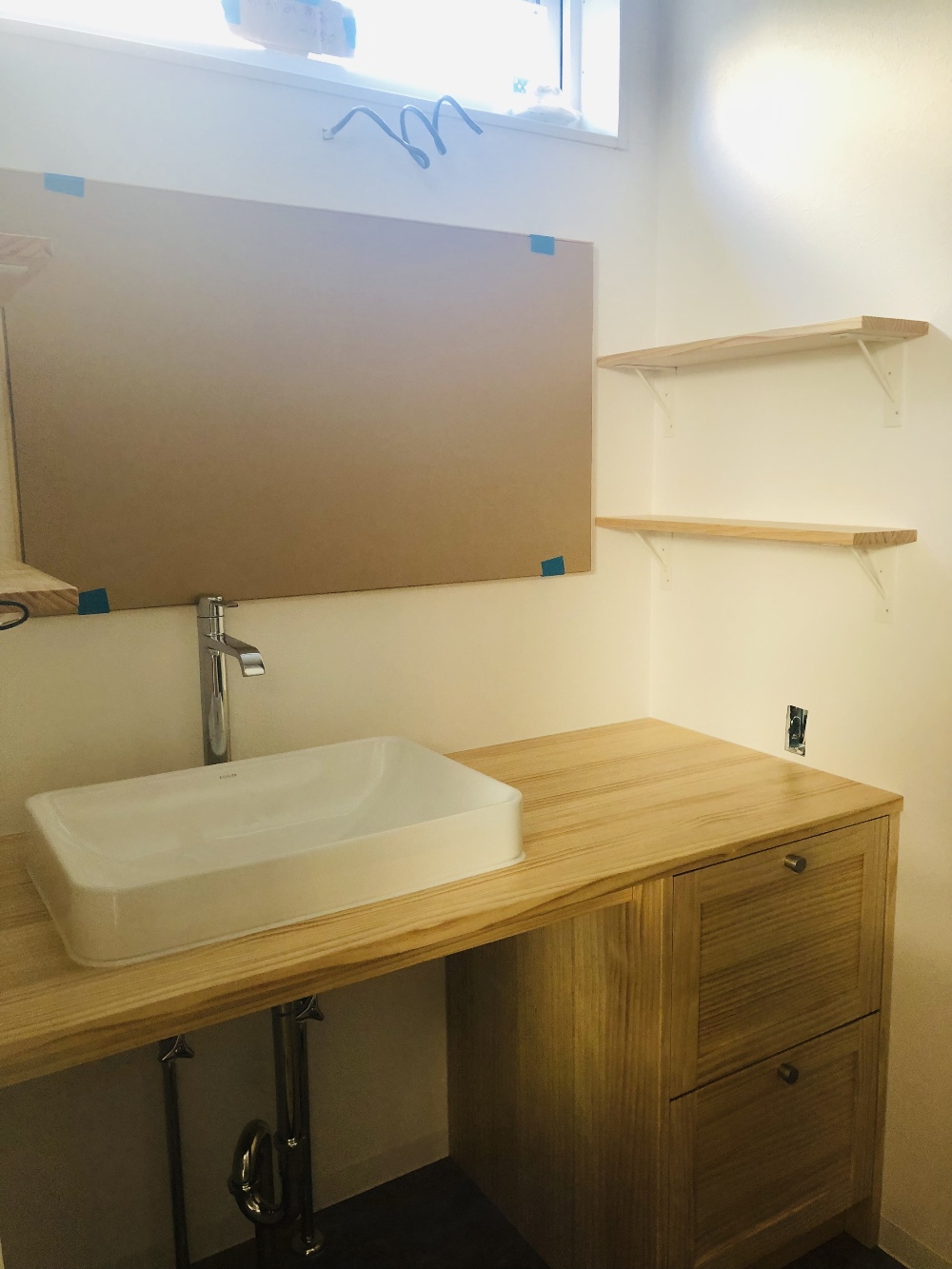

サッシ

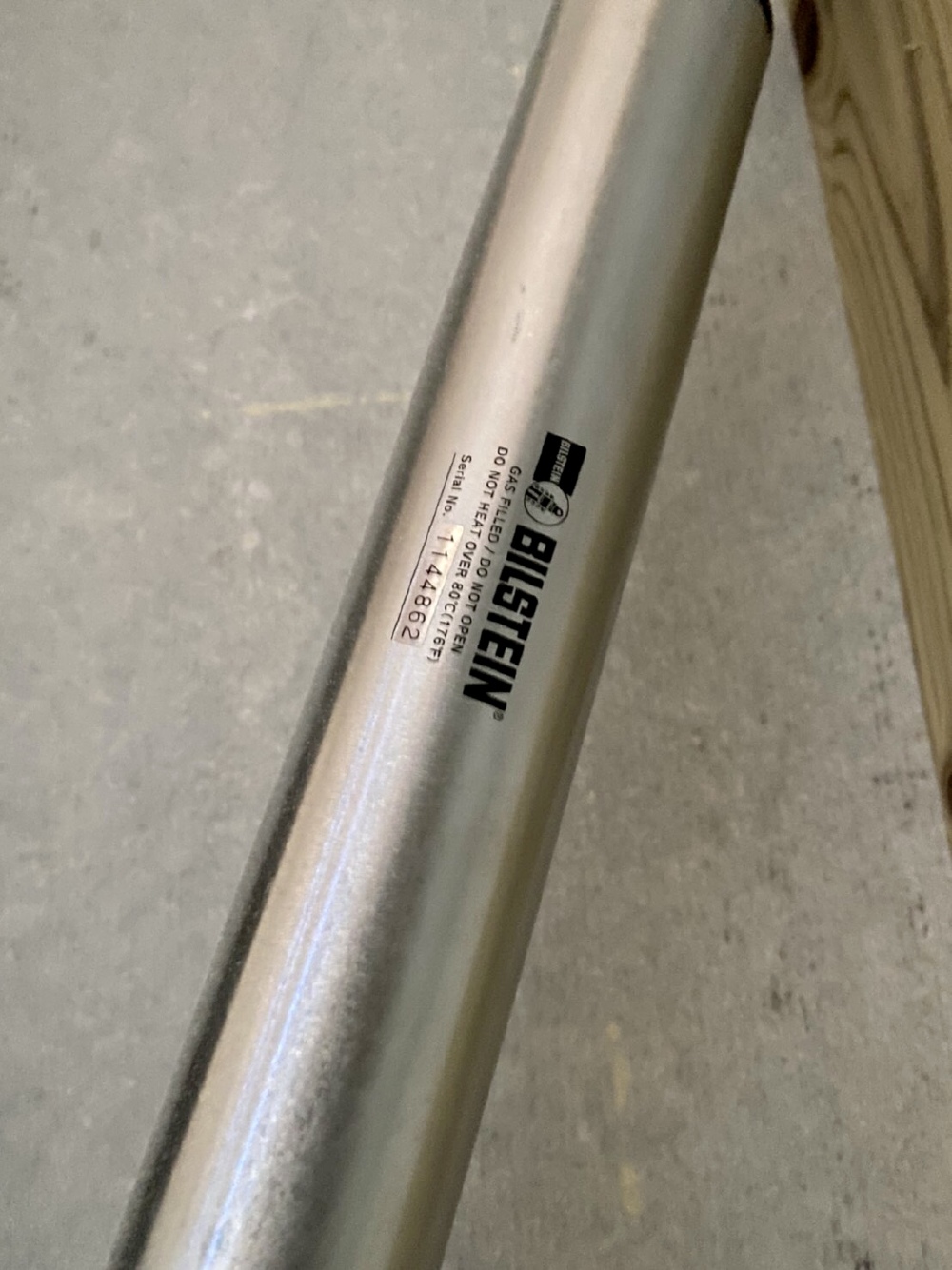

108.2021年07月27日
109.2021年07月27日
110.2021年07月27日

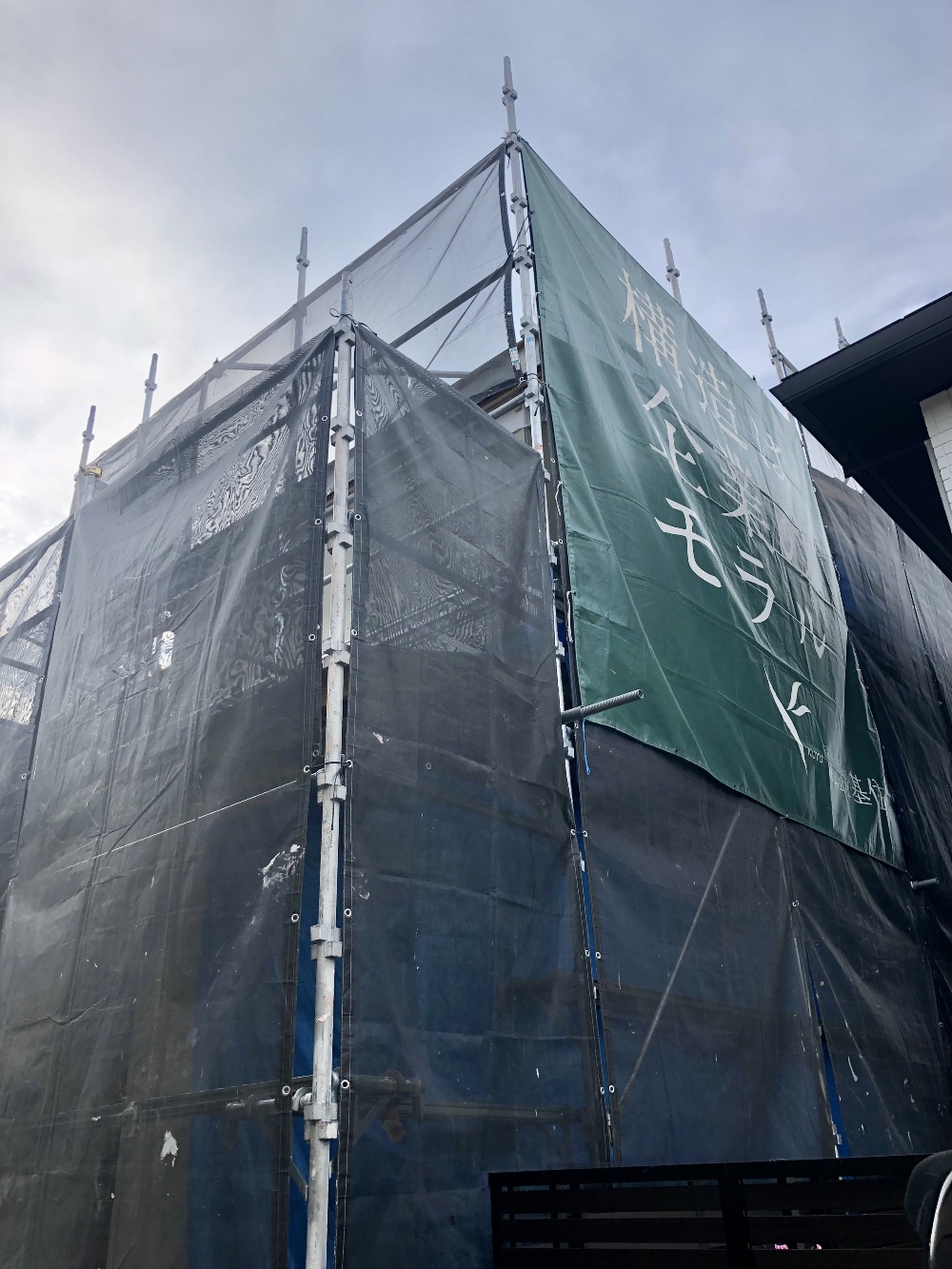

メッシュシート
メッシュシート

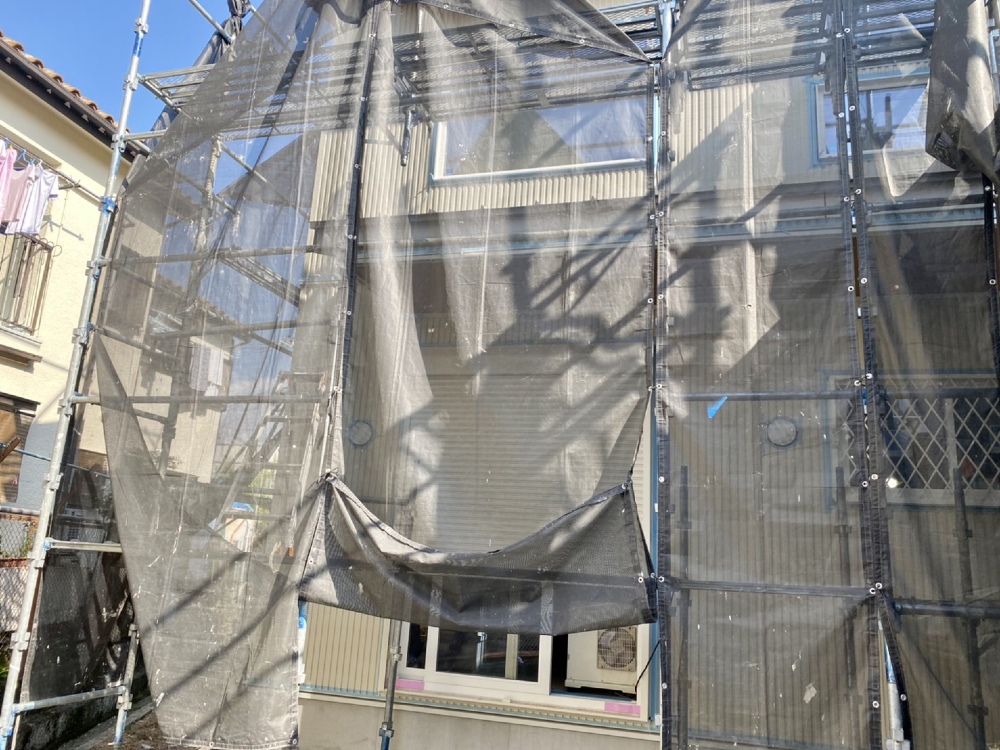

棟上げが終了すると、職人さんと近隣の皆様の安全確保の為、お家をメッシュシートで覆います。

111.2021年07月29日
112.2021年07月29日

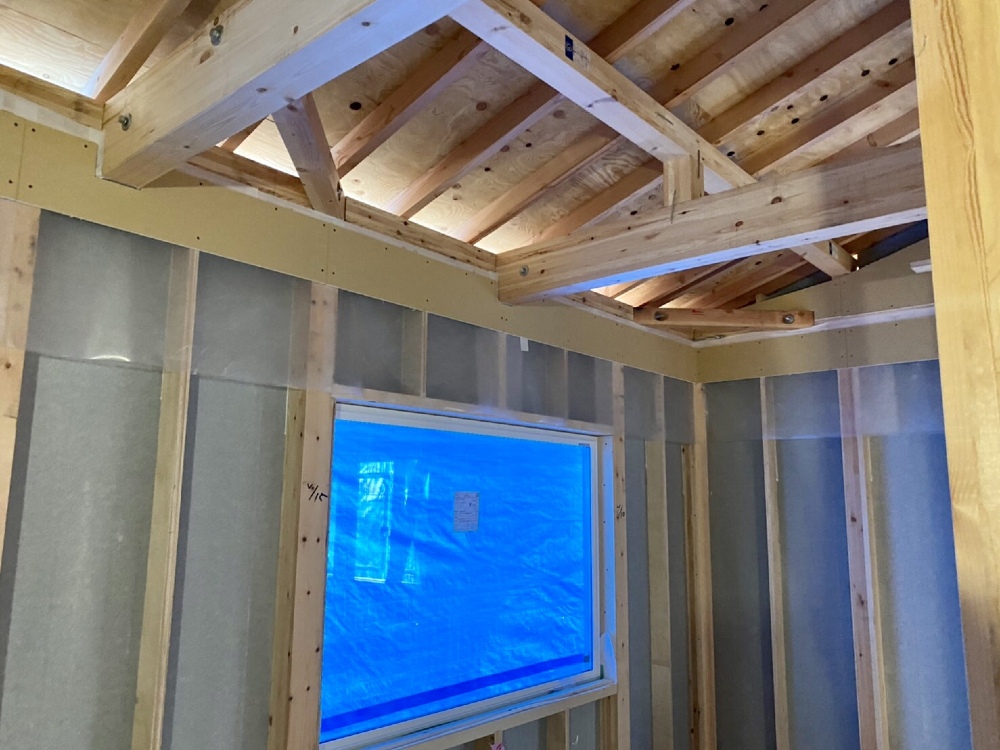

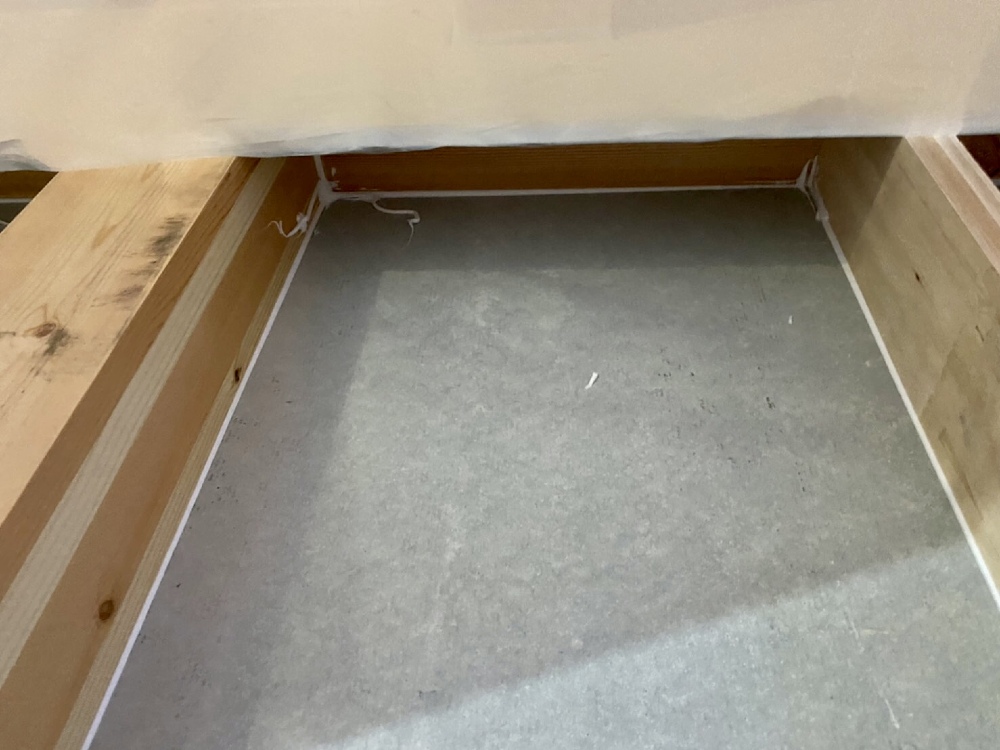

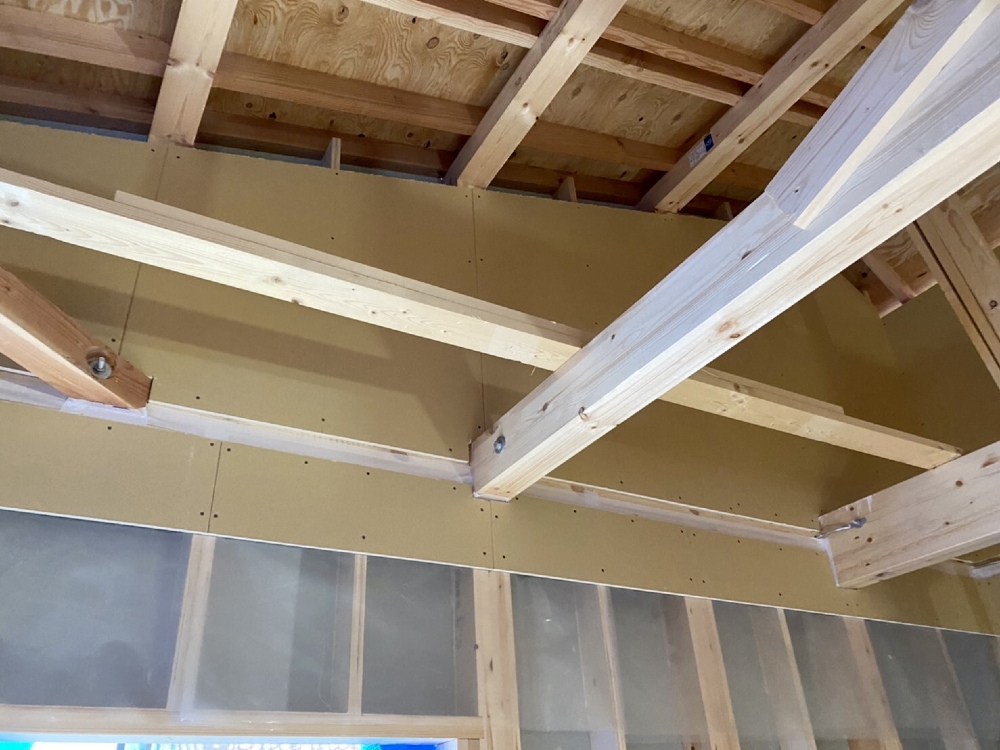

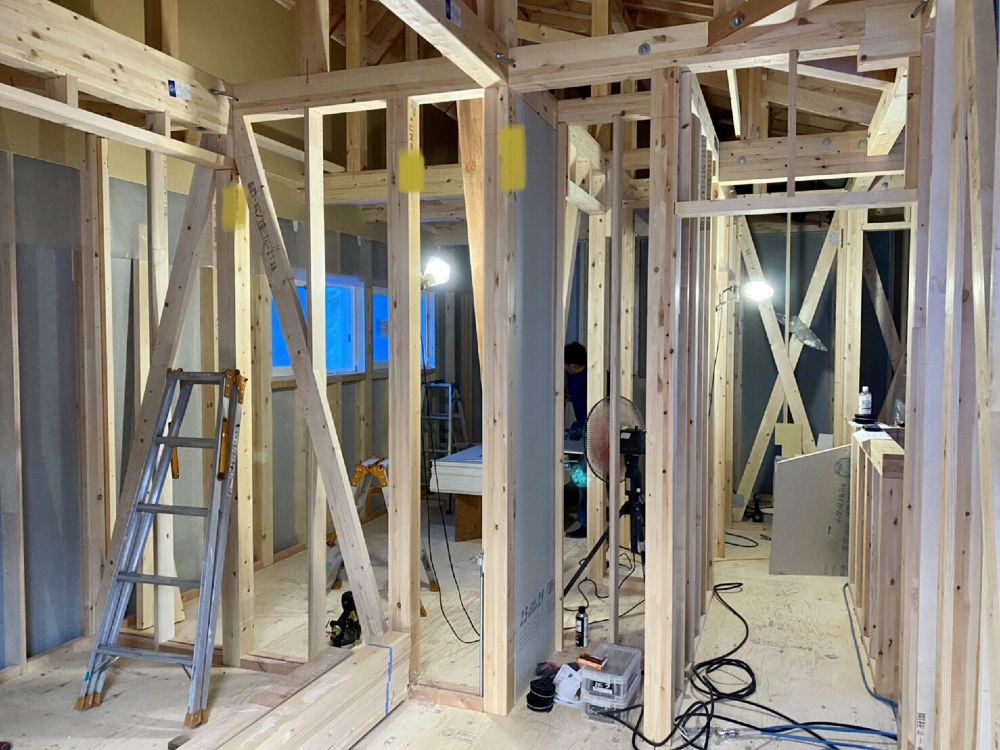

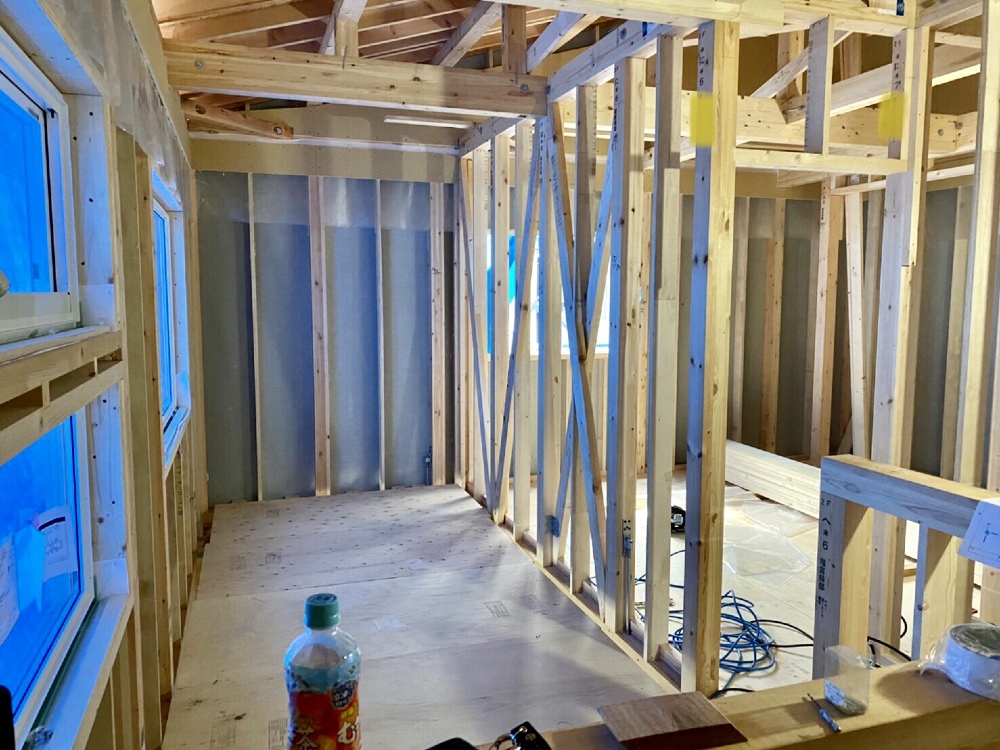

内部工事状況2階

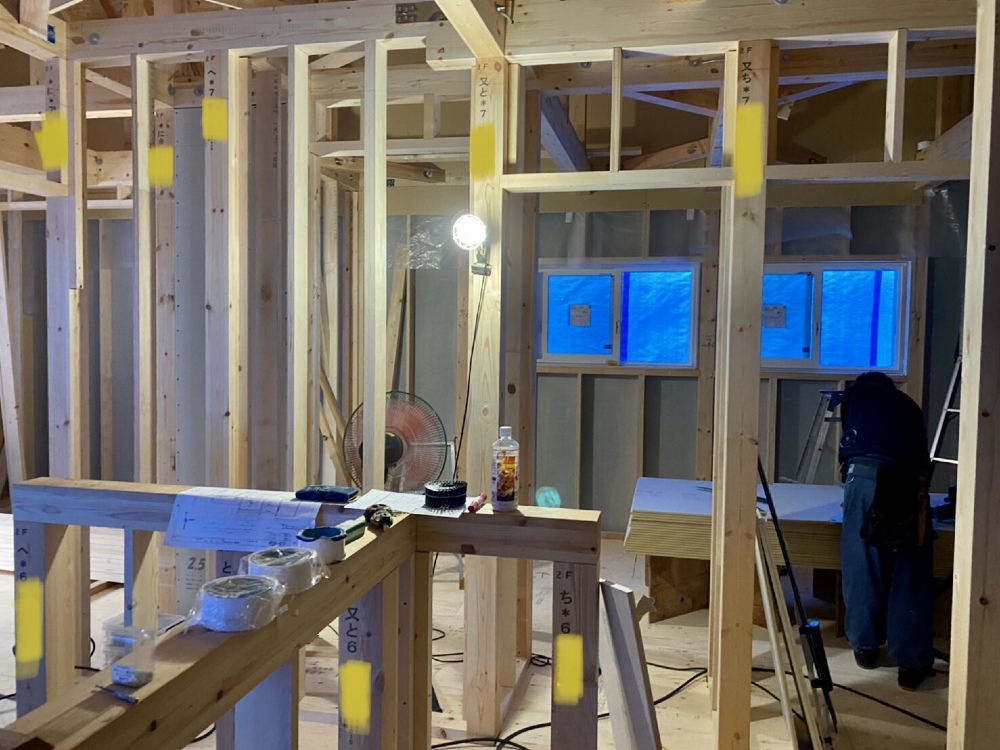

内部工事状況2階
113.2021年07月29日
114.2021年07月29日
115.2021年07月29日
116.2021年07月29日
117.2021年07月29日
118.2021年07月29日
119.2021年07月29日
コーキング
コーキング

気密が良くなるようにコーキングを打ちました。

120.2021年07月29日
121.2021年08月02日

中間検査

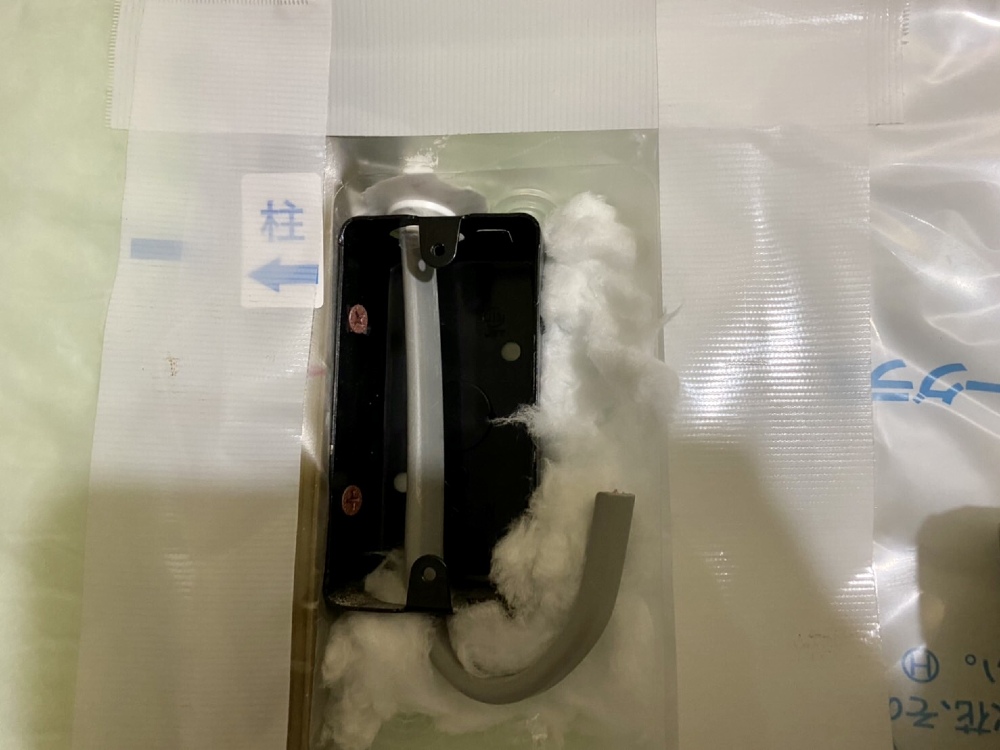

中間検査

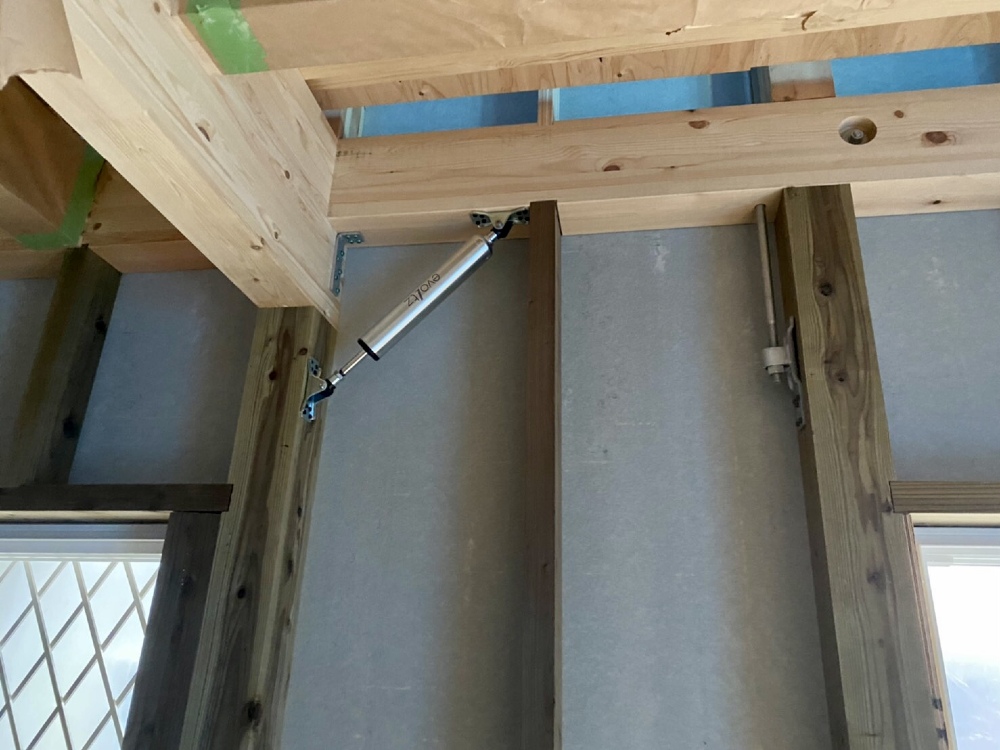

本日中間検査(金物検査)を致しました。
構造用金物等が申請時の設計図通りの位置に正しく取り付けられているかを確認する検査です。

122.2021年08月02日
123.2021年08月02日
124.2021年08月02日
125.2021年08月02日
126.2021年08月02日

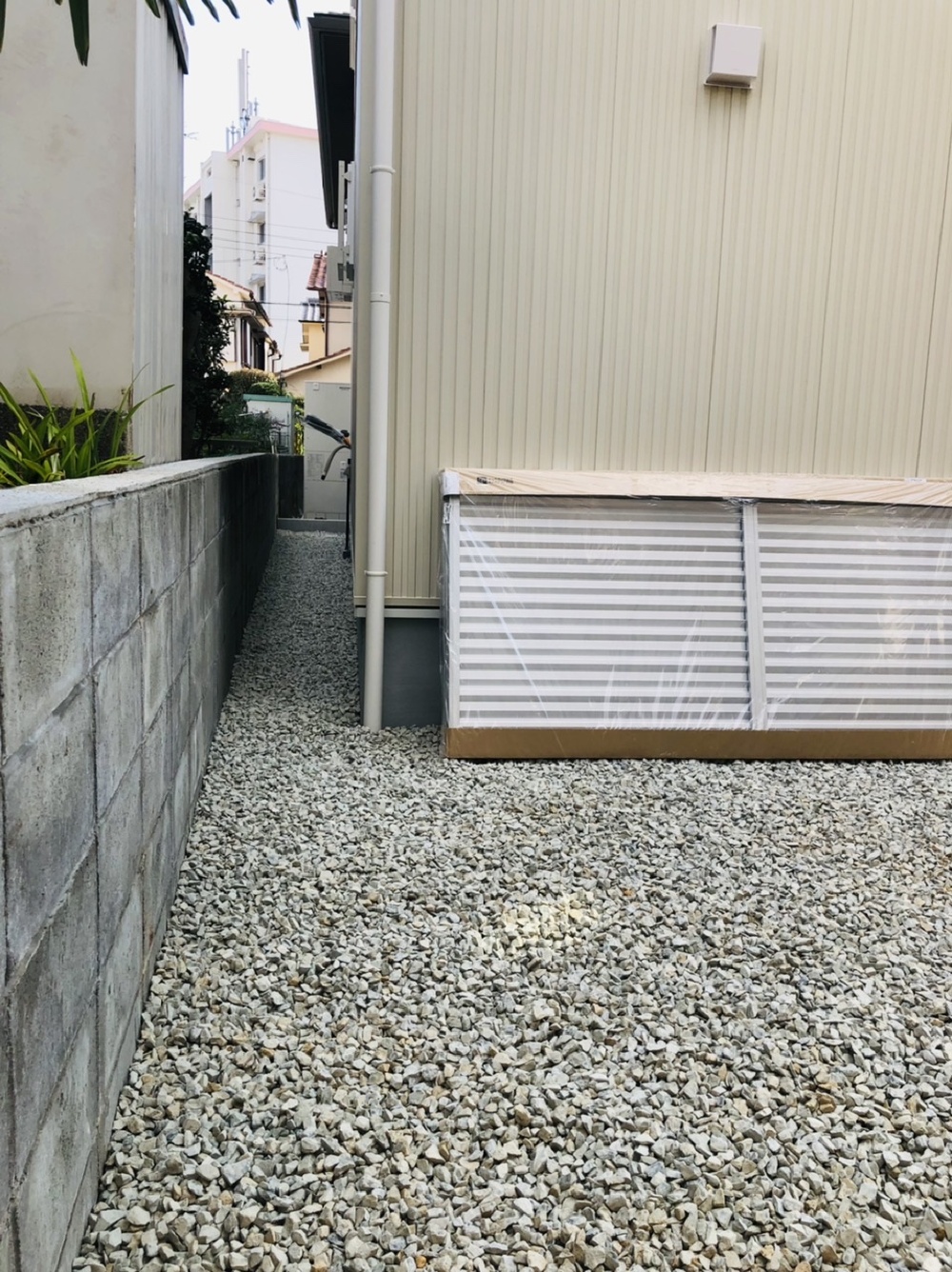

127.2021年08月04日

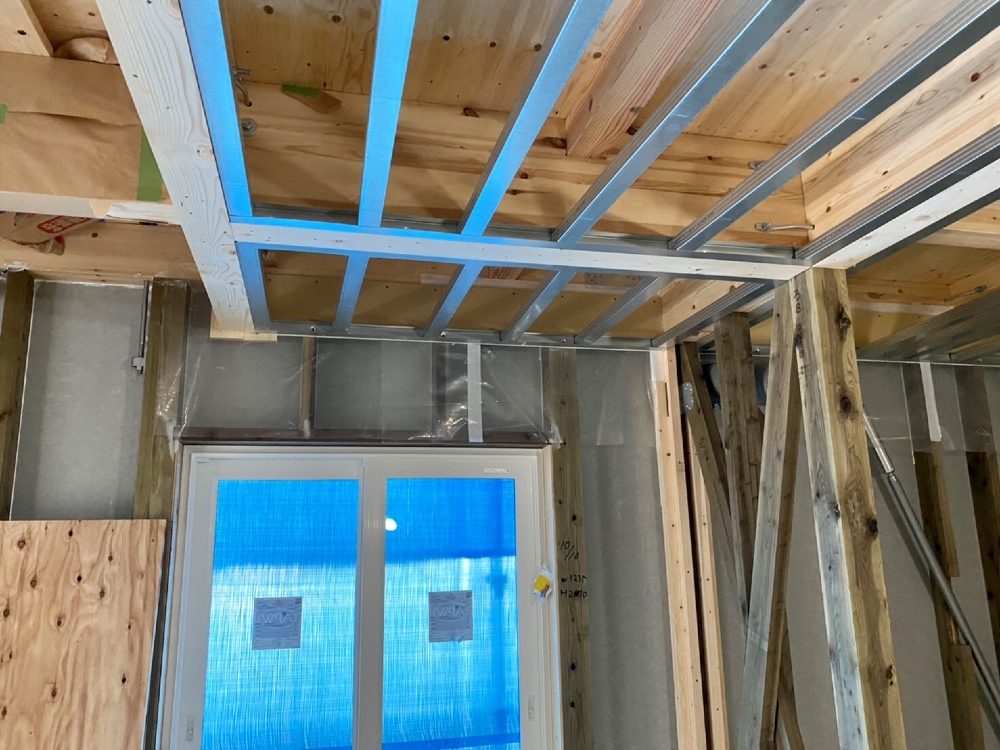

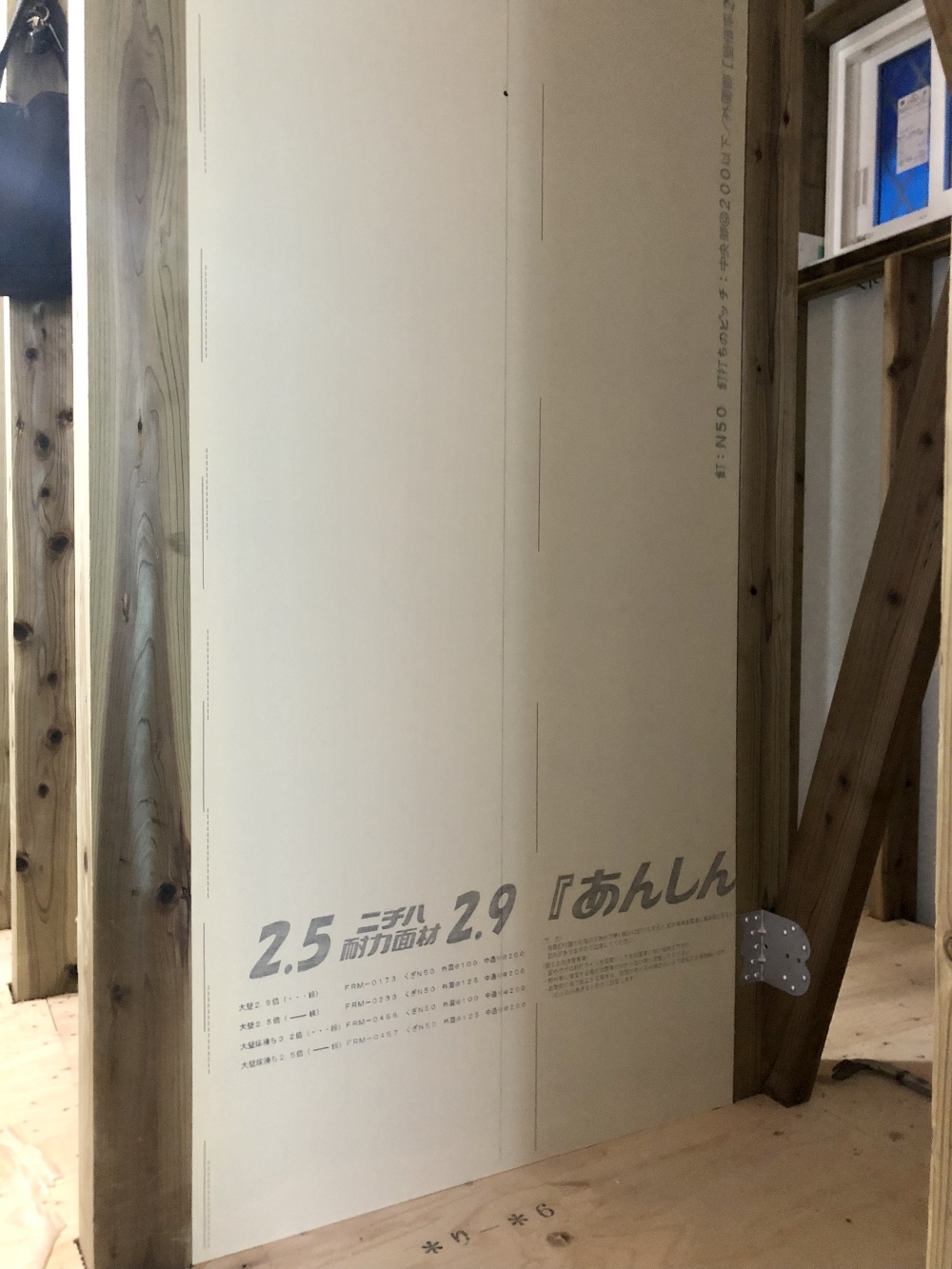

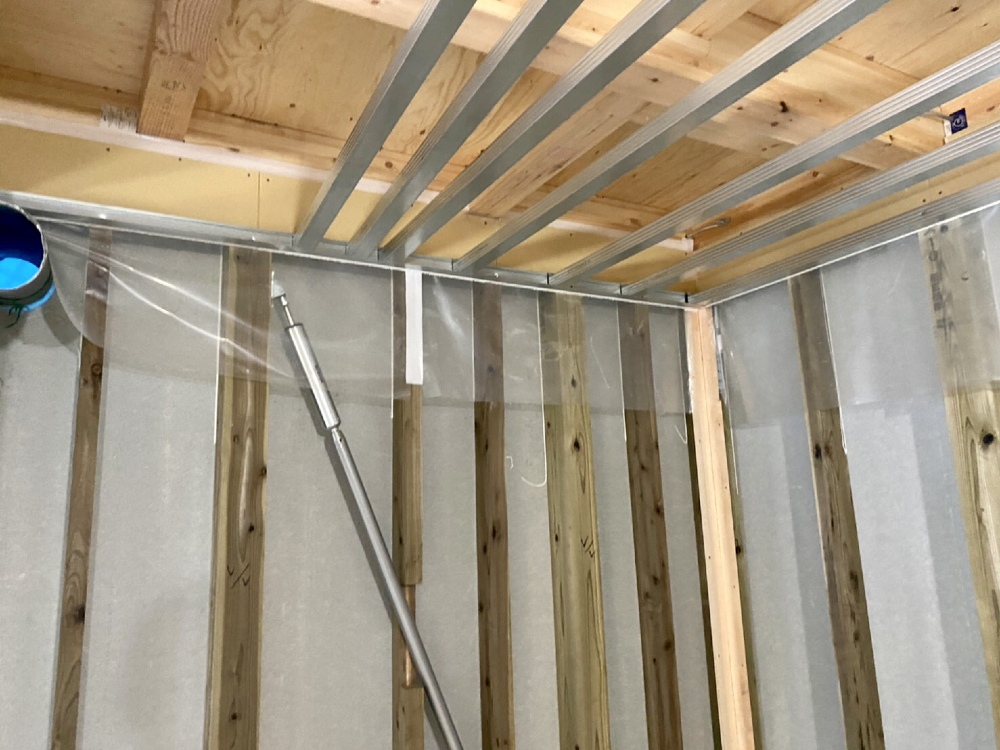

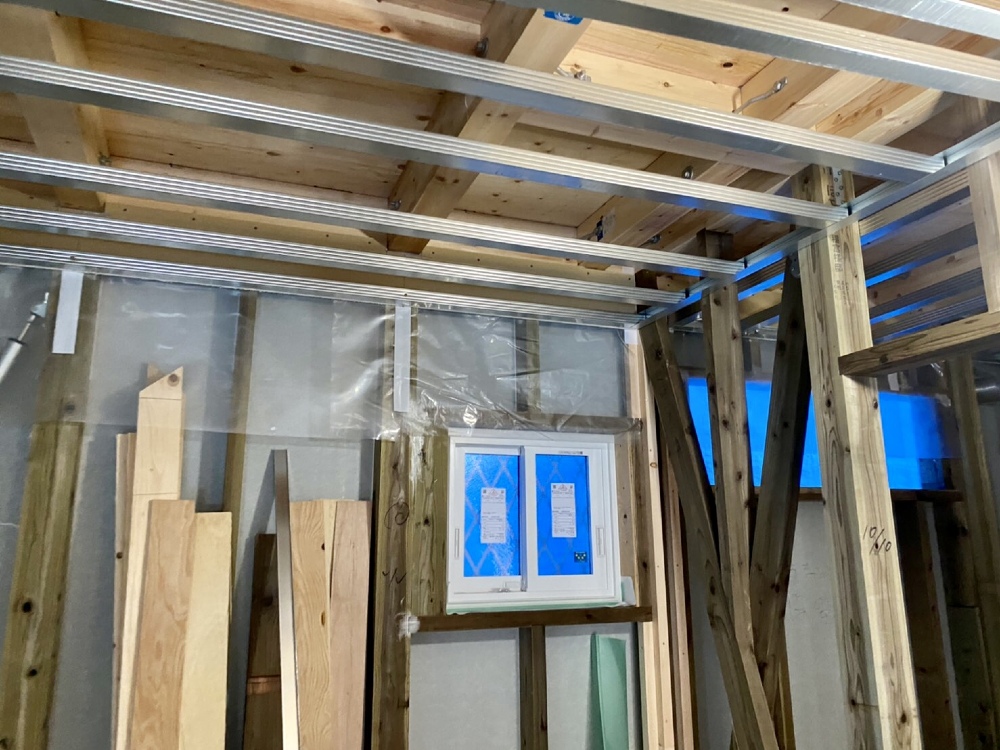

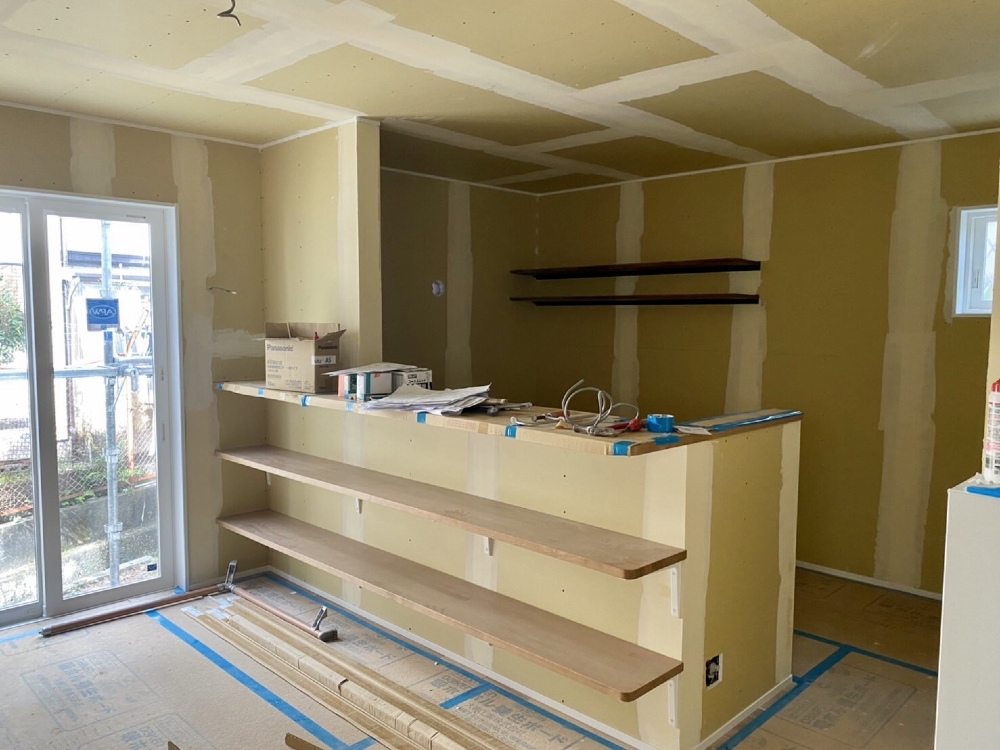

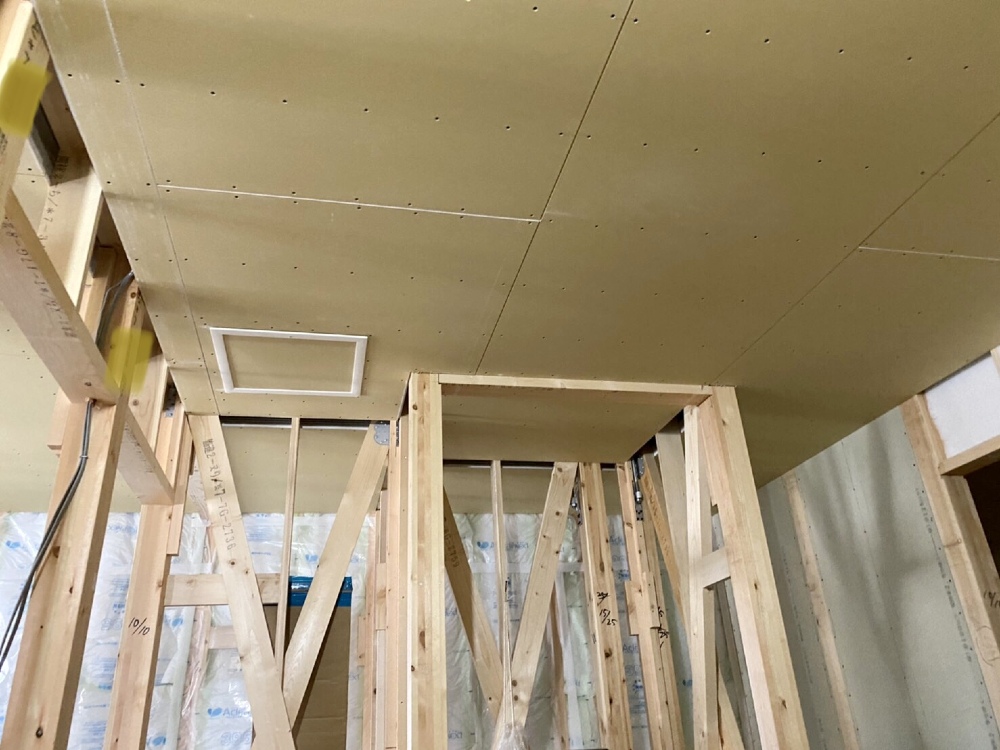

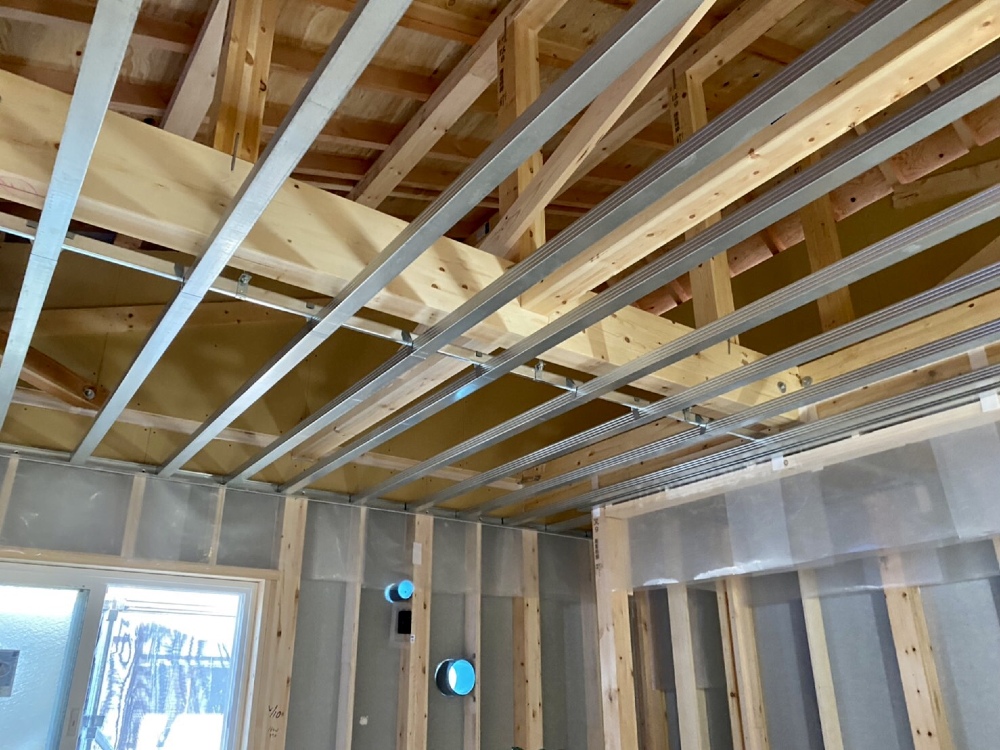

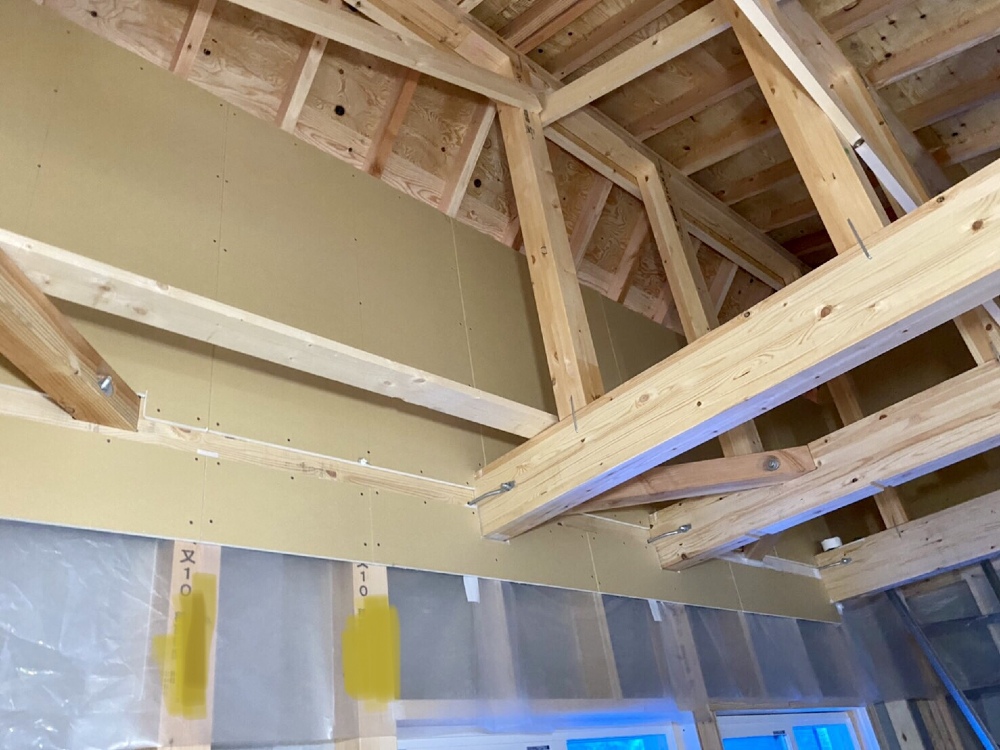

内部工事状況
内部工事状況

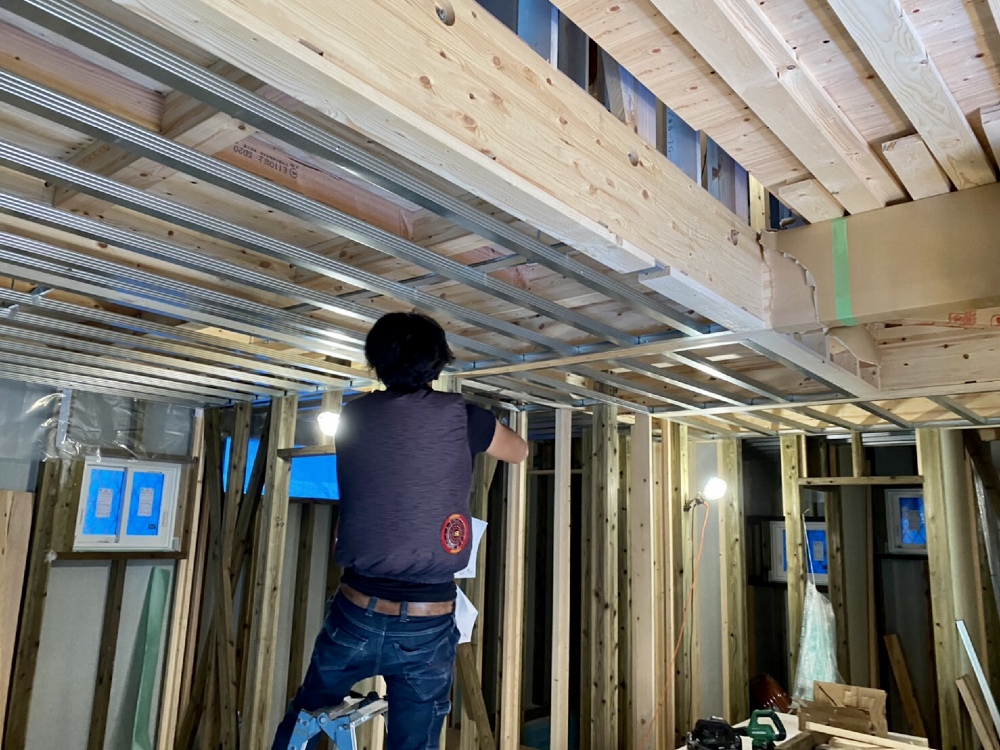

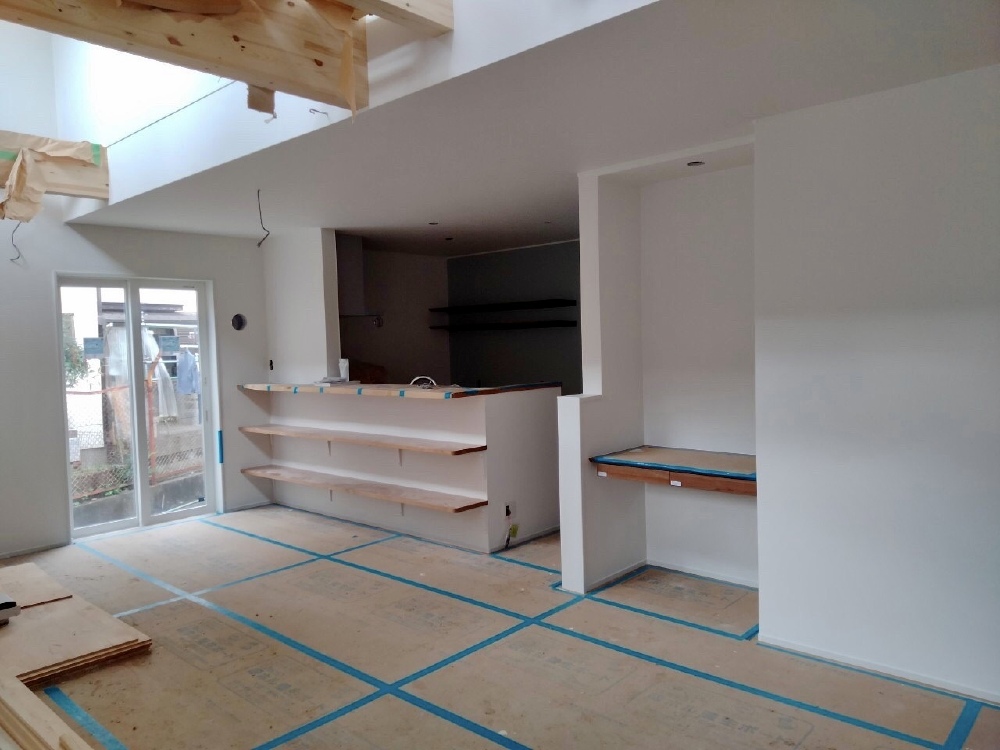

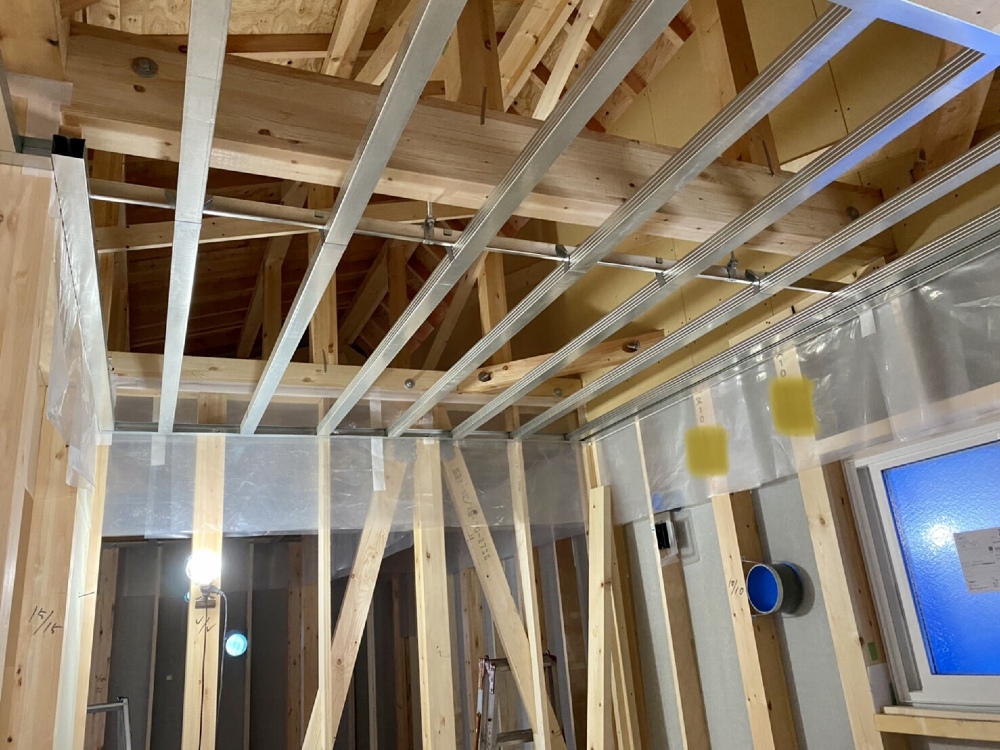

一階天井下地の施工

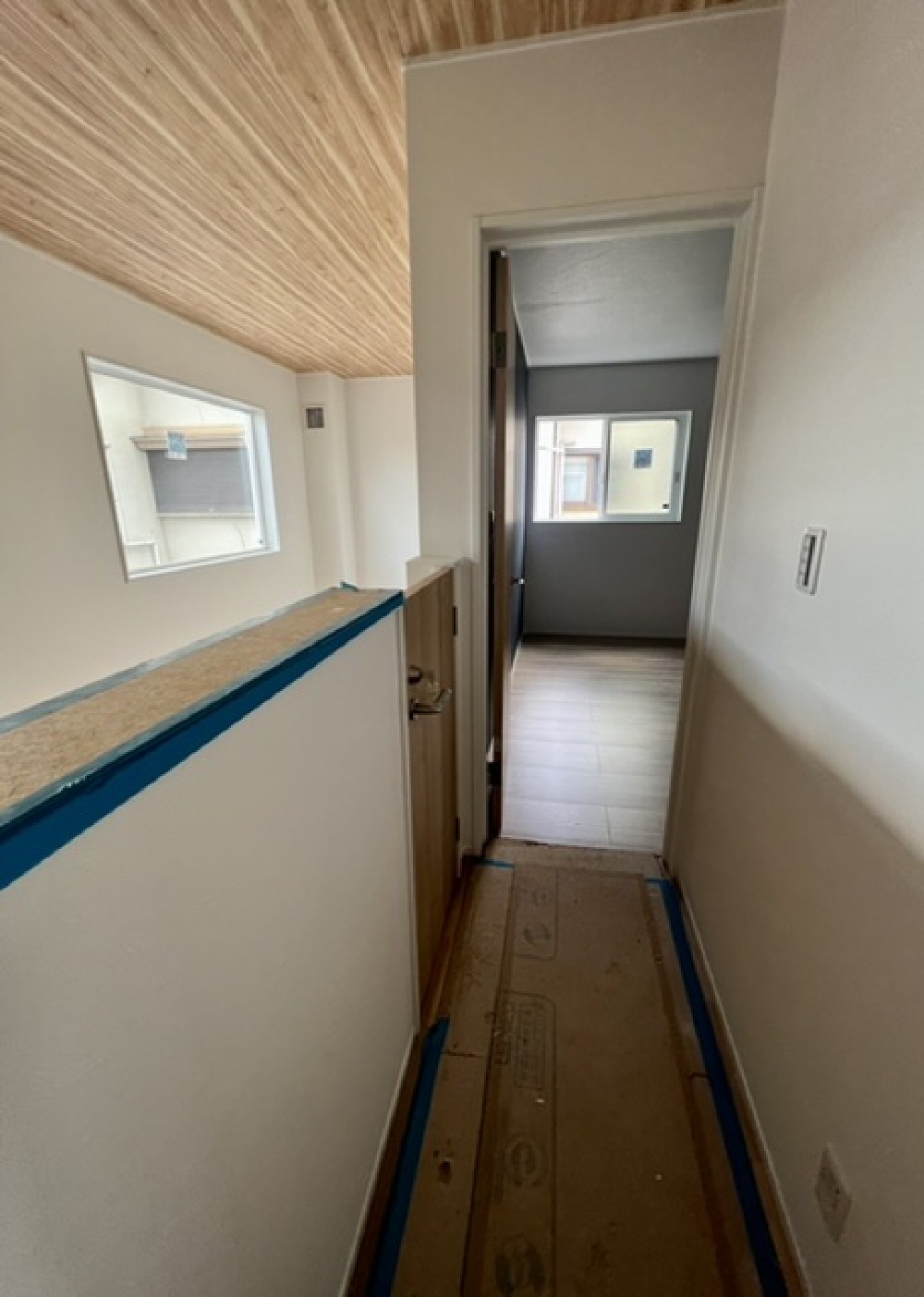

128.2021年08月04日

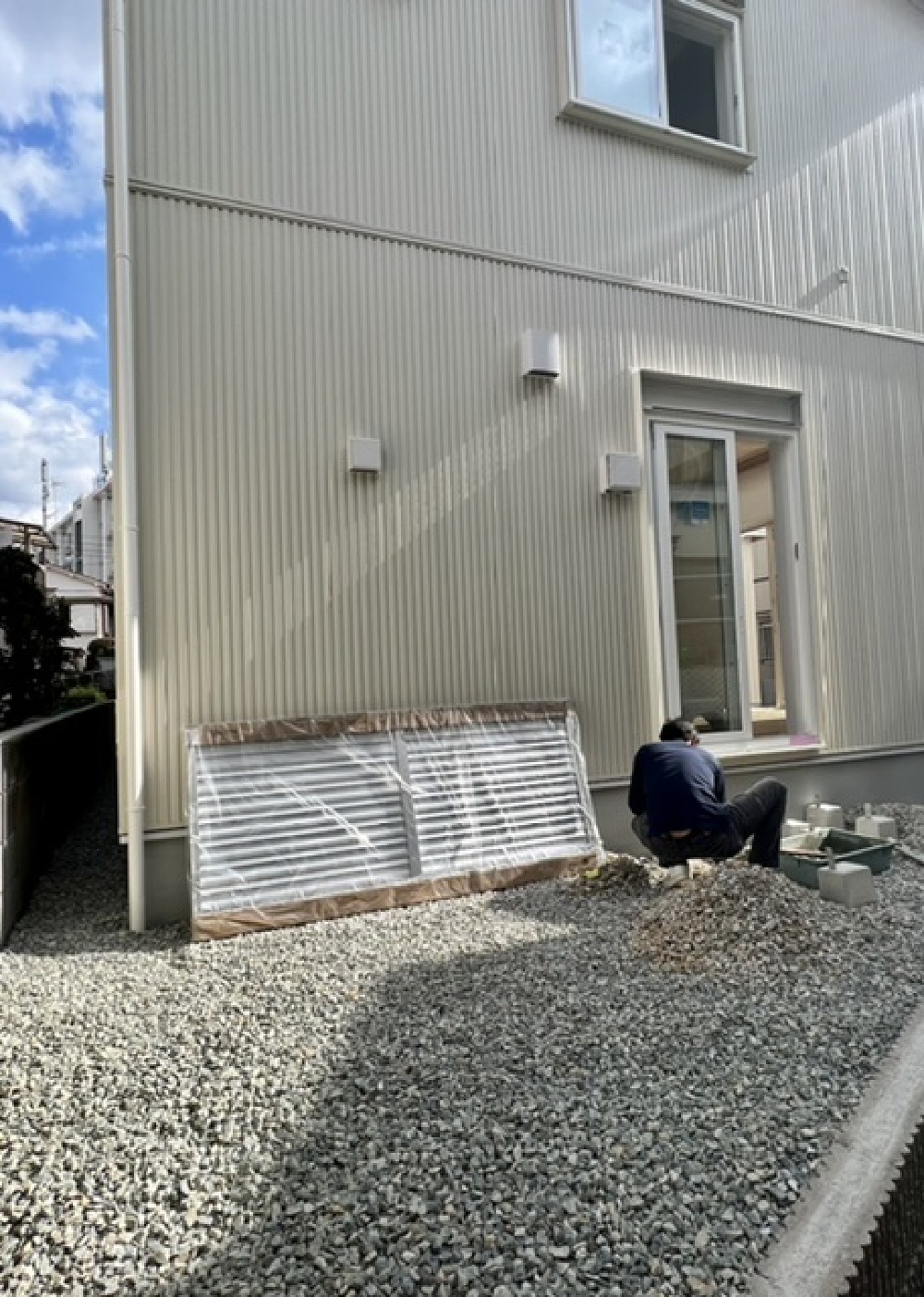

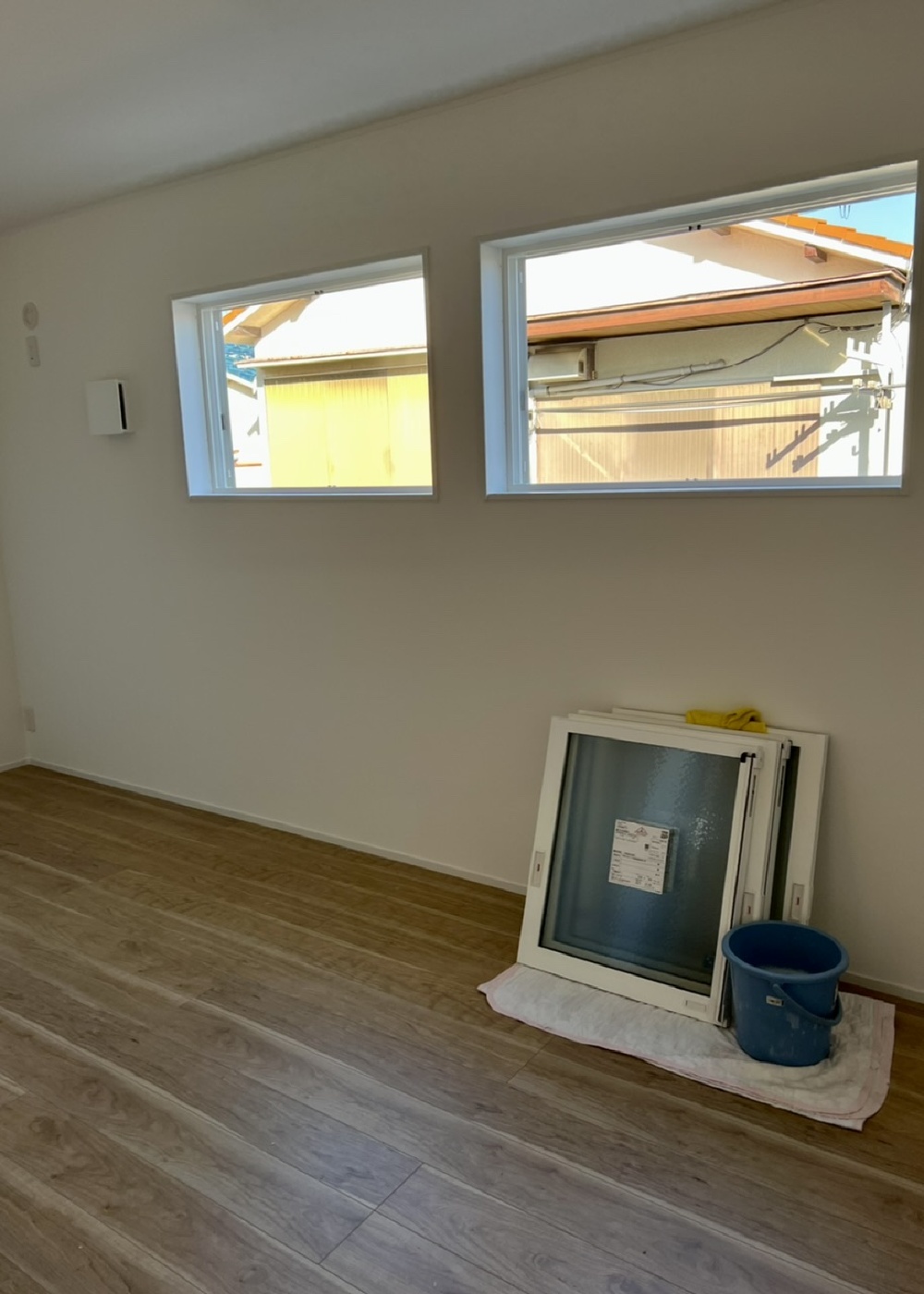

129.2021年08月04日
130.2021年08月04日
131.2021年08月05日

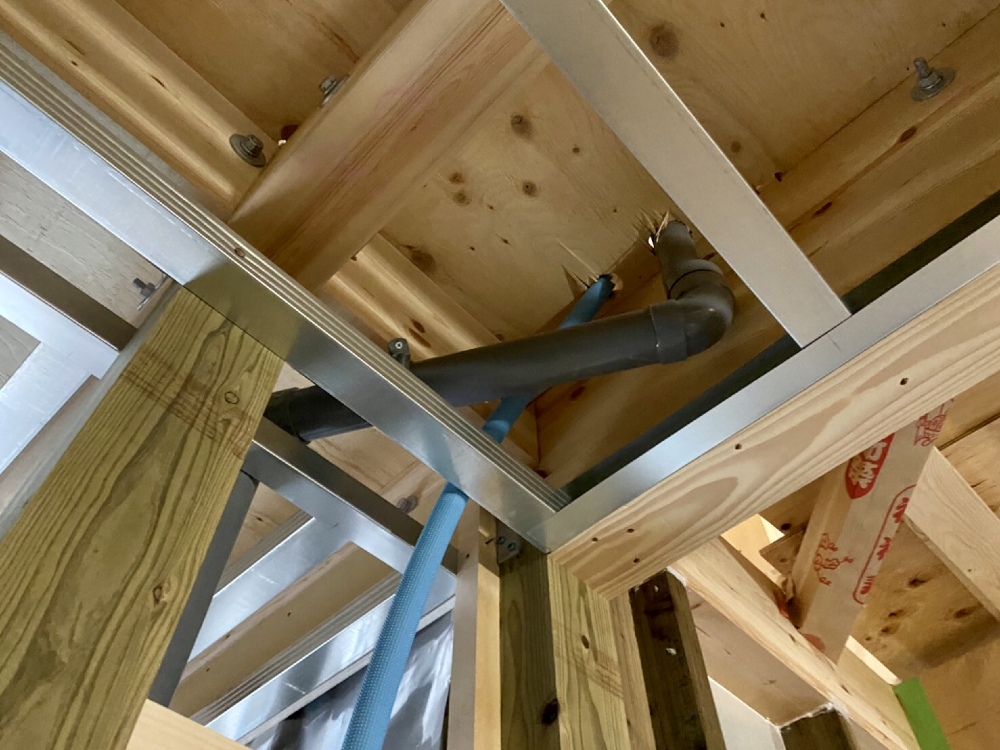

132.2021年08月05日
内部工事状況
内部工事状況

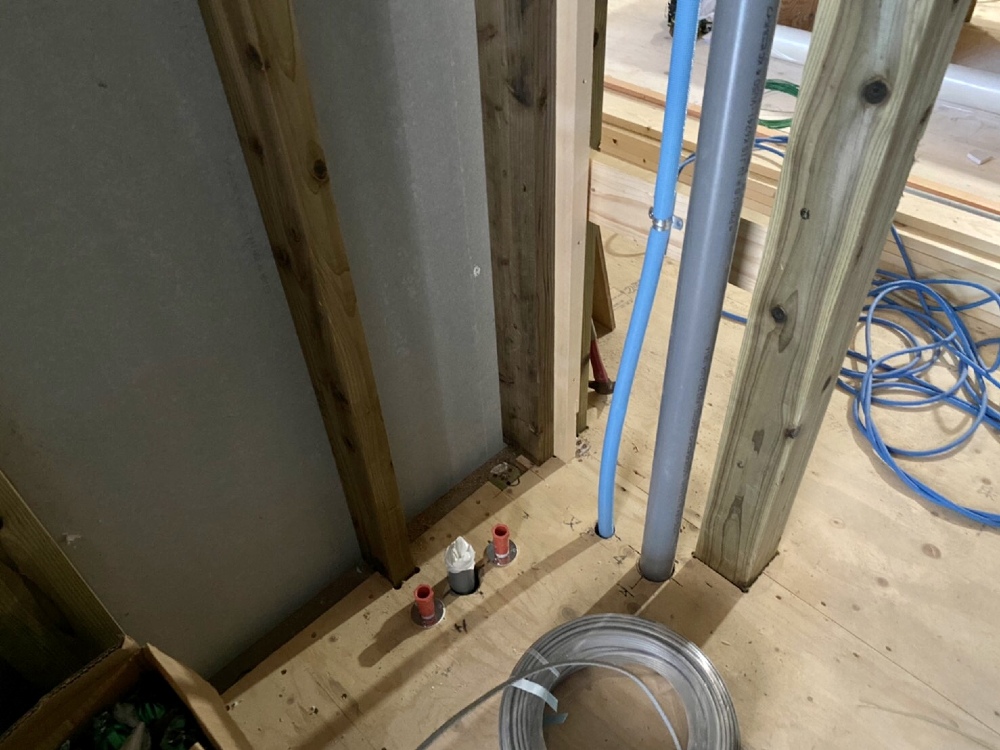

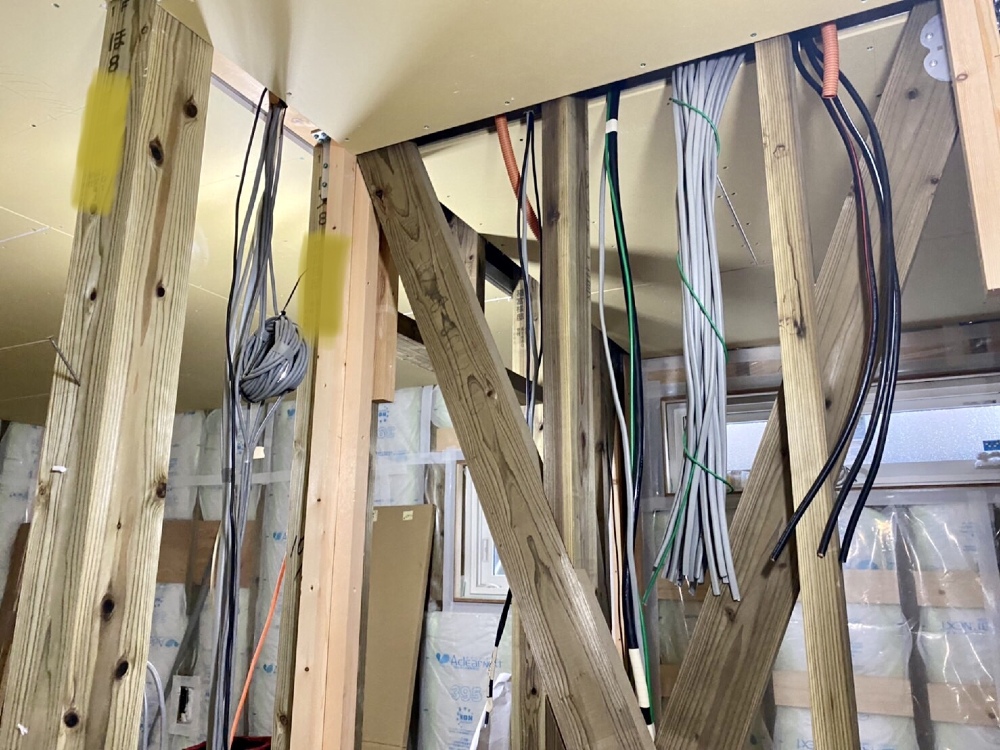

電気・設備・配線の配管工事を致しました。

133.2021年08月05日
2階天井下地
2階天井下地
134.2021年08月05日
135.2021年08月06日
136.2021年08月16日

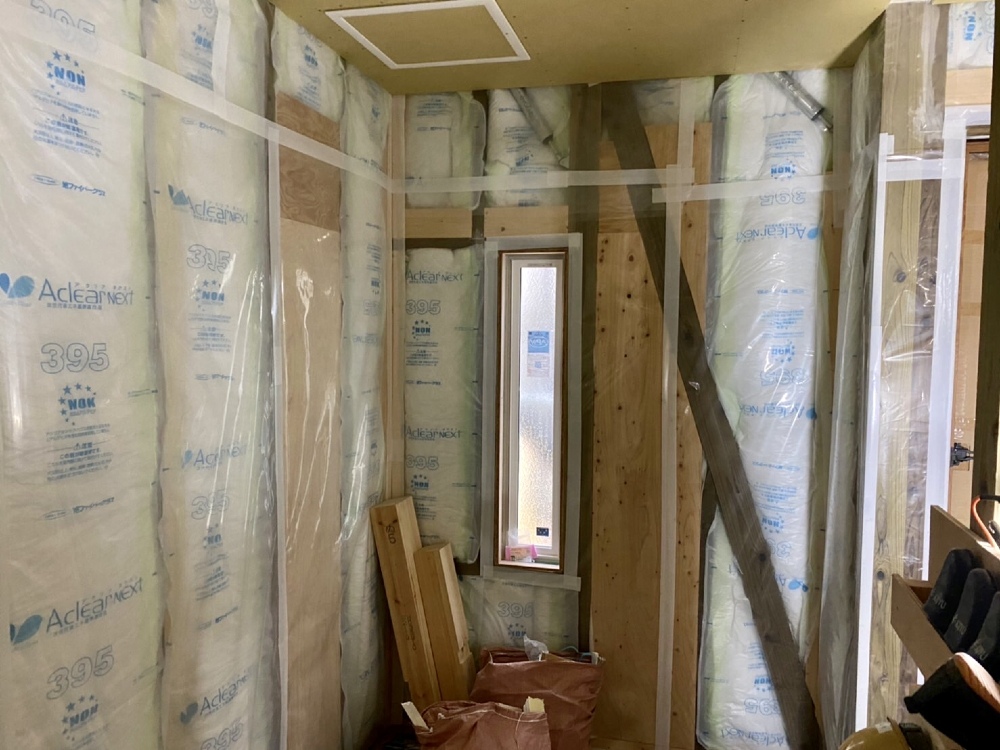

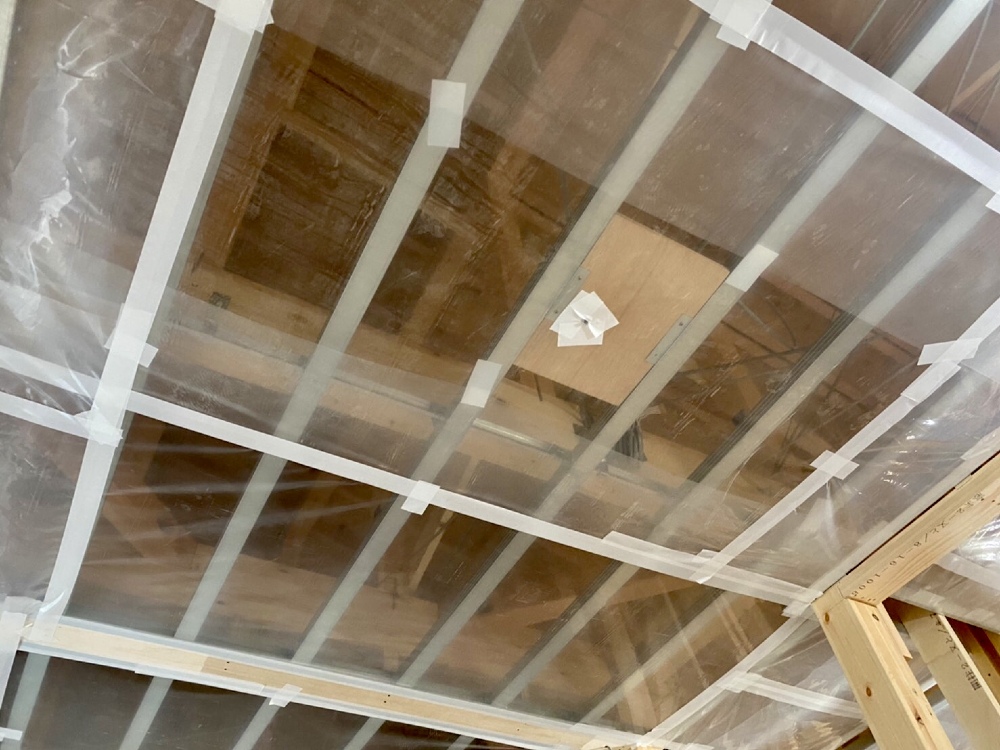

内部工事状況

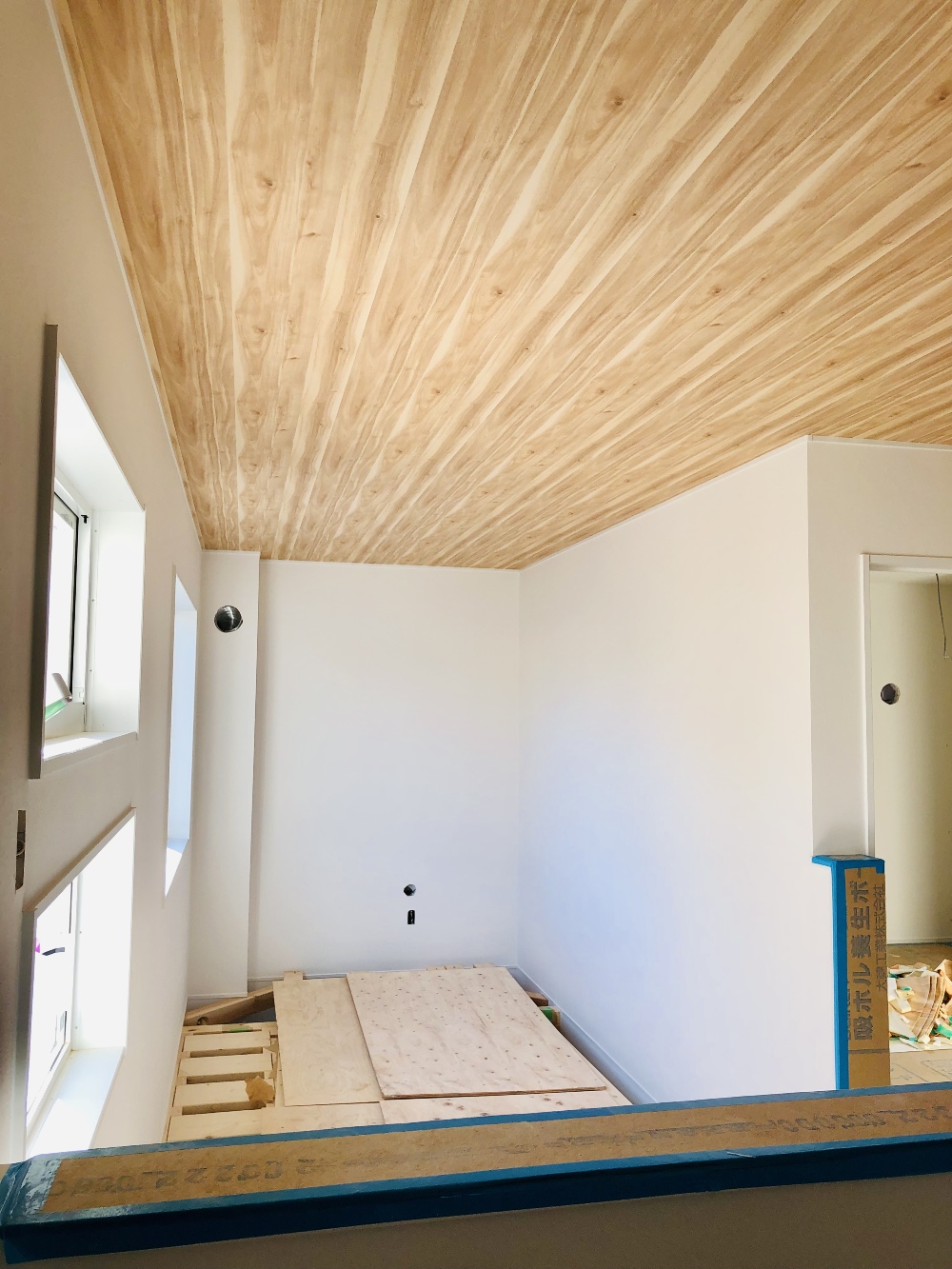

内部工事状況

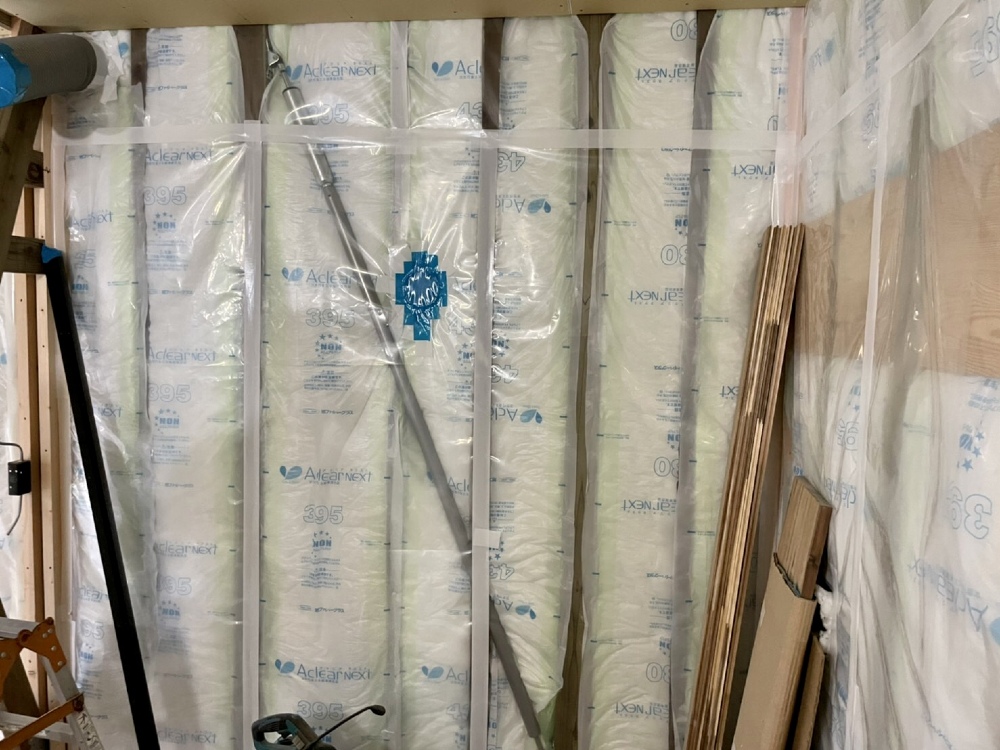

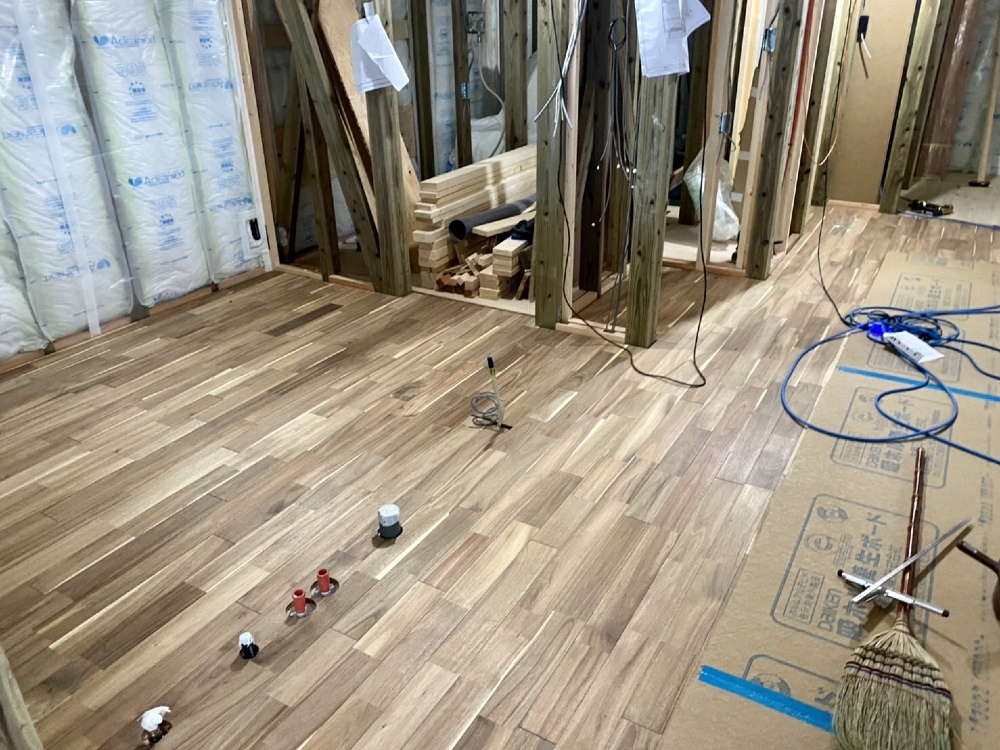

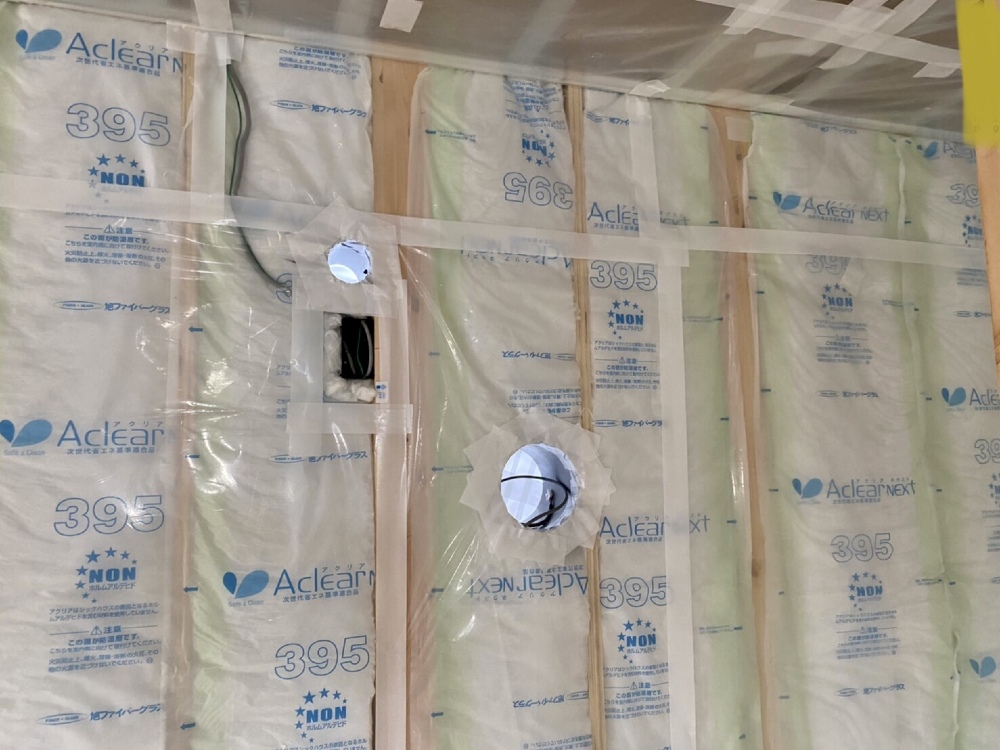

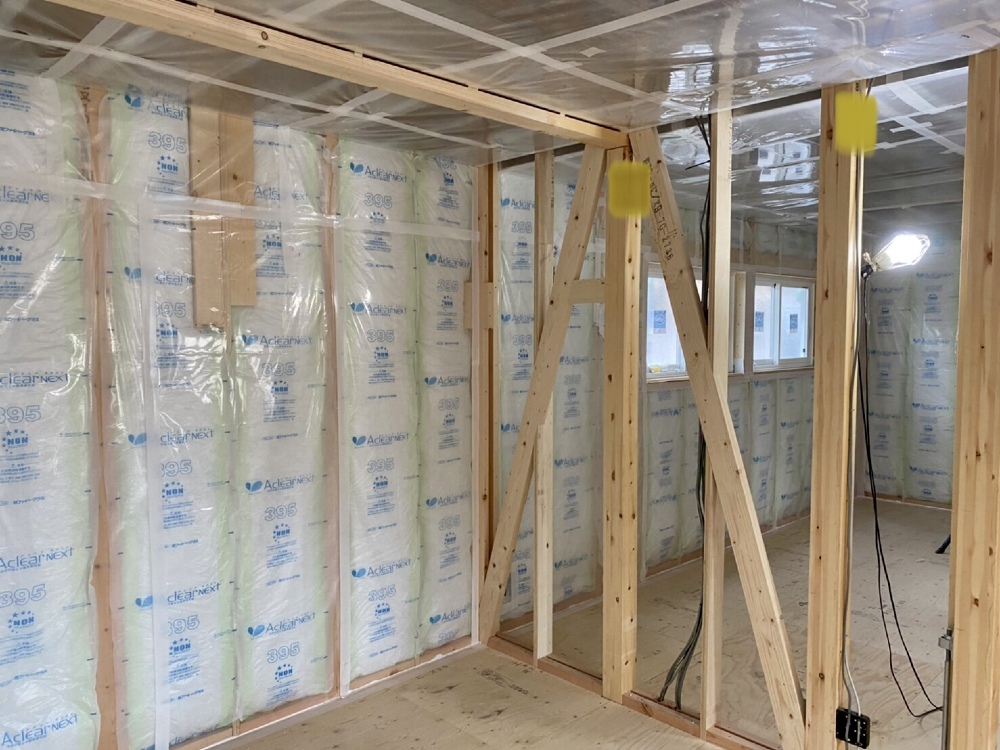

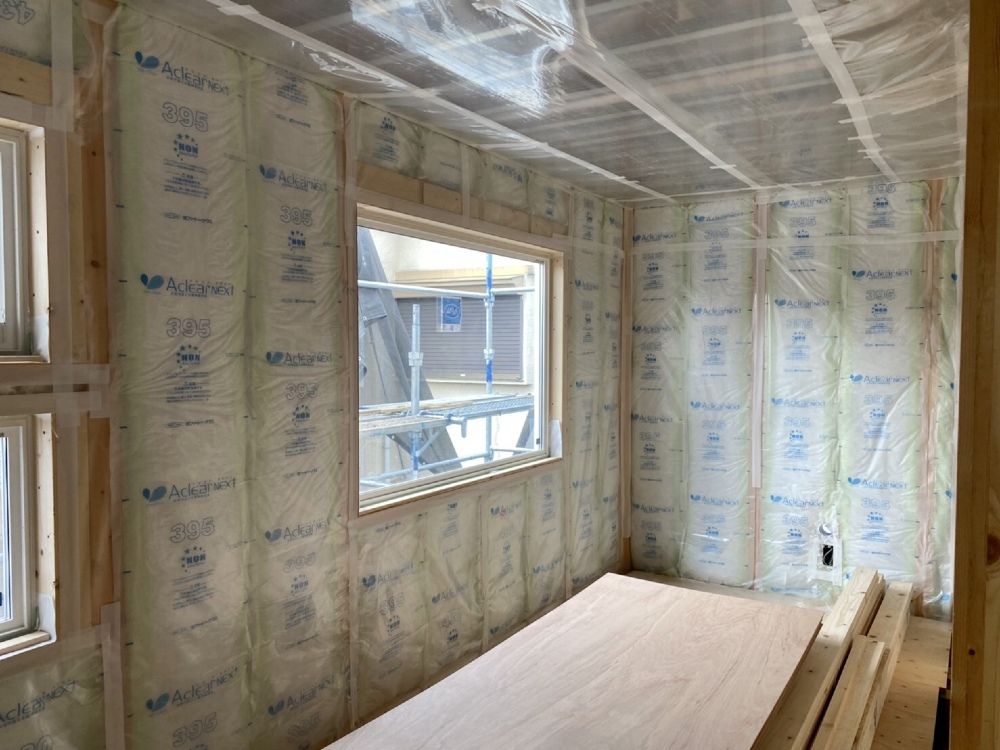

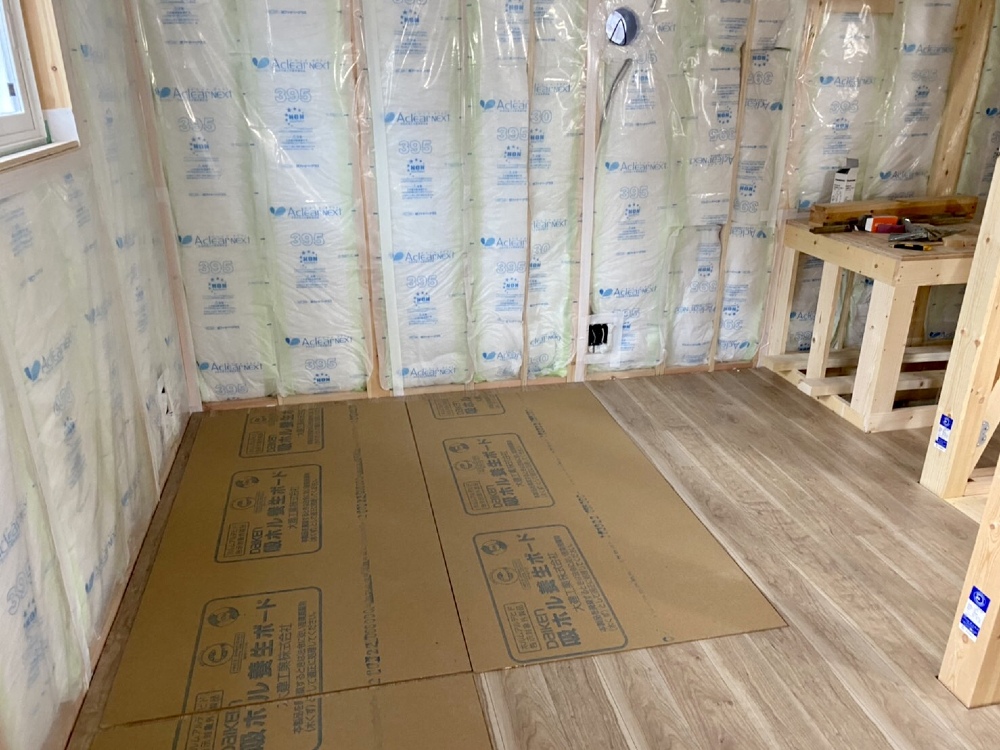

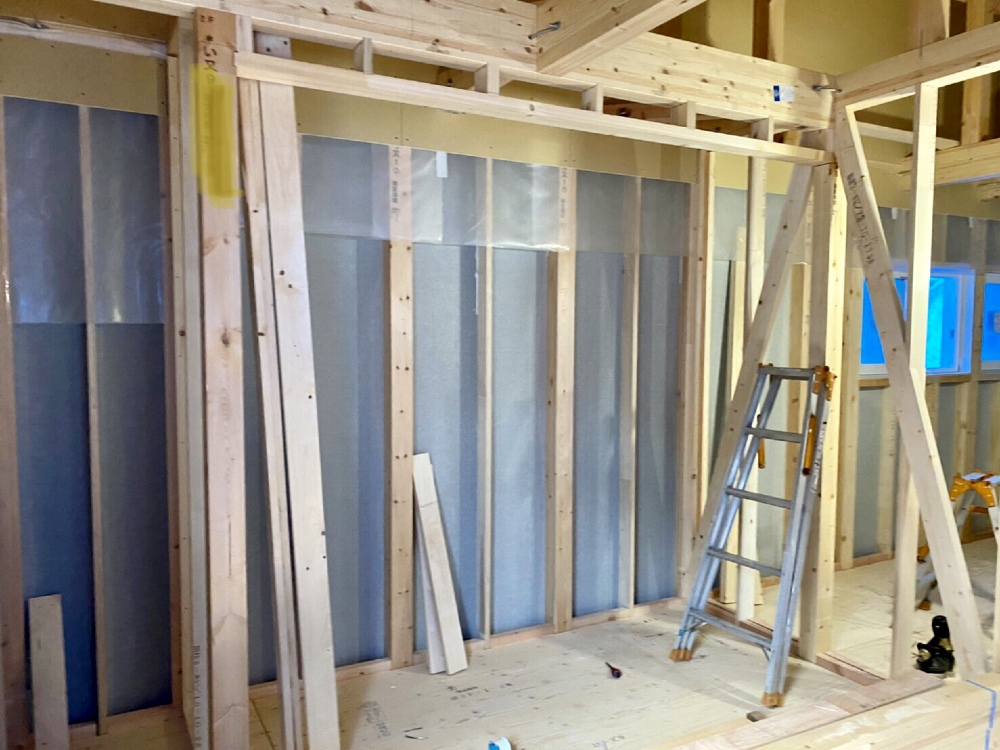

断熱材の施工が終了しました。

137.2021年08月16日
138.2021年08月16日
139.2021年08月16日

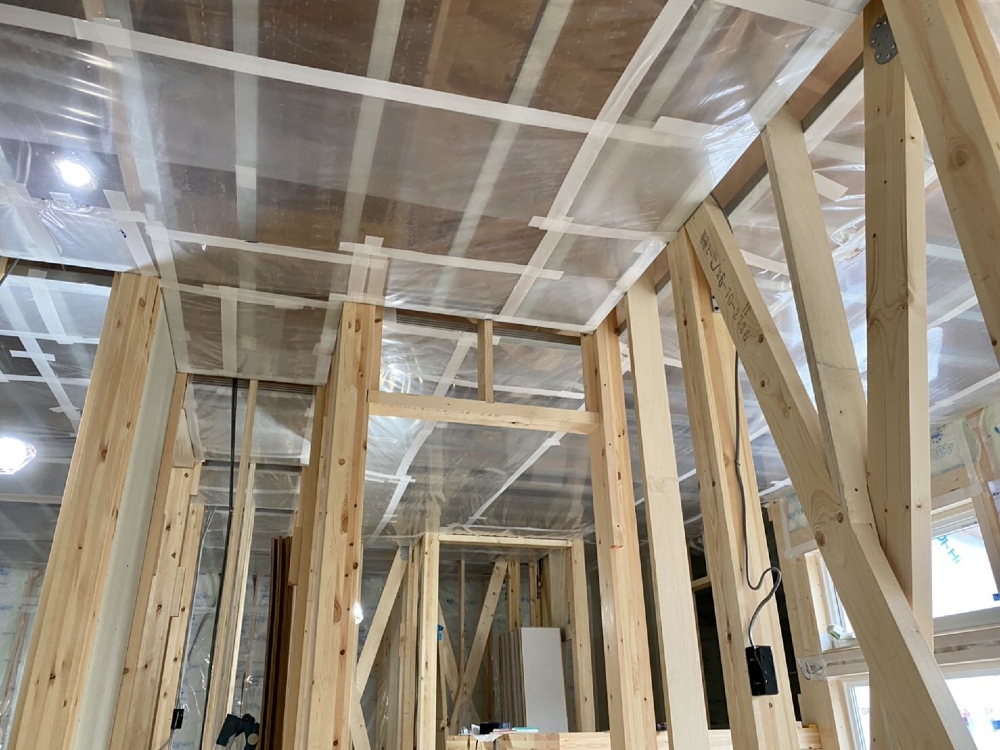

気密シート
気密シート

断熱材の施工

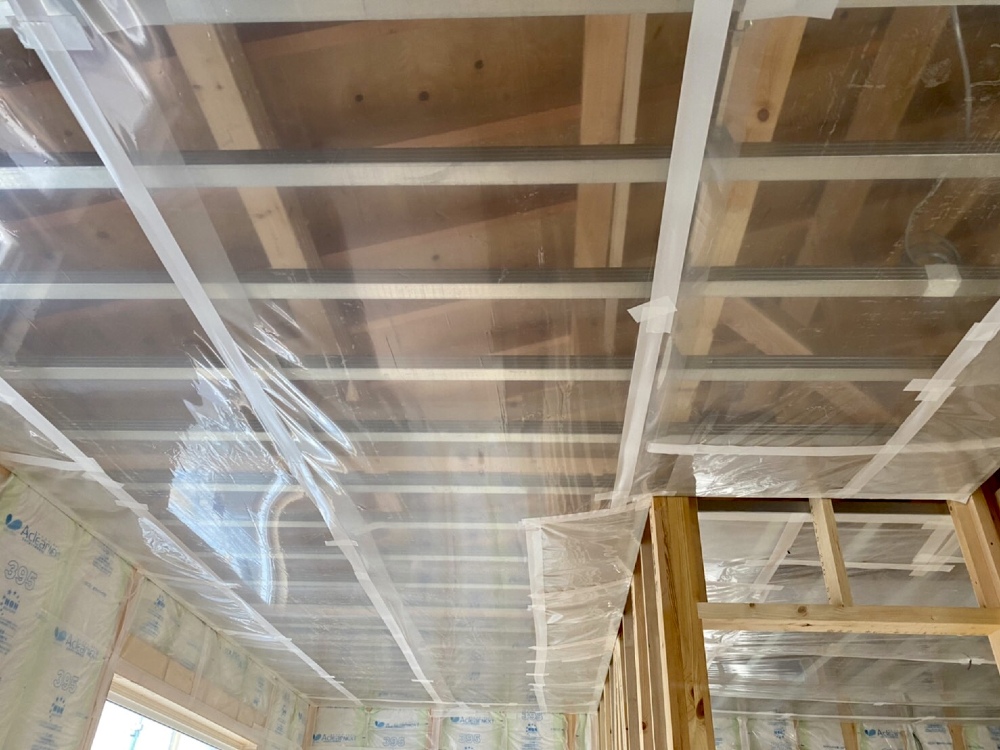

気密シートの施工が終了しました。

140.2021年08月16日
141.2021年08月16日
142.2021年08月17日

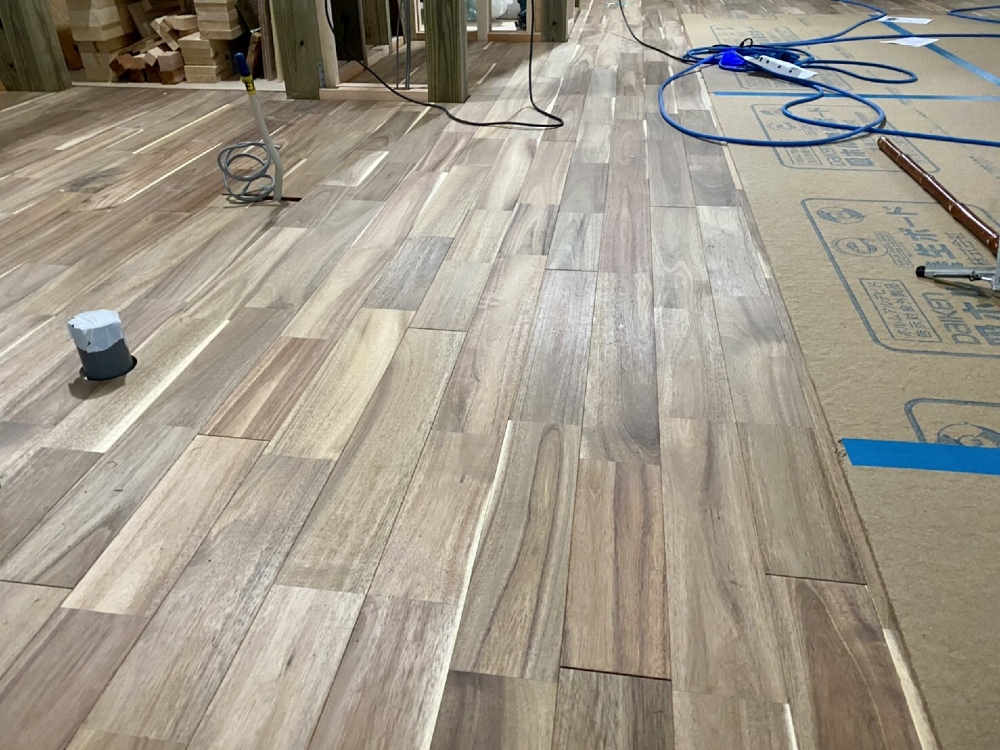

フロア施工
フロア施工
143.2021年08月17日
144.2021年08月18日
内部工事状況
内部工事状況

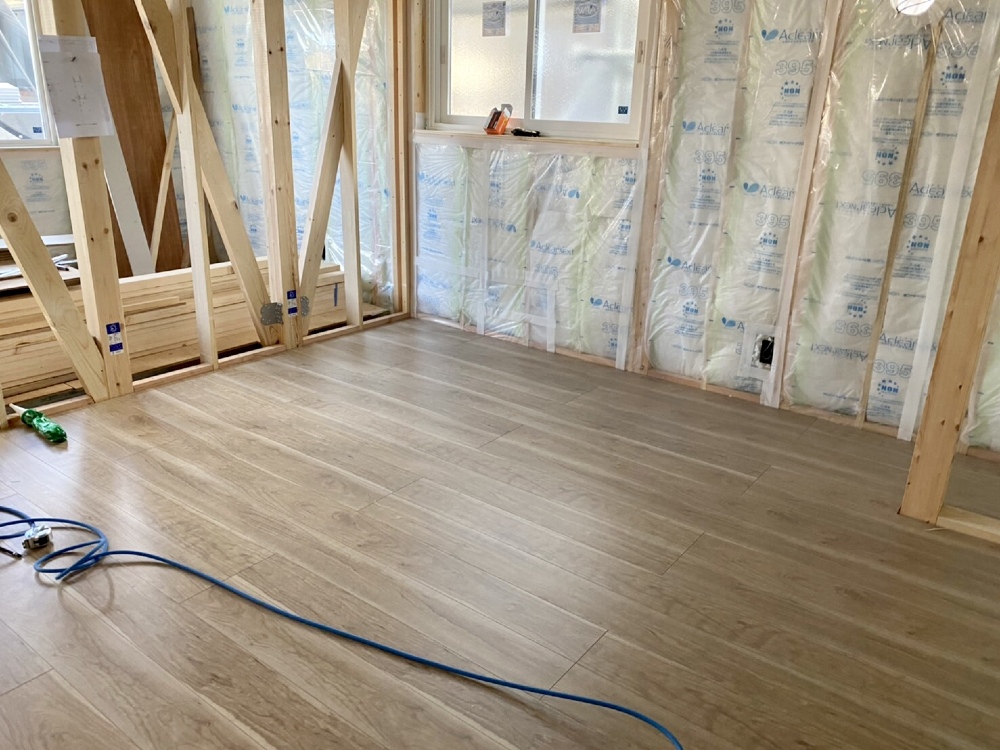

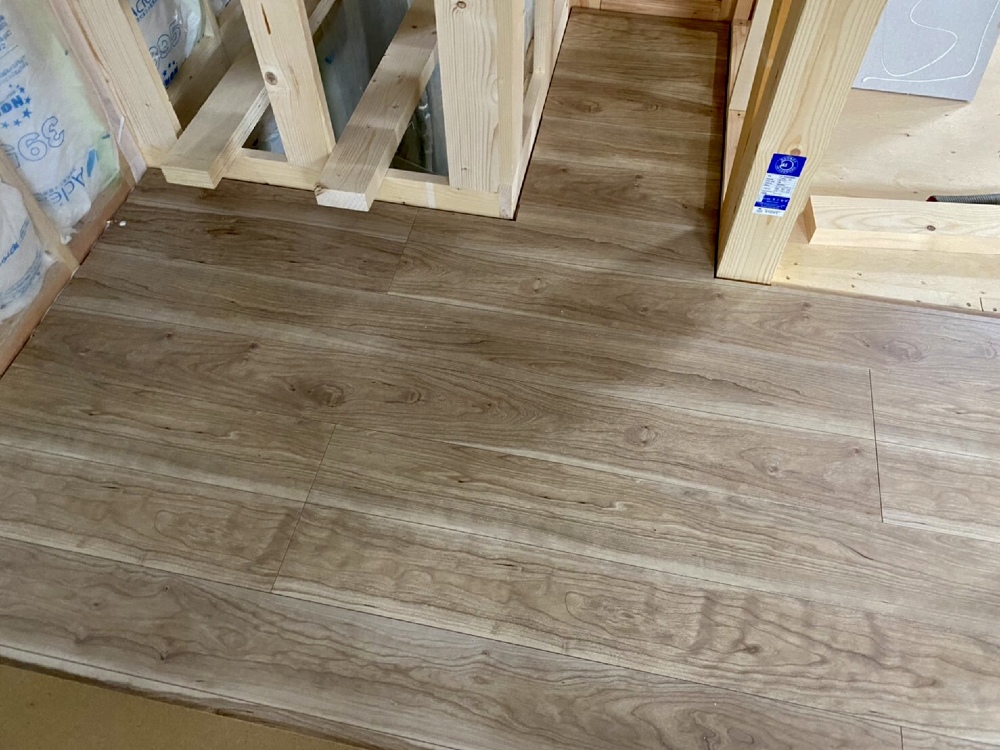

2階フロア施工

145.2021年08月18日
146.2021年08月18日
147.2021年08月18日
148.2021年08月18日
居室フロアー施工
居室フロアー施工

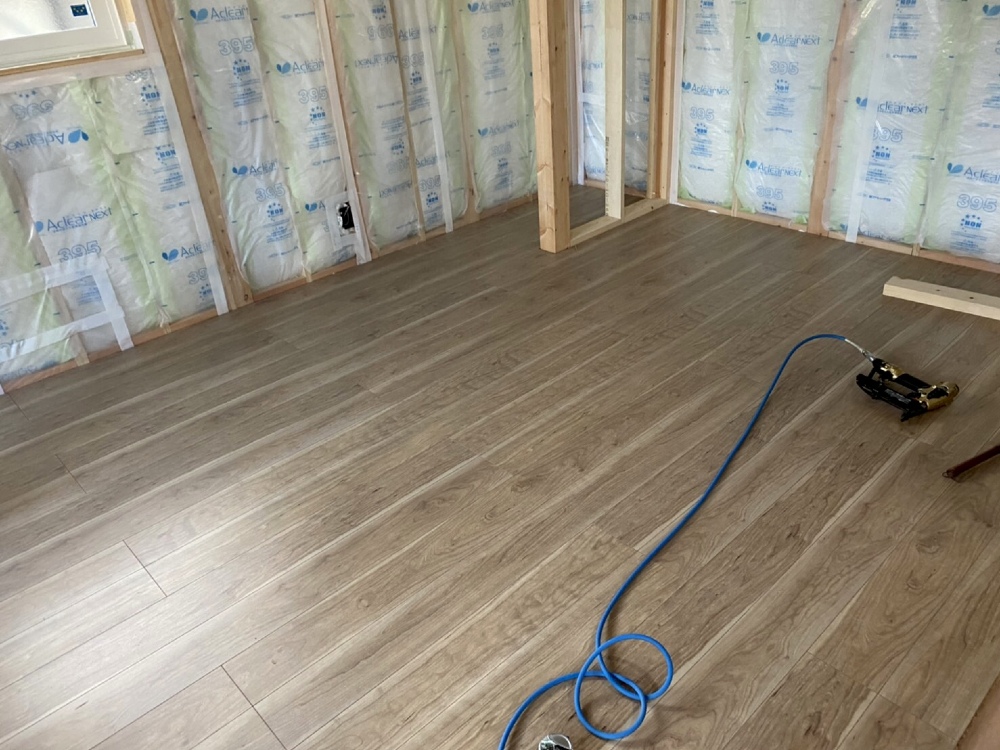

フロアー施工が終了しました。
養生をしますので、完成まではしばらく見ることができません。

149.2021年08月20日

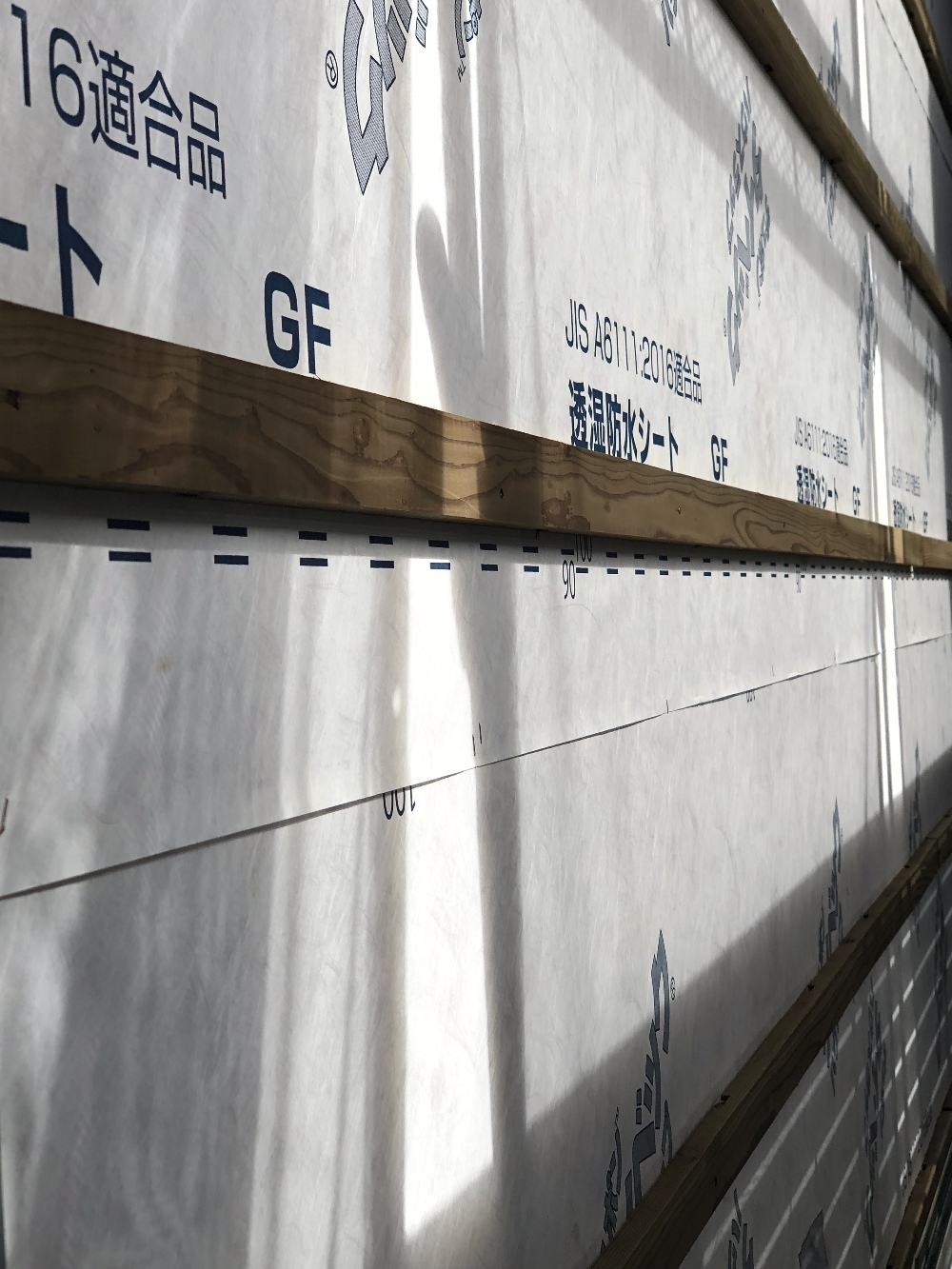

透湿防水シート

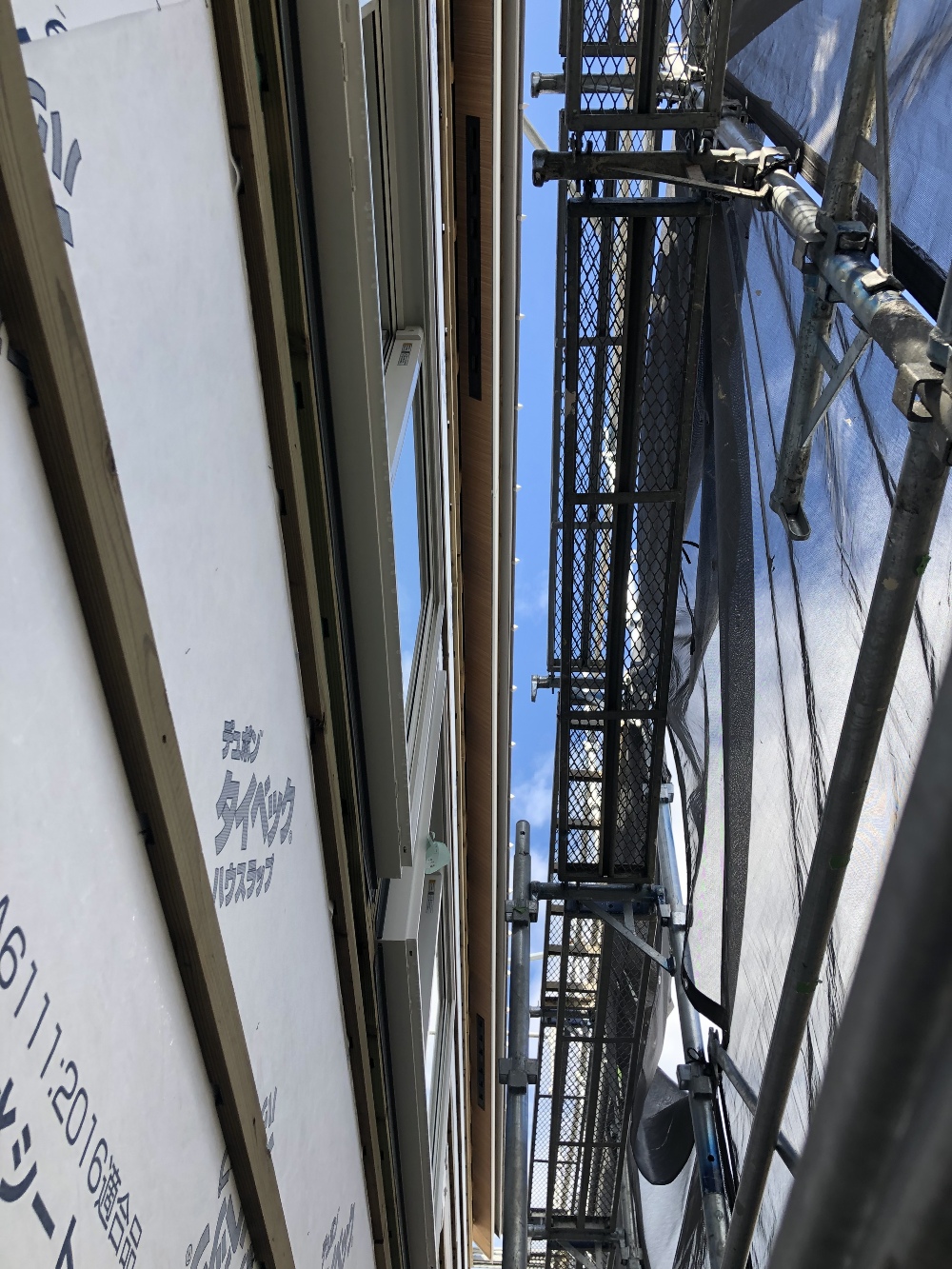

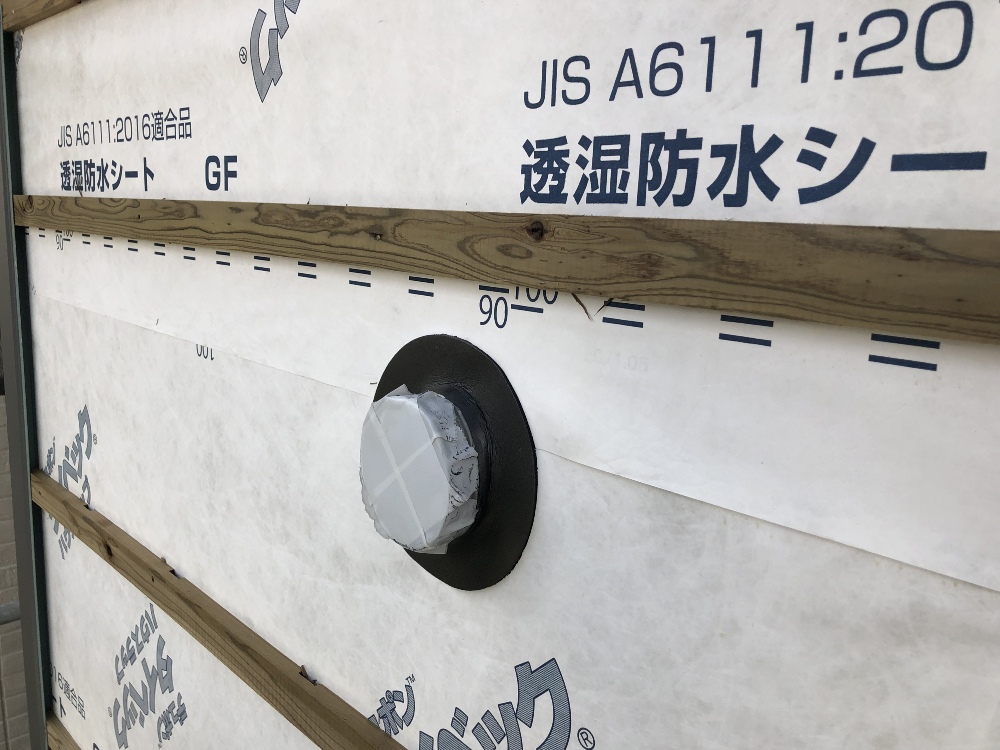

透湿防水シート

透湿防水シート通気胴縁の施工が終了しました。

150.2021年08月20日

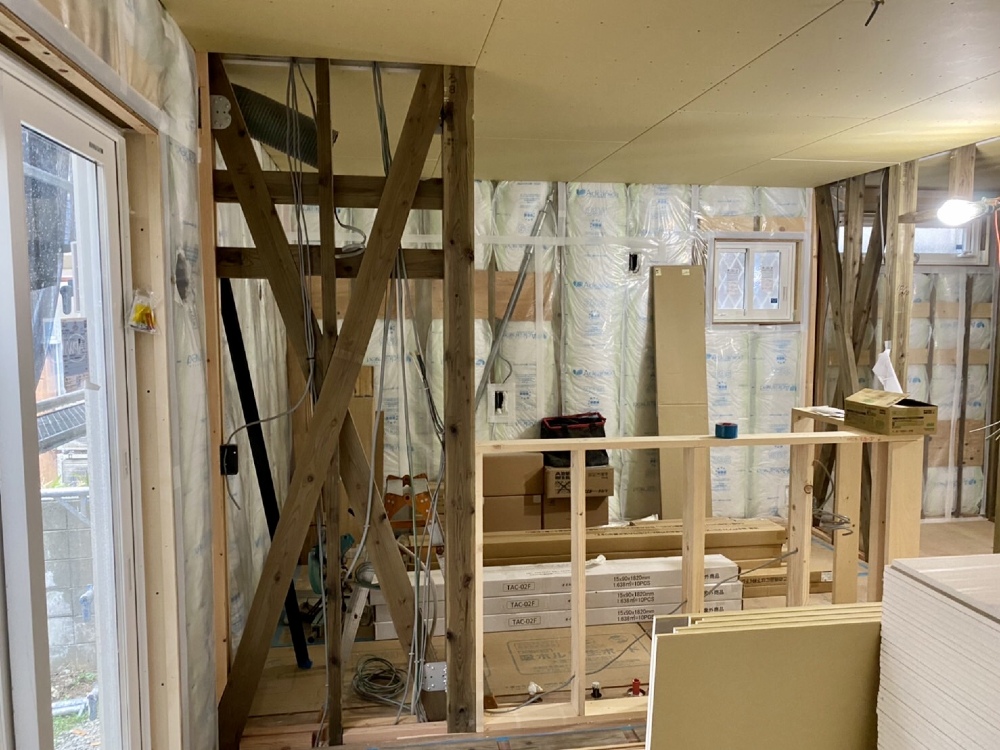

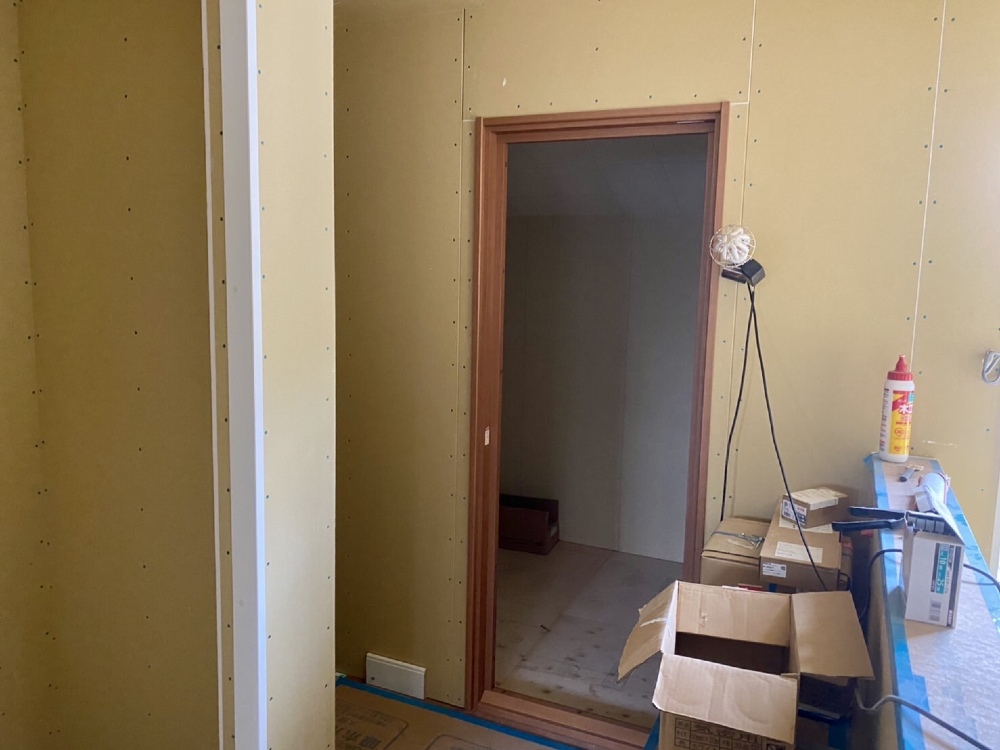

2階内部工事状況
2階内部工事状況
151.2021年08月20日
152.2021年08月20日

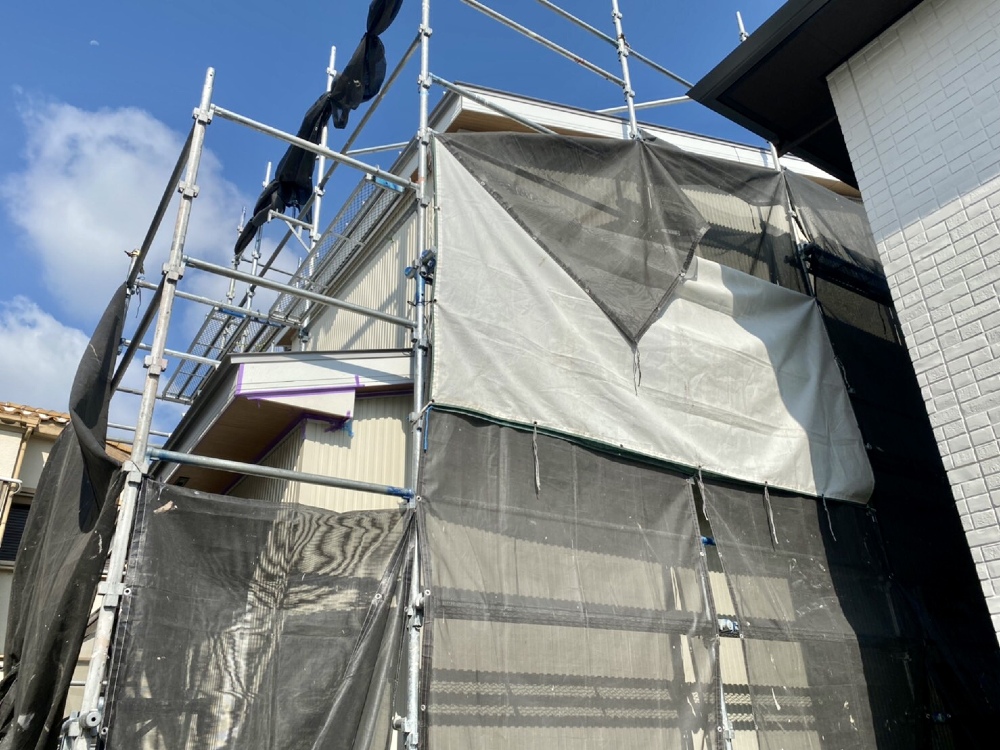

外部工事状況
外部工事状況

通気胴縁の施工が終了しこれから外壁施工へ進みます。

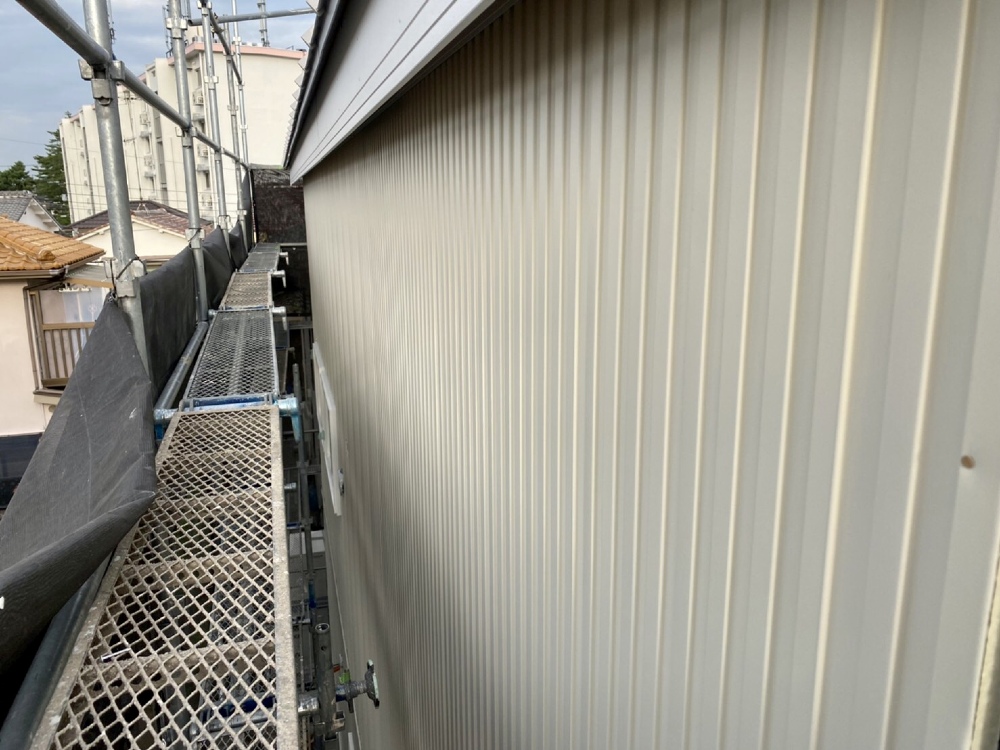

153.2021年08月23日

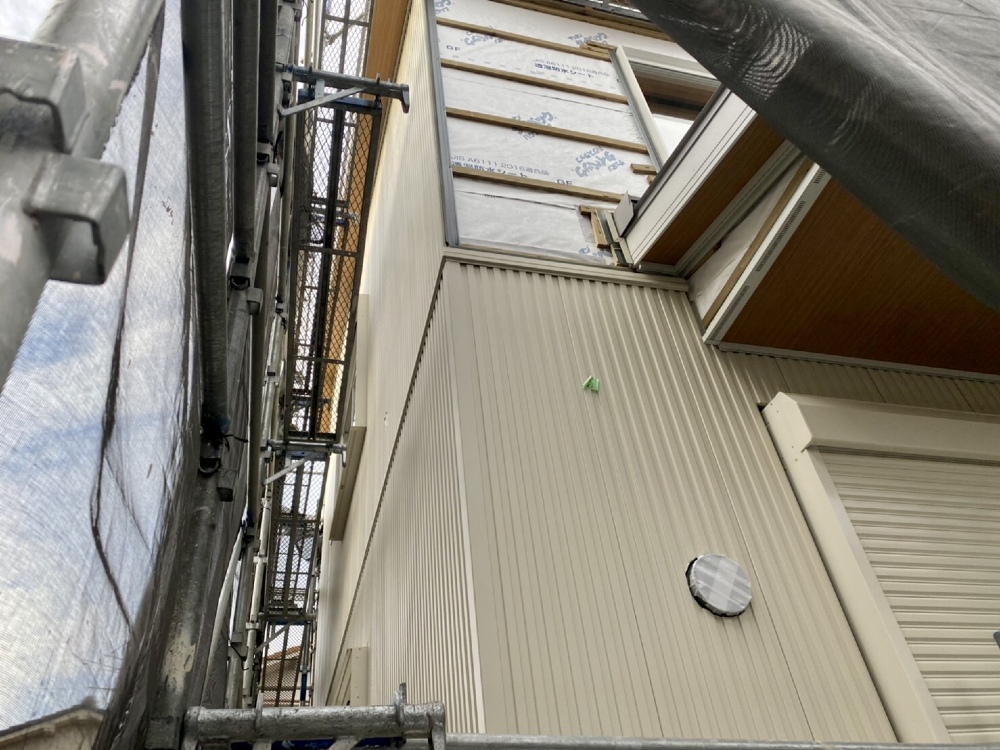

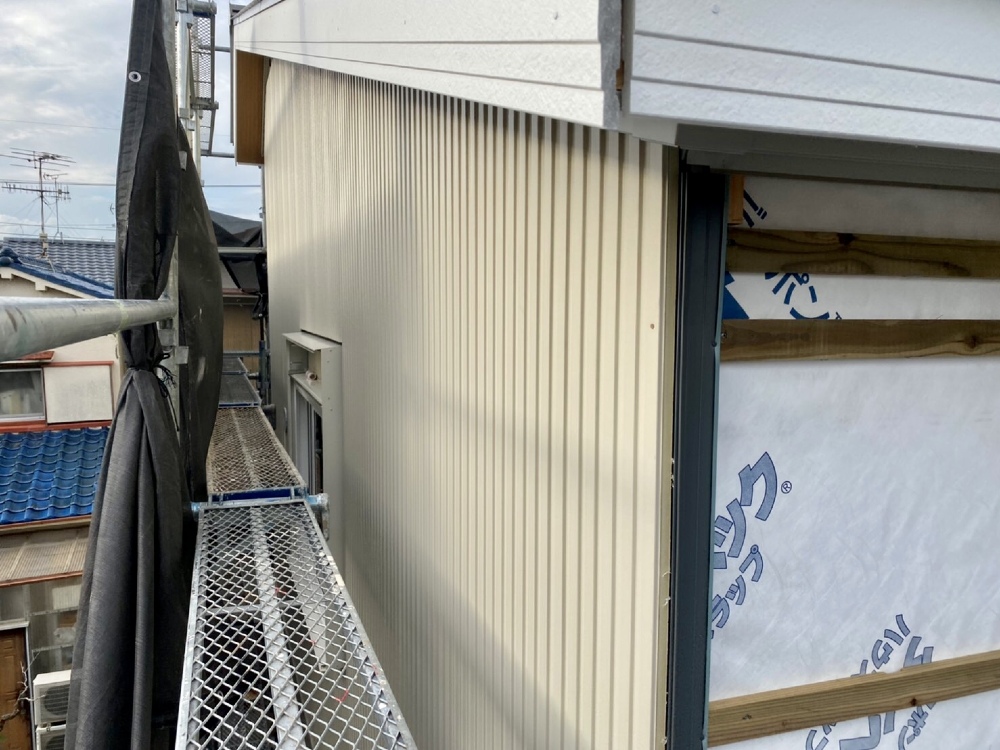

外部工事状況
外部工事状況

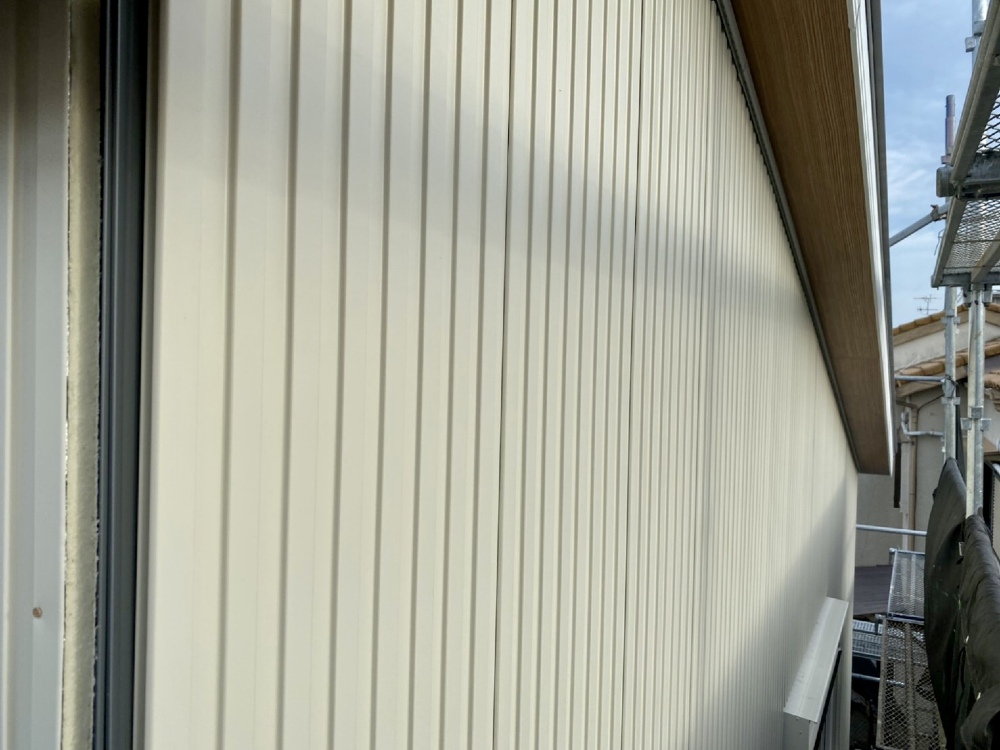

外壁の施工が始まりました。

154.2021年08月23日
155.2021年08月23日
156.2021年08月23日
157.2021年08月23日
158.2021年08月23日
159.2021年08月23日
160.2021年08月23日
161.2021年08月23日

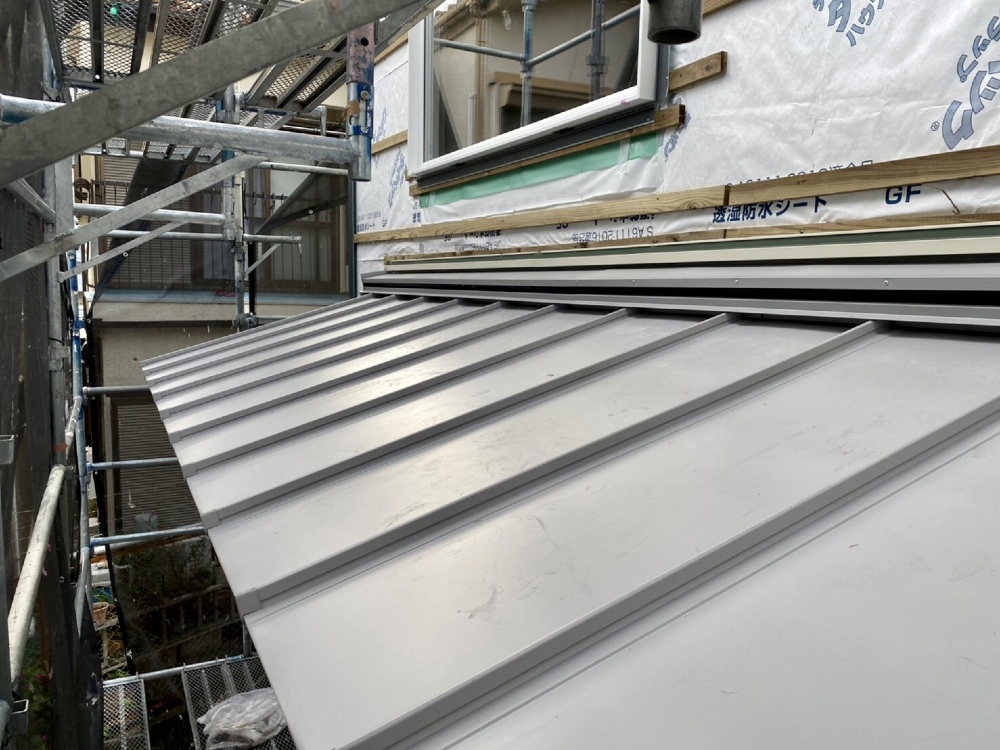

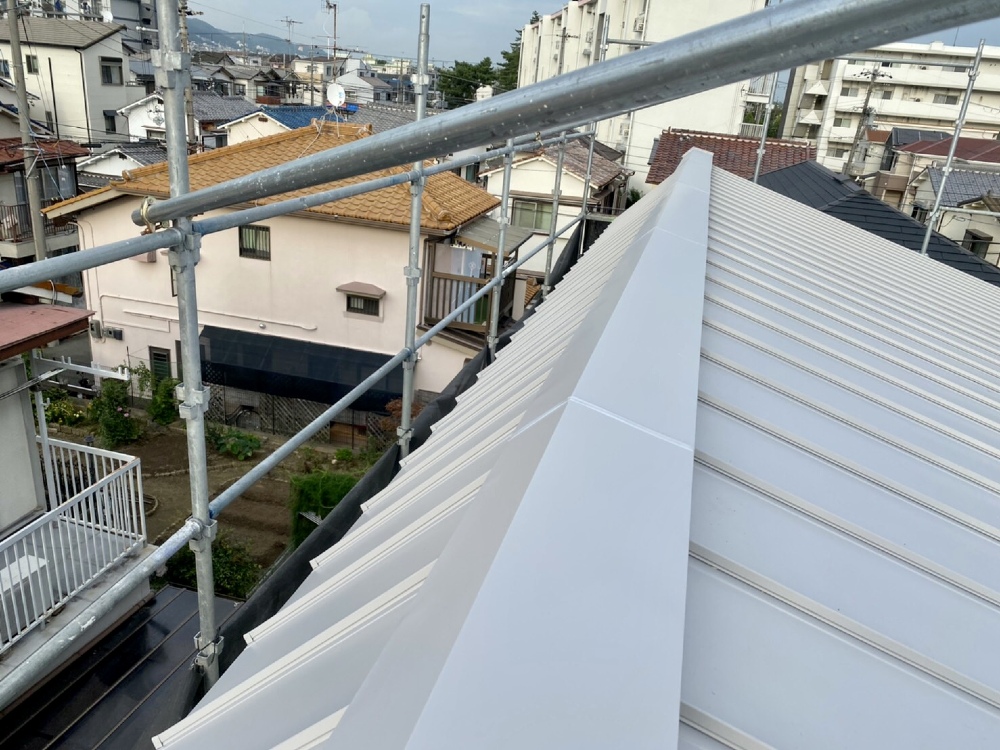

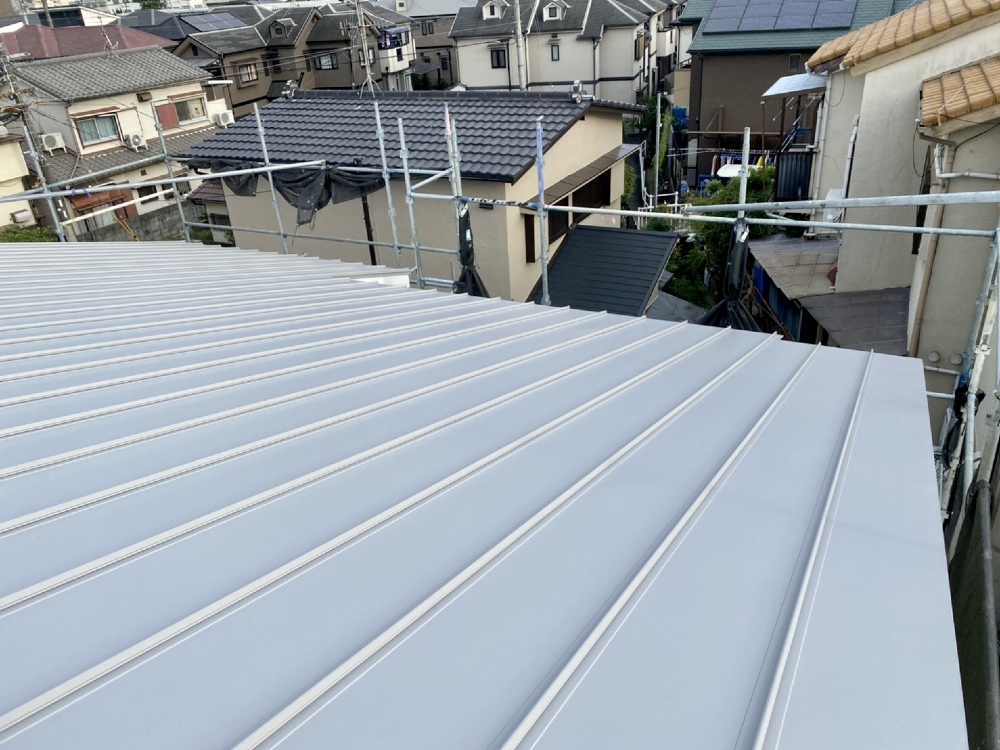

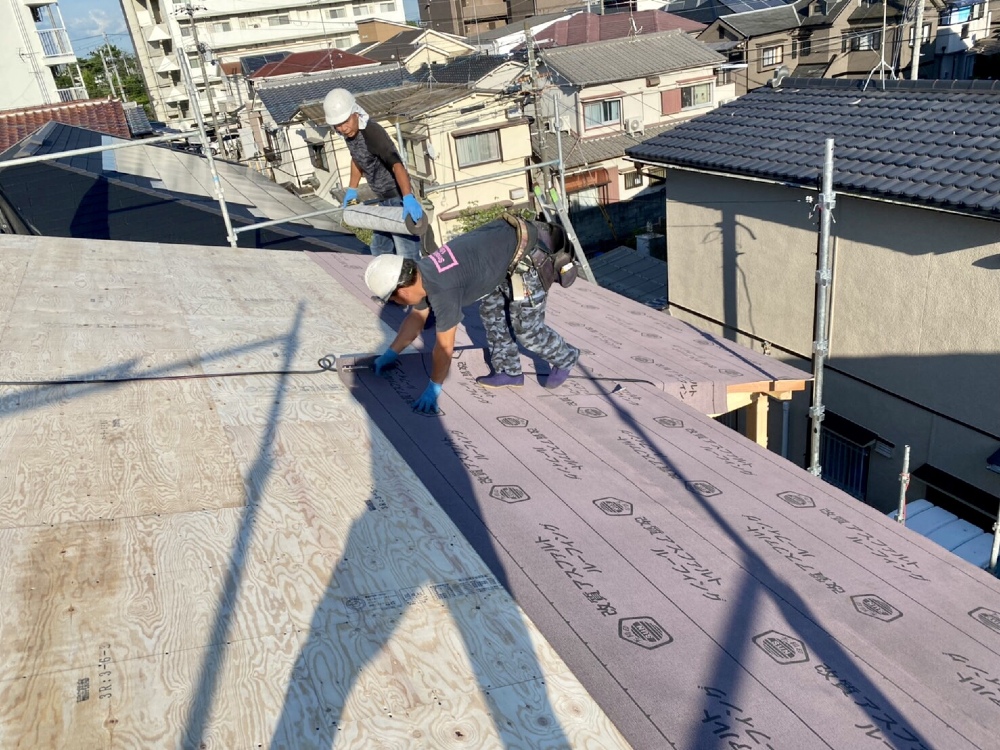

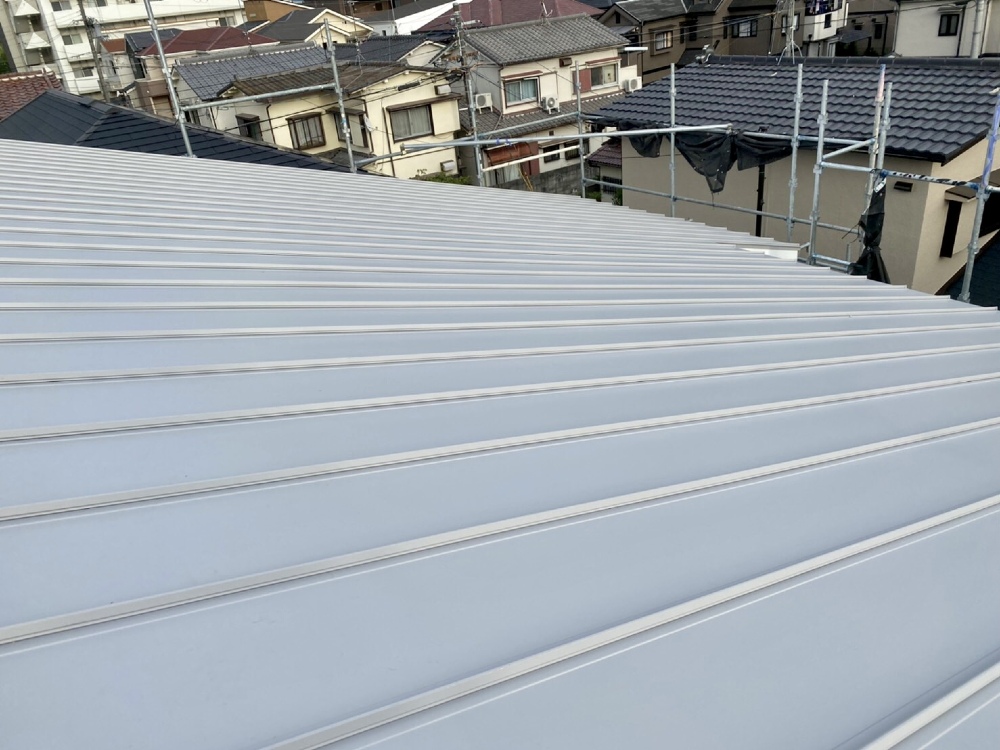

屋根

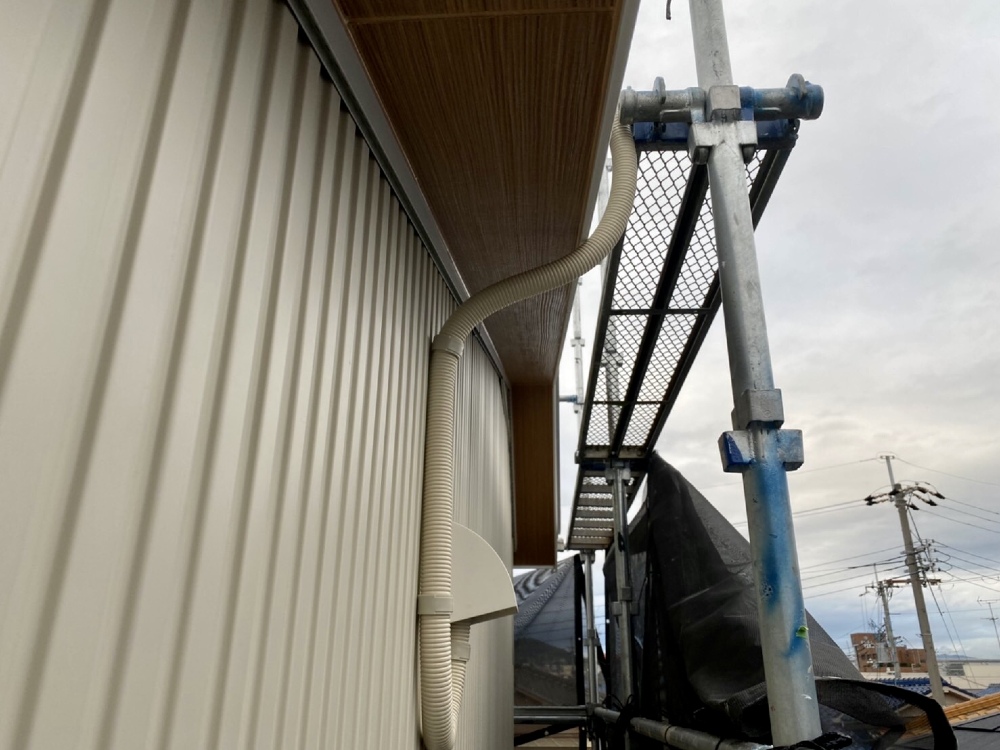

屋根

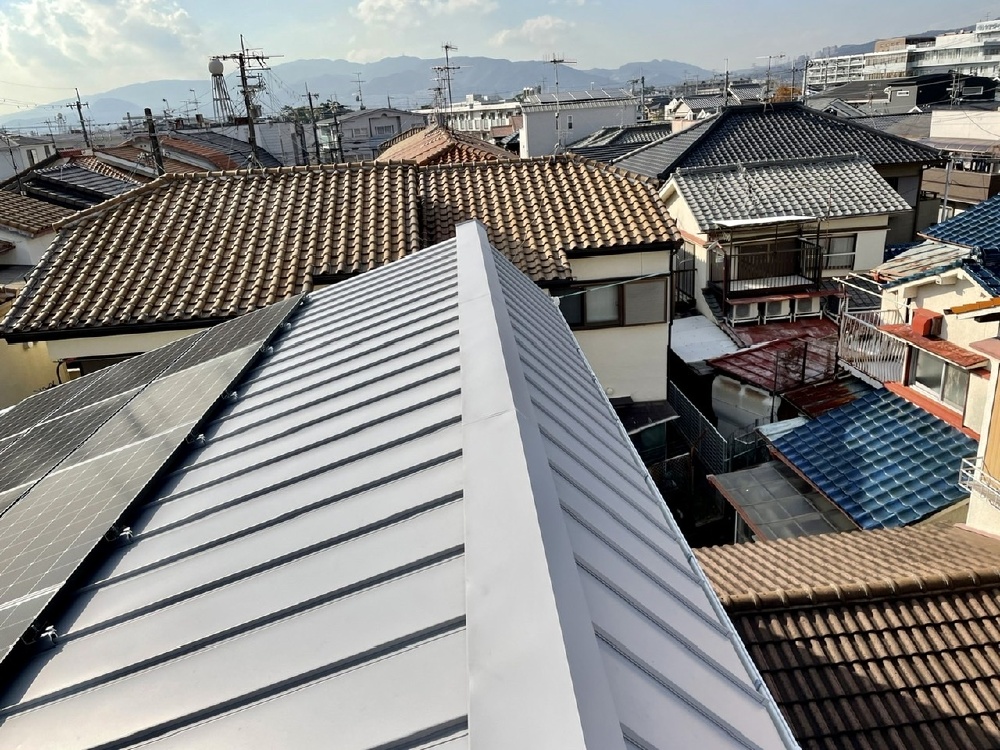

屋根は足場が外れるとなかなか見れません。

162.2021年08月23日
163.2021年08月23日
164.2021年08月30日

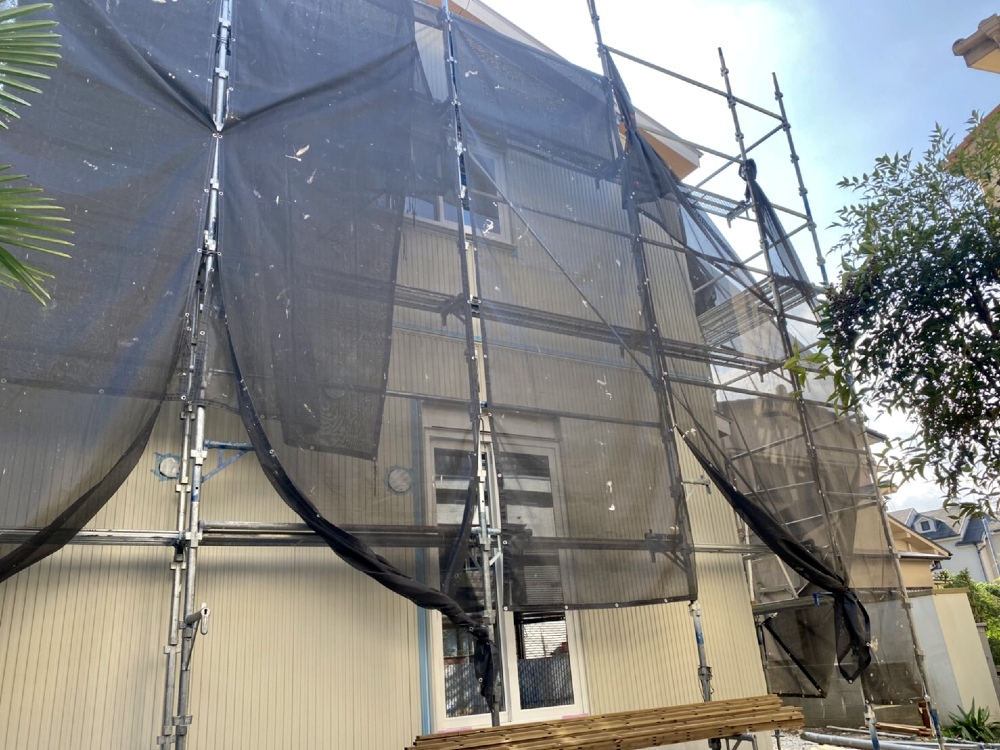

外部工事状況
外部工事状況

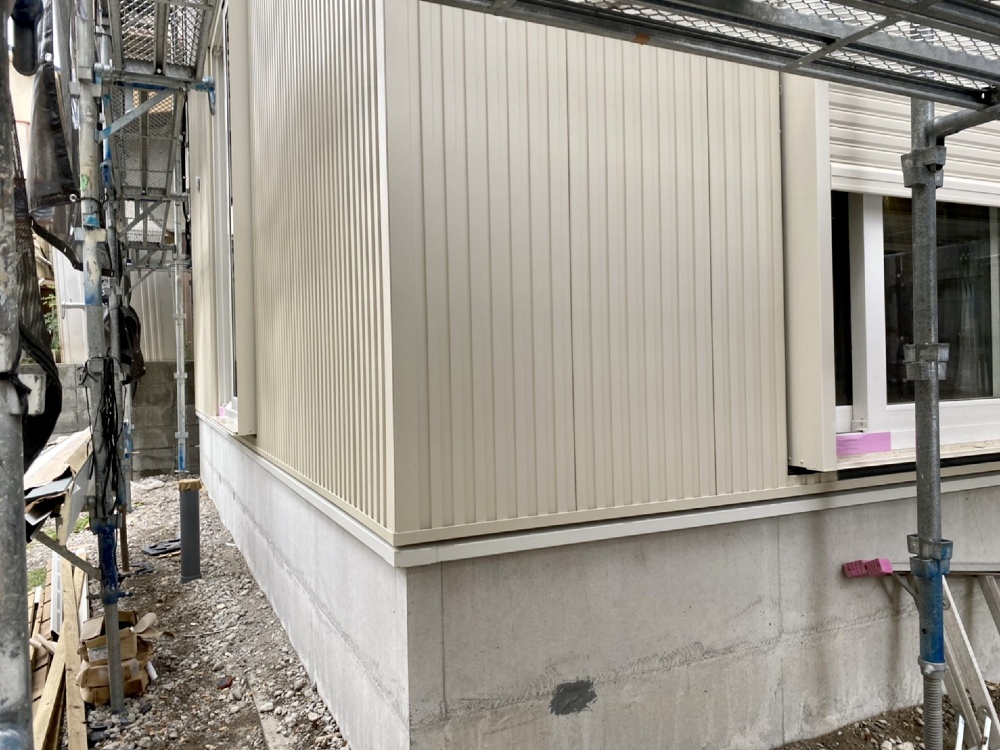

外壁ガルバリウムの施工が終了しました。

165.2021年08月30日
166.2021年08月30日
167.2021年08月30日
168.2021年08月30日

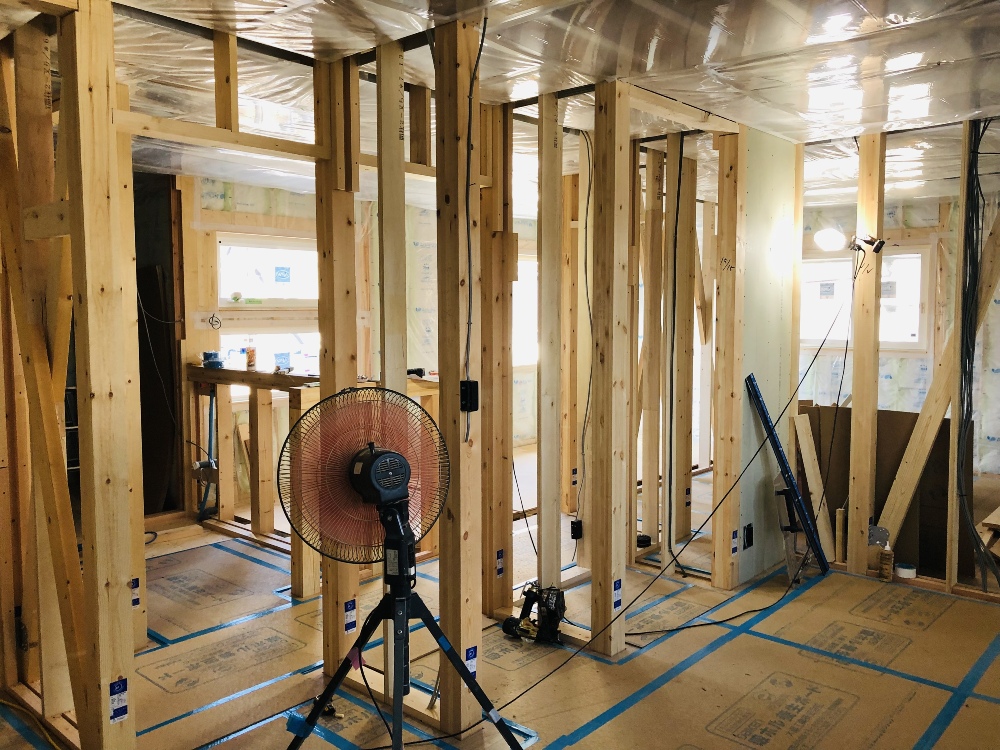

内部工事状況
内部工事状況

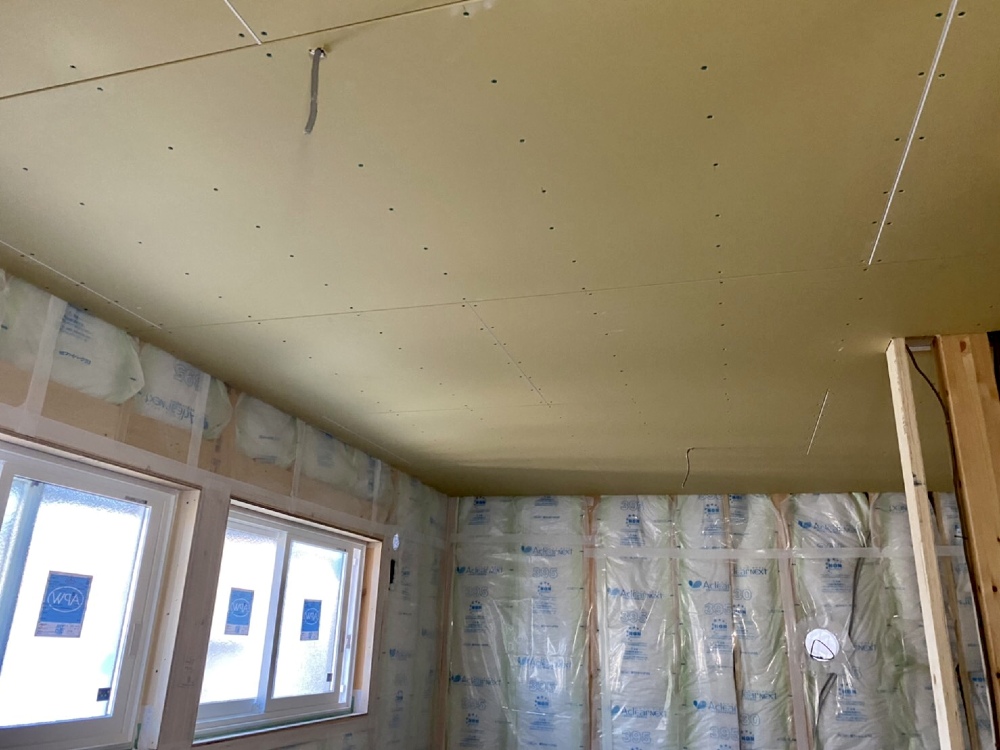

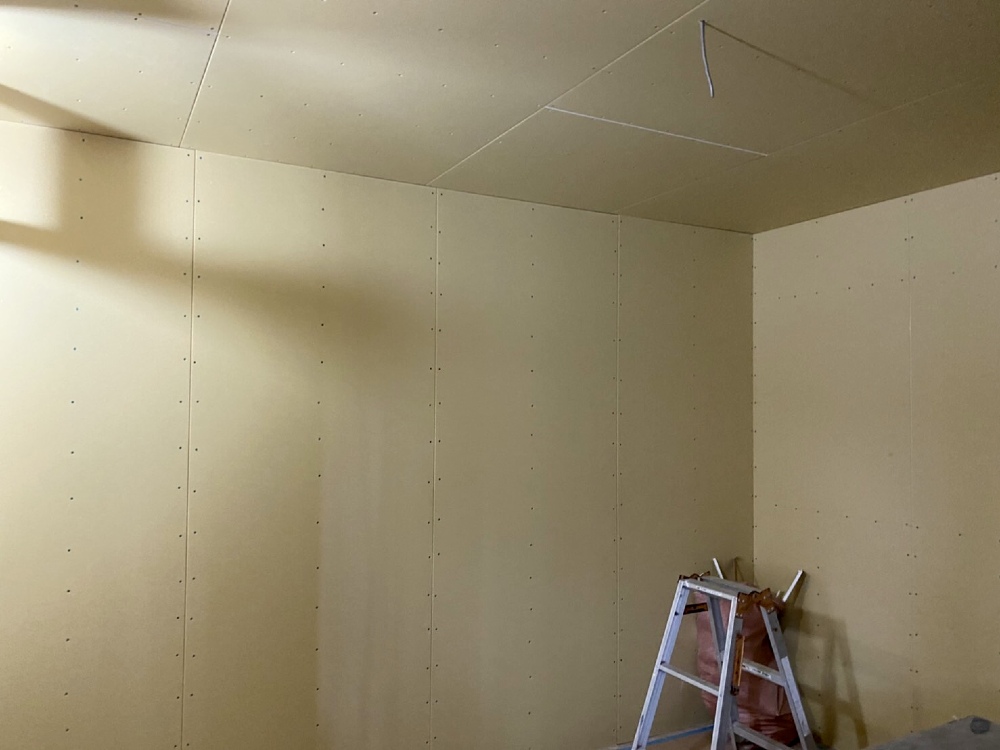

石膏ボードの施工が始まりました。

169.2021年08月30日
ボード施工
ボード施工
170.2021年08月30日
171.2021年08月30日

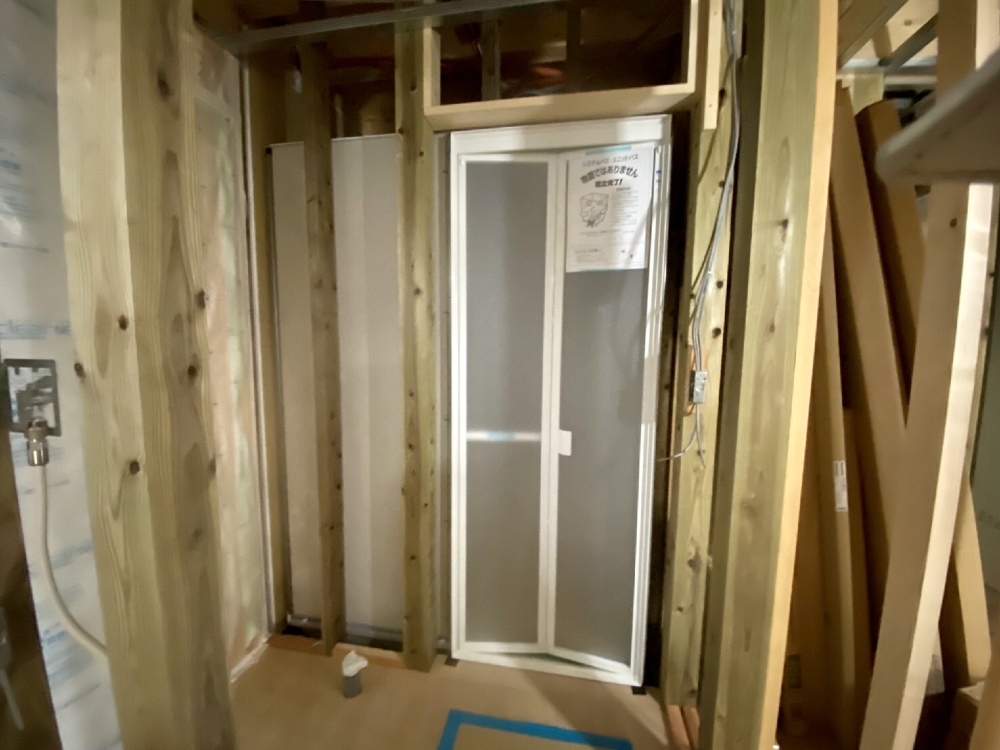

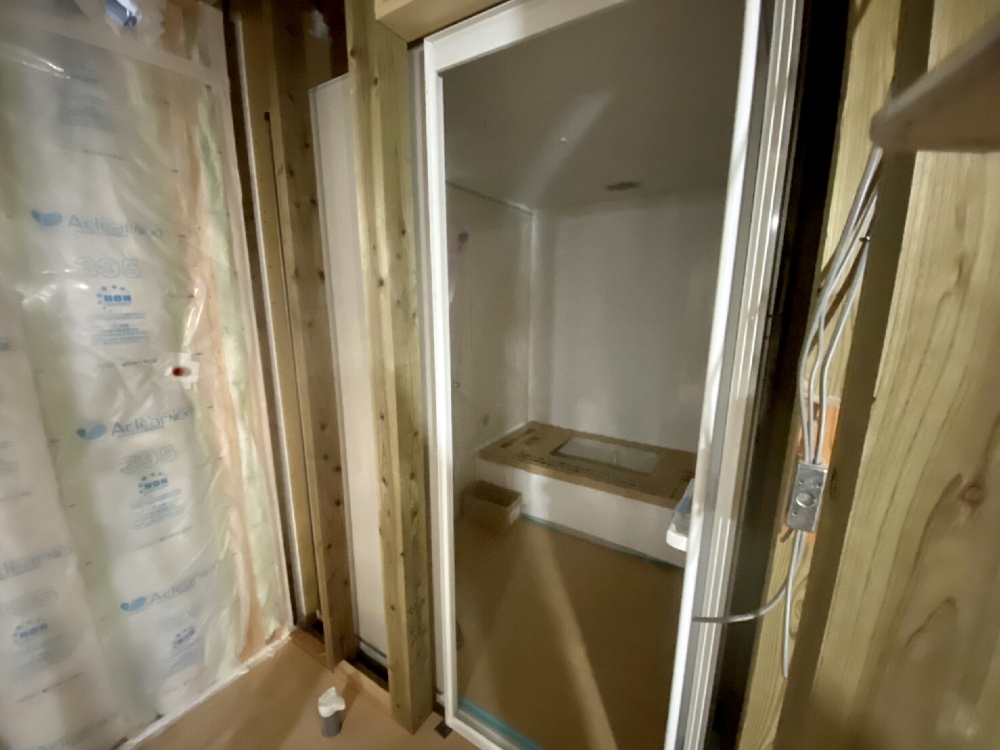

ユニットバス
ユニットバス
172.2021年08月31日
173.2021年08月31日
174.2021年08月31日

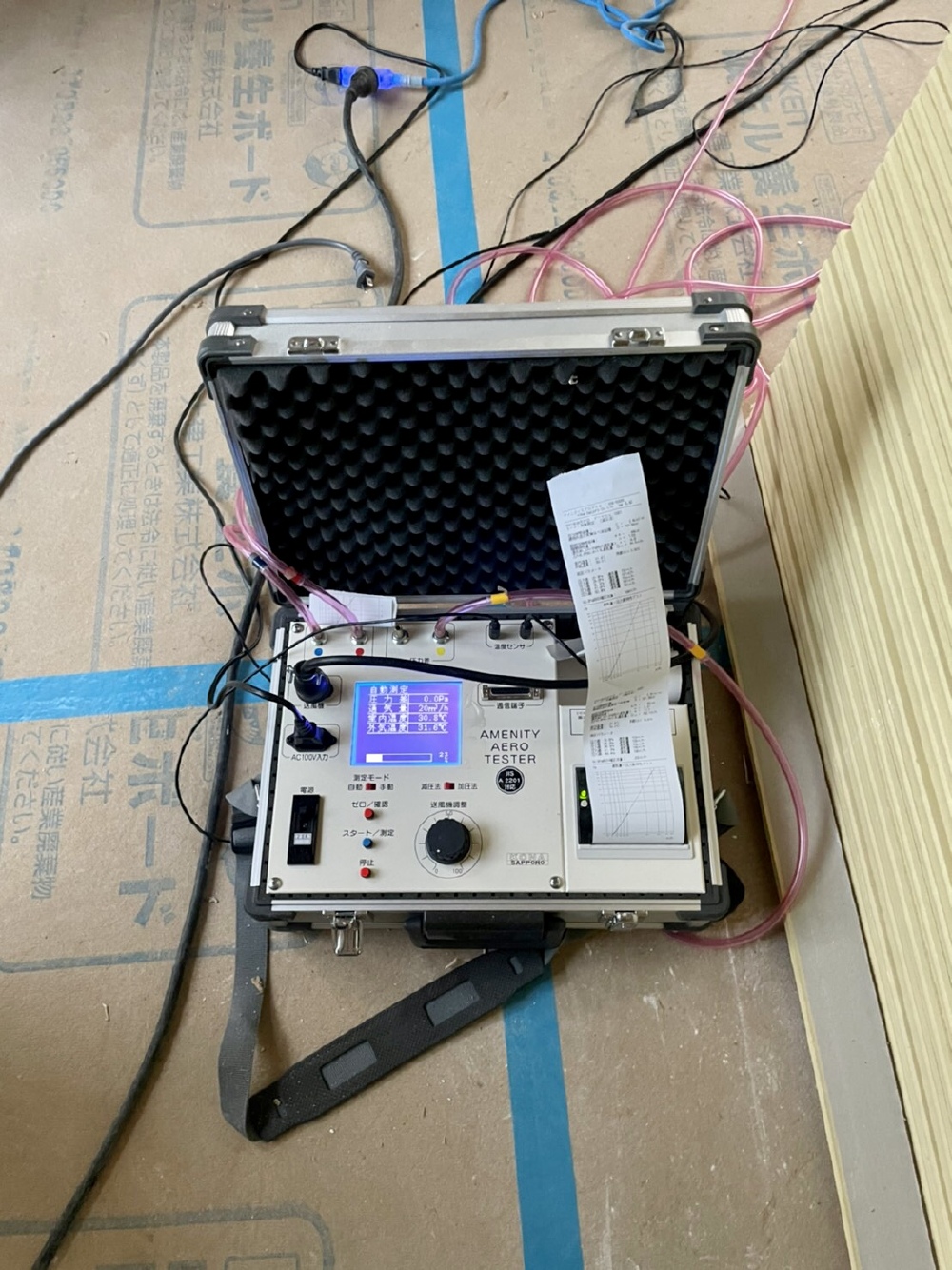

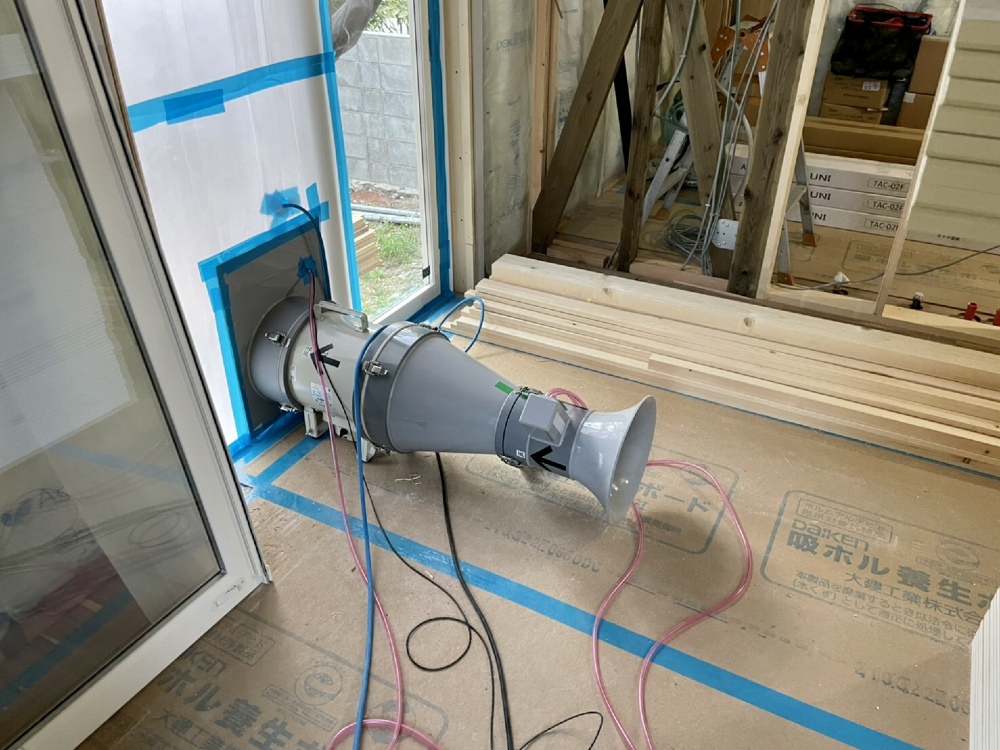

気密測定
気密測定

本日お客様にも立ち会い頂き

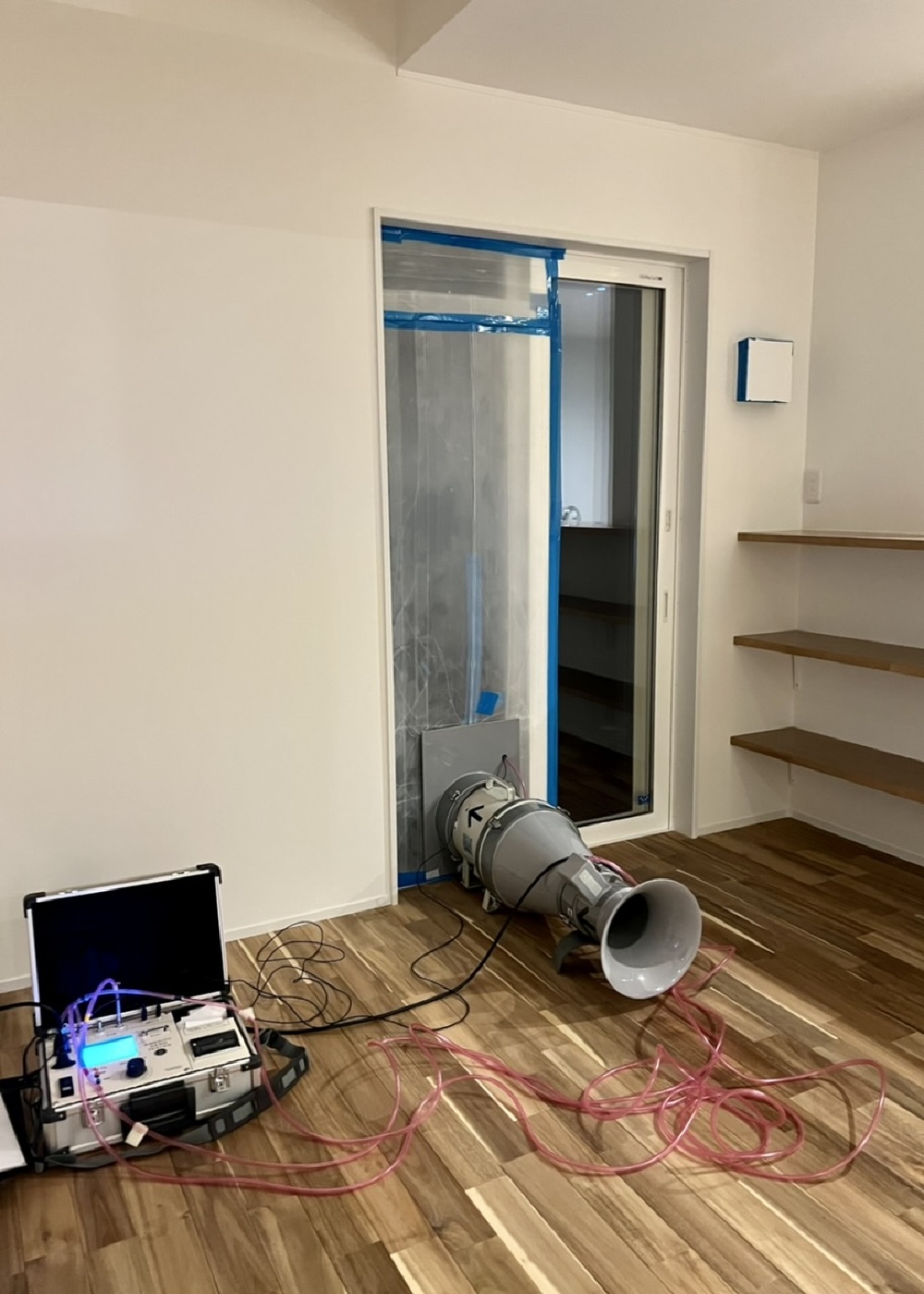

気密測定を致しました。

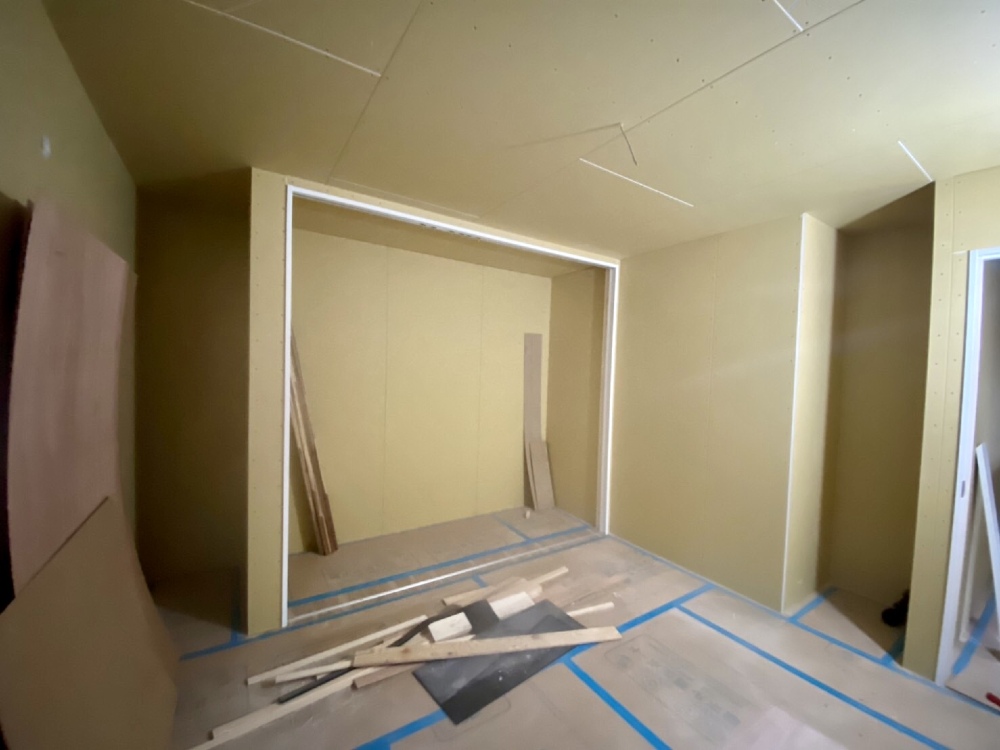

175.2021年09月03日

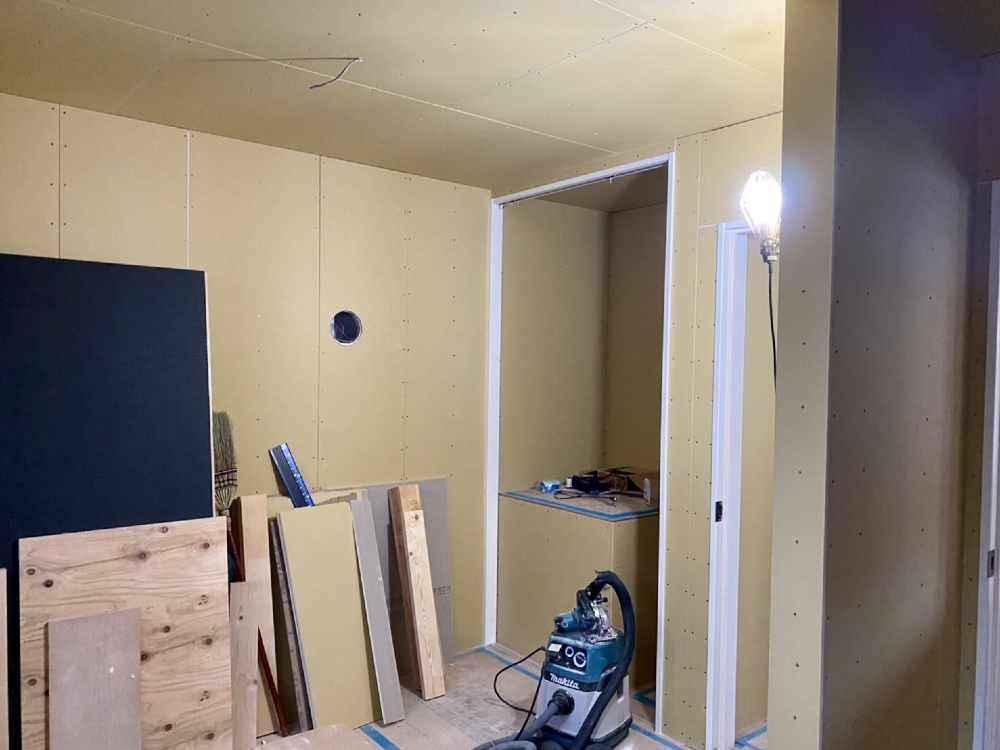

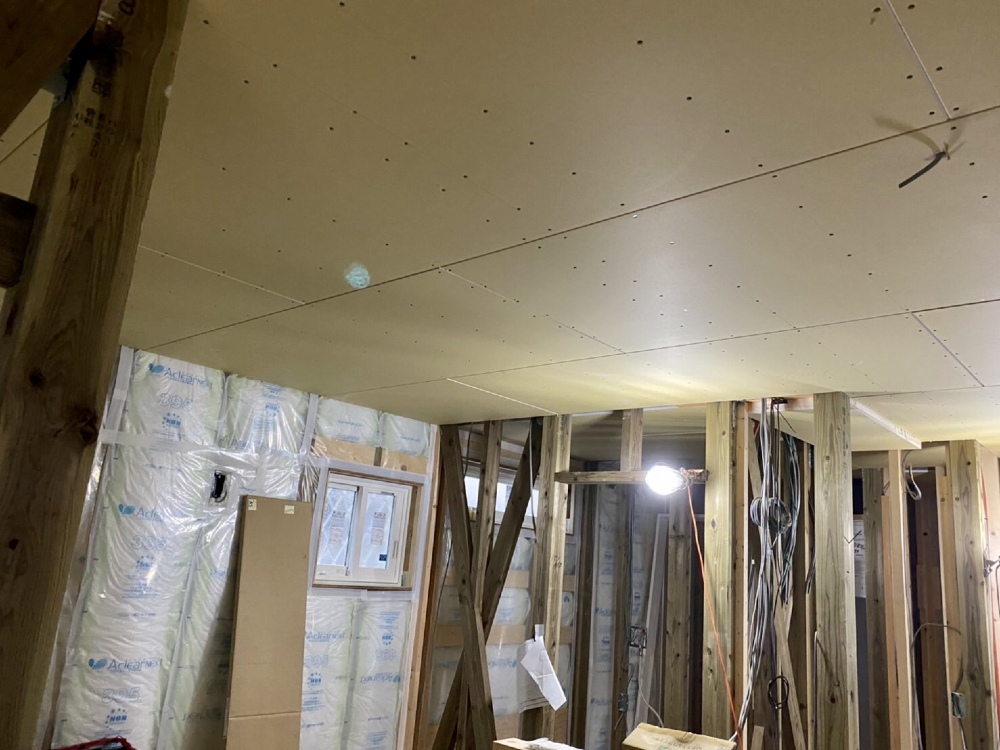

一階内部工事状況

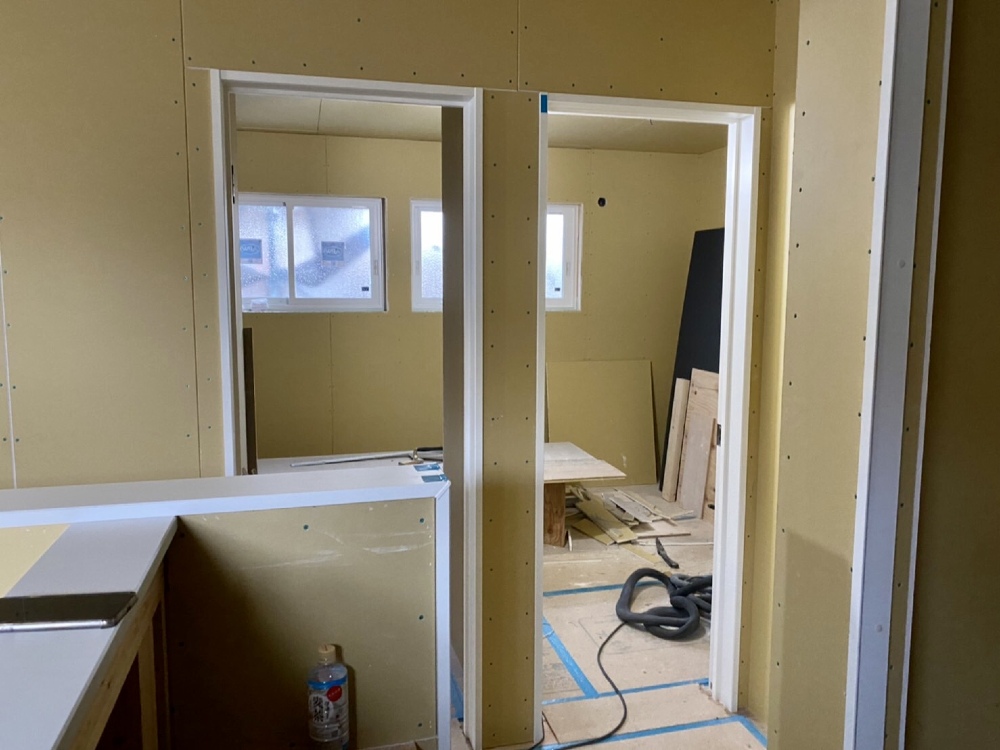

一階内部工事状況
176.2021年09月03日
177.2021年09月03日
178.2021年09月03日
179.2021年09月03日
180.2021年09月03日
181.2021年09月03日
182.2021年09月03日
183.2021年09月03日
184.2021年09月03日
185.2021年09月03日

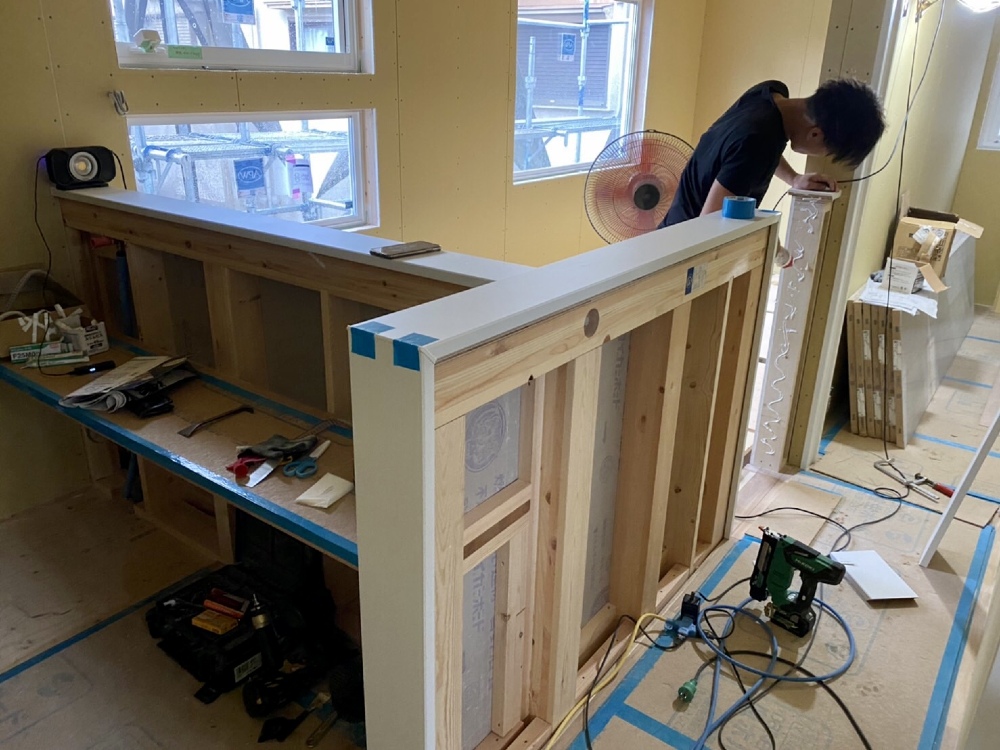

内部工事状況
内部工事状況

2階石膏ボード施工

186.2021年09月03日
187.2021年09月07日

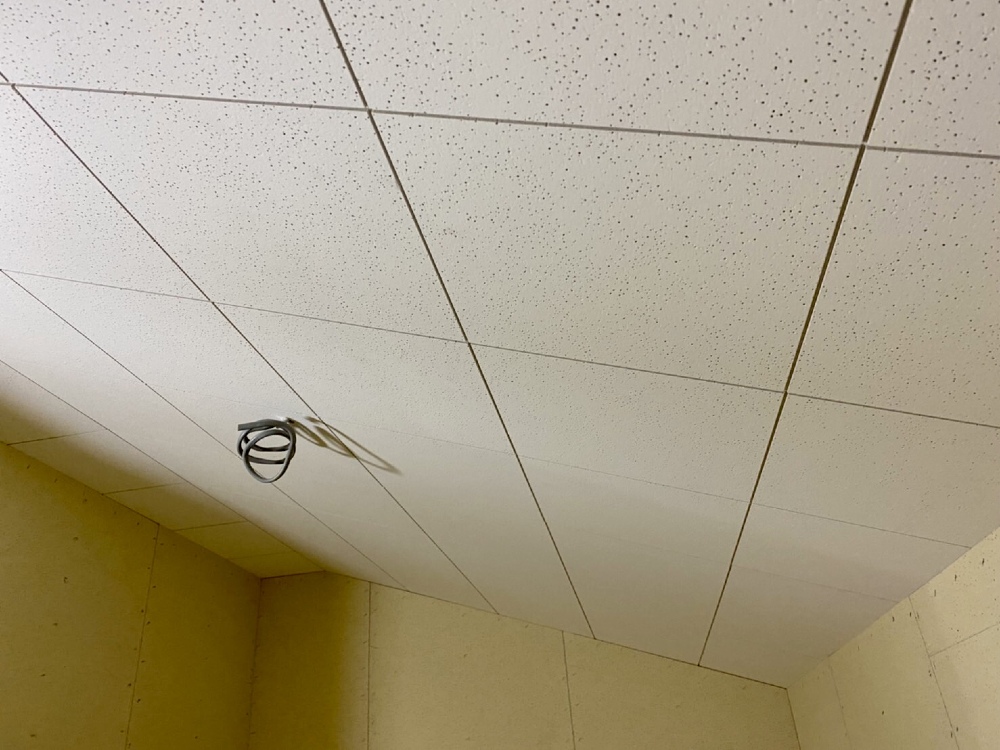

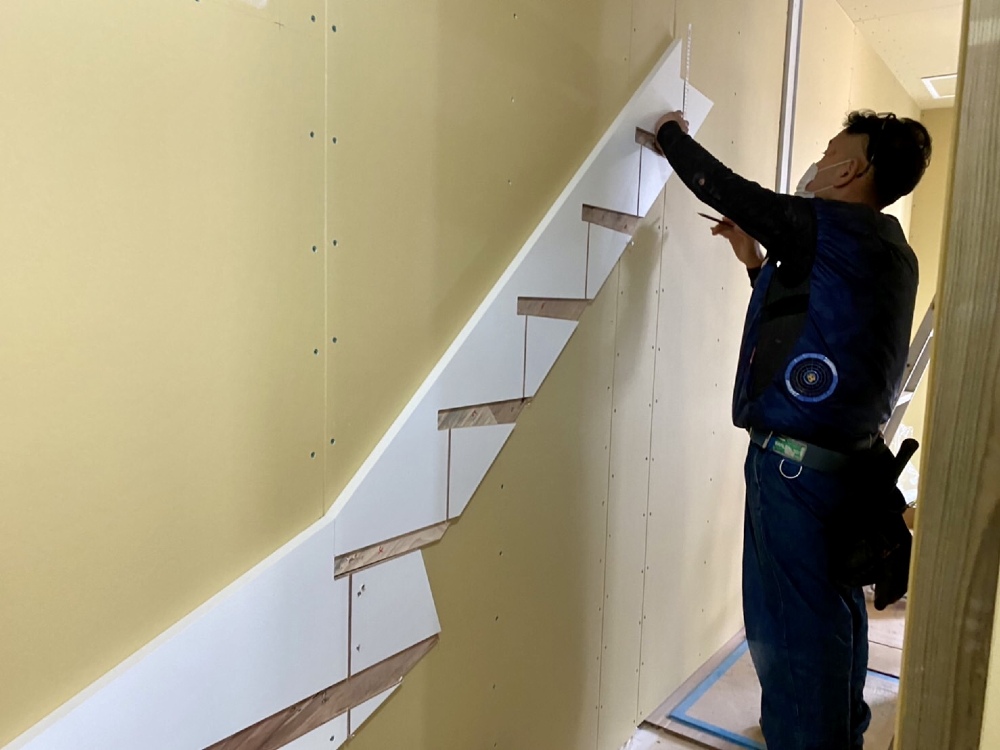

内部工事状況

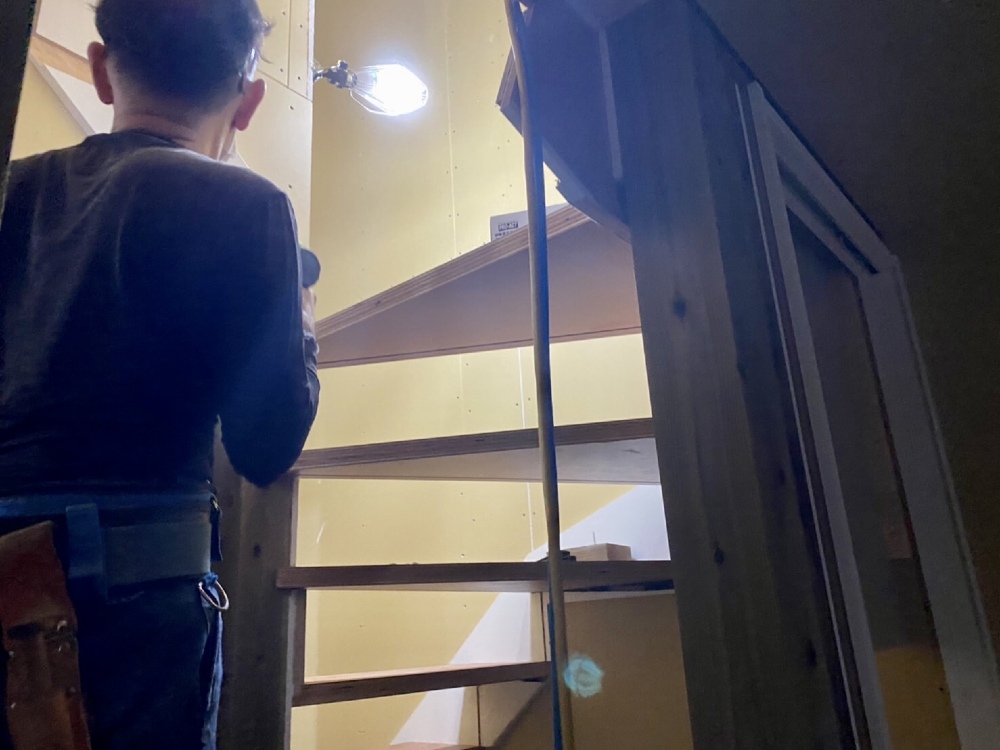

内部工事状況

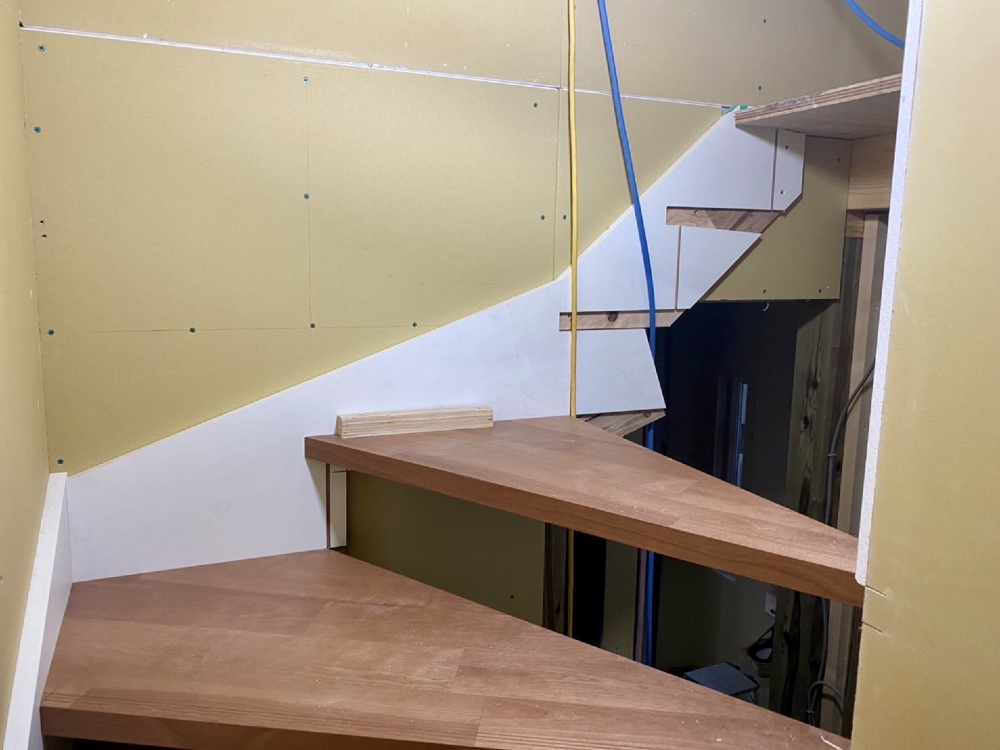

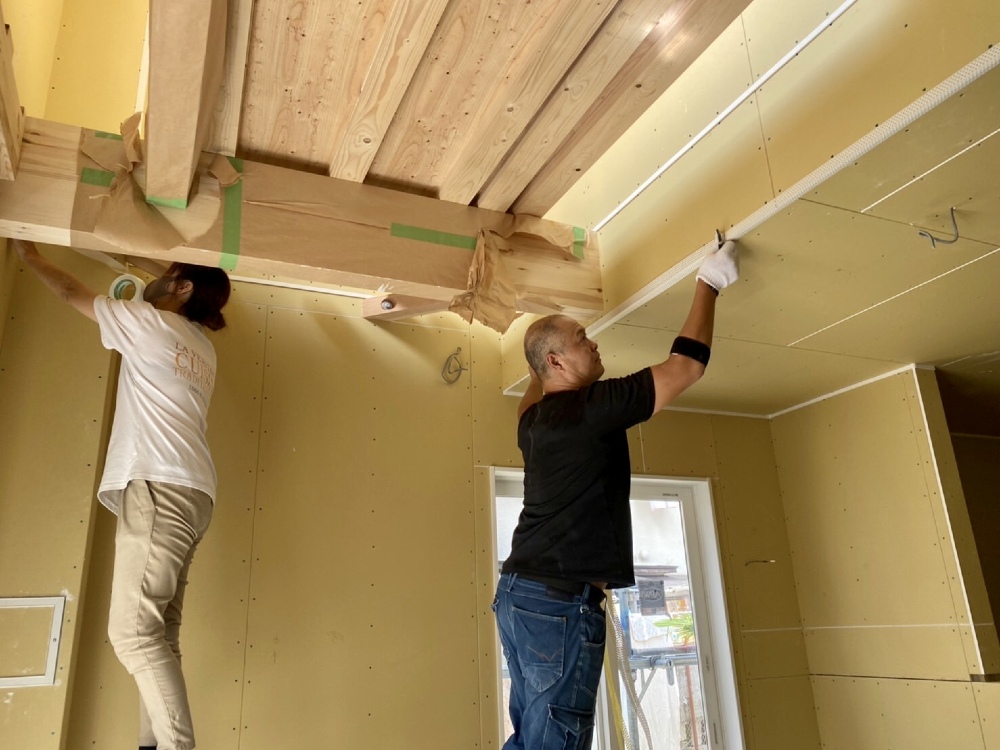

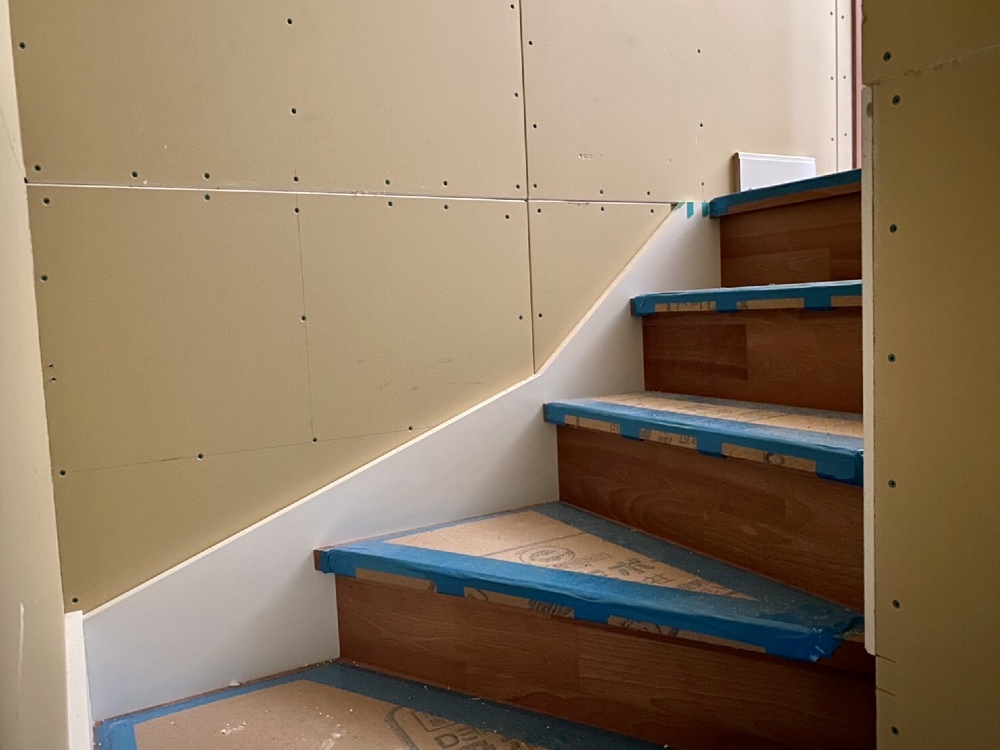

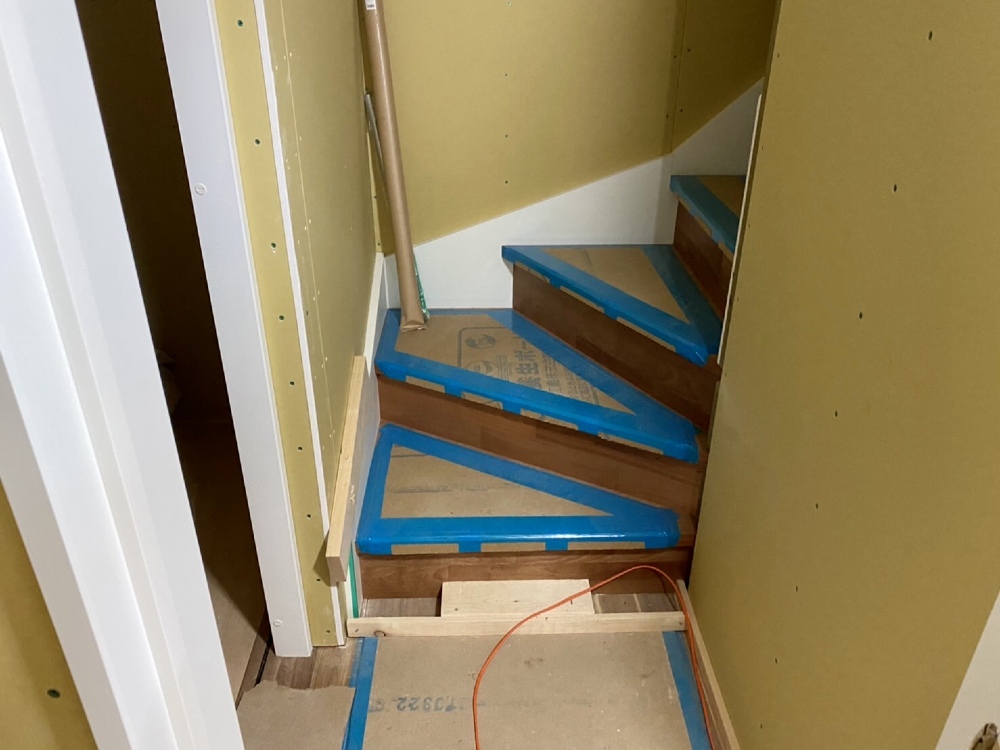

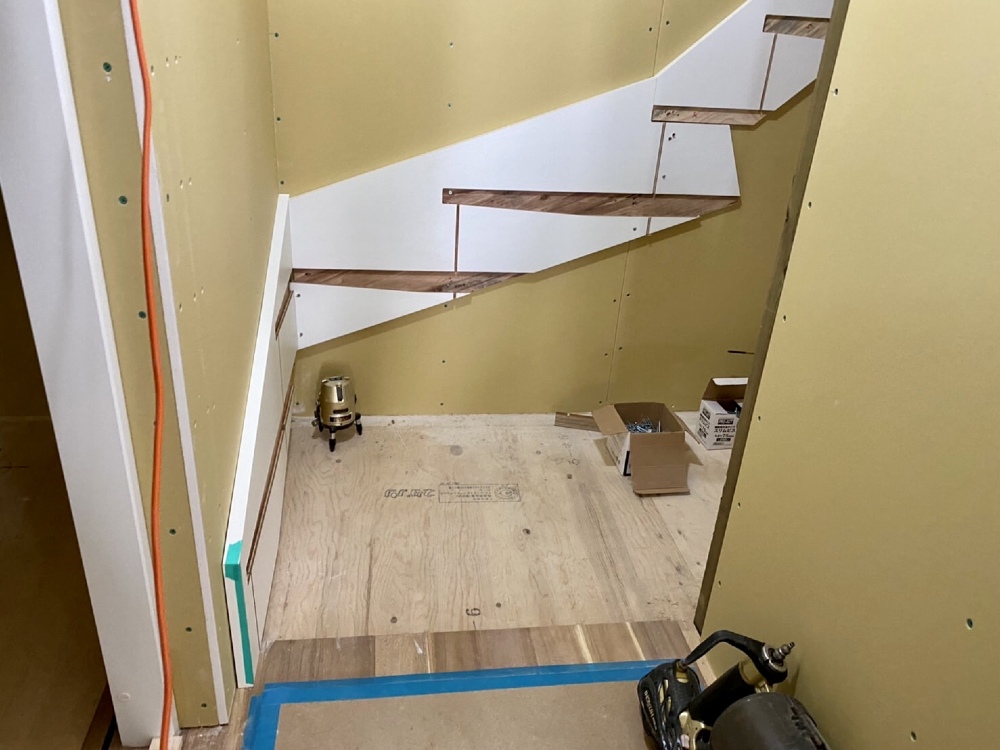

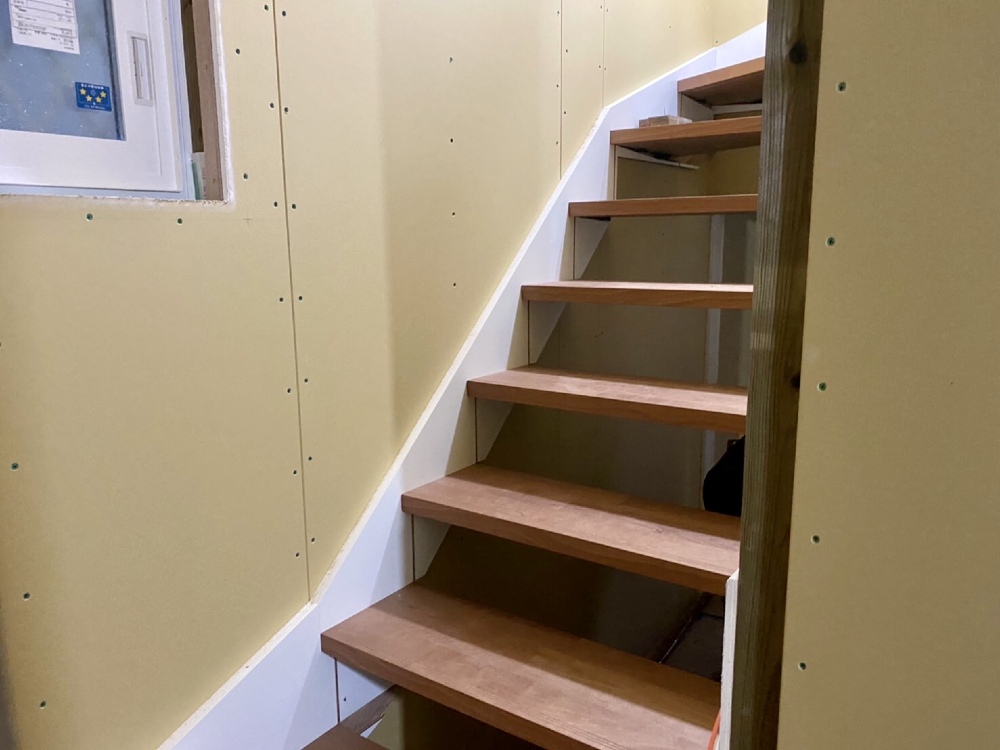

本日より階段の施工が始まりました。

188.2021年09月07日
189.2021年09月07日
190.2021年09月07日
191.2021年09月07日
192.2021年09月07日

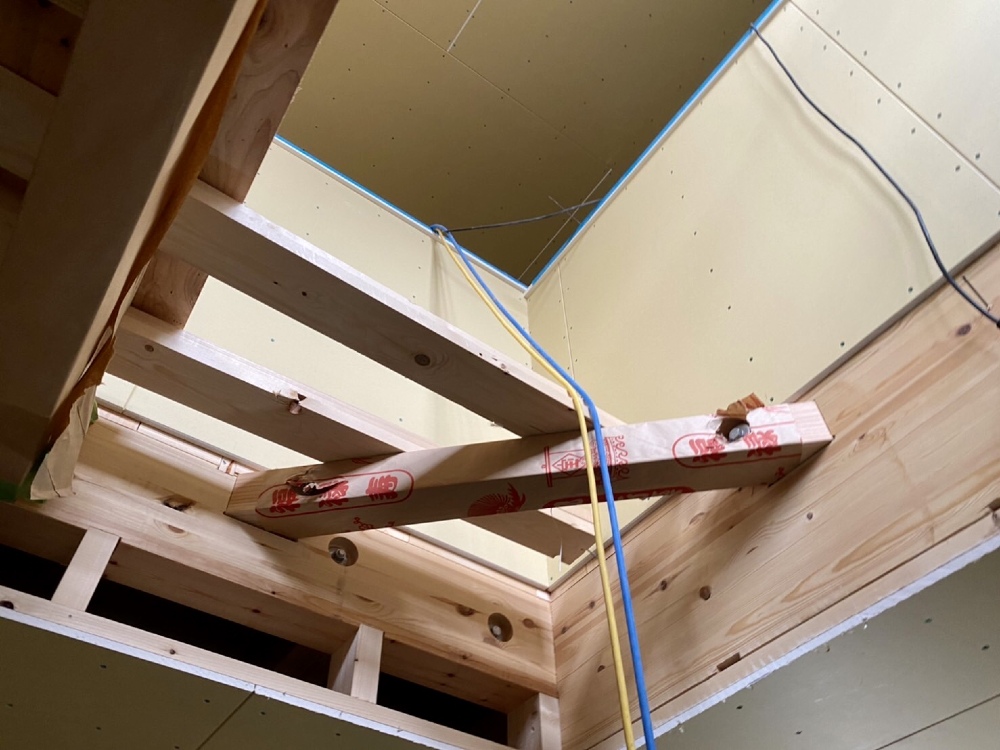

音楽室
音楽室
193.2021年09月07日
194.2021年09月07日
195.2021年09月09日
196.2021年09月09日
197.2021年09月09日
198.2021年09月09日
199.2021年09月09日
200.2021年09月09日
201.2021年09月09日

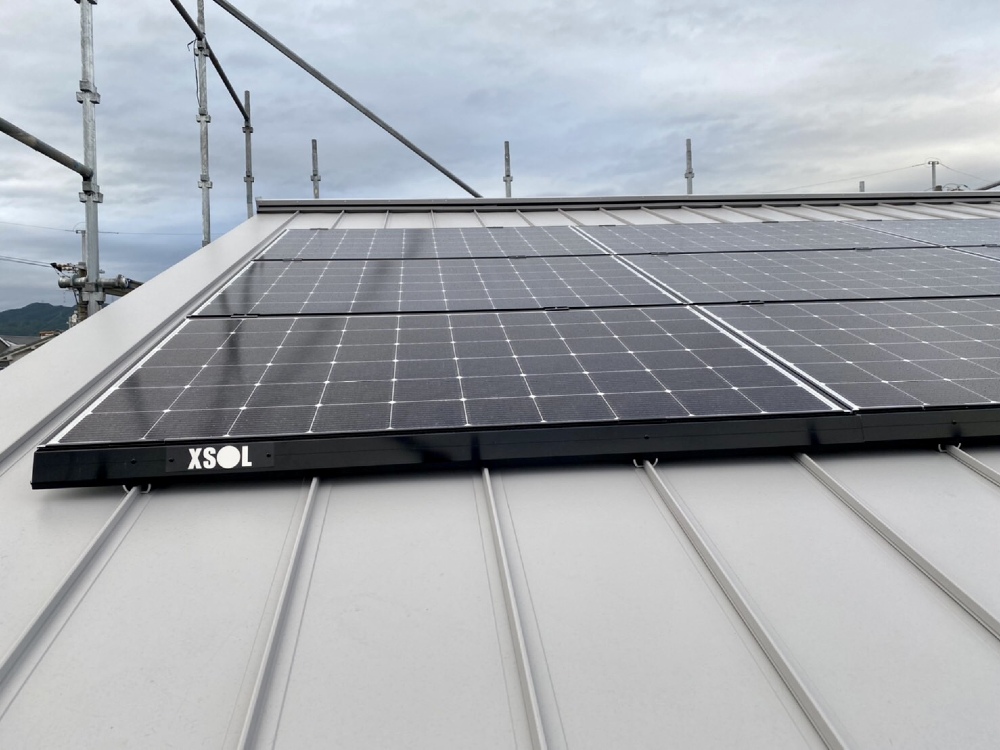

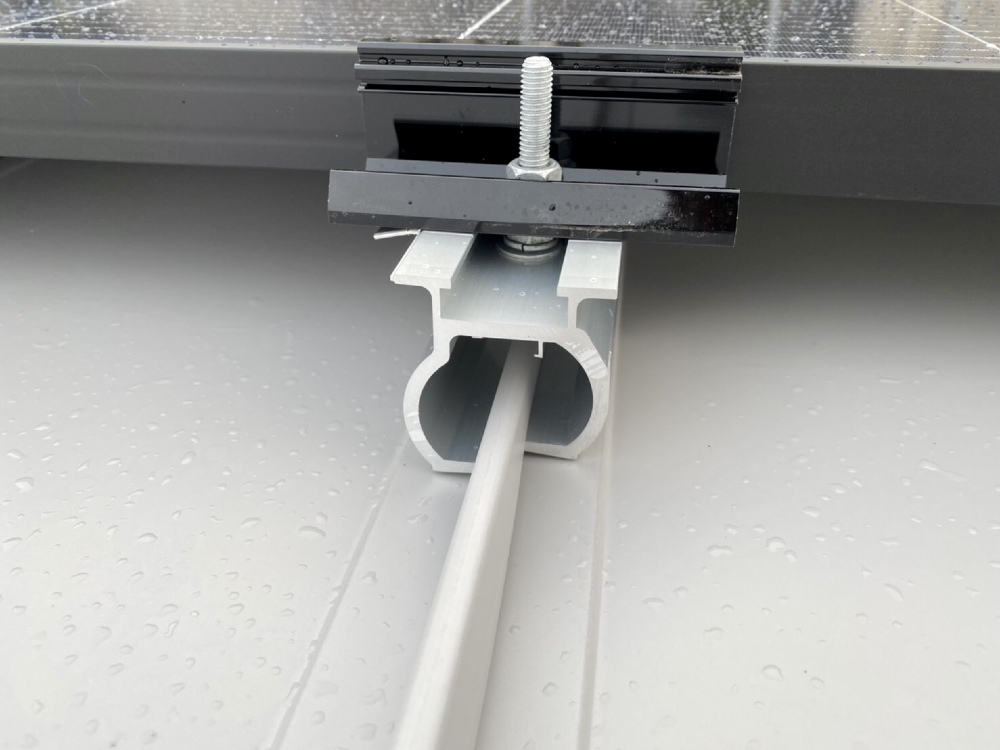

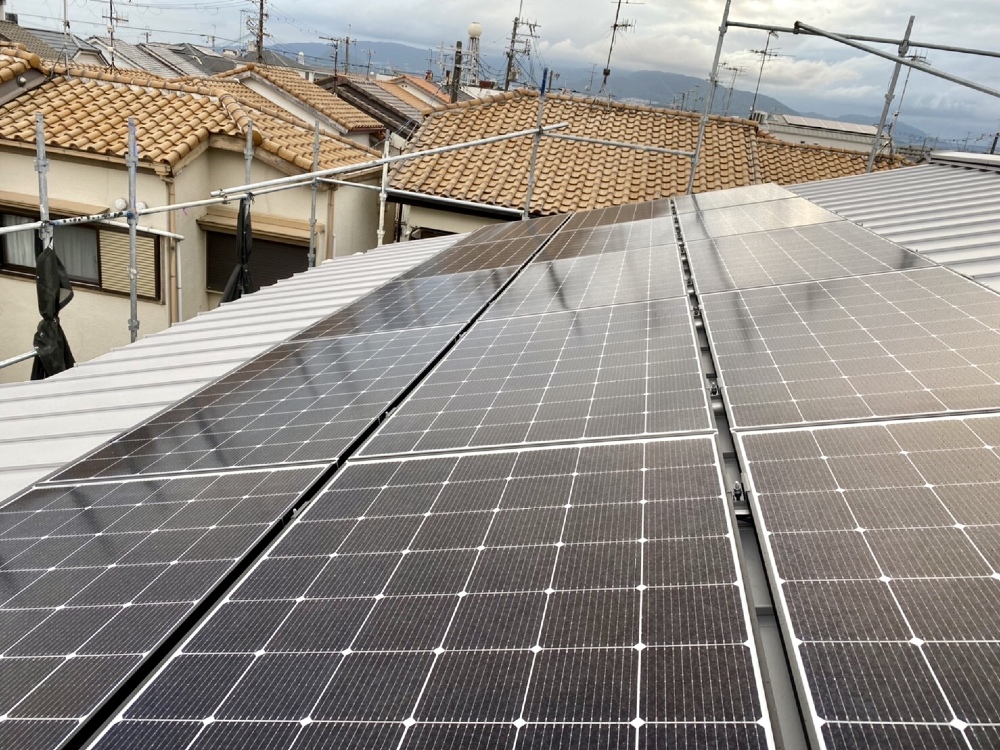

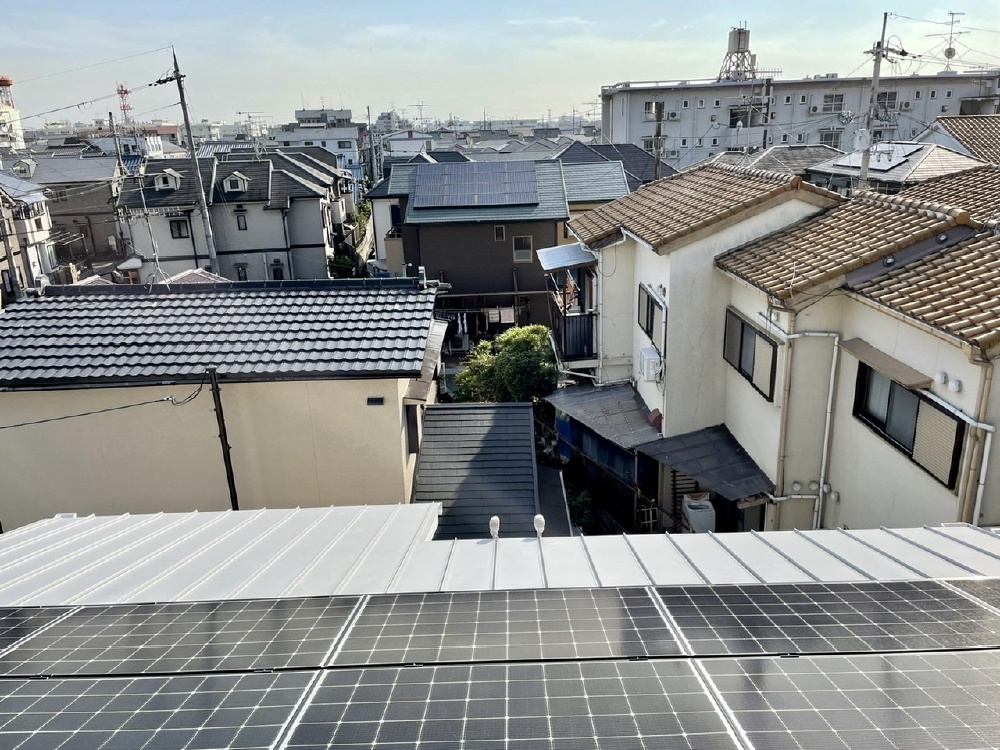

太陽光パネル
太陽光パネル

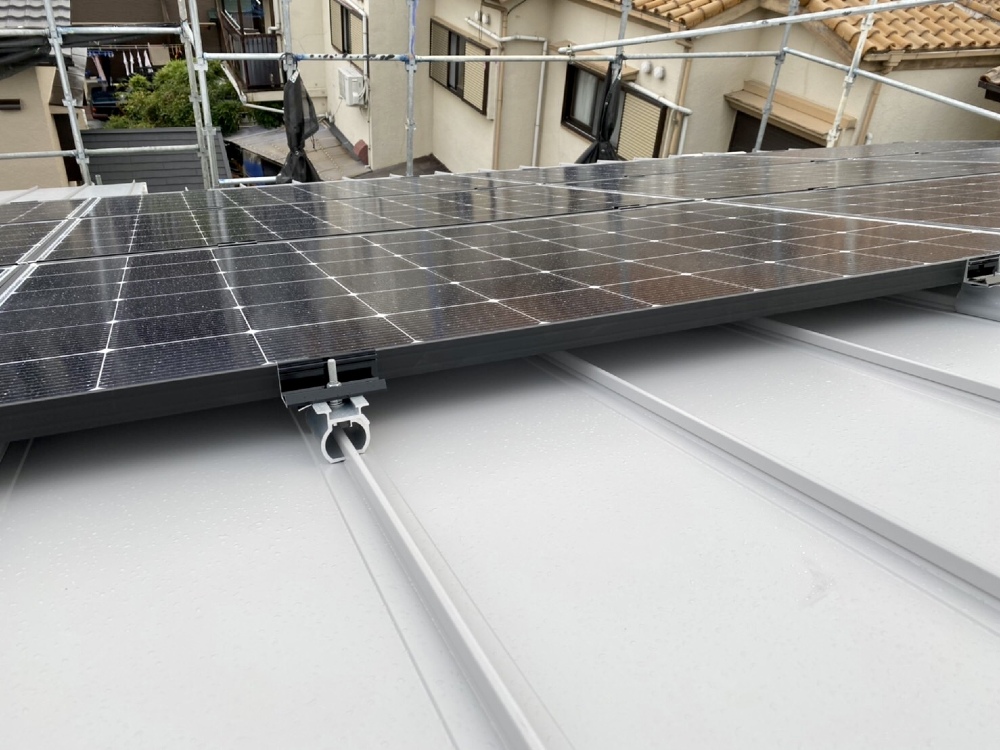

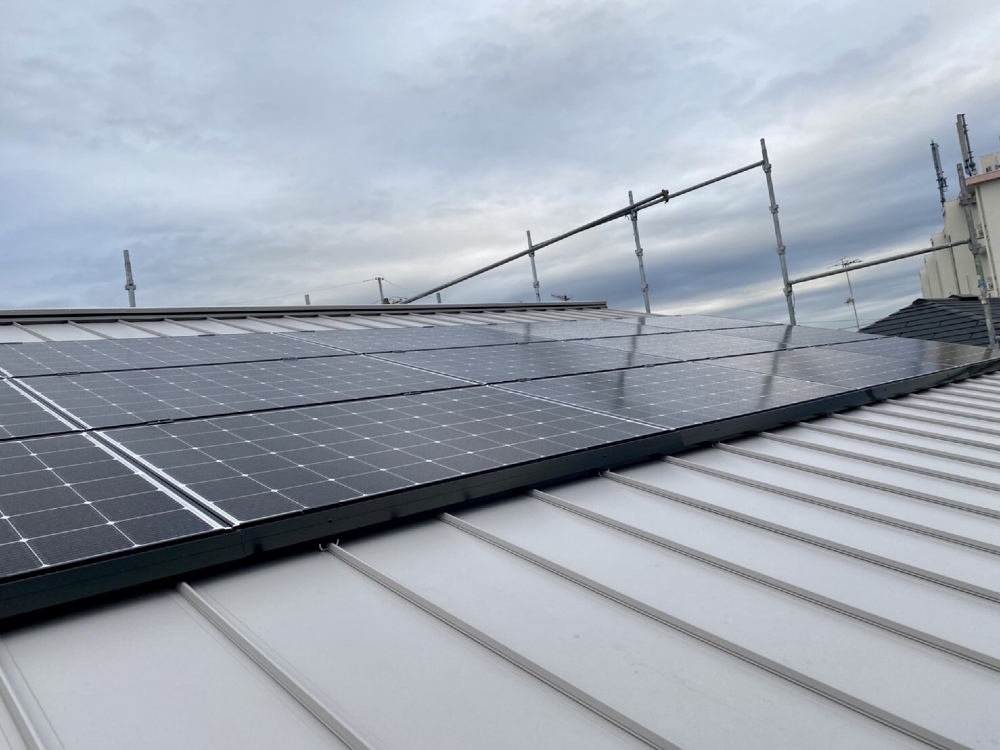

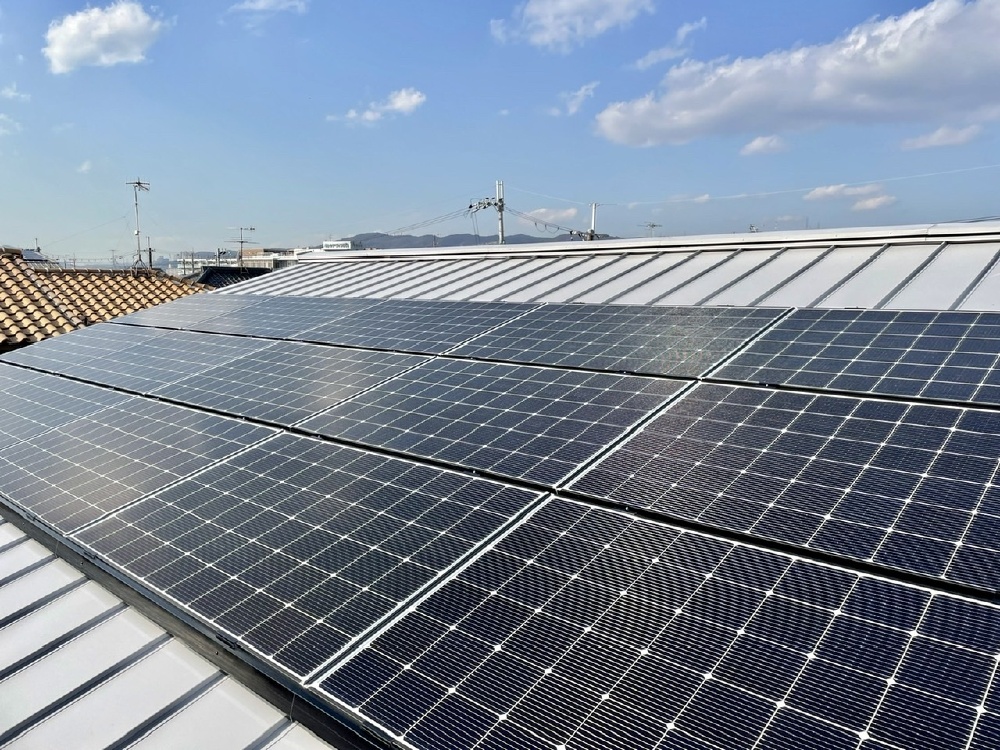

本日太陽光パネルの設置を致しました。

202.2021年09月13日
203.2021年09月13日
204.2021年09月13日
205.2021年09月13日
206.2021年09月13日
207.2021年09月13日
内部工事状況
内部工事状況

階段ができあがりました。

208.2021年09月22日
209.2021年09月22日
210.2021年09月22日

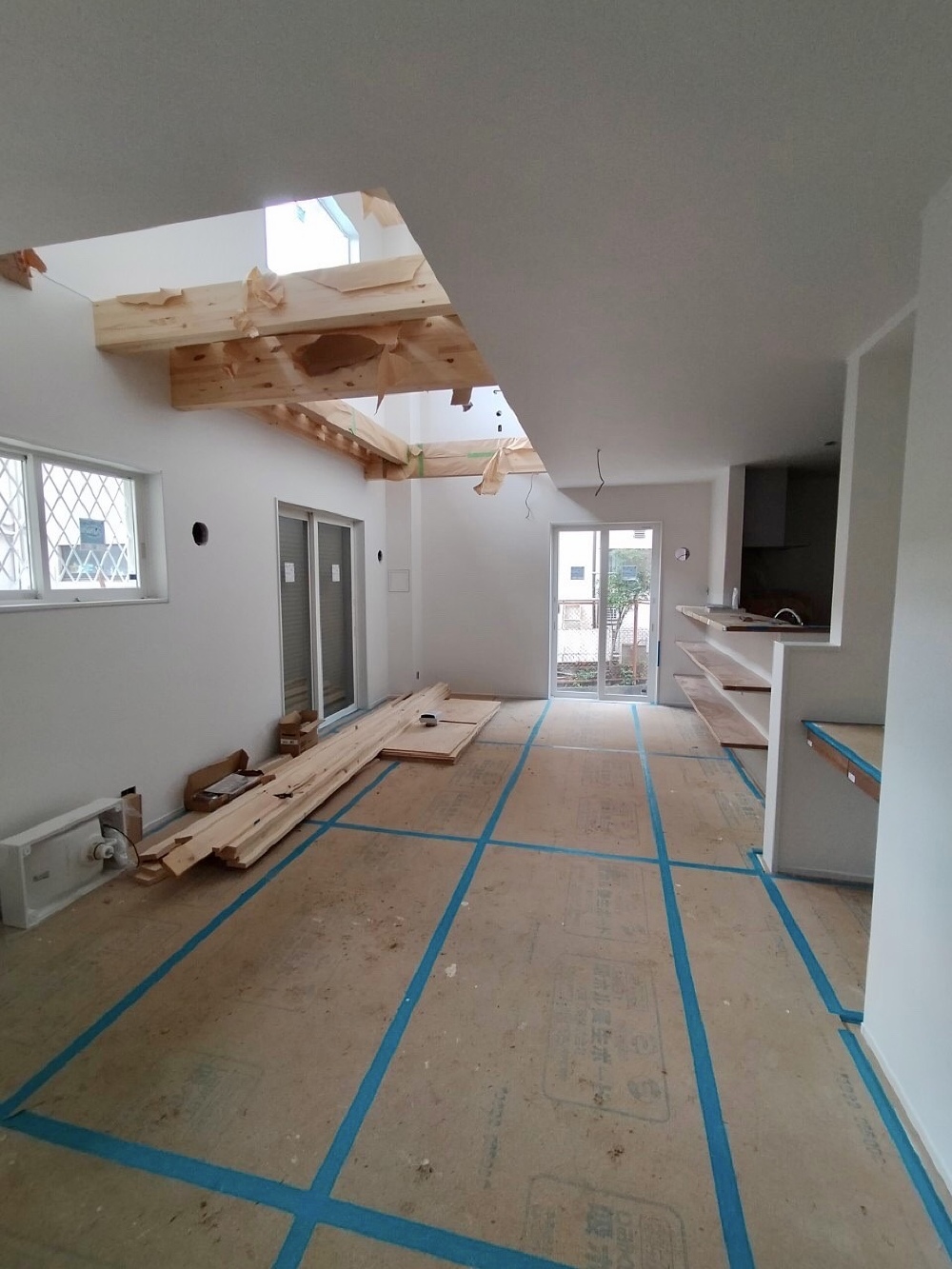

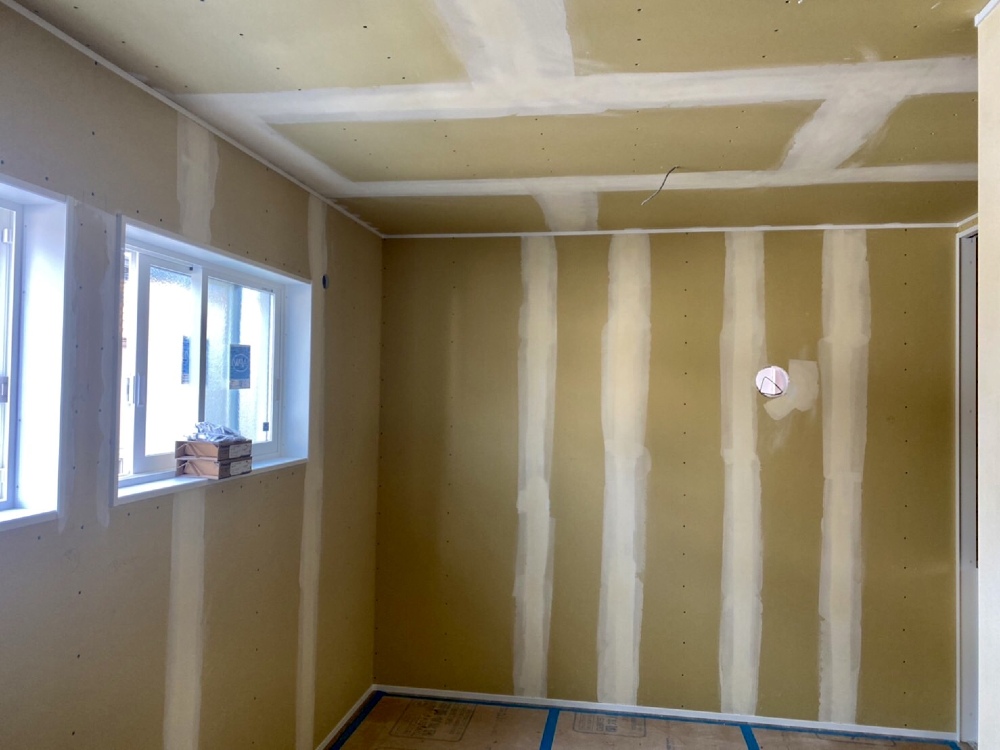

クロス施工の前のパテ処理中です

211.2021年09月22日
内部工事状況
内部工事状況

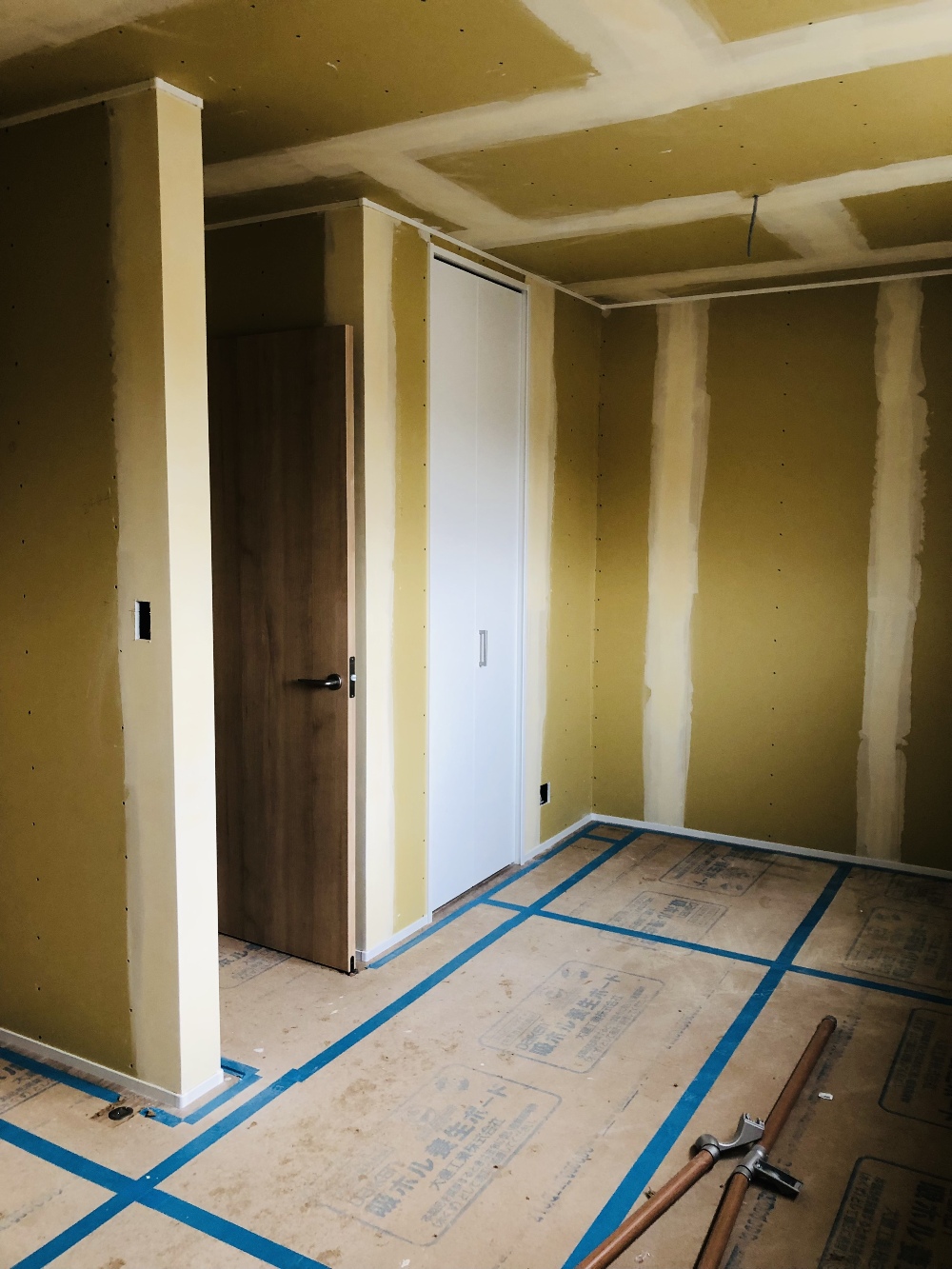

大工工事が終了し、クロスの施工が始まります。

212.2021年09月28日
213.2021年09月28日

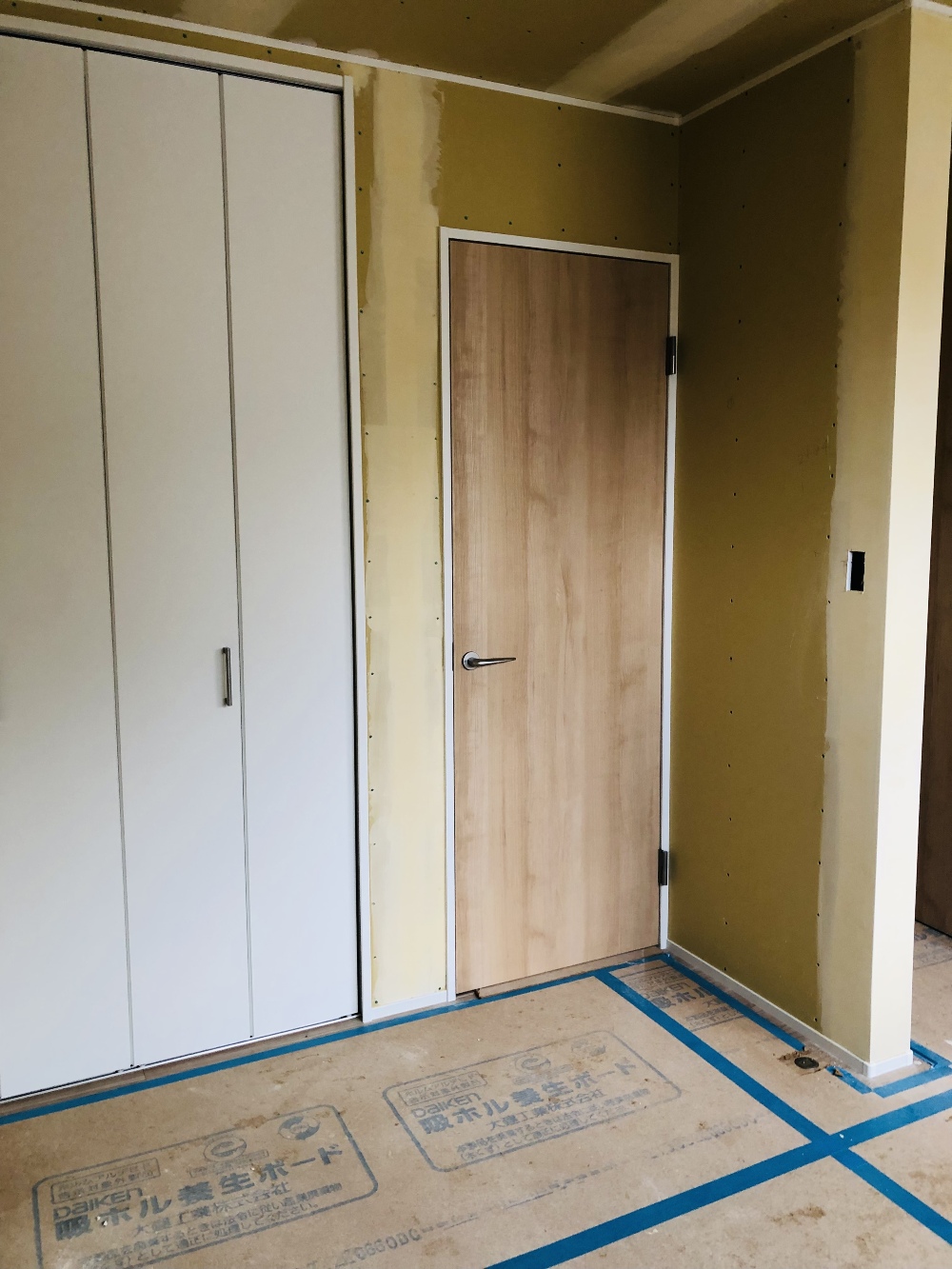

建具
建具
214.2021年09月28日
215.2021年09月28日
内部工事状況
内部工事状況

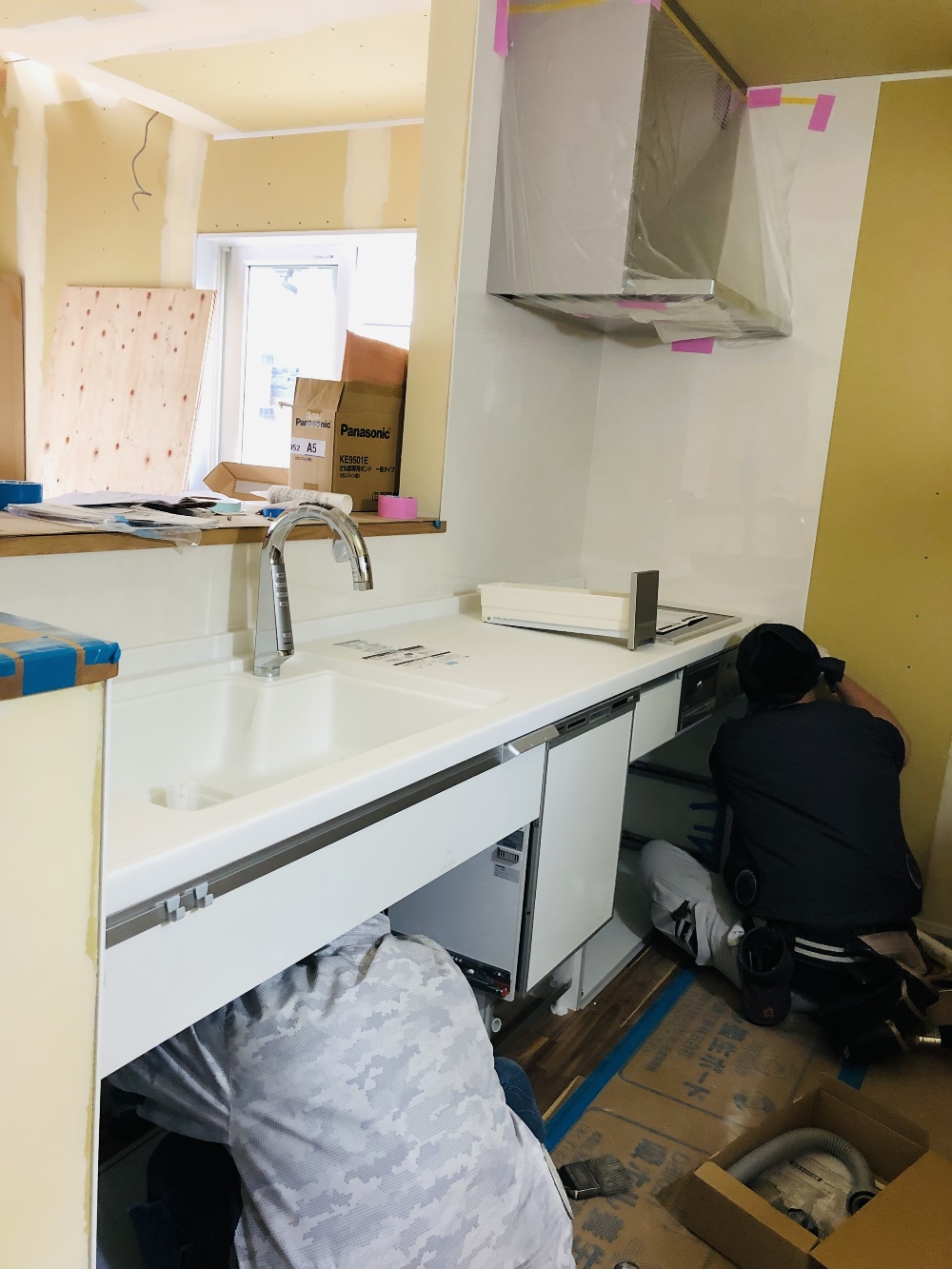

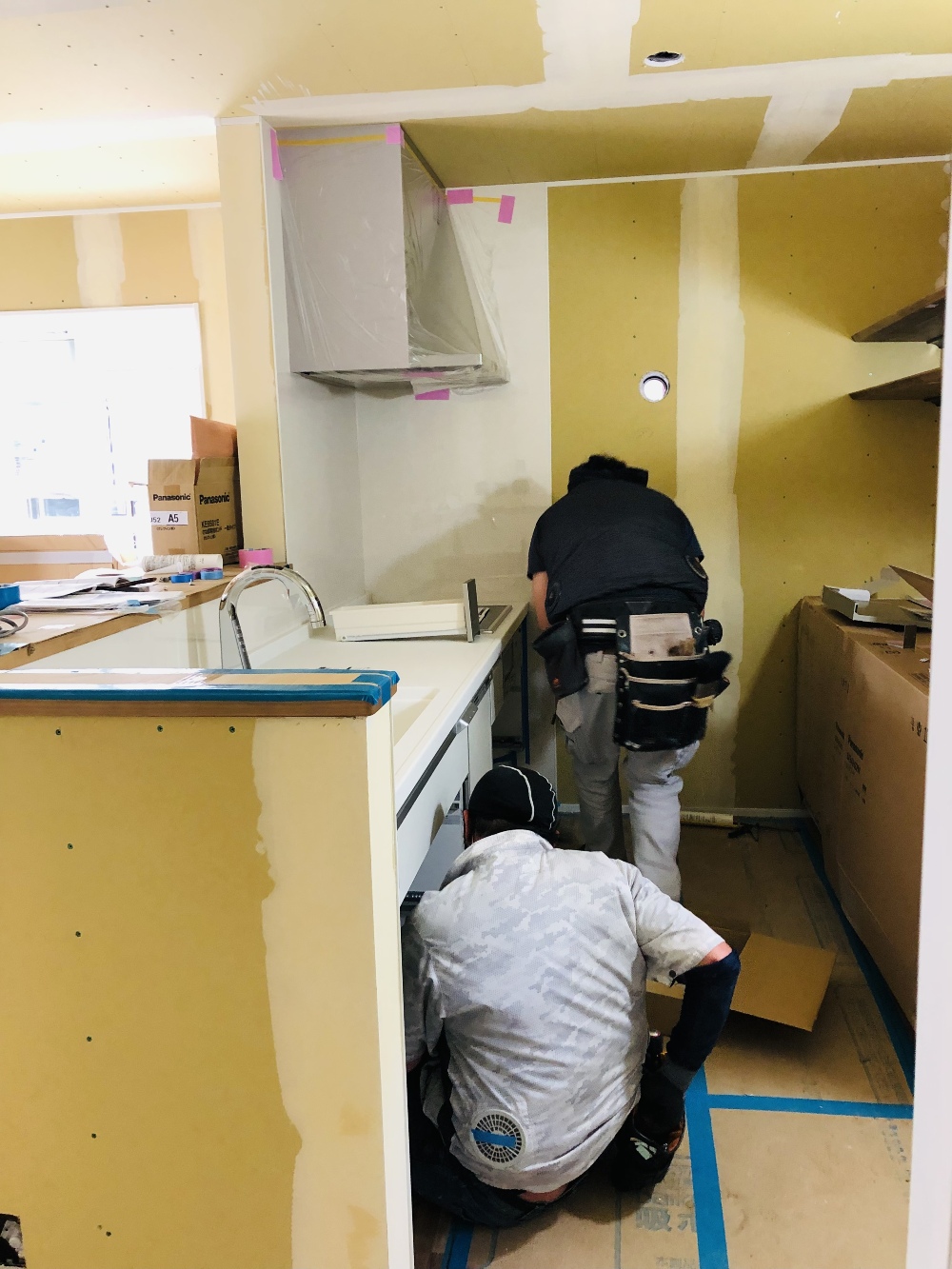

本日キッチンの取り付けを致しました

216.2021年09月30日
217.2021年09月30日
218.2021年09月30日
219.2021年09月30日

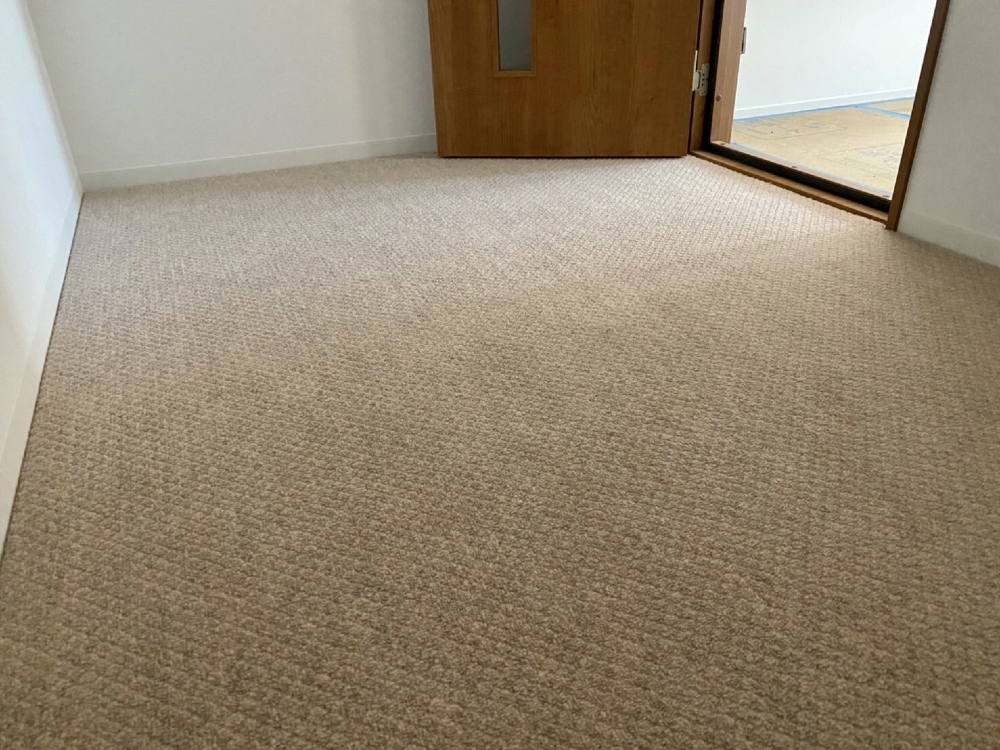

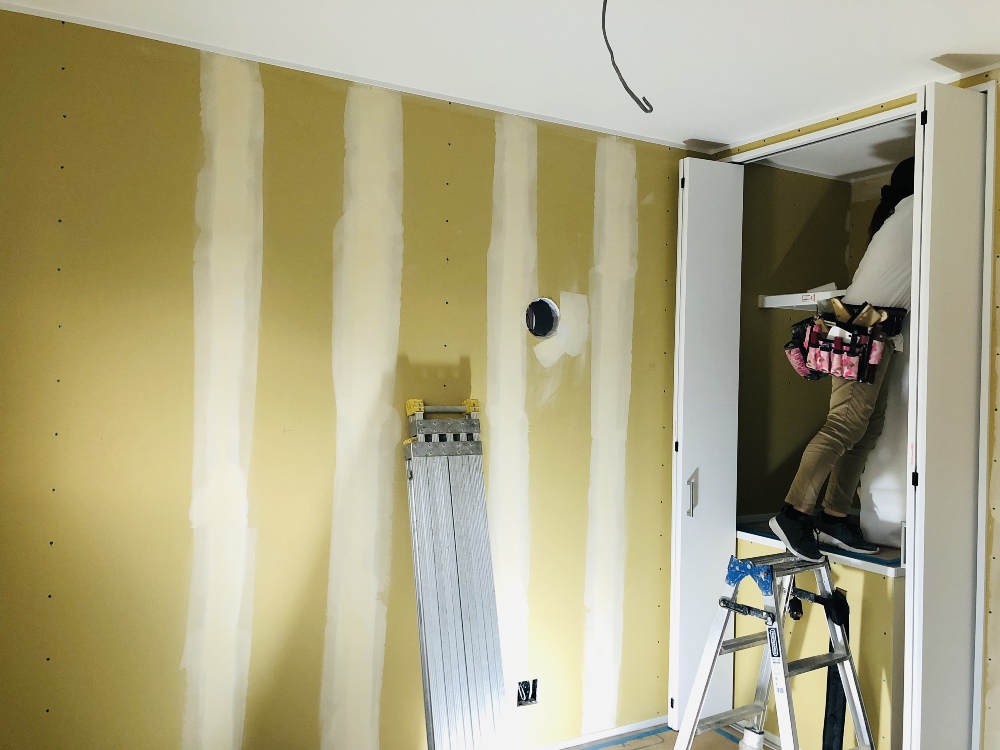

クロス施工
クロス施工

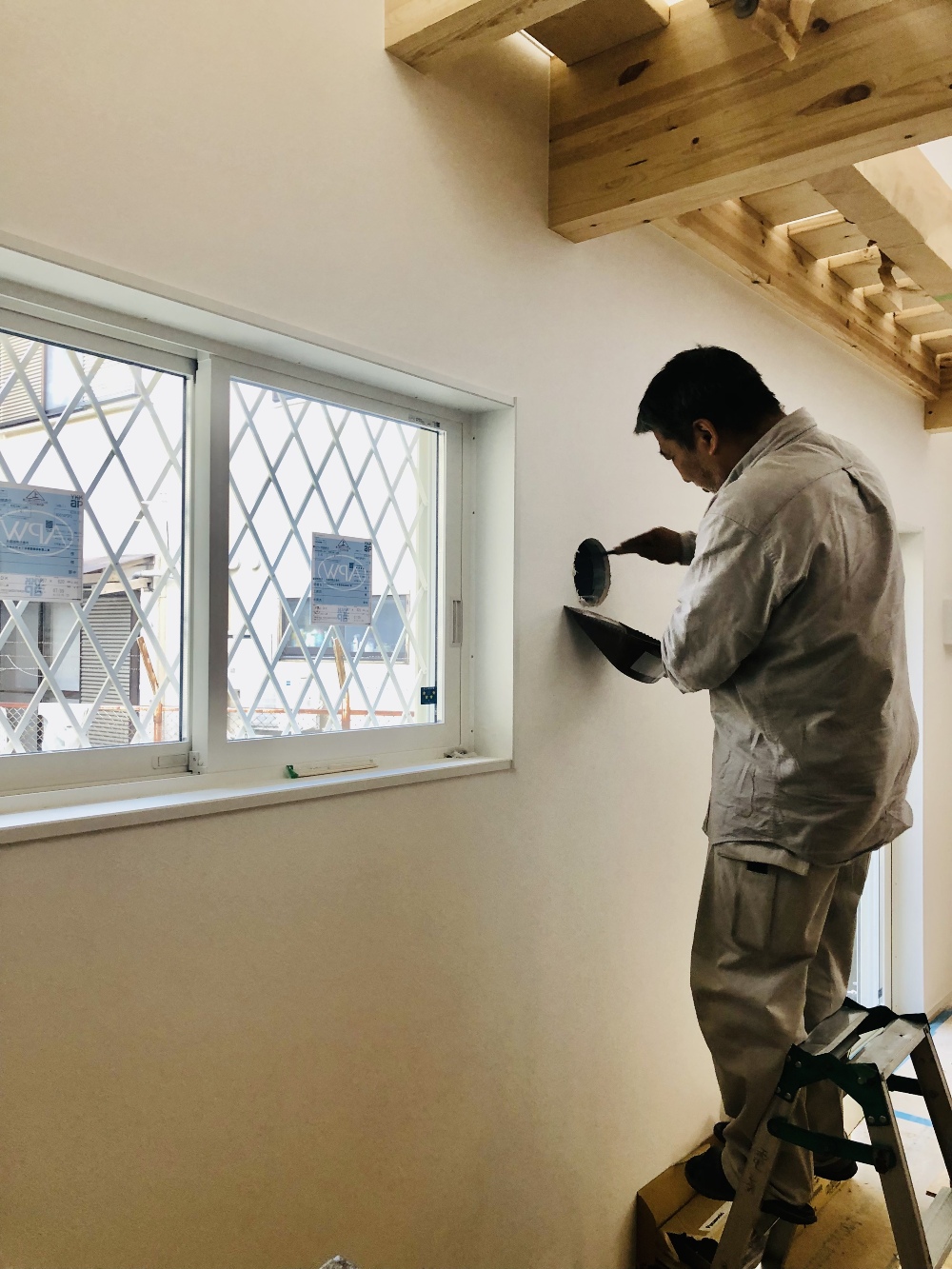

本日よりクロスの施工が始まりました。

220.2021年10月04日
221.2021年10月04日
防音室
防音室
222.2021年10月04日
223.2021年10月04日

本日も職人さんがクロスの施工をされていました。
2.3日でクロス施工も終了する予定です。

224.2021年10月12日
225.2021年10月12日
226.2021年10月12日
227.2021年10月12日
228.2021年10月12日
クロス施工終了
クロス施工終了
229.2021年10月12日
230.2021年10月13日
231.2021年10月13日
232.2021年10月20日

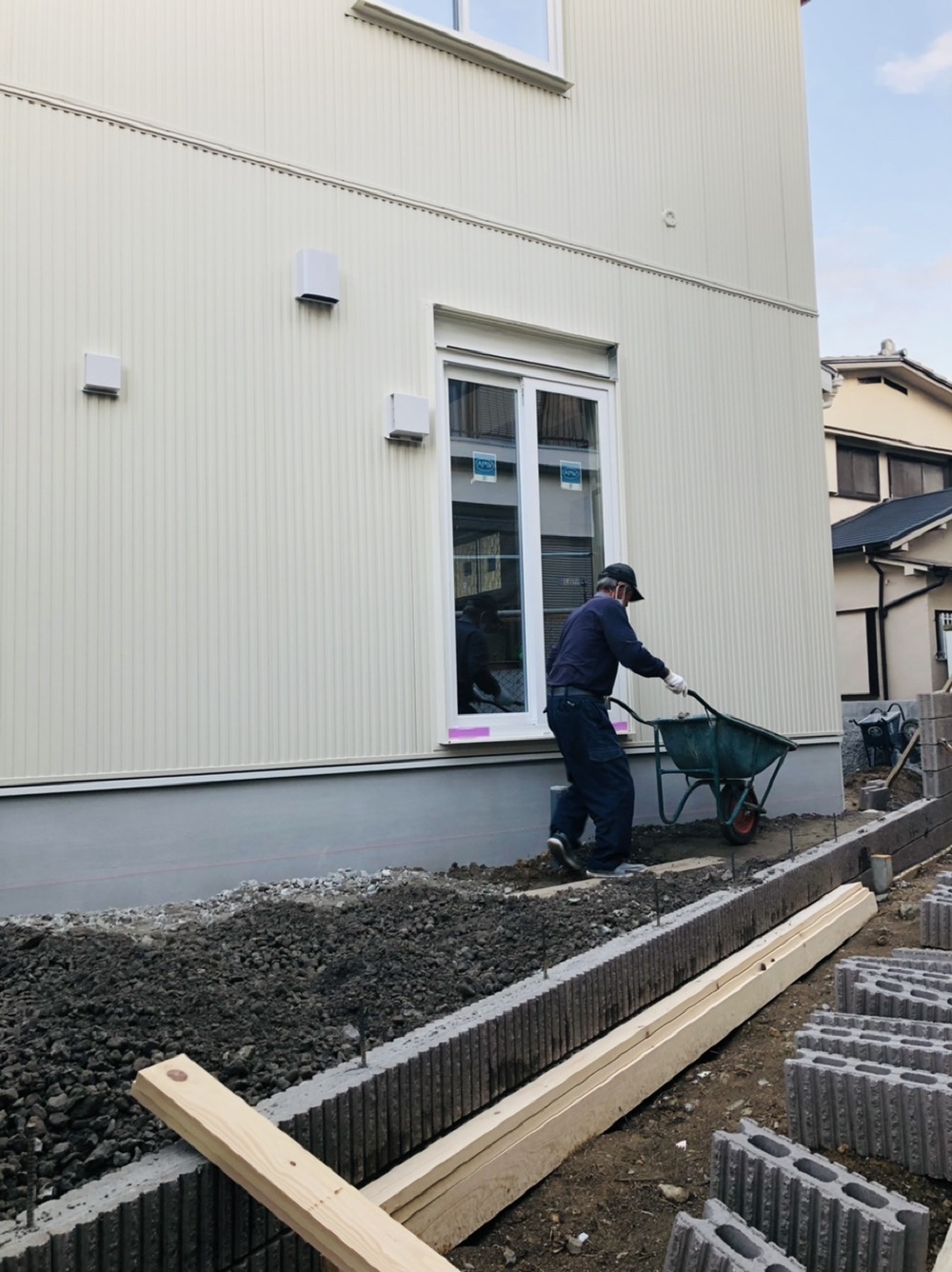

外部工事状況
外部工事状況
233.2021年10月20日
234.2021年10月20日

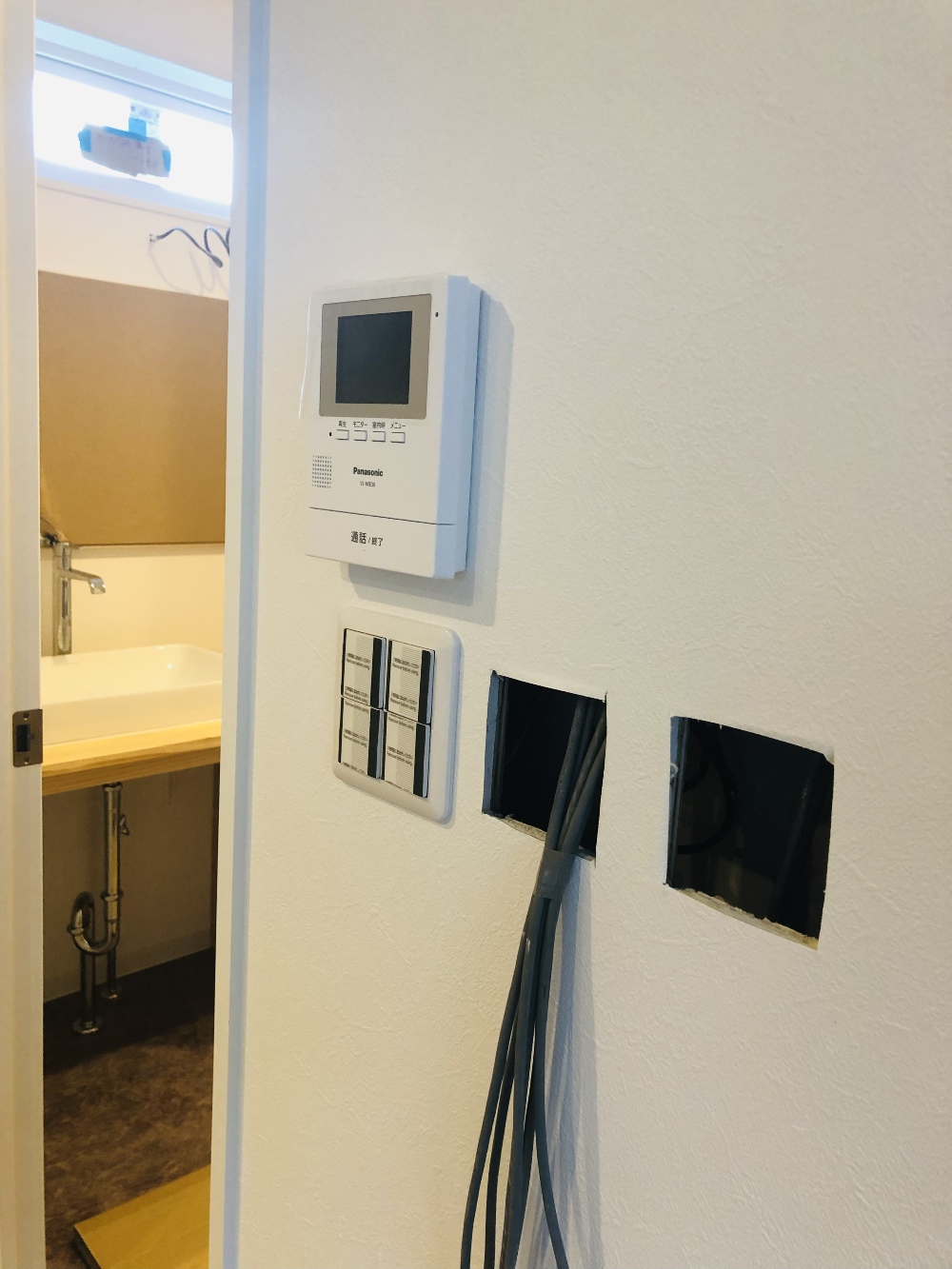

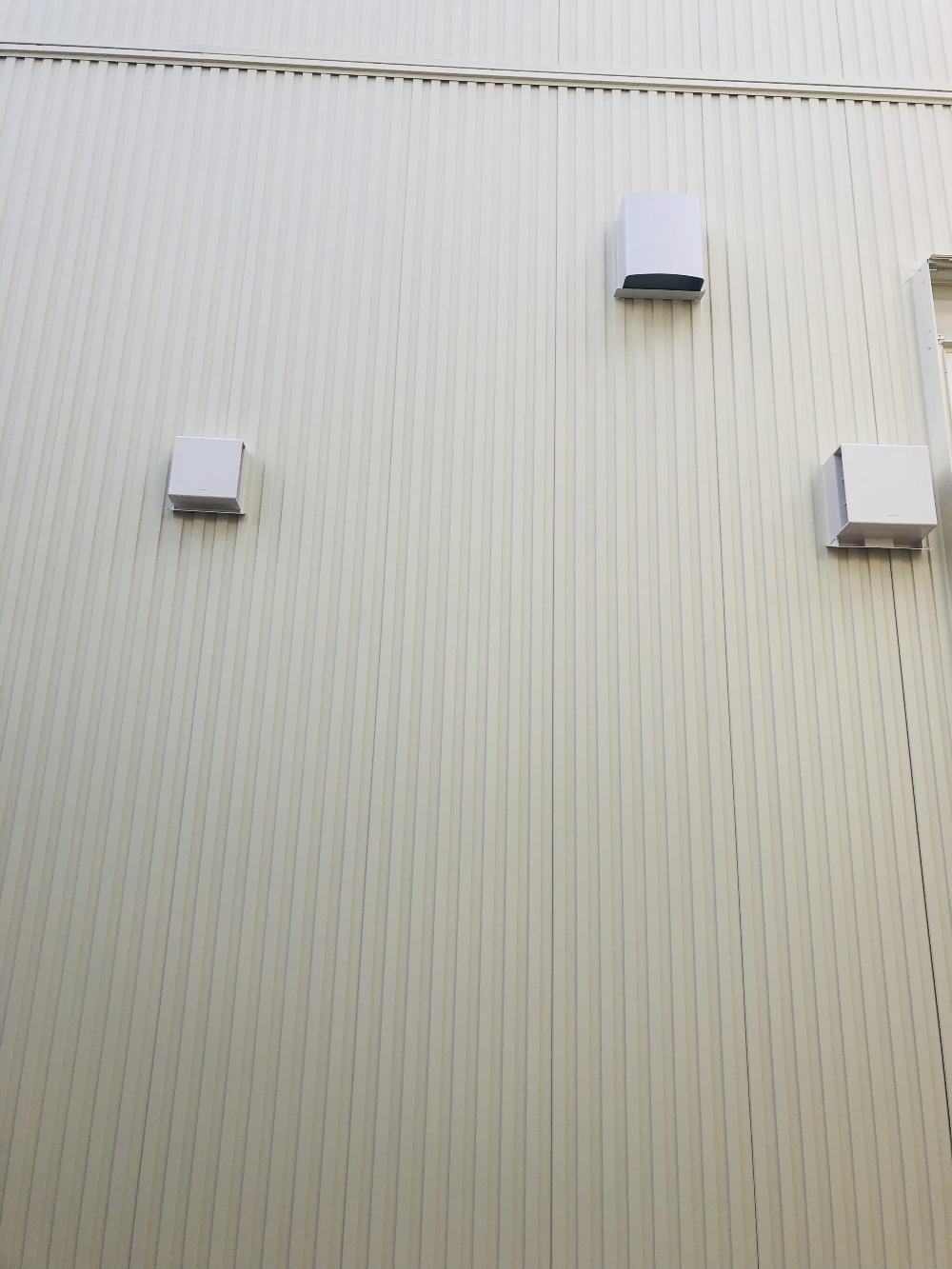

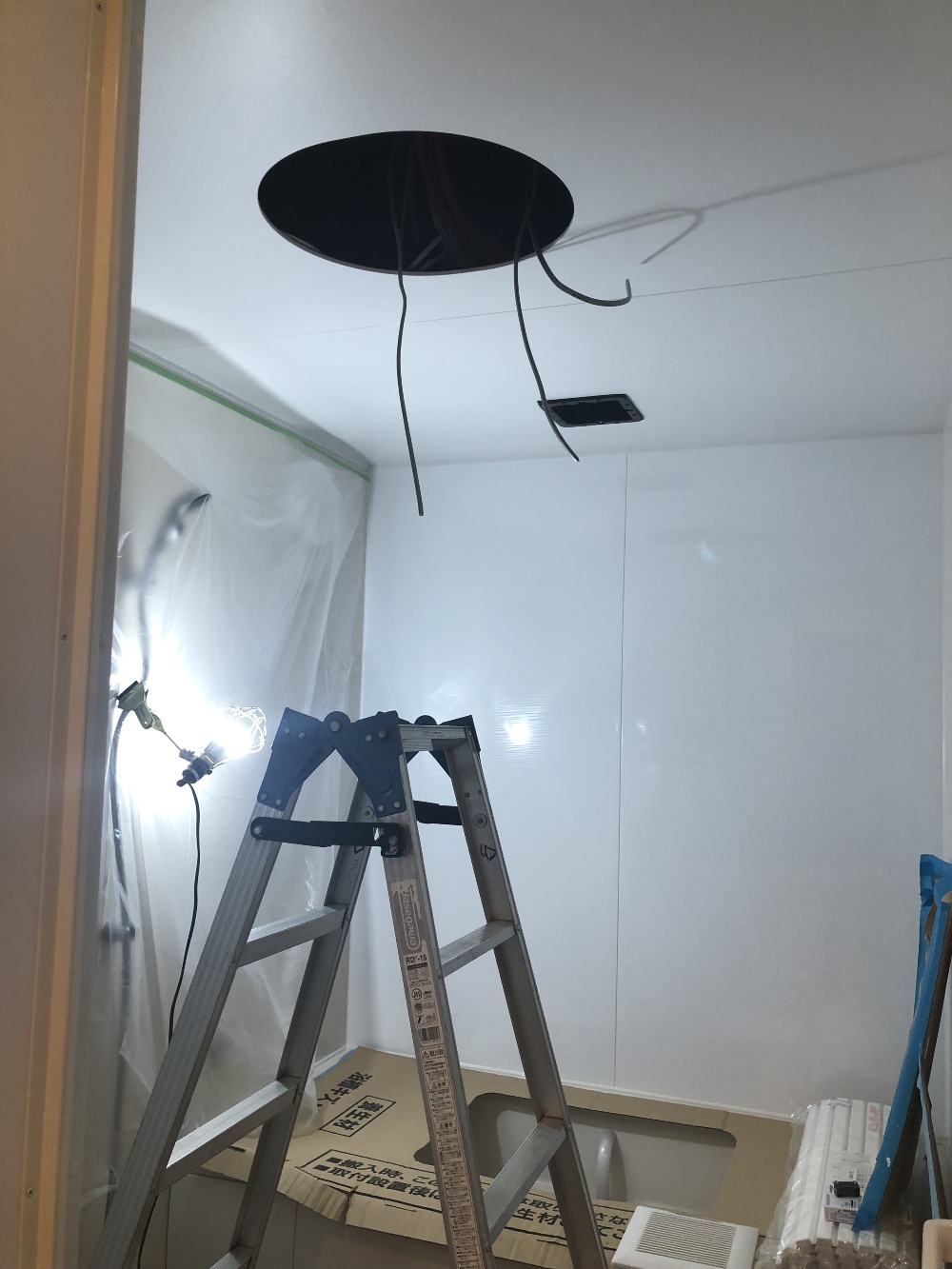

配線工事
配線工事
235.2021年10月20日
236.2021年10月20日
237.2021年10月20日
アクセントクロス
アクセントクロス
238.2021年10月20日
239.2021年10月20日

職人が作業中でした。

240.2021年10月20日
内部工事状況
内部工事状況

クロスの施工も終了し
本日は、電気工事でした。
お部屋の電気がつくようになりました。

241.2021年10月22日
242.2021年10月22日
243.2021年10月22日

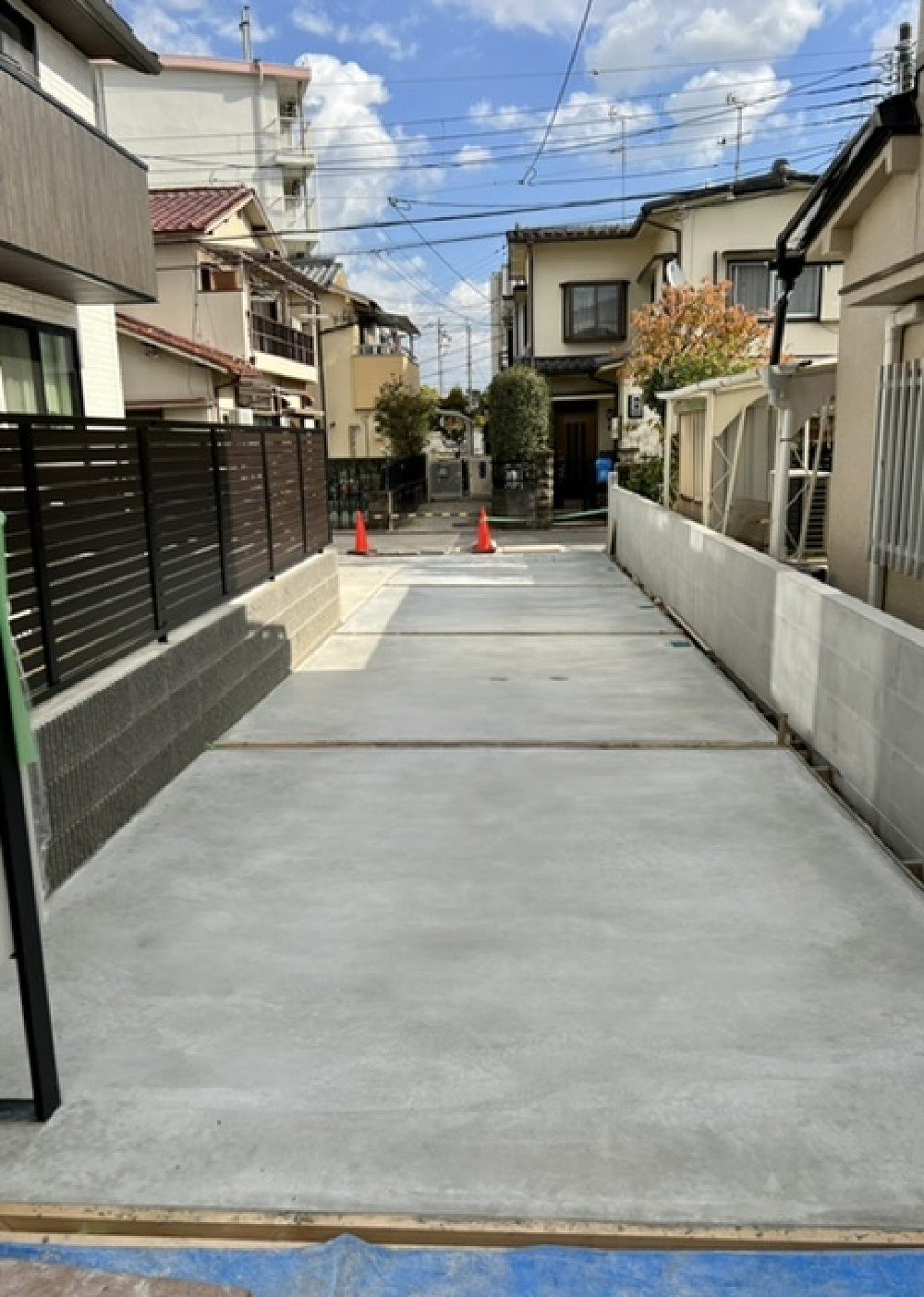

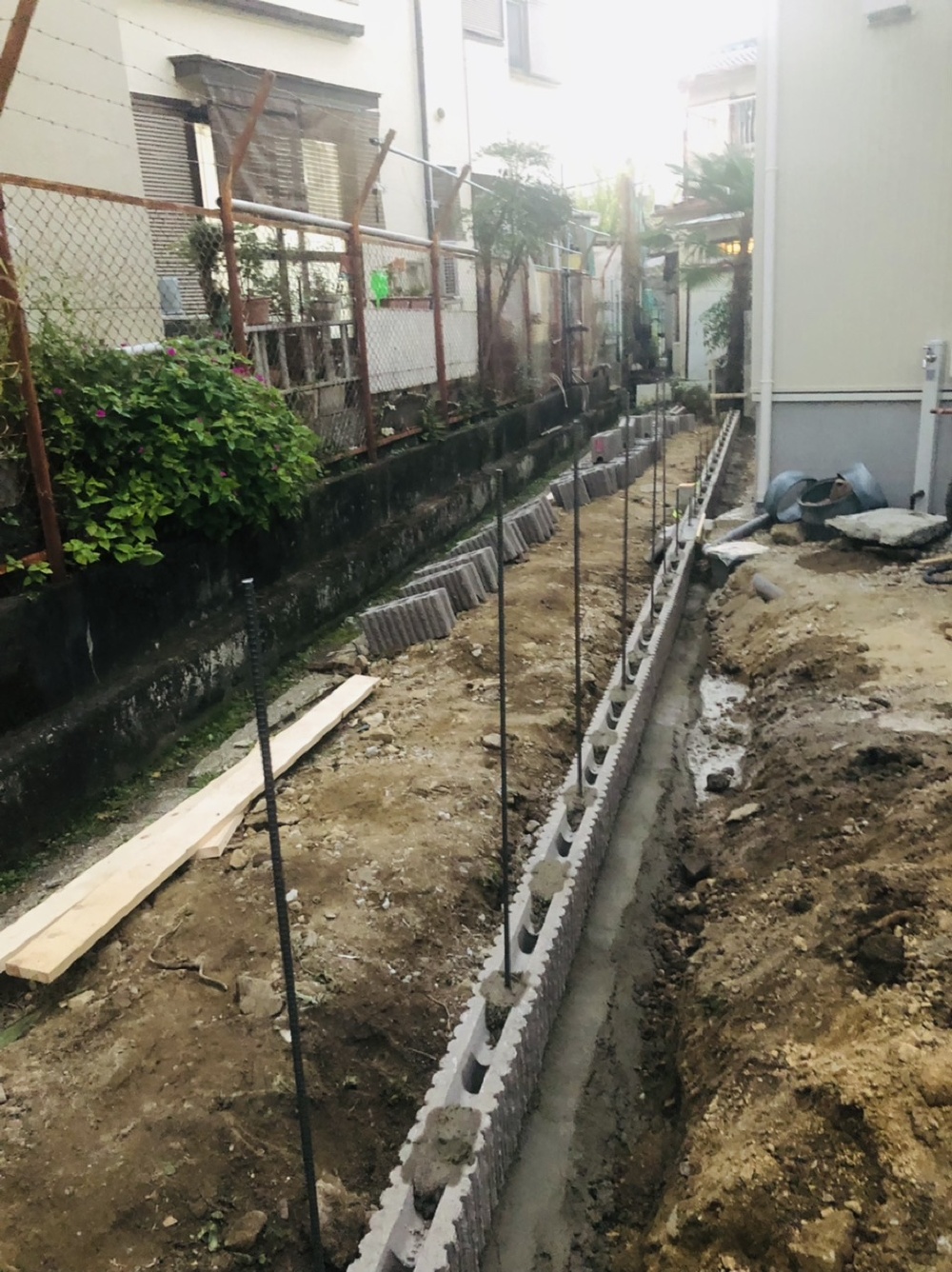

外部工事状況
外部工事状況

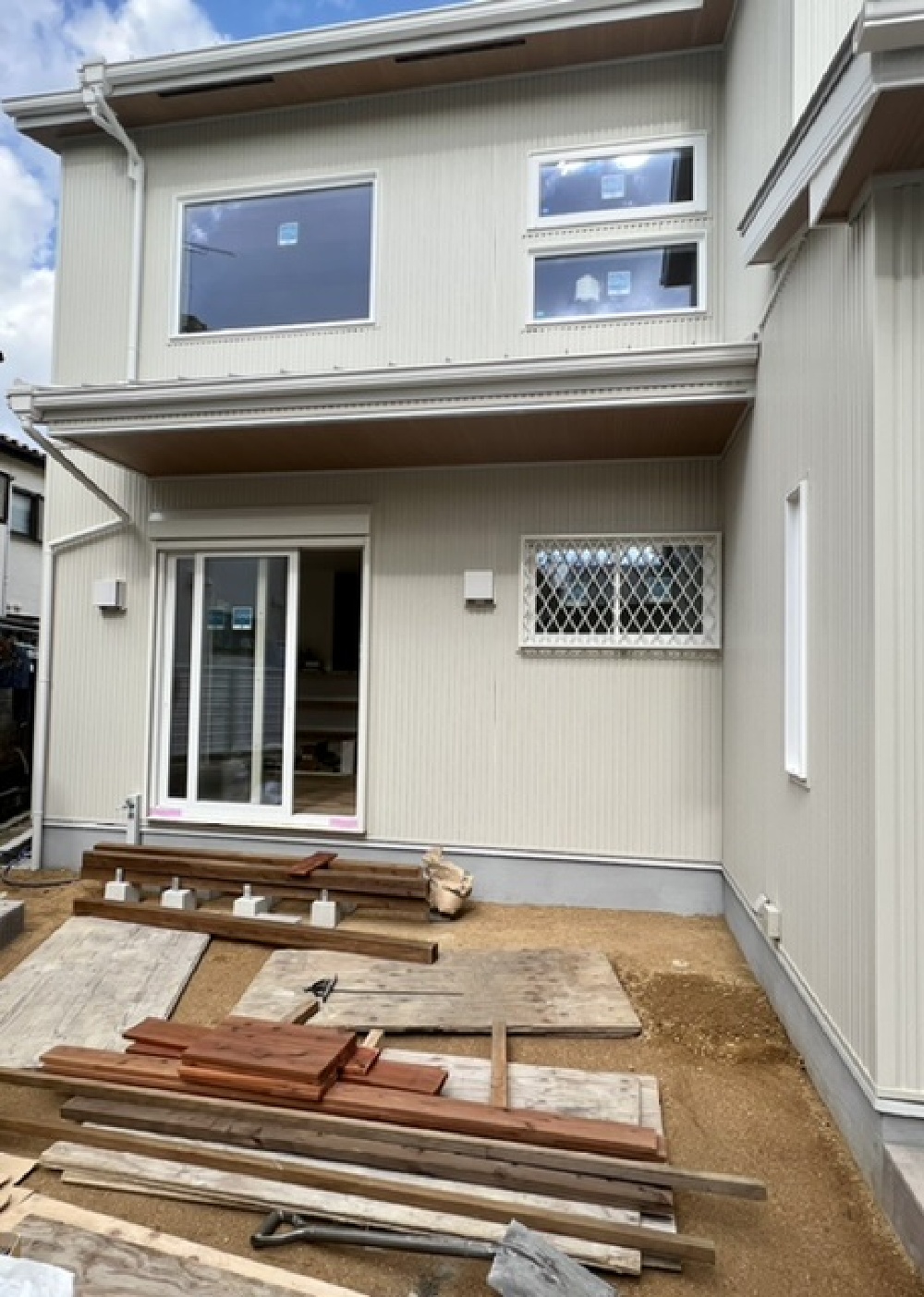

外構工事が始まりました。

244.2021年10月26日
245.2021年10月26日
246.2021年10月26日
247.2021年10月26日

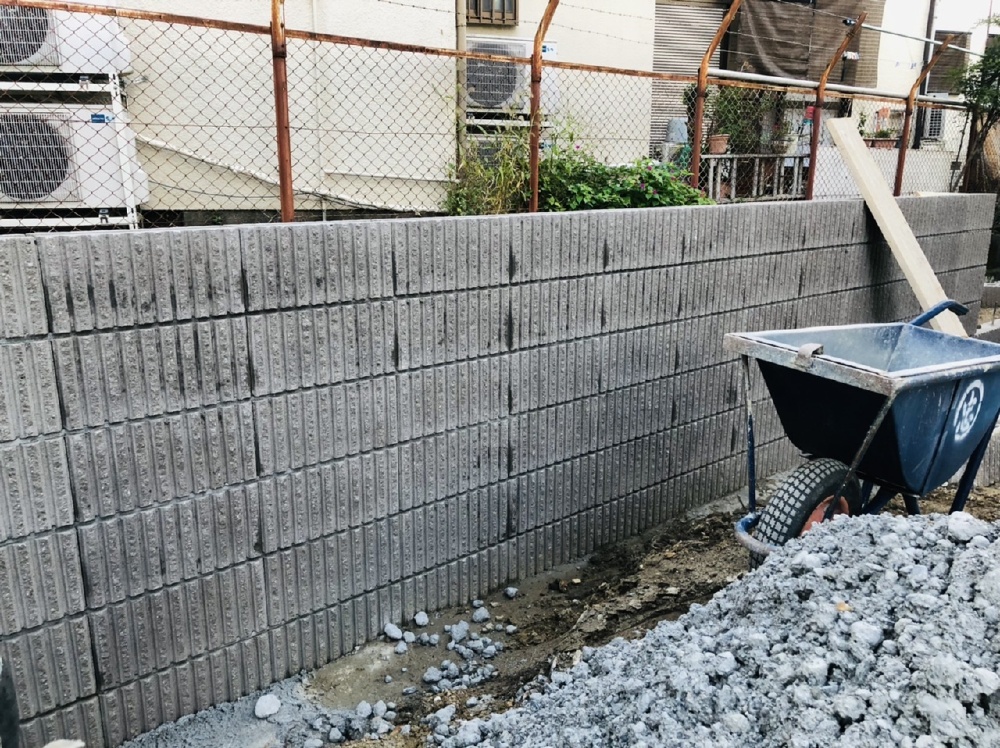

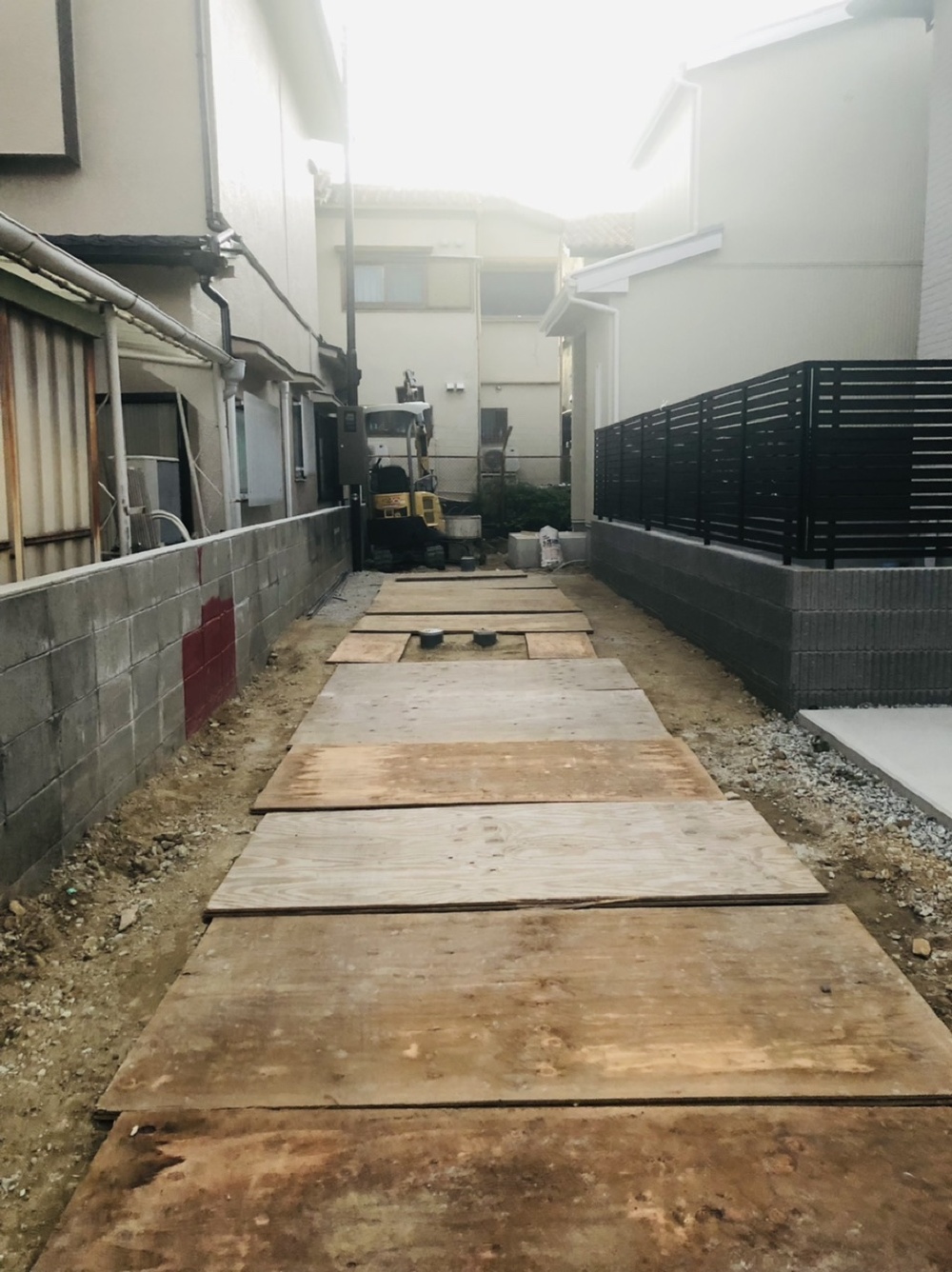

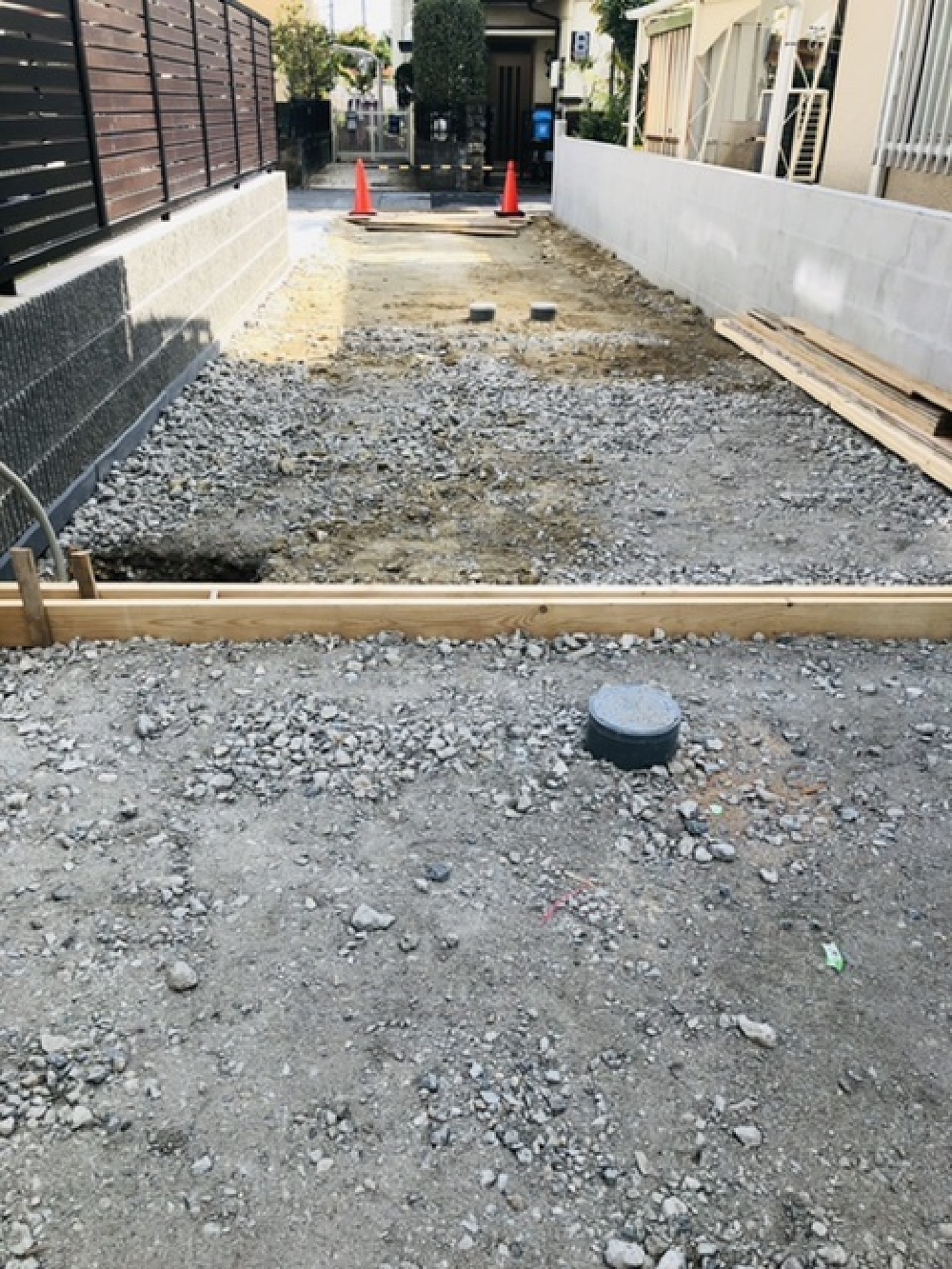

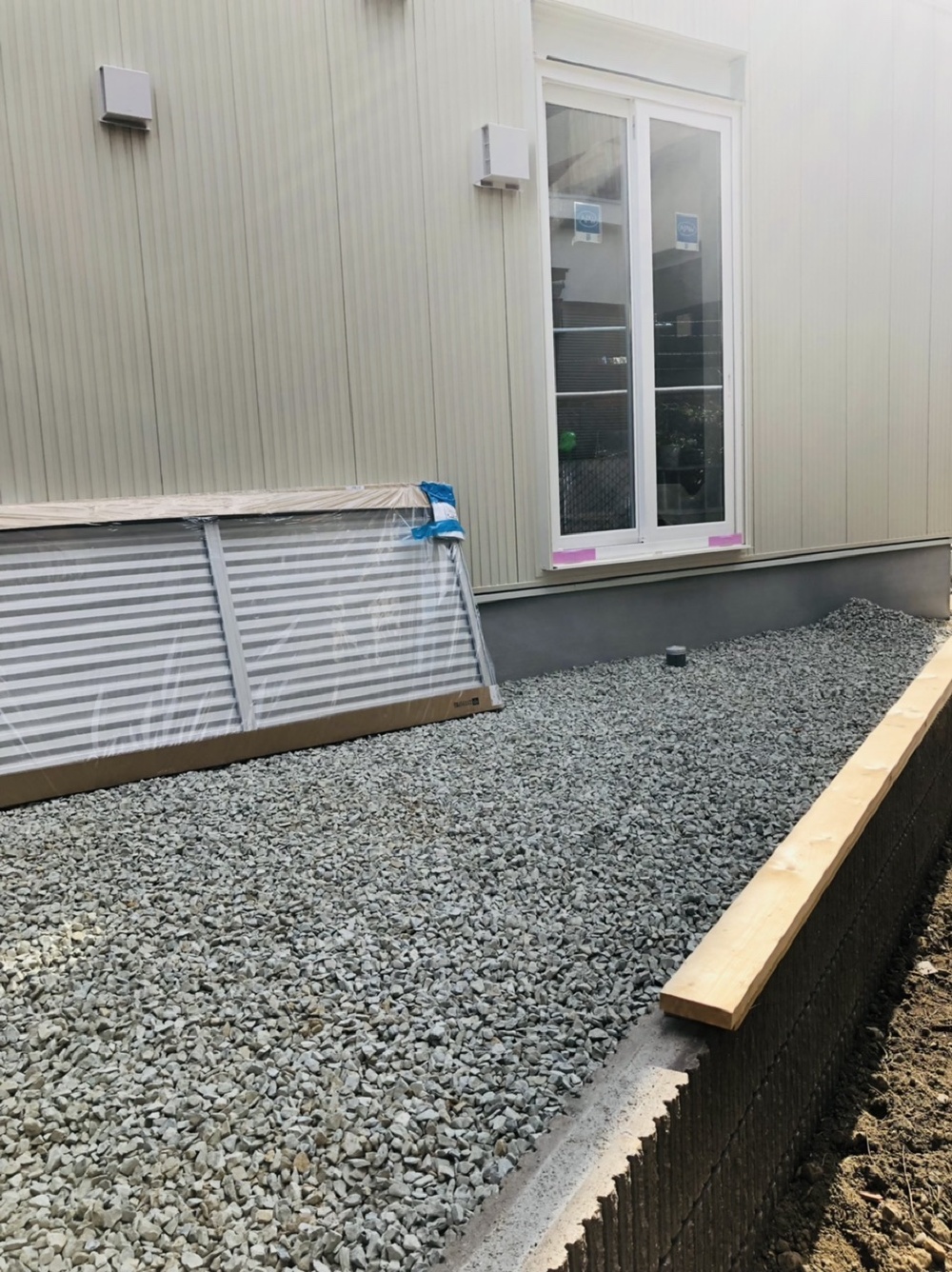

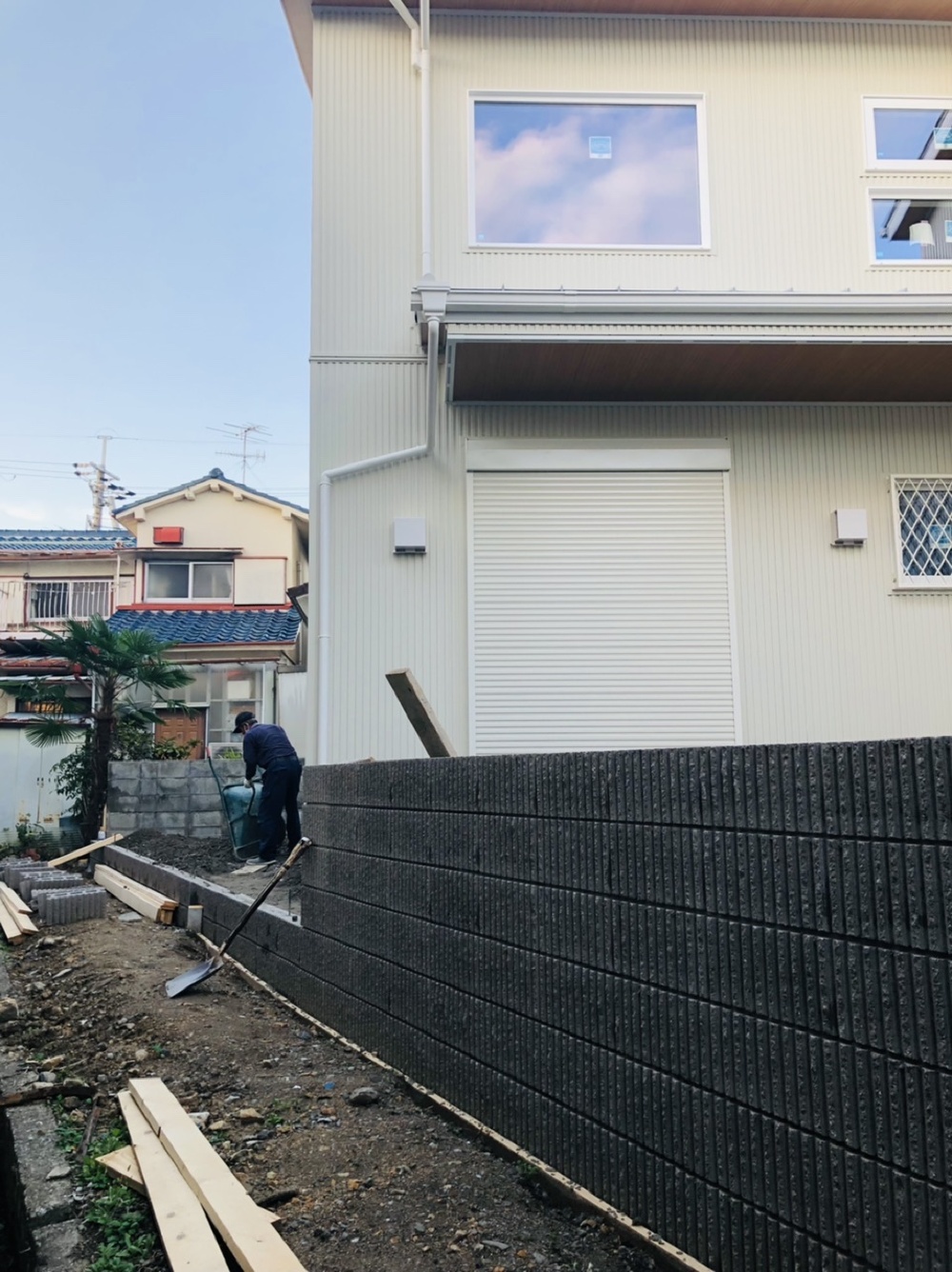

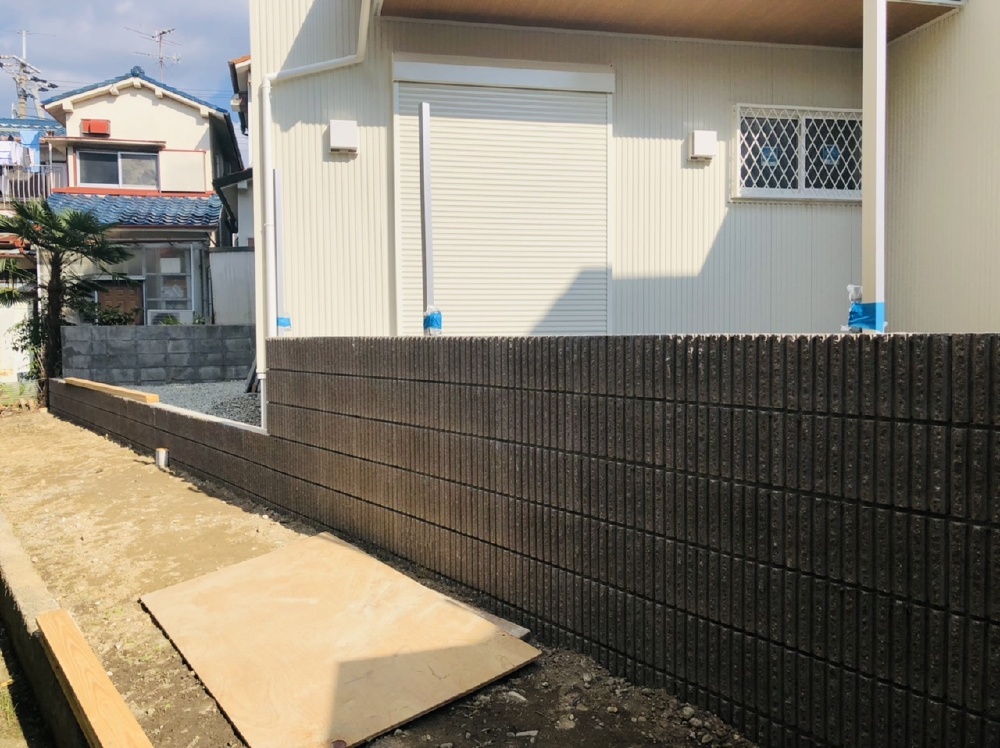

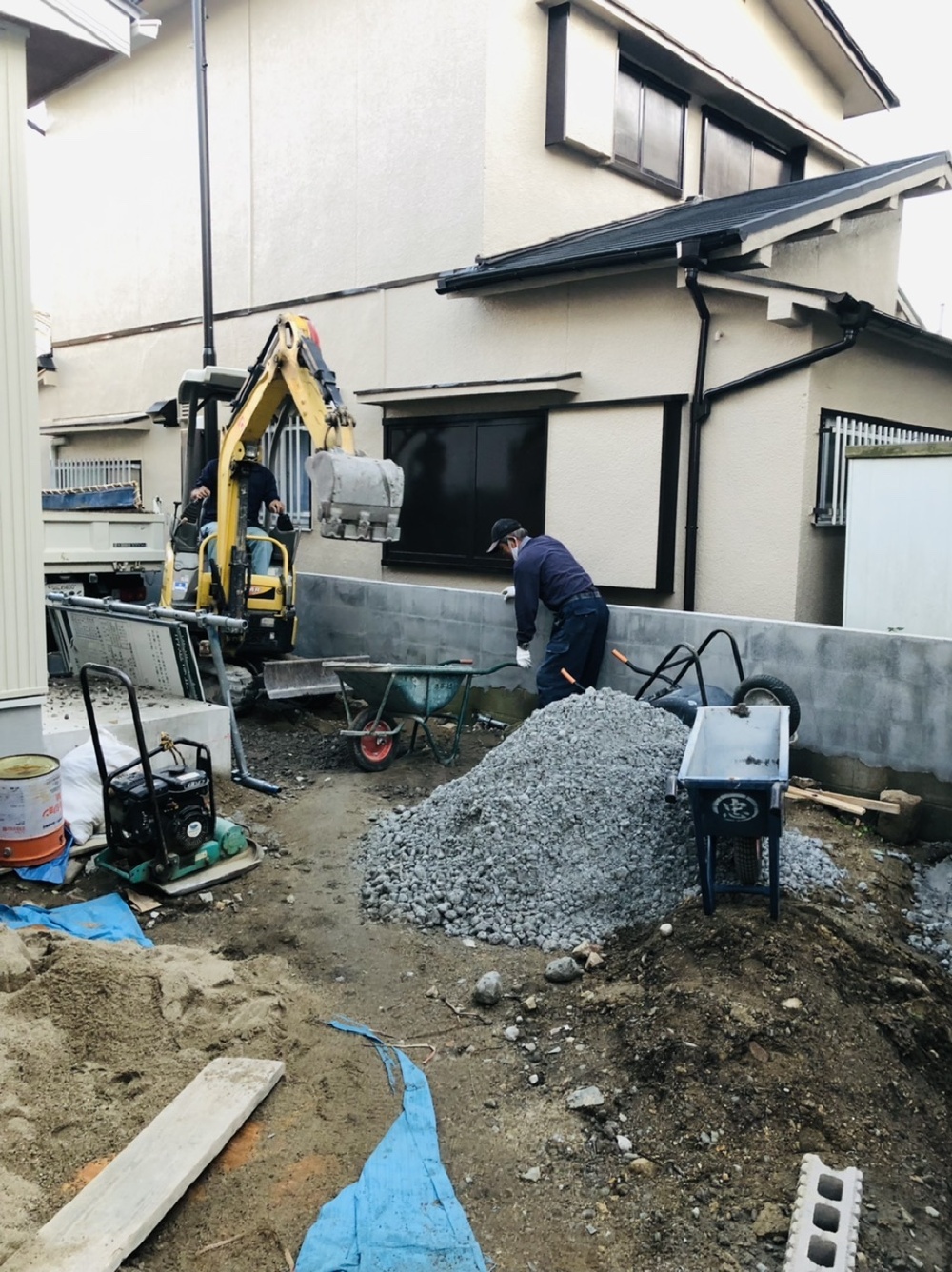

外構工事
外構工事

ブロック塀の施工中です。

248.2021年11月02日
249.2021年11月02日
250.2021年11月02日
251.2021年11月02日
252.2021年11月17日
内部工事状況

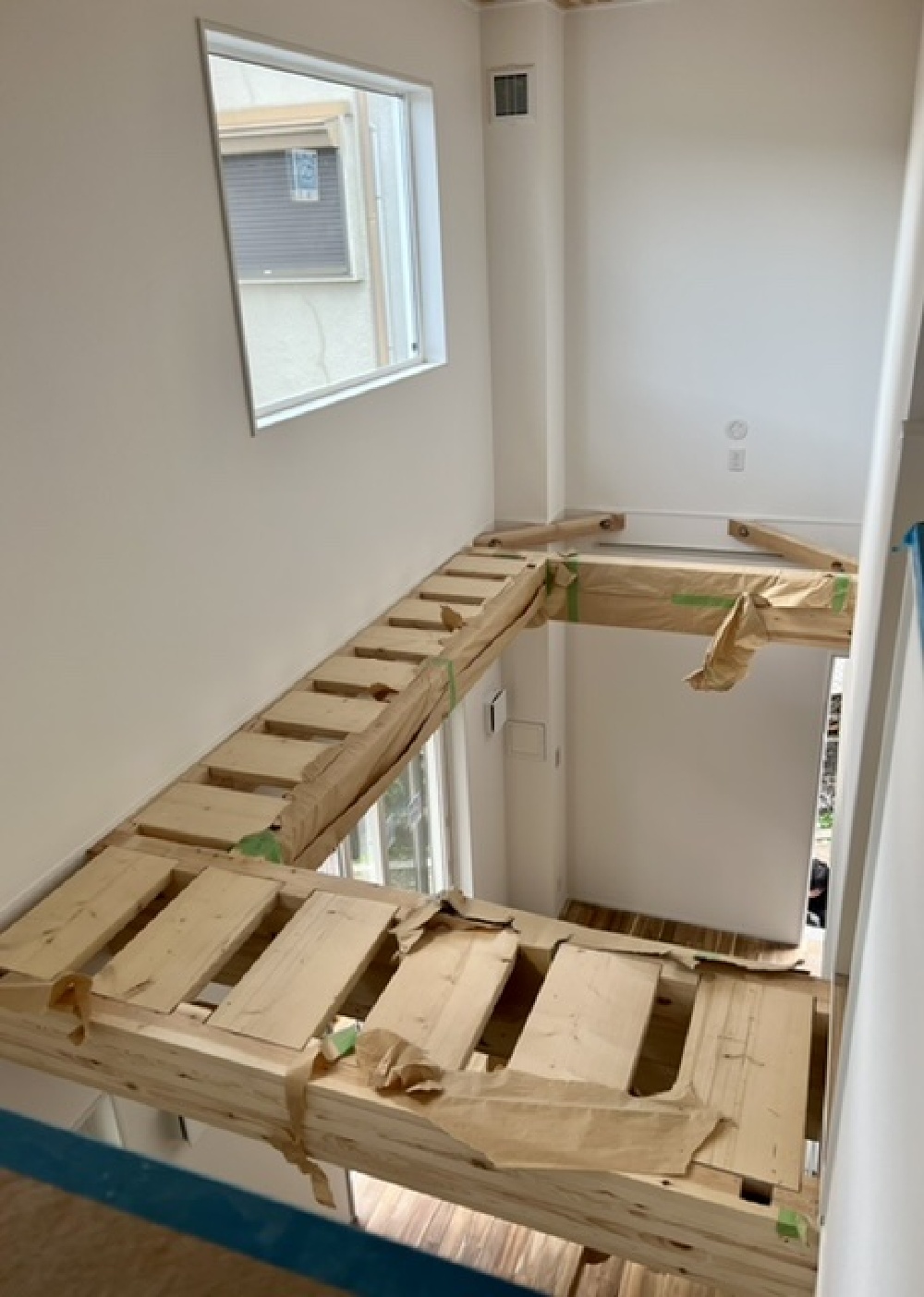

内部工事状況

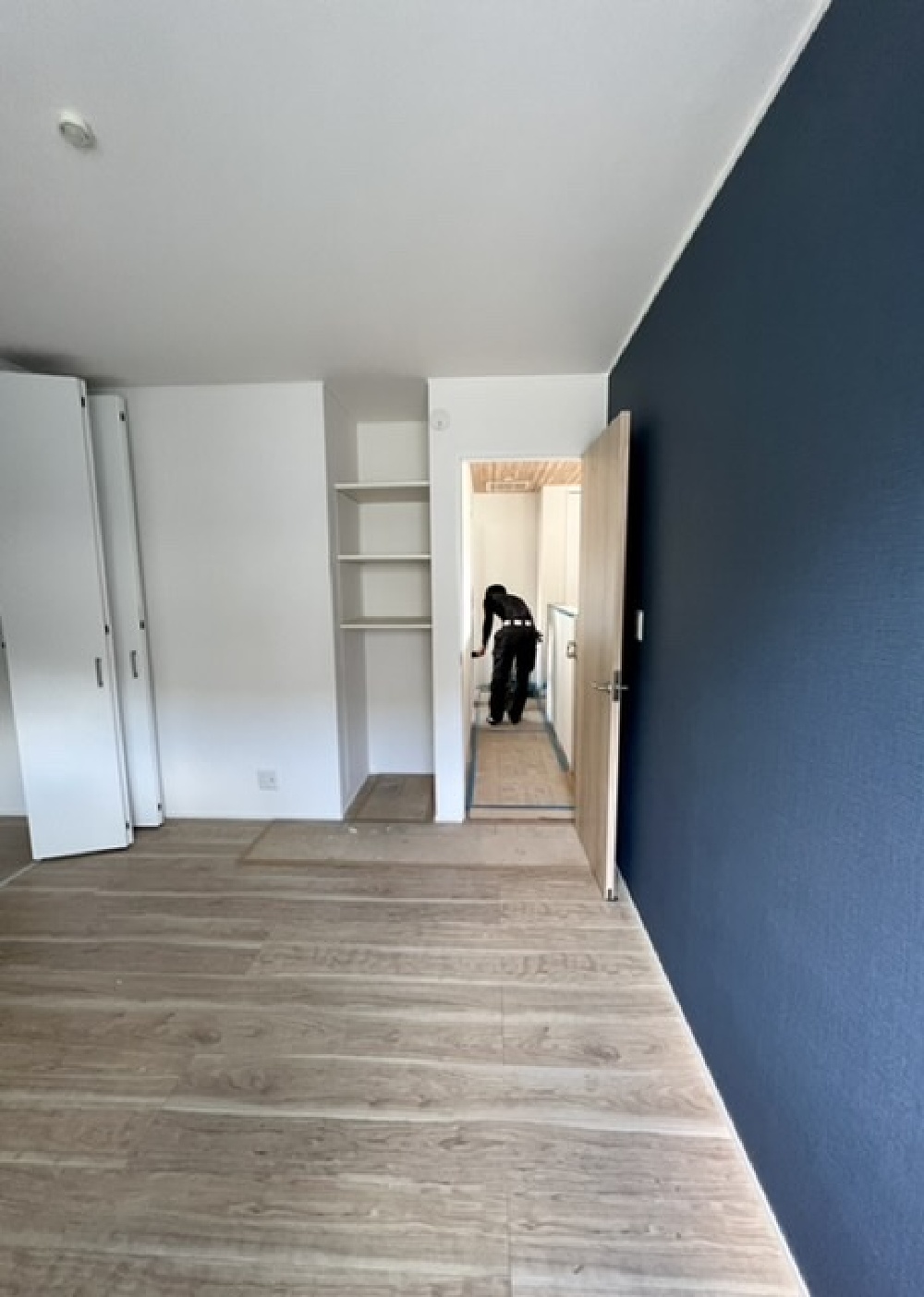

養生が外れました。次は洗い(ハウスクリーニング)です。

253.2021年11月17日

ロールスクリーン
ロールスクリーン
254.2021年11月17日
255.2021年11月17日
内部工事状況
内部工事状況

養生を外して洗いの準備をしています。

256.2021年11月17日
キャットウォーク
キャットウォーク

257.2021年11月17日
音楽室
音楽室
258.2021年11月17日
ウッドデッキ
ウッドデッキ
259.2021年11月17日
260.2021年11月17日
261.2021年11月17日

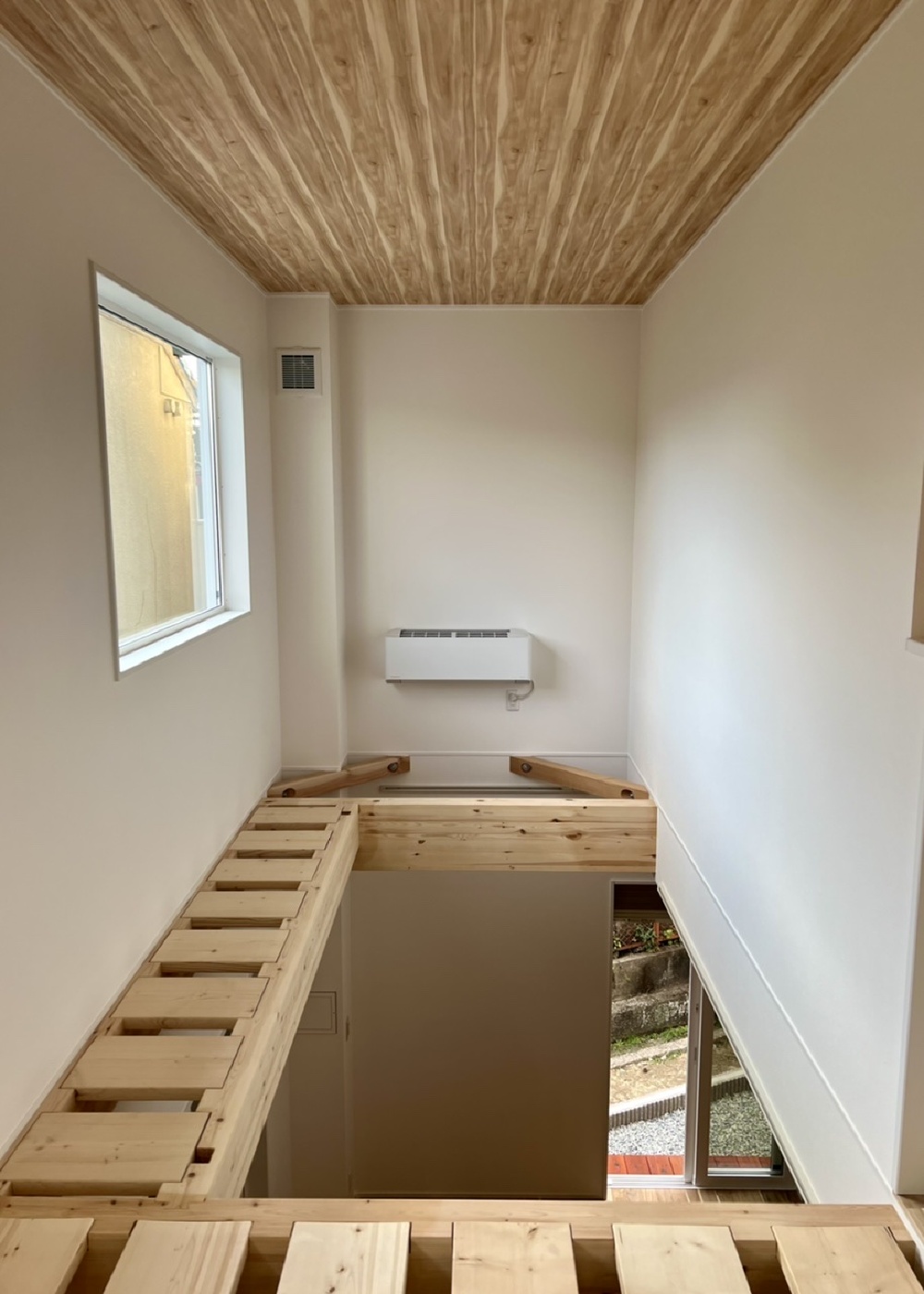

ウッドデッキの施工が始まります。

262.2021年11月17日
263.2021年11月17日
外部工事状況
外部工事状況

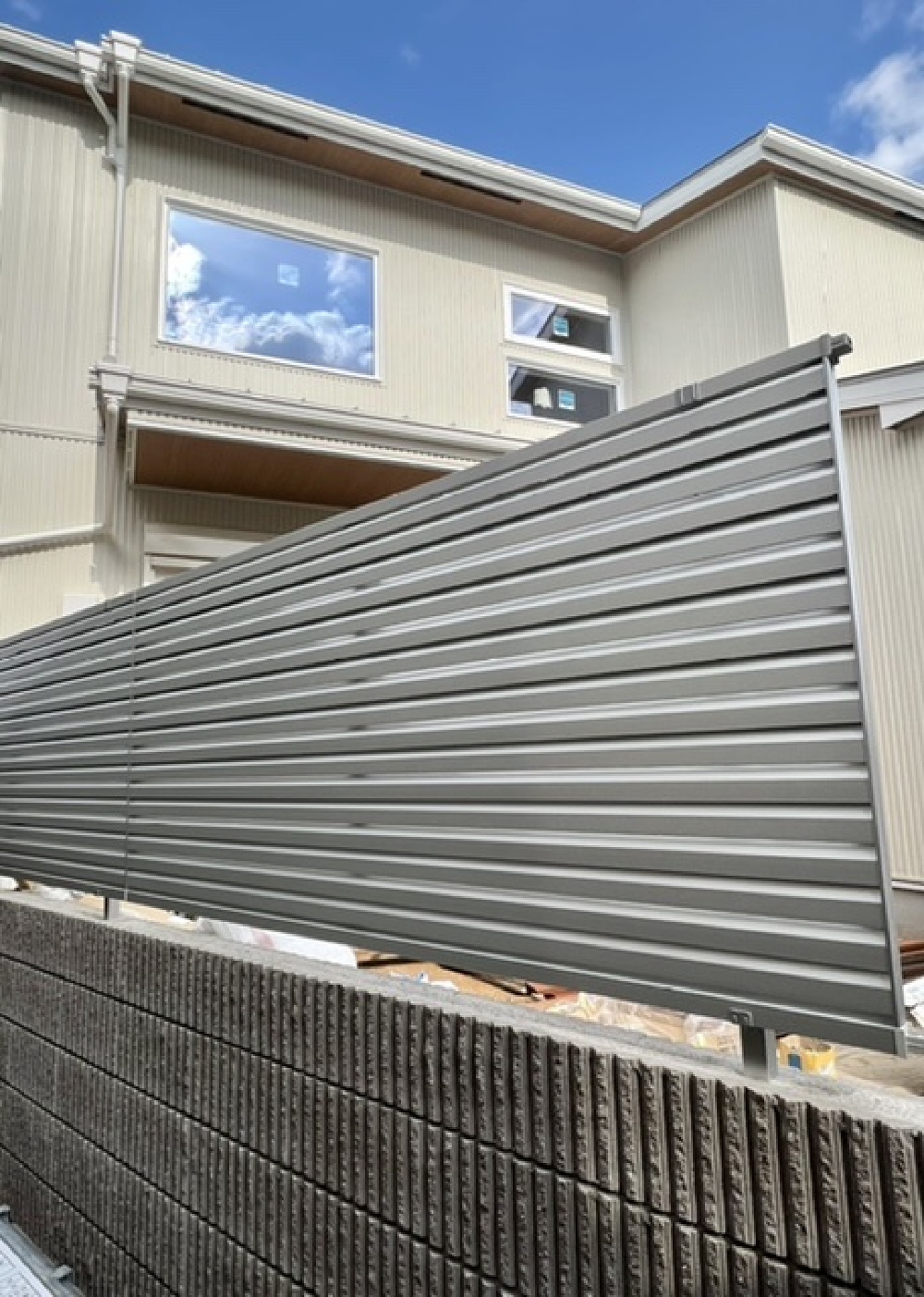

フェンス

264.2021年11月18日
265.2021年11月18日
266.2021年11月18日
267.2021年11月18日
268.2021年11月19日
269.2021年11月19日
270.2021年11月19日

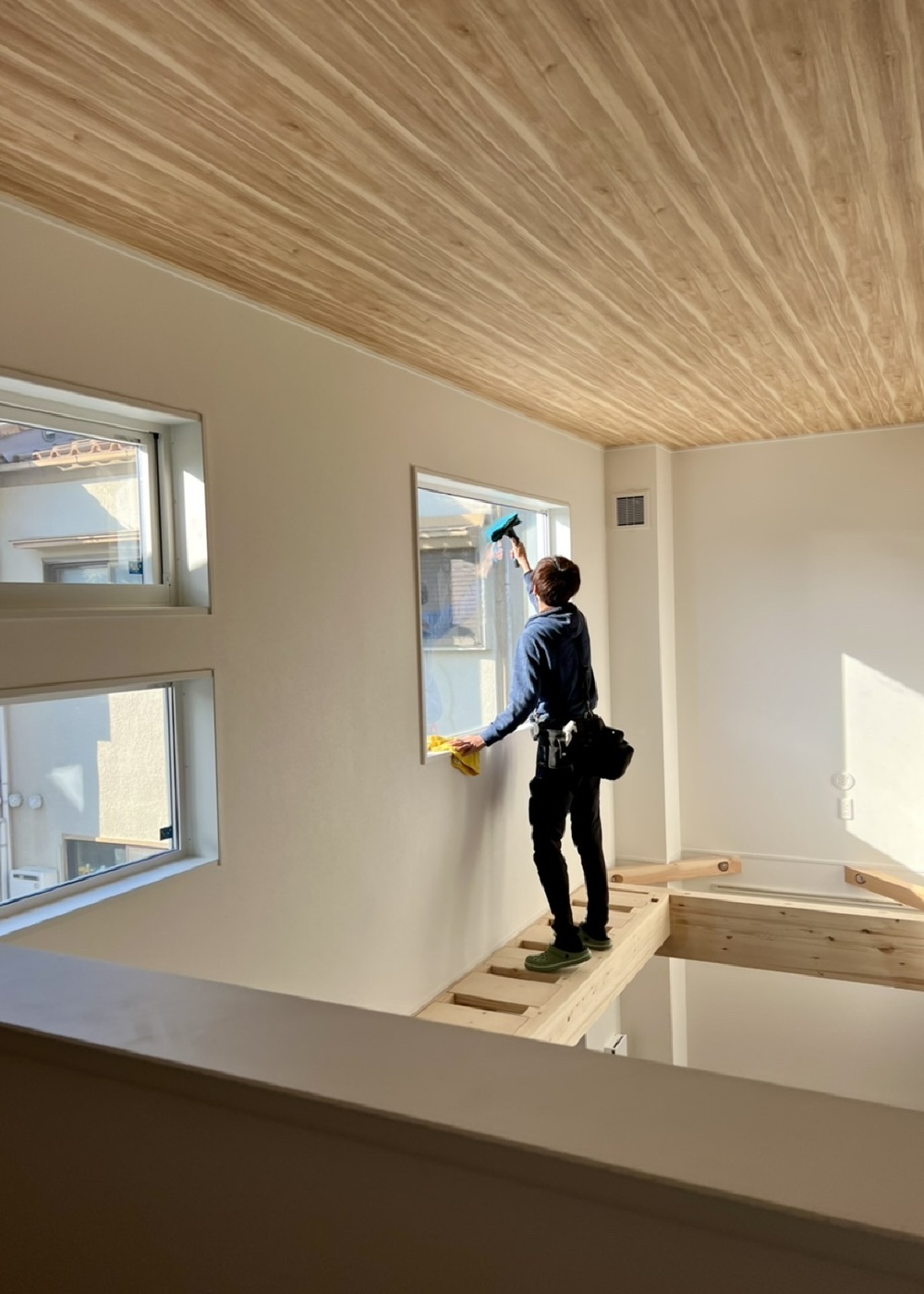

洗い作業(ハウスクリーニング)
洗い作業(ハウスクリーニング)

本日は、養生も外れたので洗い作業です。
木くずやホコリなどを
職人さんがサッシ等も外して綺麗に仕上げて下さいます。

271.2021年11月24日
272.2021年11月24日
外構工事
外構工事

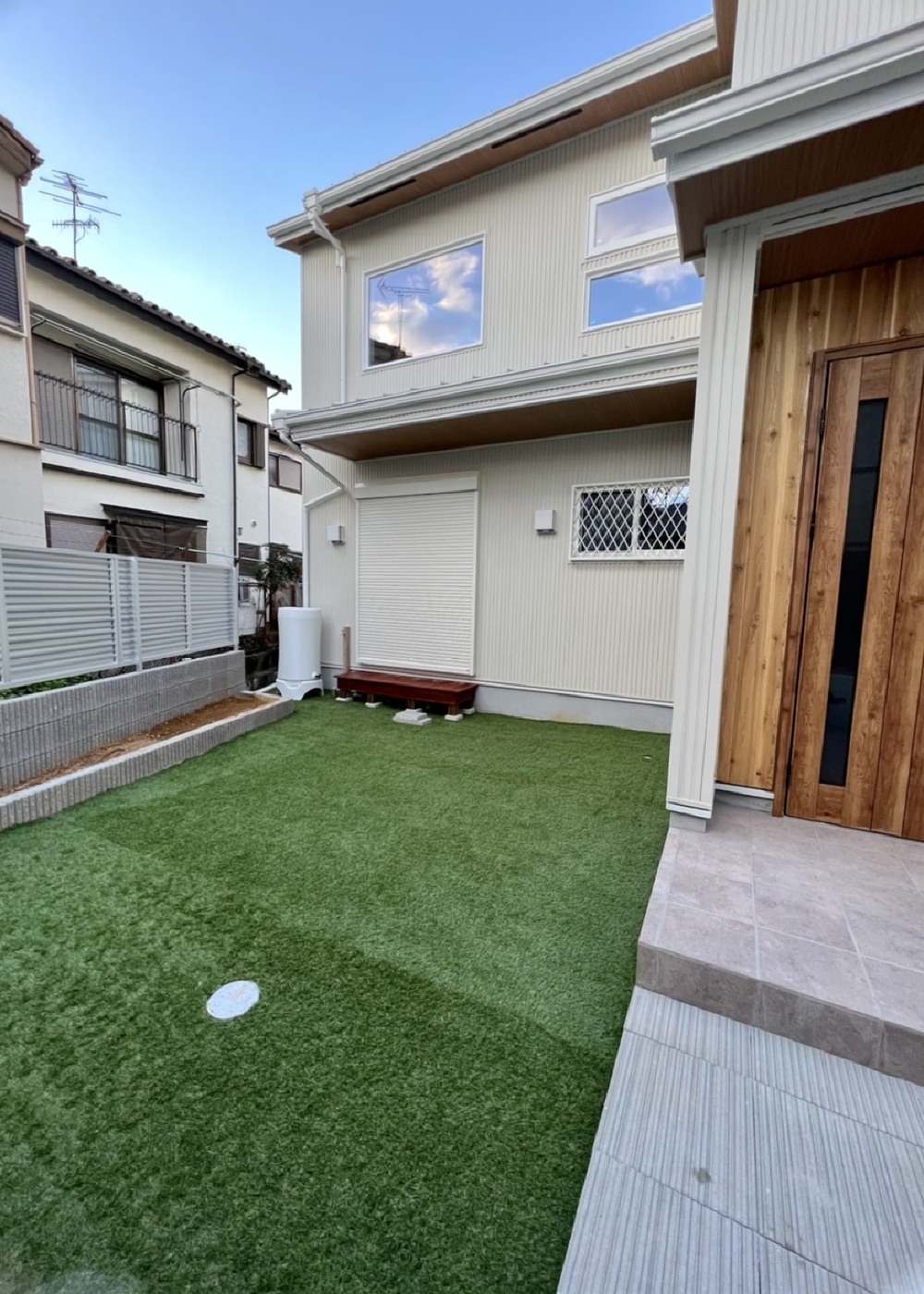

本日は芝貼りとステップの施工を致しました。

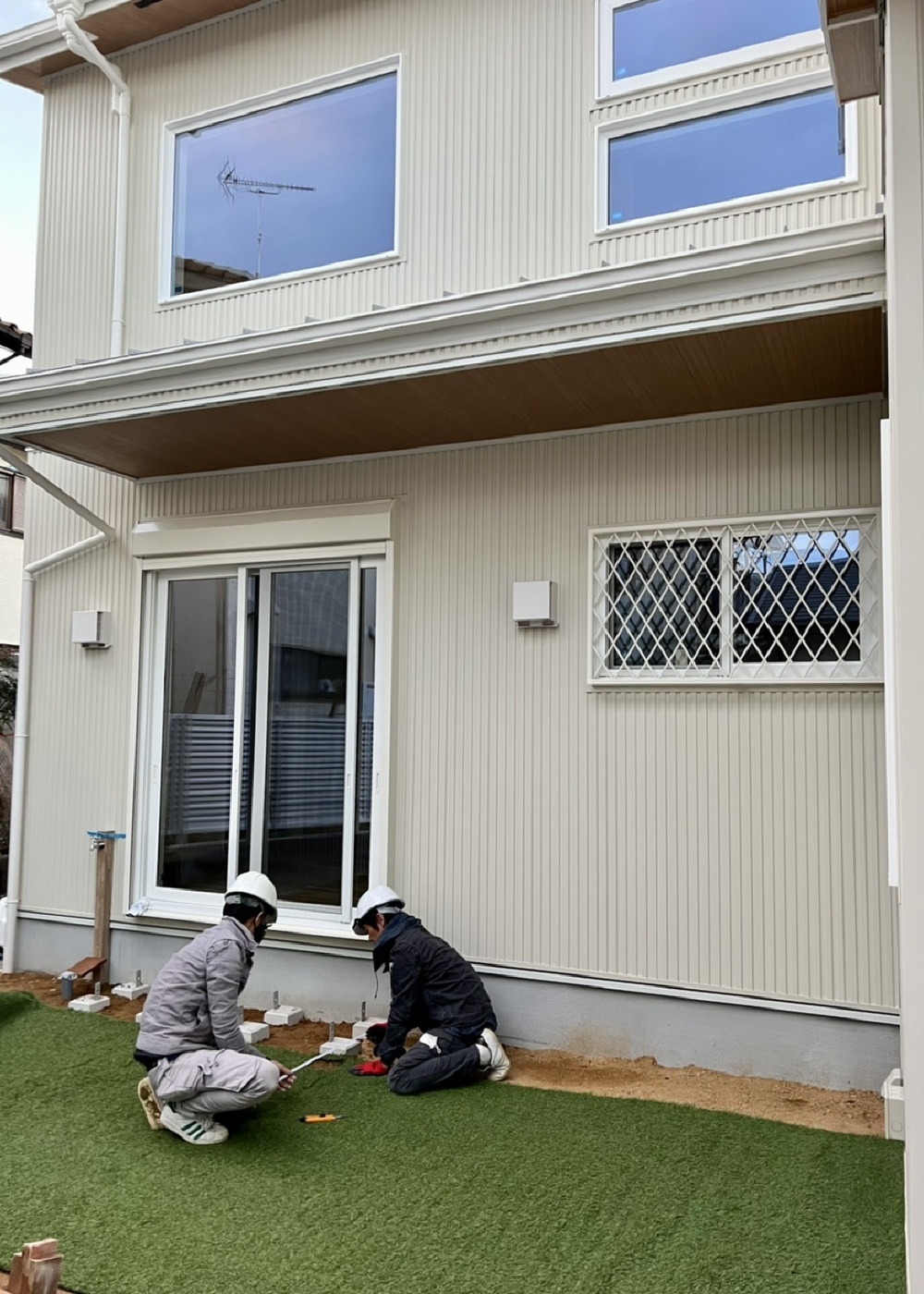

273.2021年11月25日
274.2021年11月25日
エアコン設置
エアコン設置
275.2021年11月25日
276.2021年11月25日
気密測定
気密測定

本日気密測定を致しました。
結果はC値=0.33㎠/㎡でした。

277.2021年11月25日

本日は芝貼りとエアコンの設置を致しました。

278.2021年11月27日

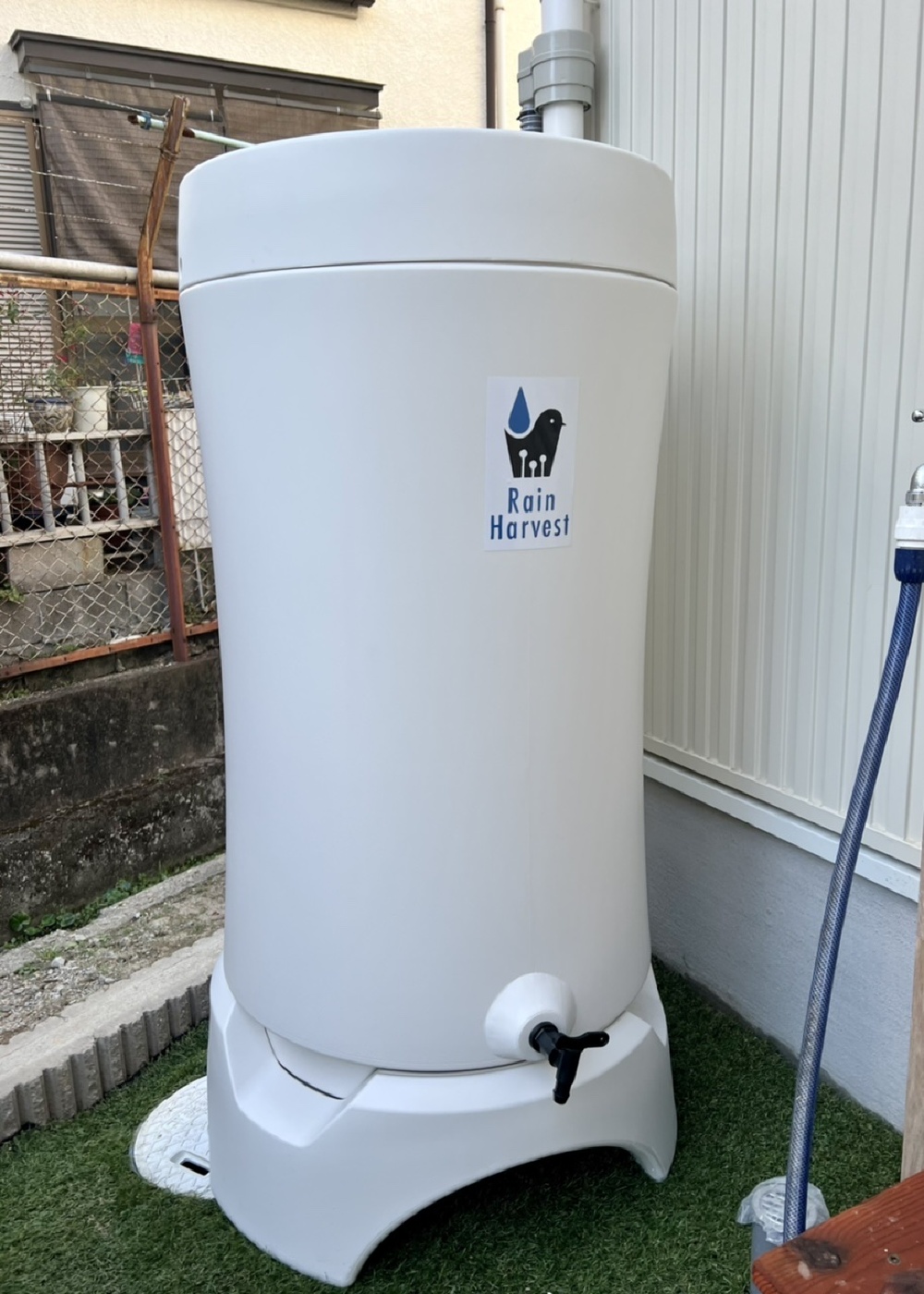

雨水タンク
雨水タンク
279.2021年11月29日
280.2021年12月11日
お引き渡し
お引き渡し

本日はご新築誠におめでとうございます。
素敵なお住まいが完成致しました。
何度もお客様に助けて頂きながらのお引き渡しとなりました。ありがとうございます。
お家創りをお手伝いさせて頂くことができ、とても幸せに思っております。
また、引き渡しセレモニーも行いました。
このお家で御家族の素敵な笑顔がたくさん飛び交い、ご家族の笑顔と心豊かな日々を送られる事をスタッフ一同お祈りしています。
今後とも末永いお付き合いを宜しくお願い致します。
