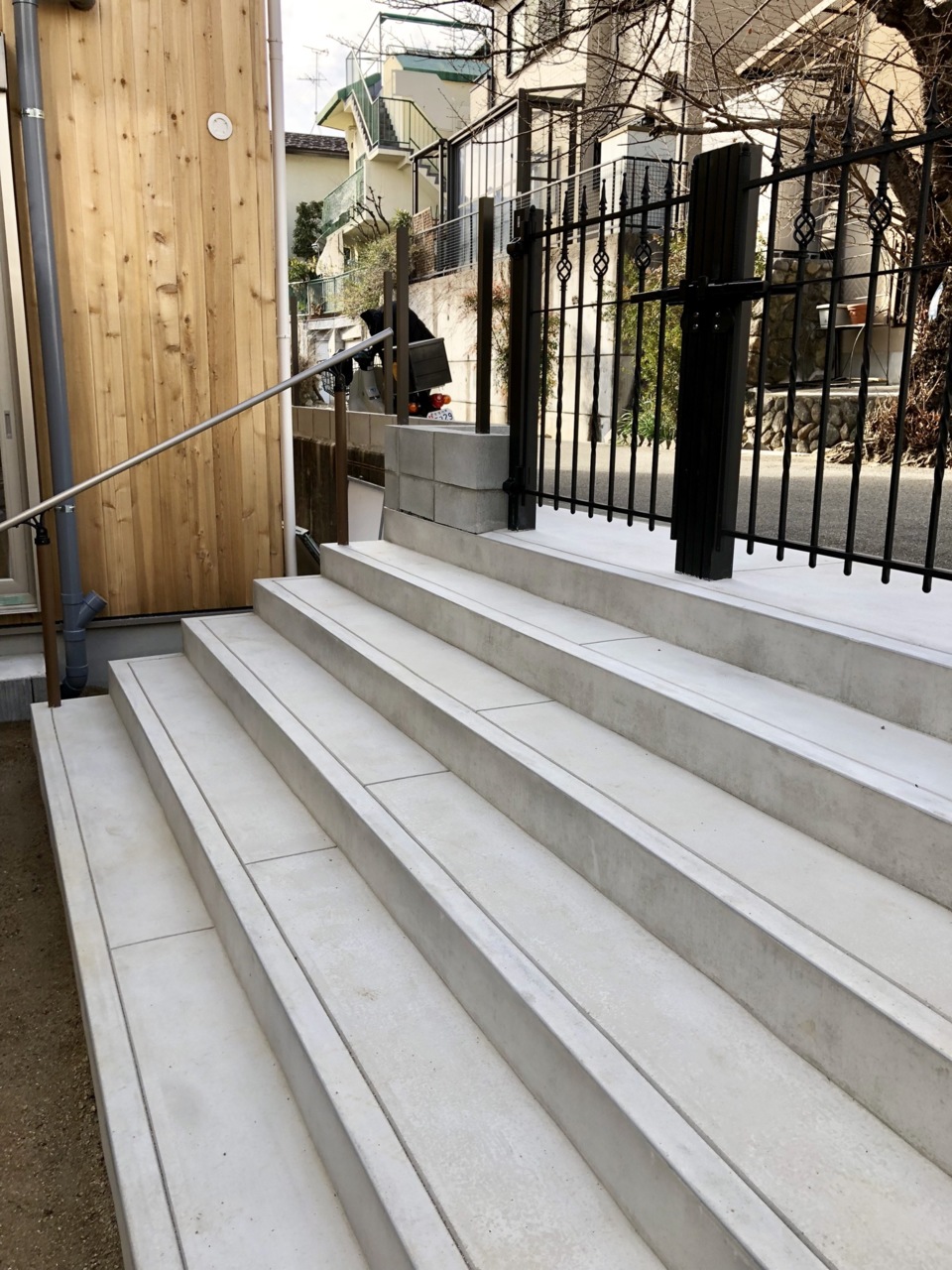

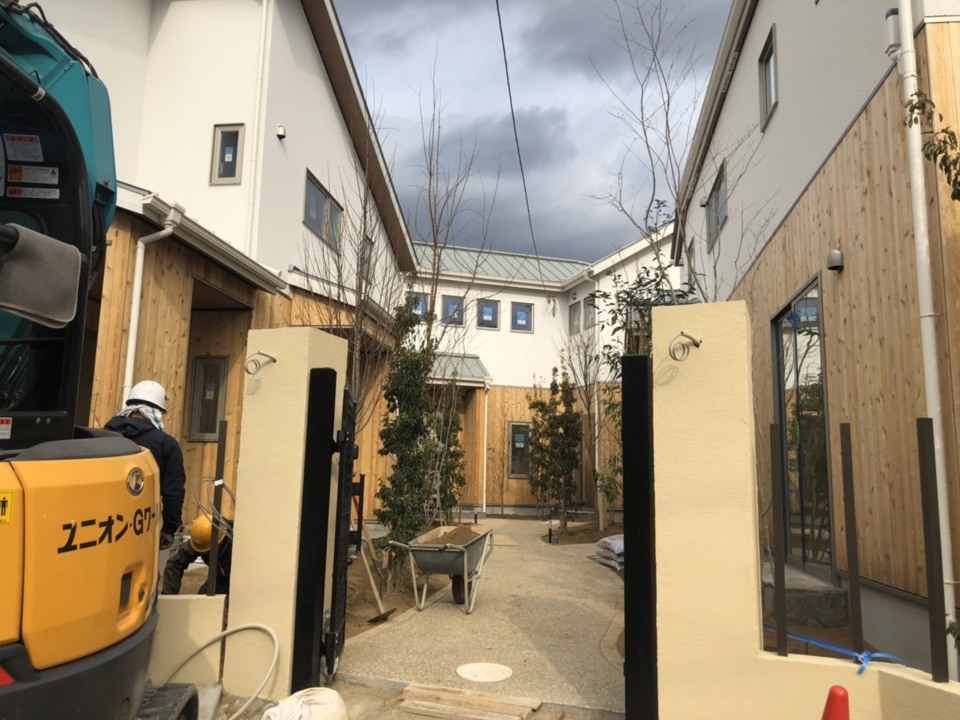

宝塚市野上K-2

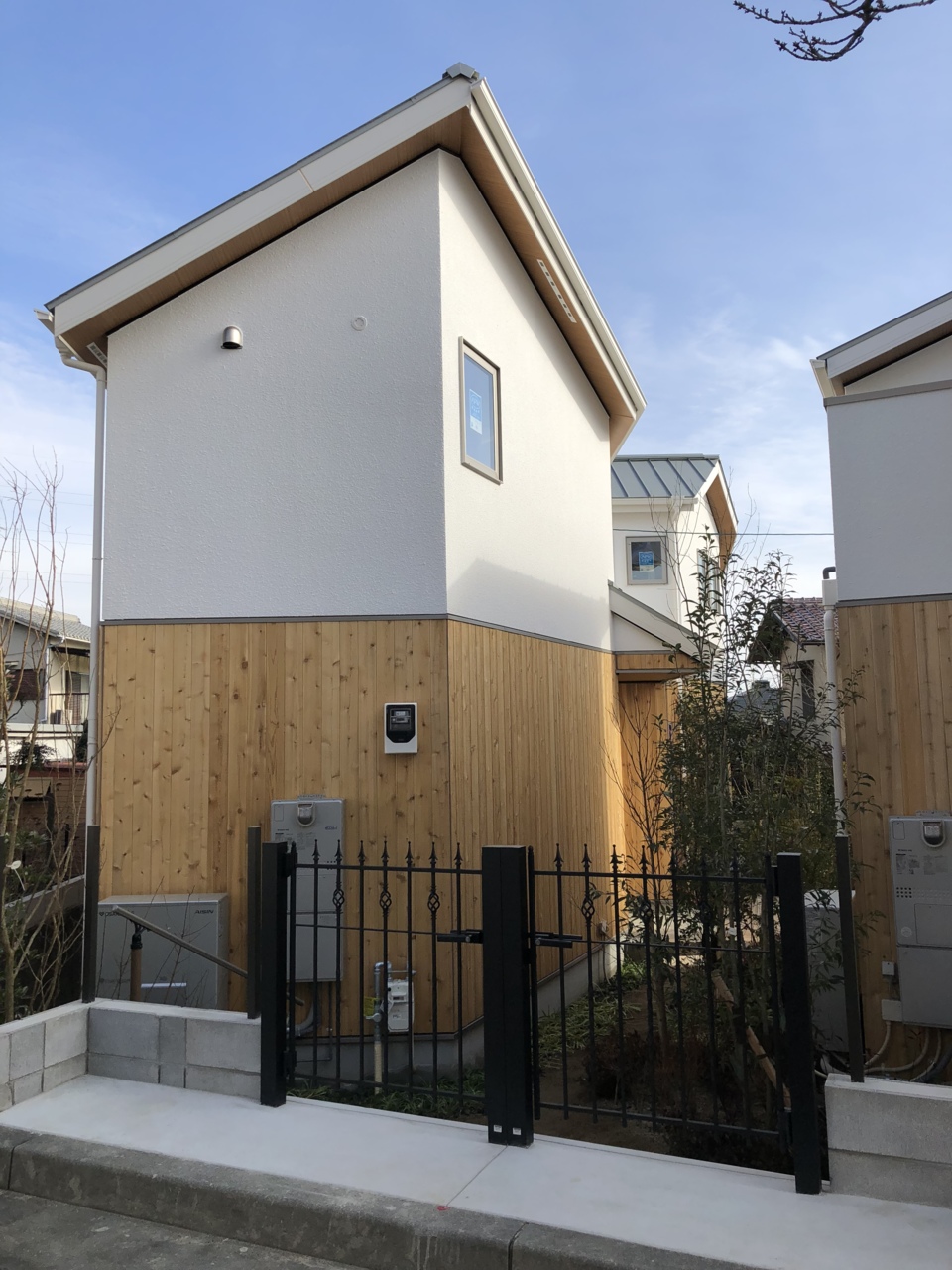

『こもびお』全3区画

1.2018年10月18日
2.2018年10月18日
3.2018年10月18日
4.2018年10月18日

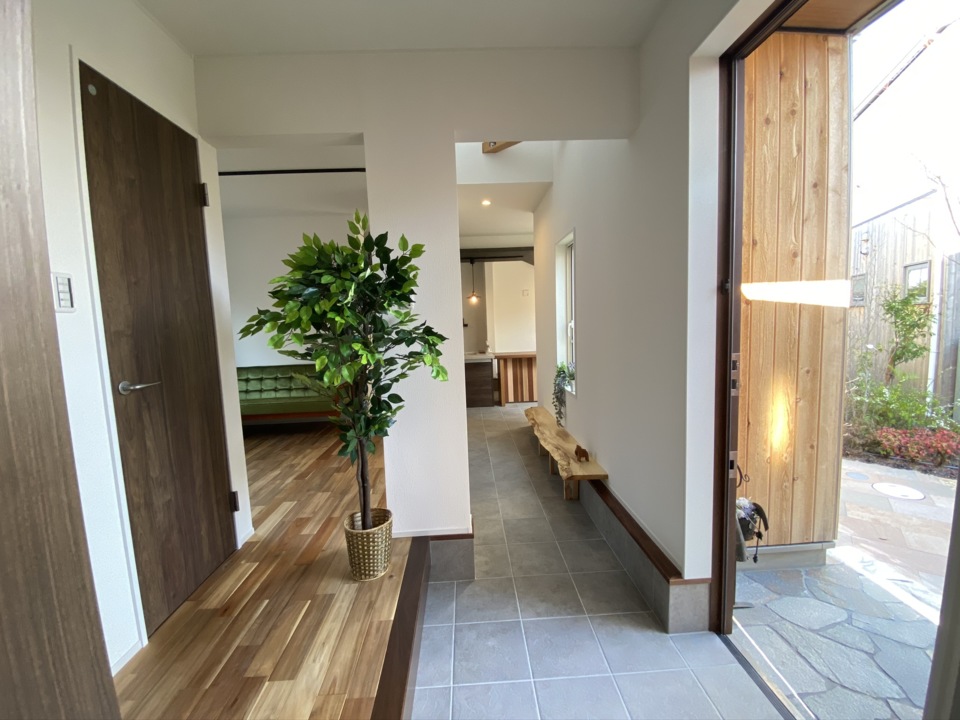

5.2018年10月18日
6.2018年10月18日

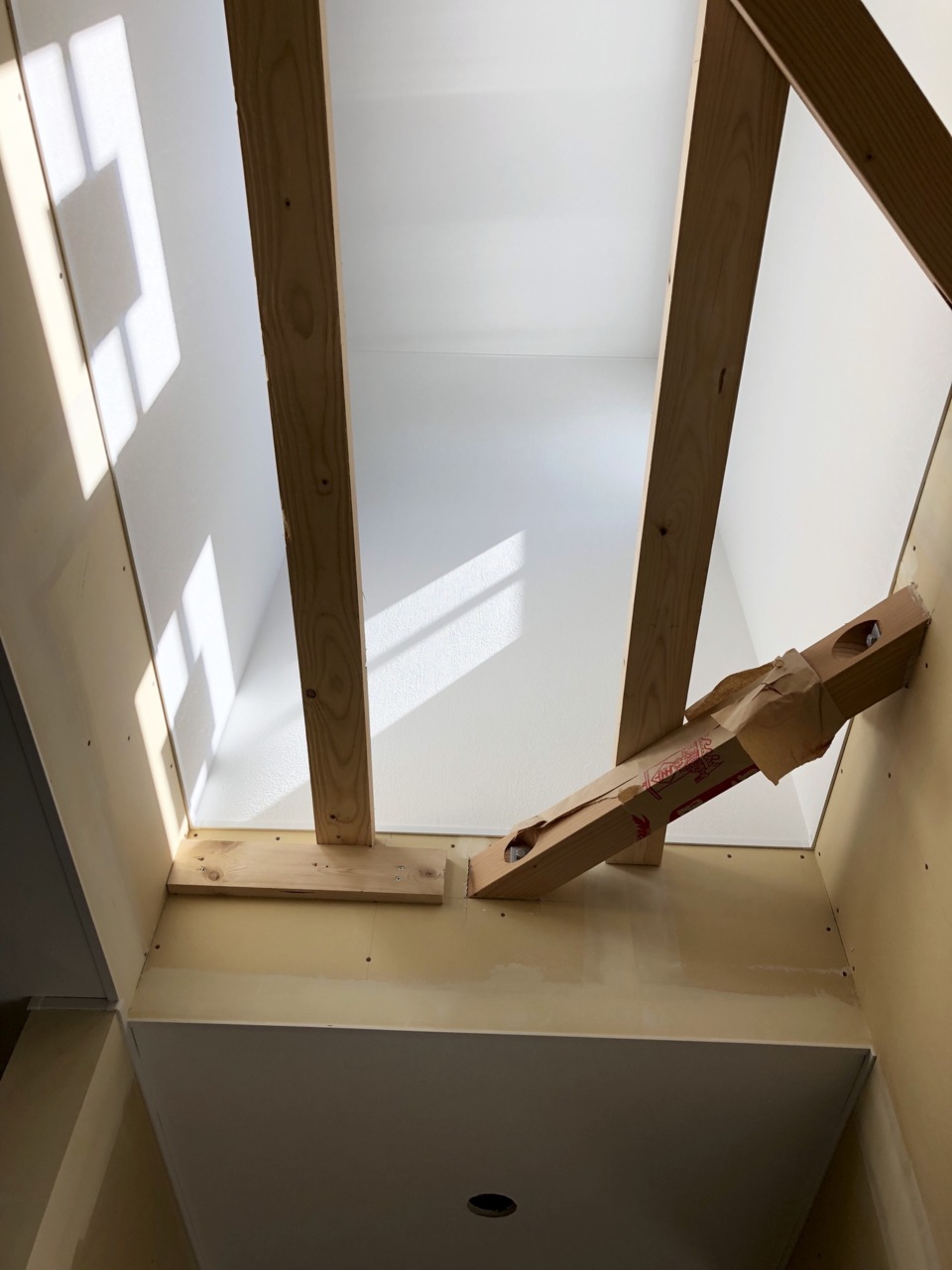

7.2018年10月18日

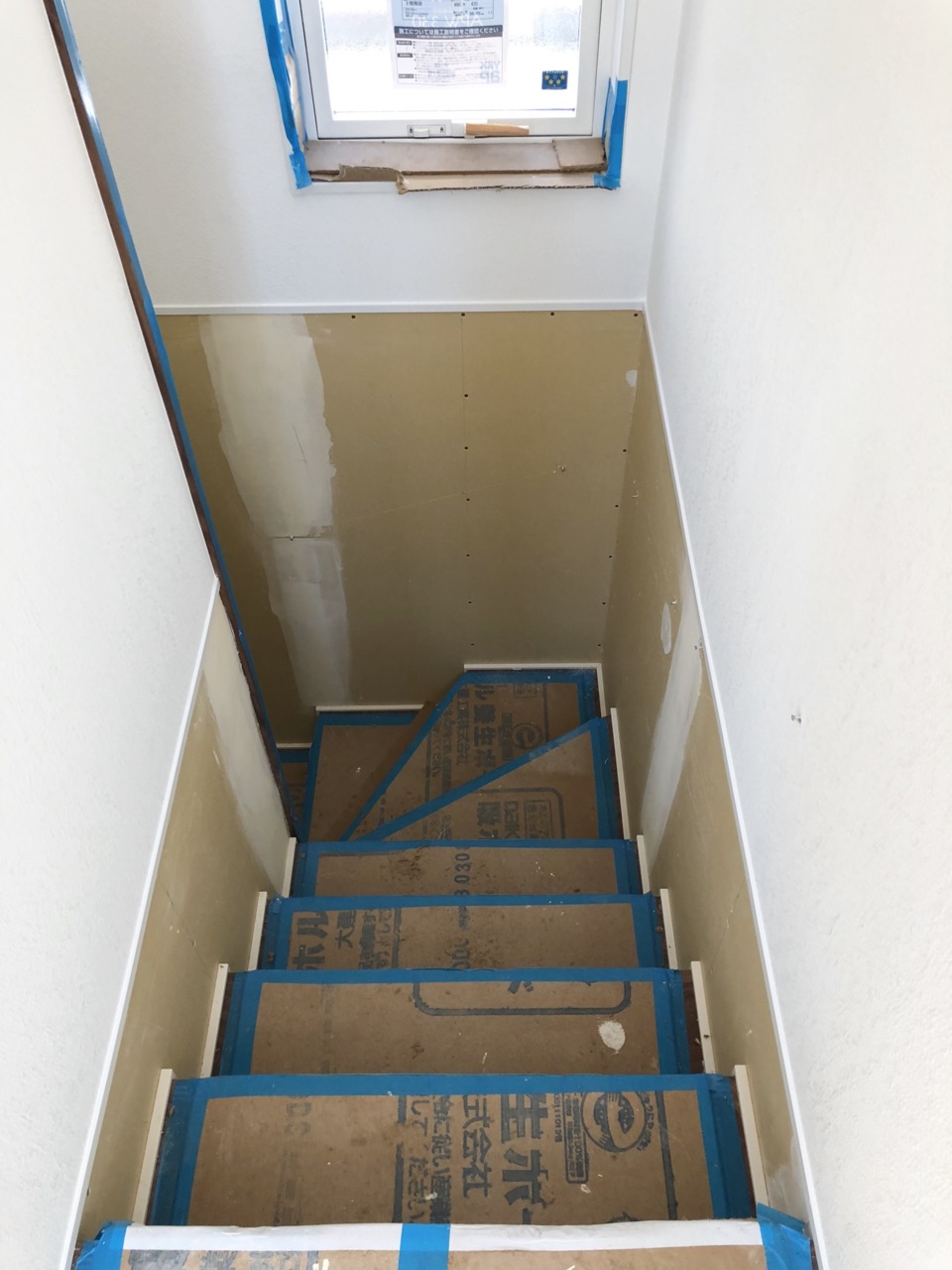

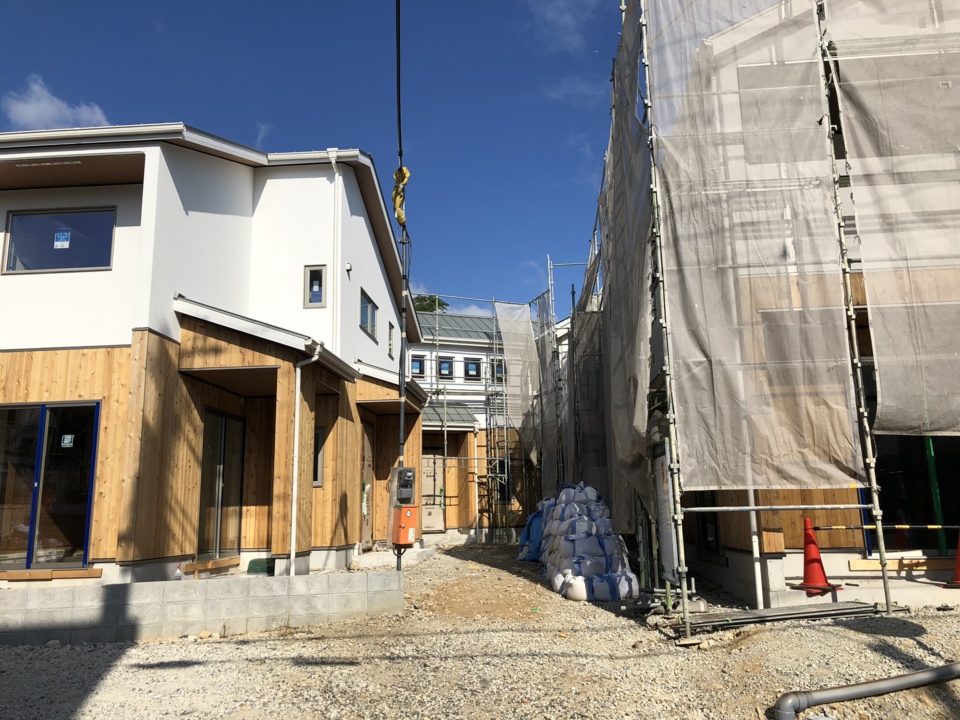

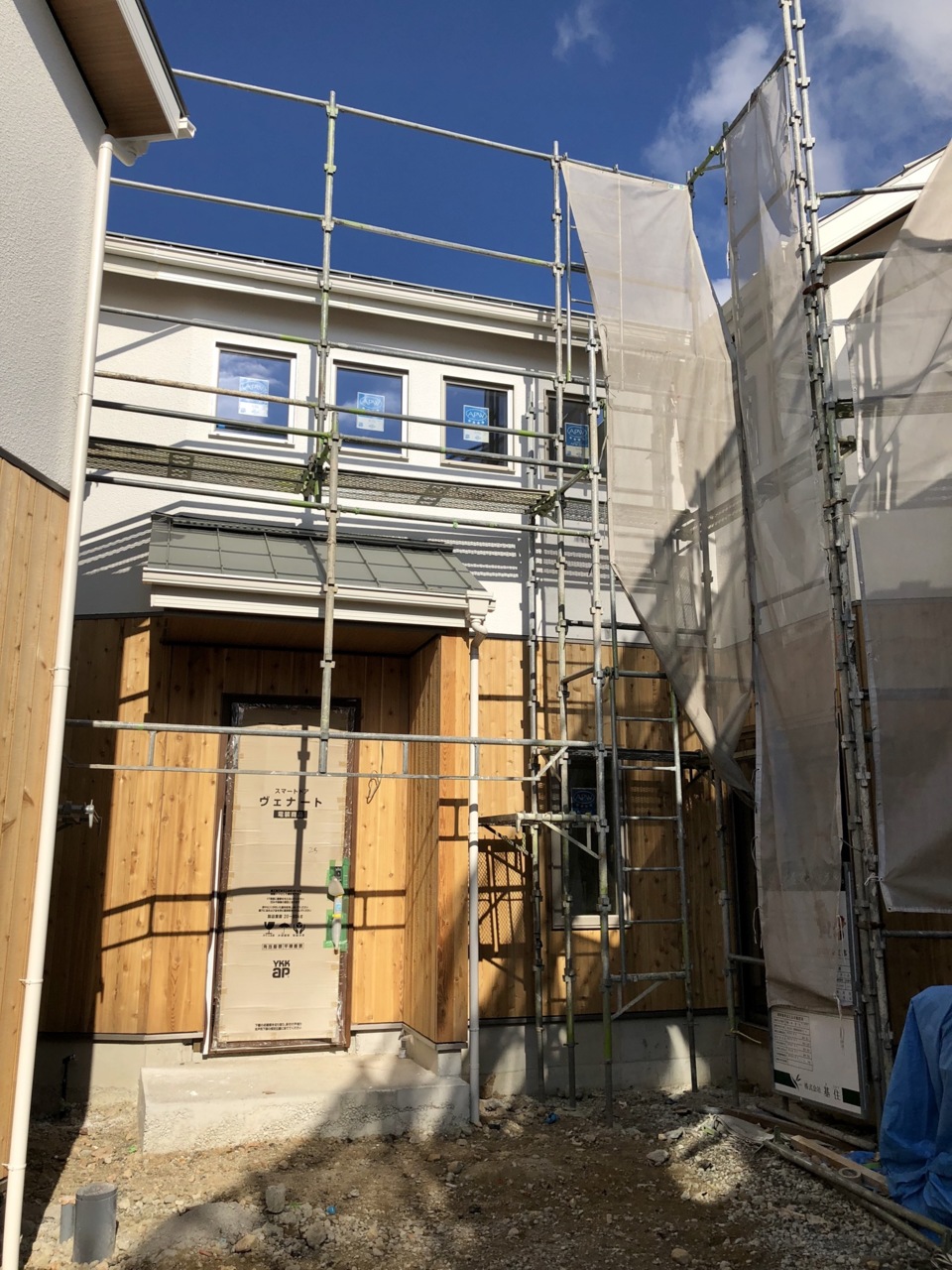

8.2018年10月18日

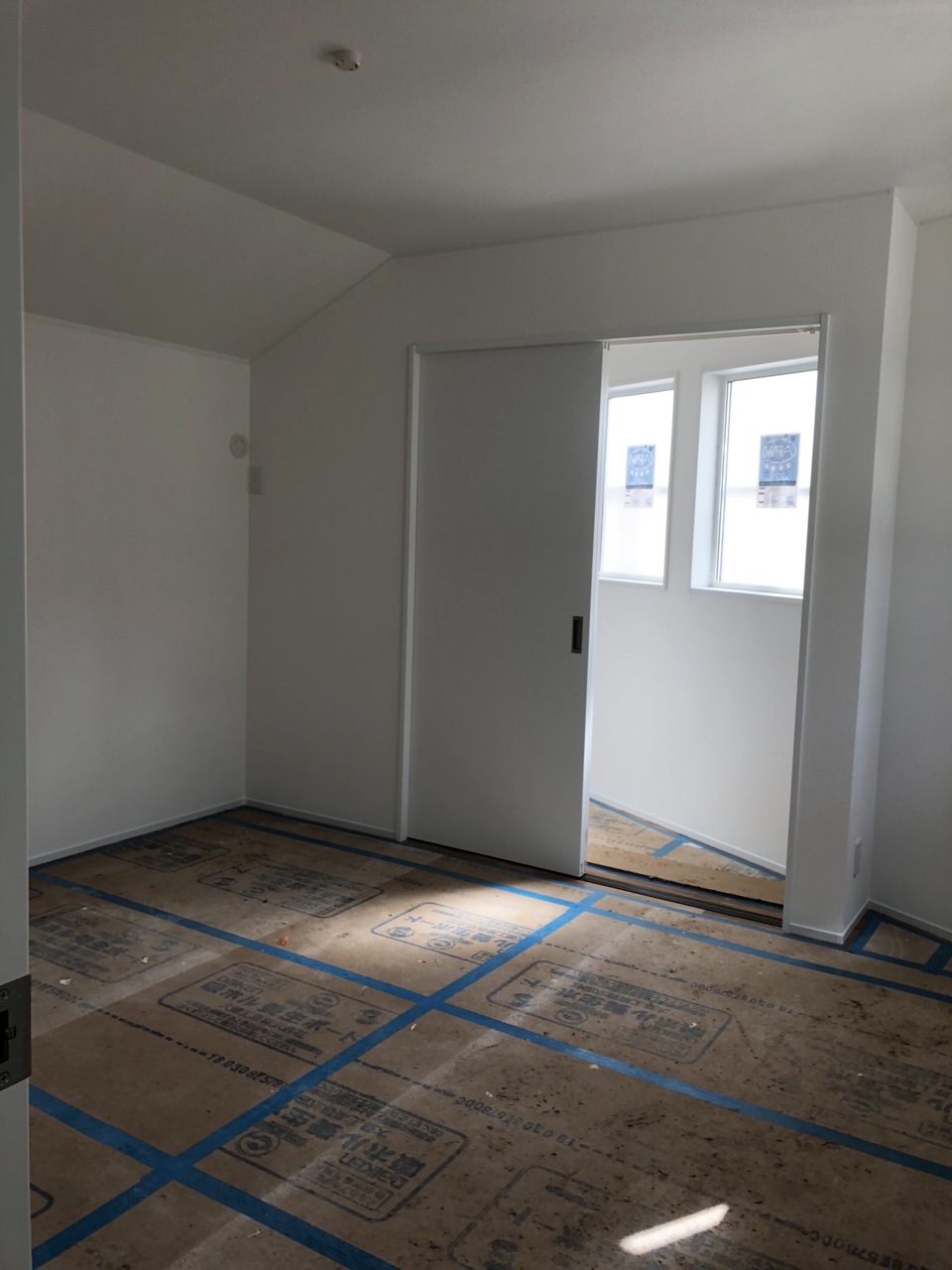

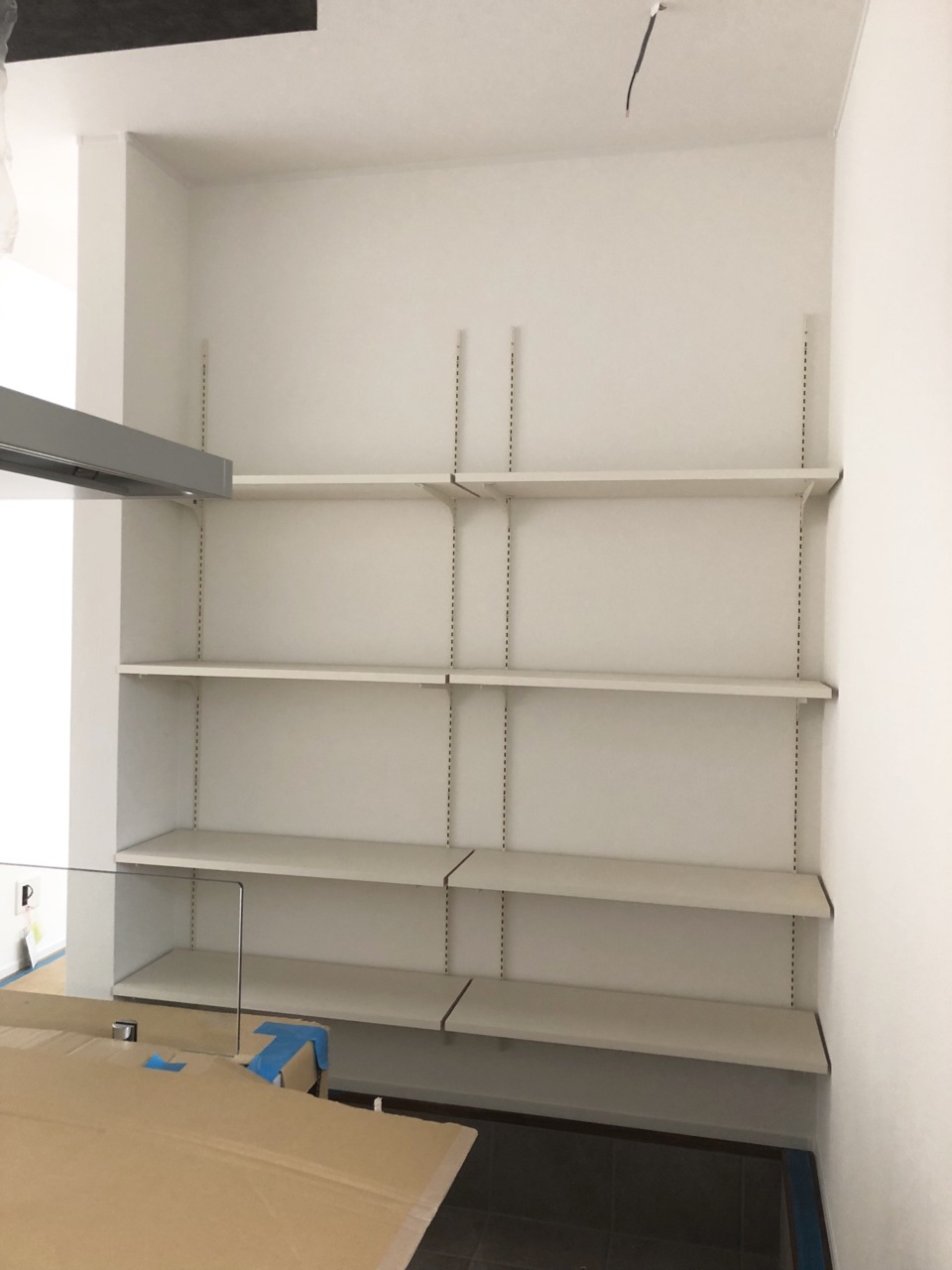

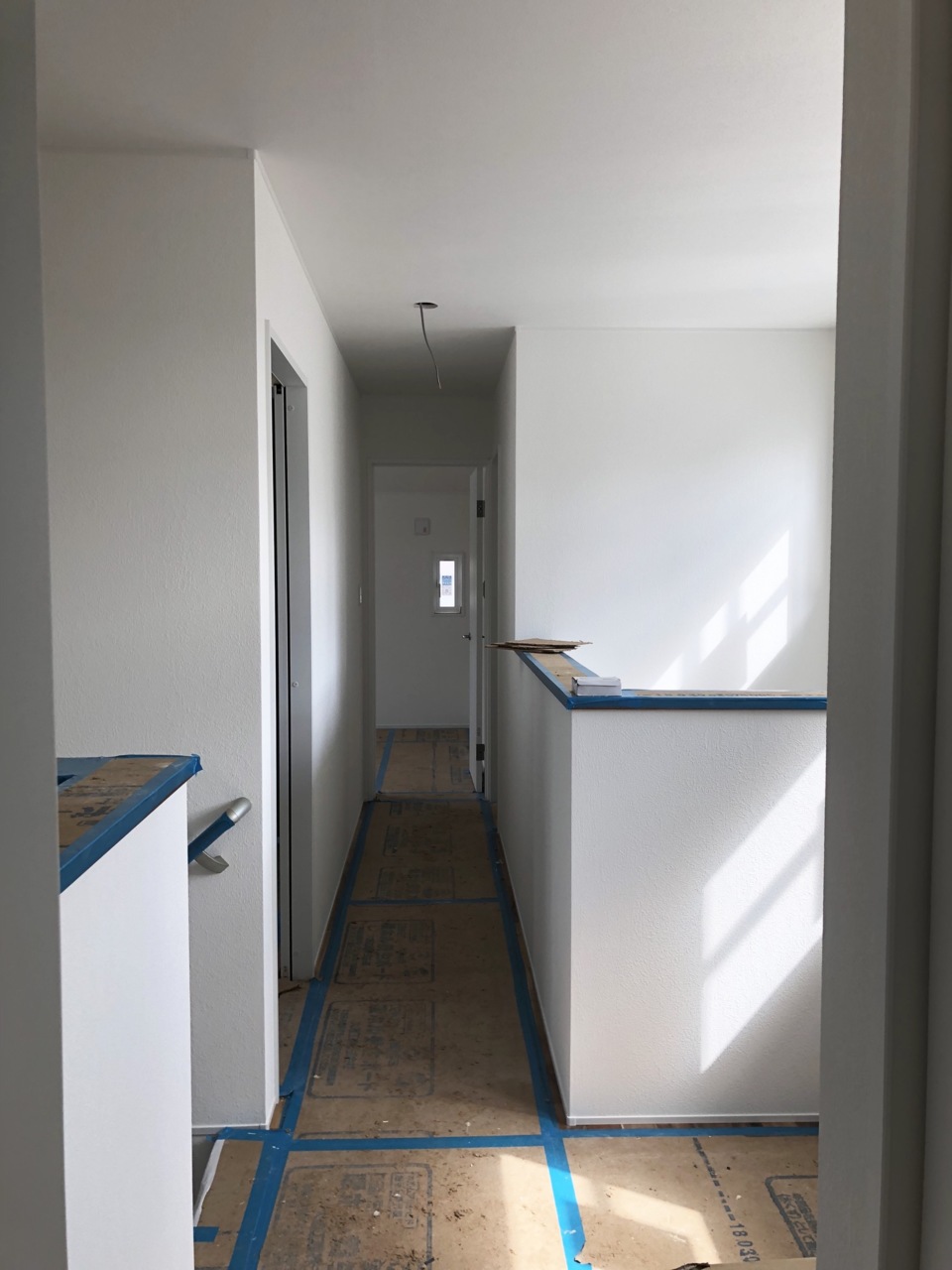

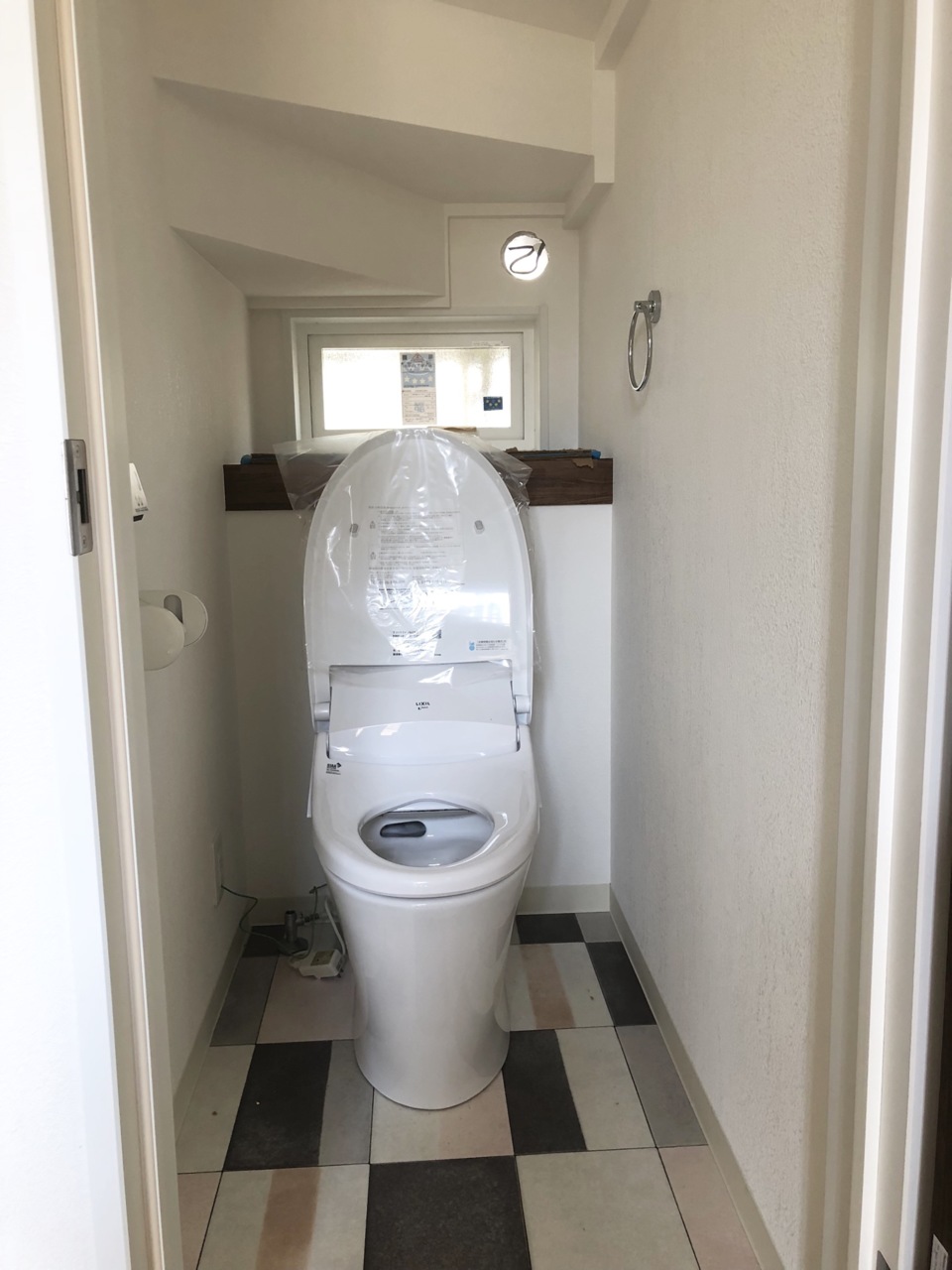

内部工事状況
内部工事状況

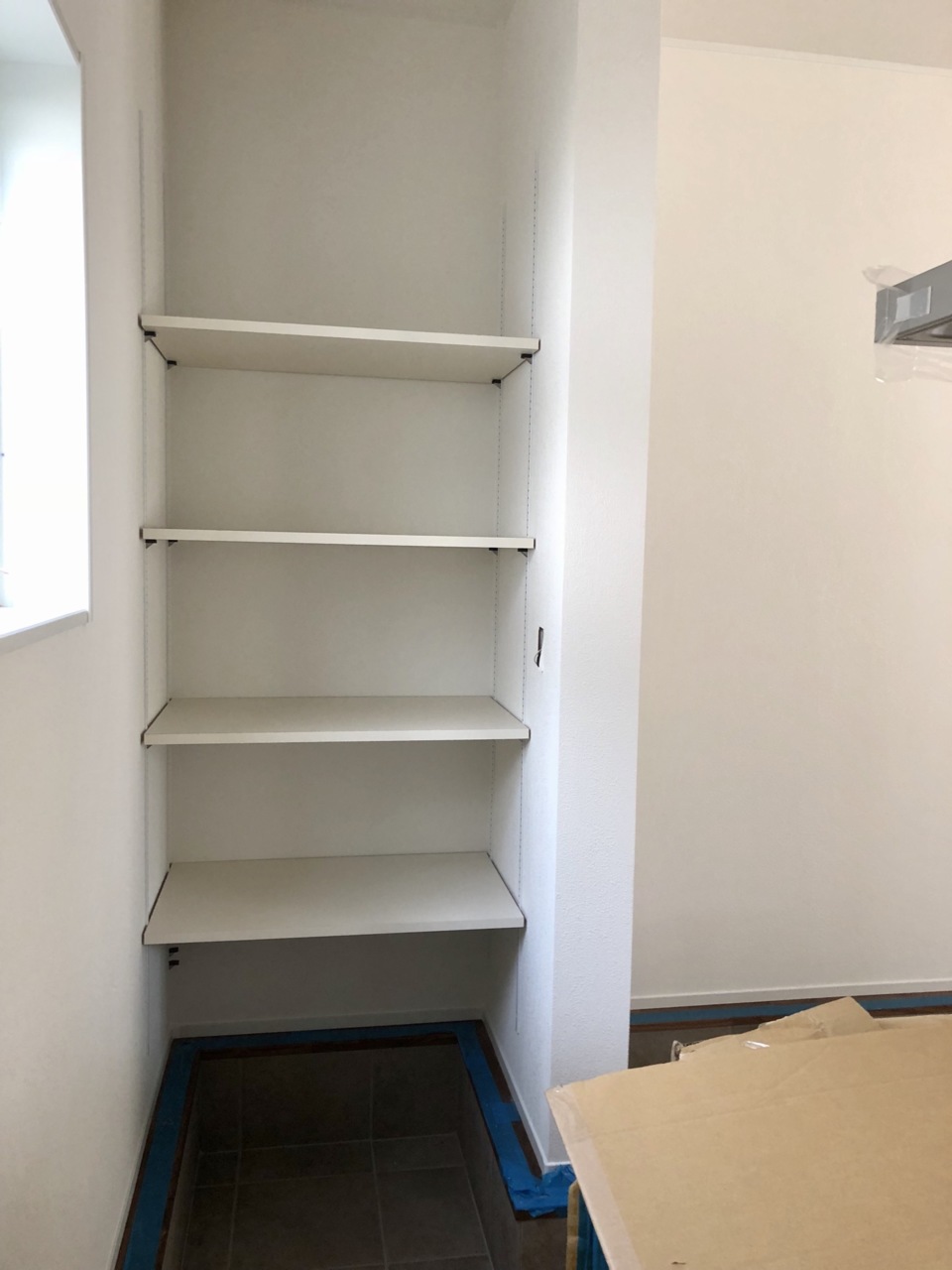

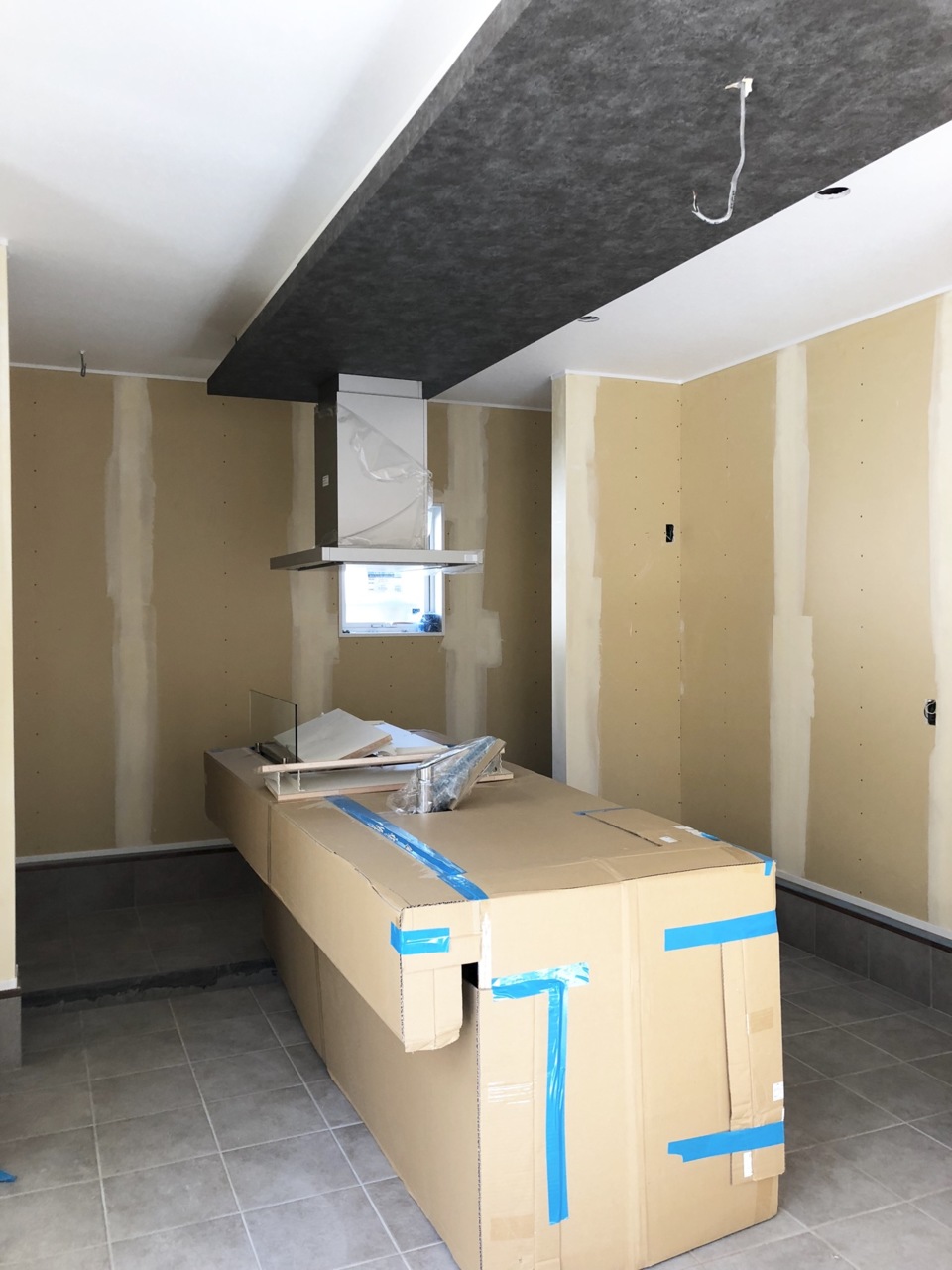

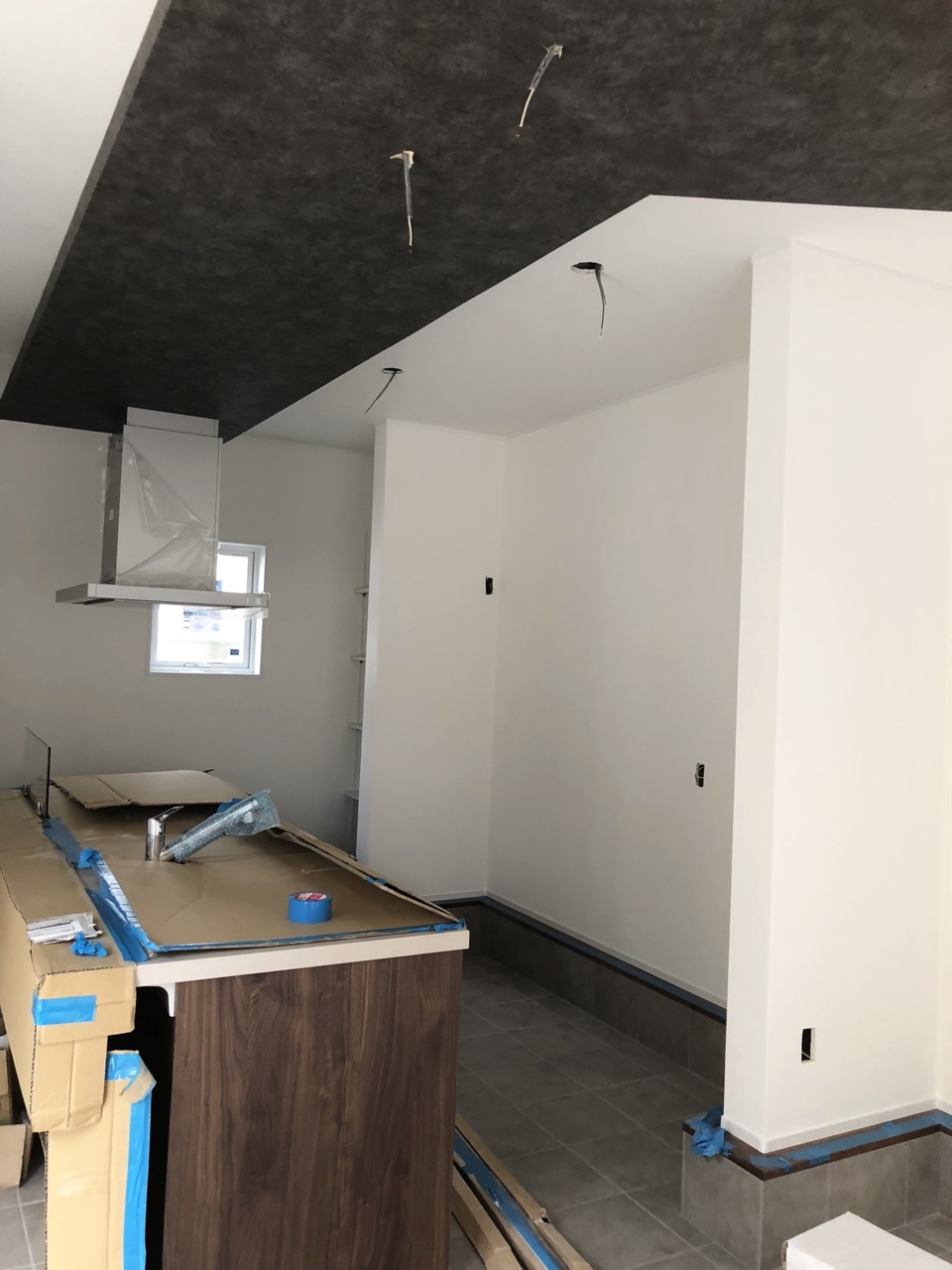

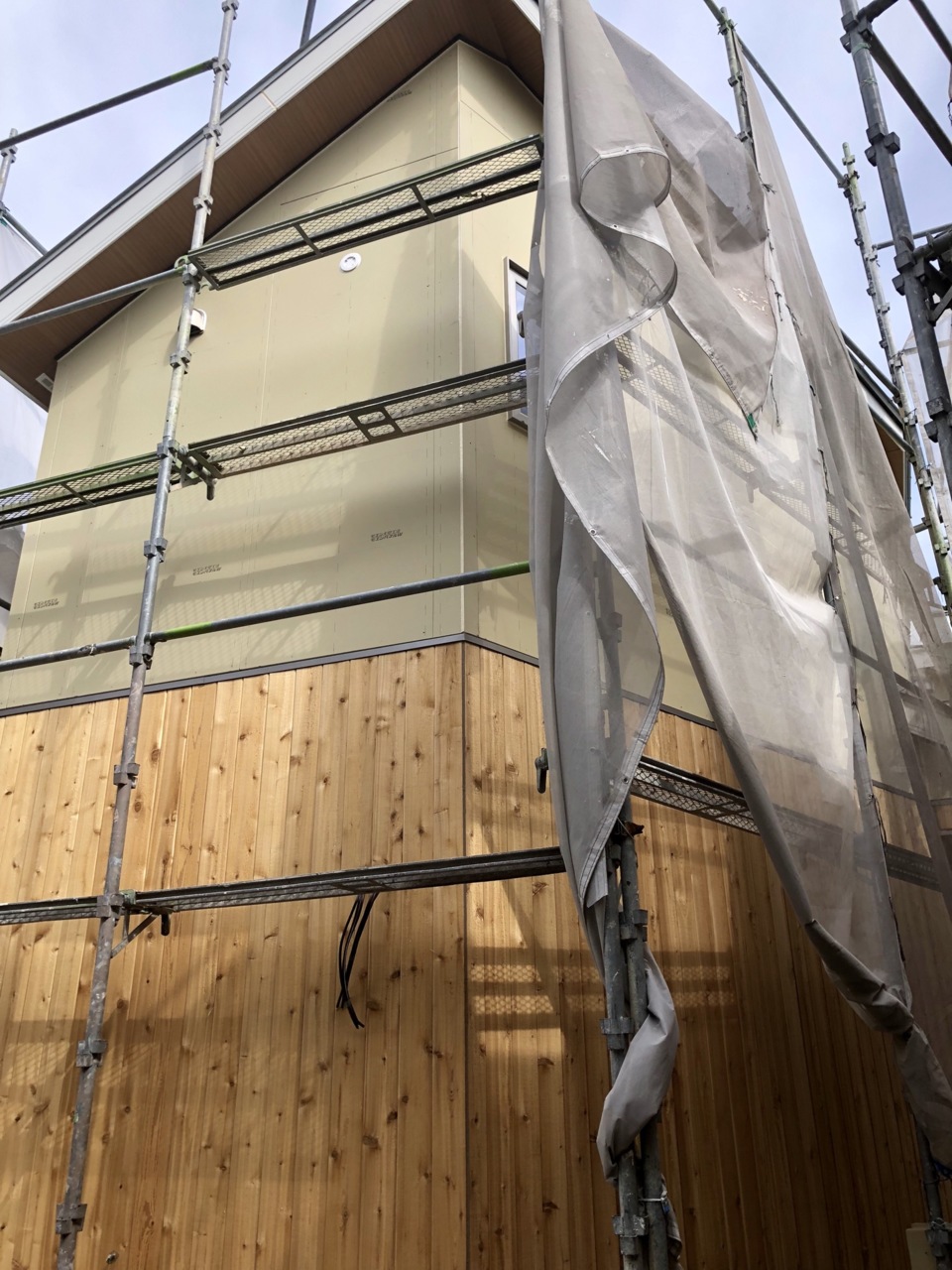

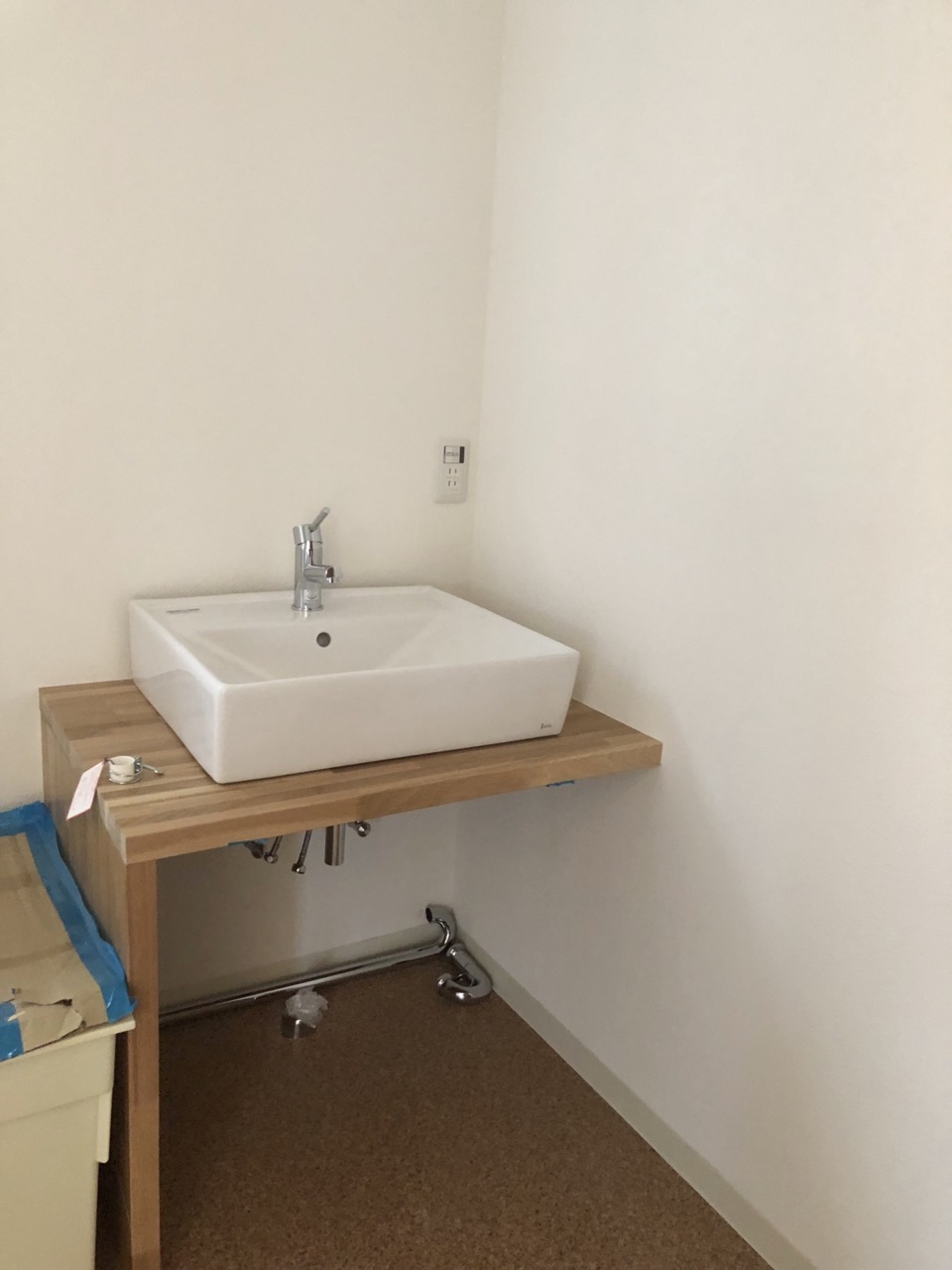

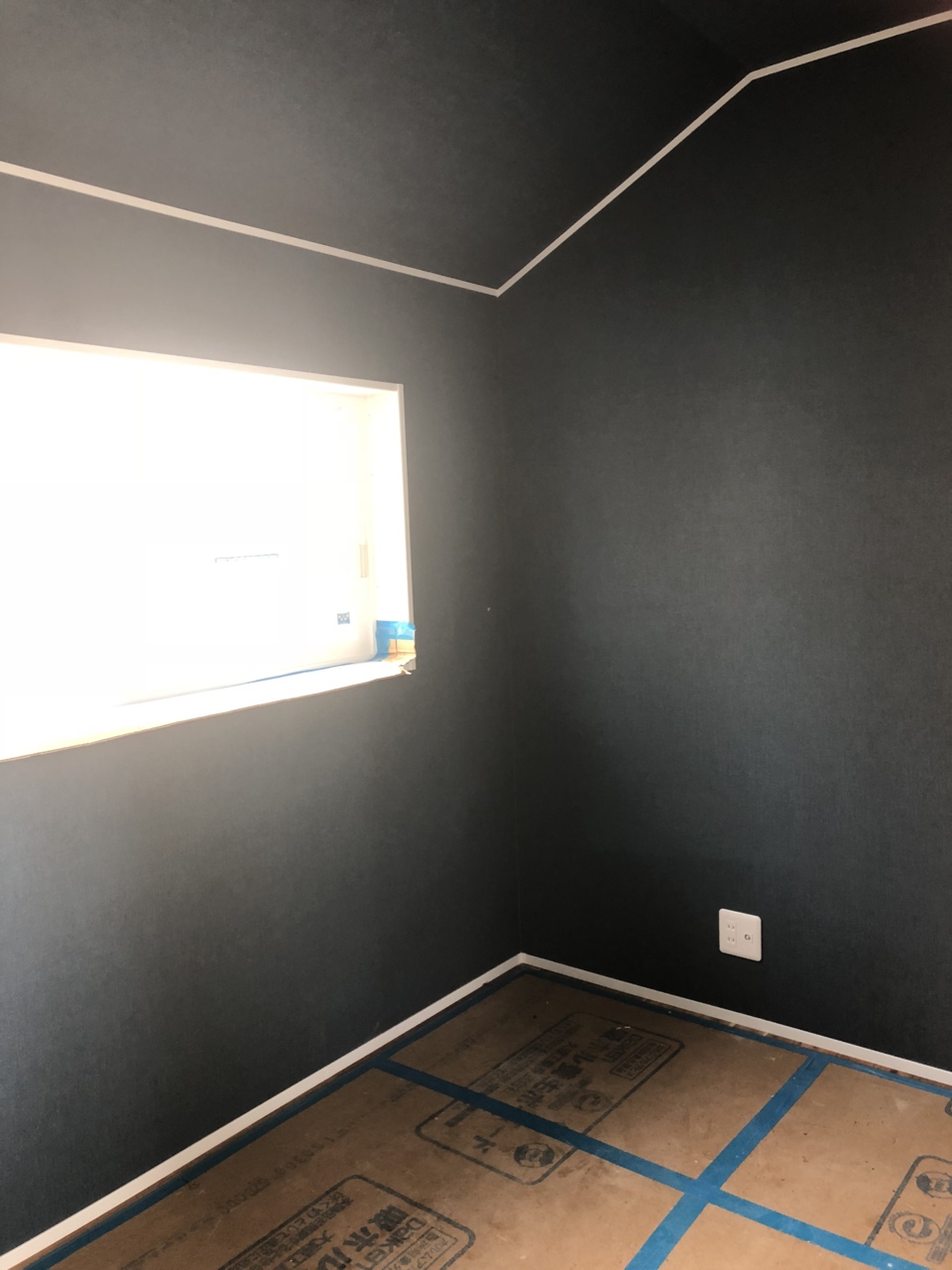

クロスの施工も終了し、野上K-2号地では設備の取り付けをしています。

9.2018年10月18日

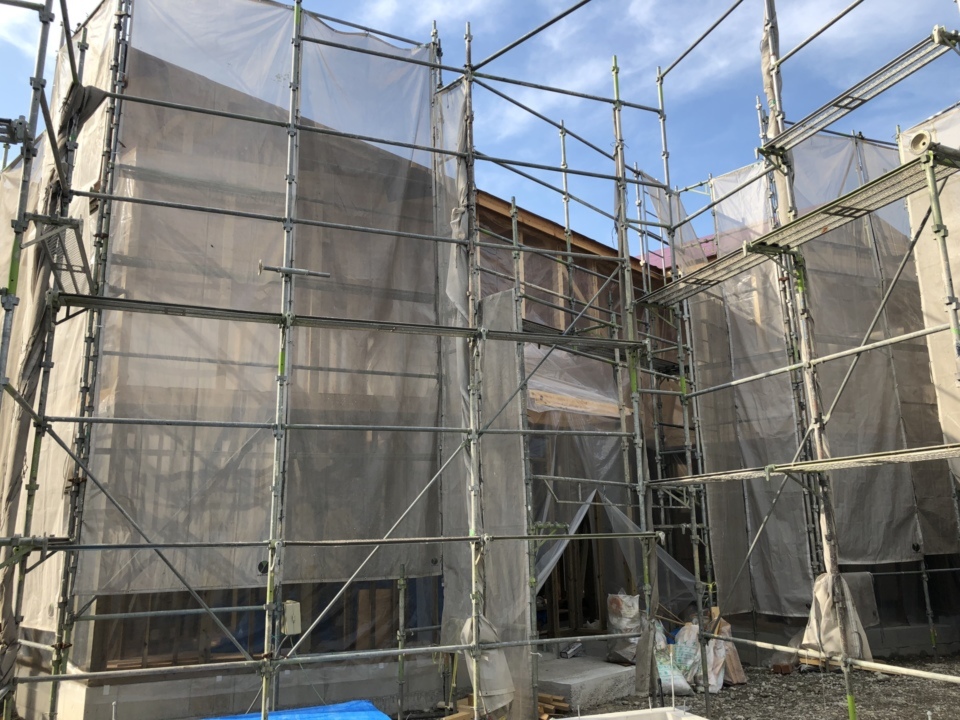

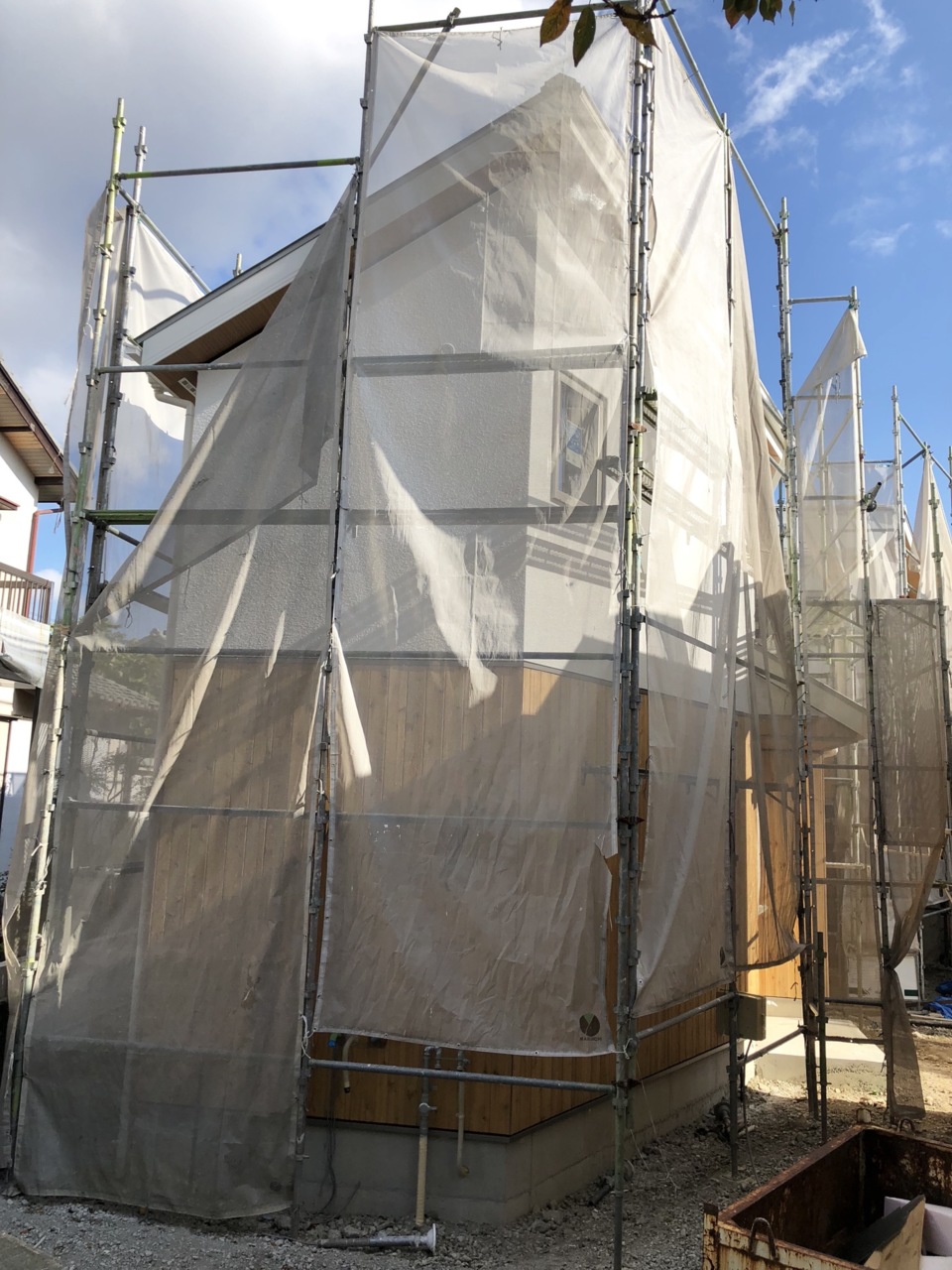

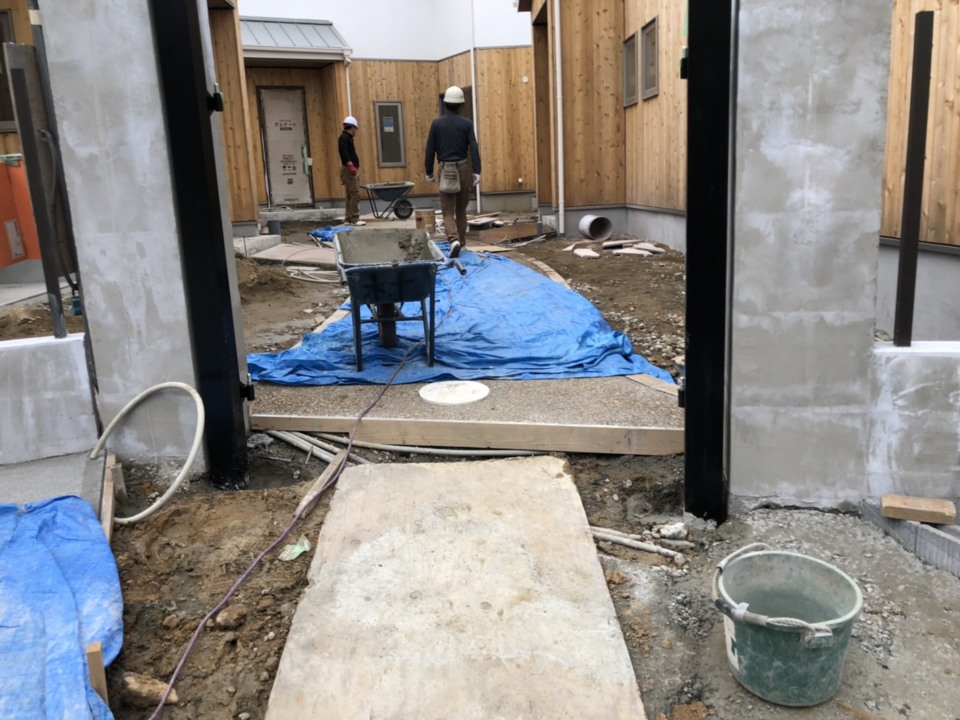

外部工事状況

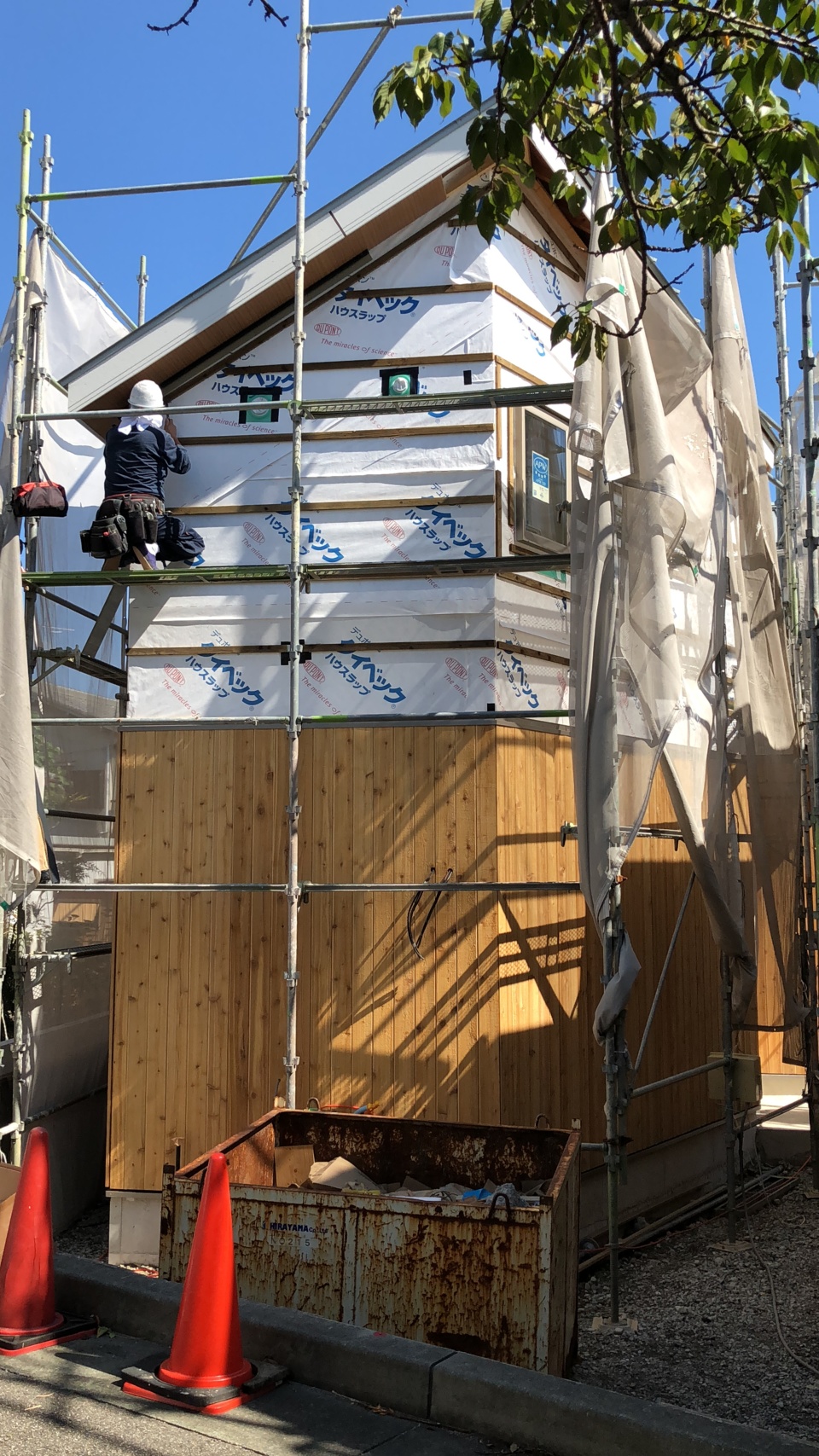

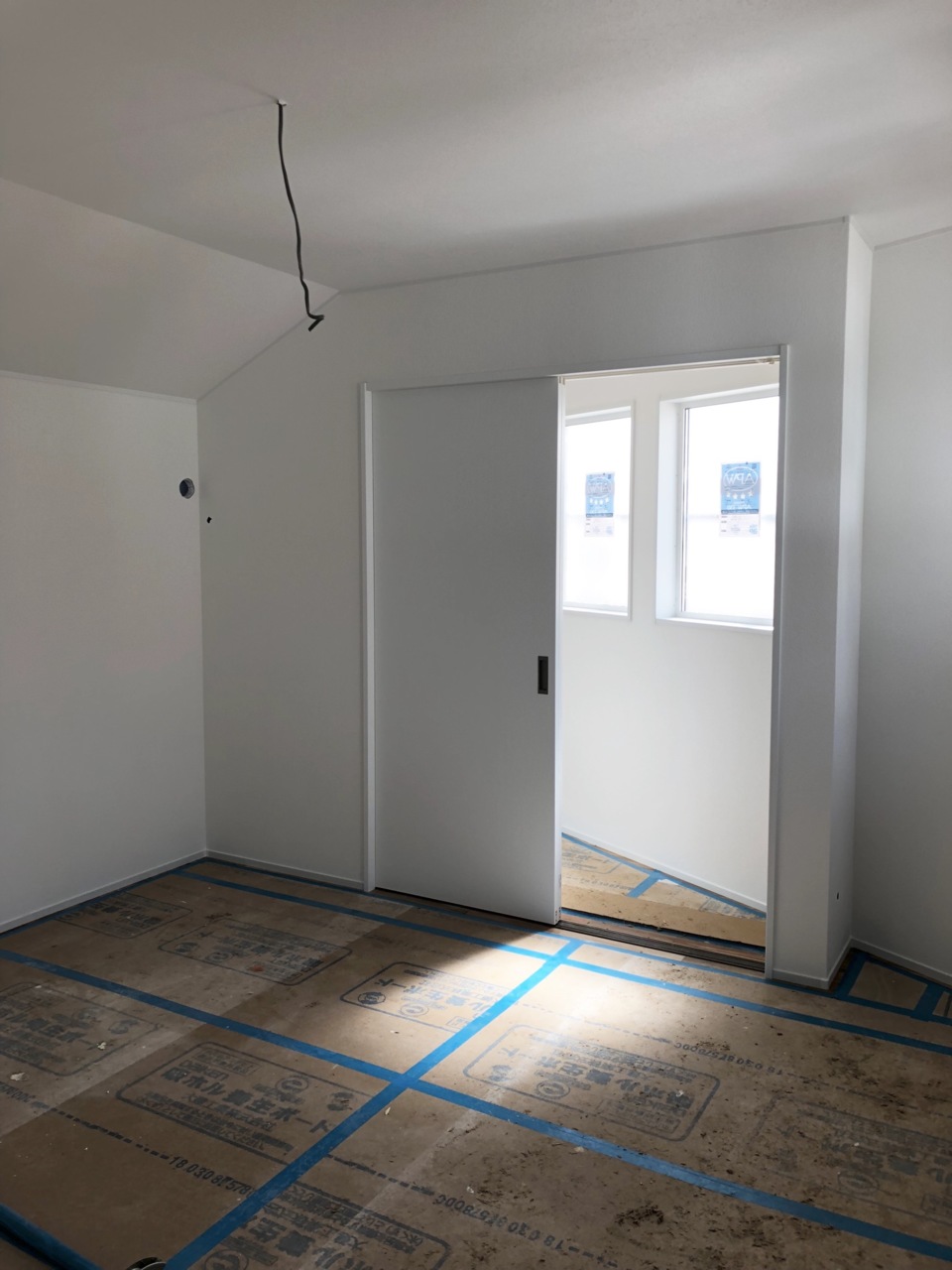

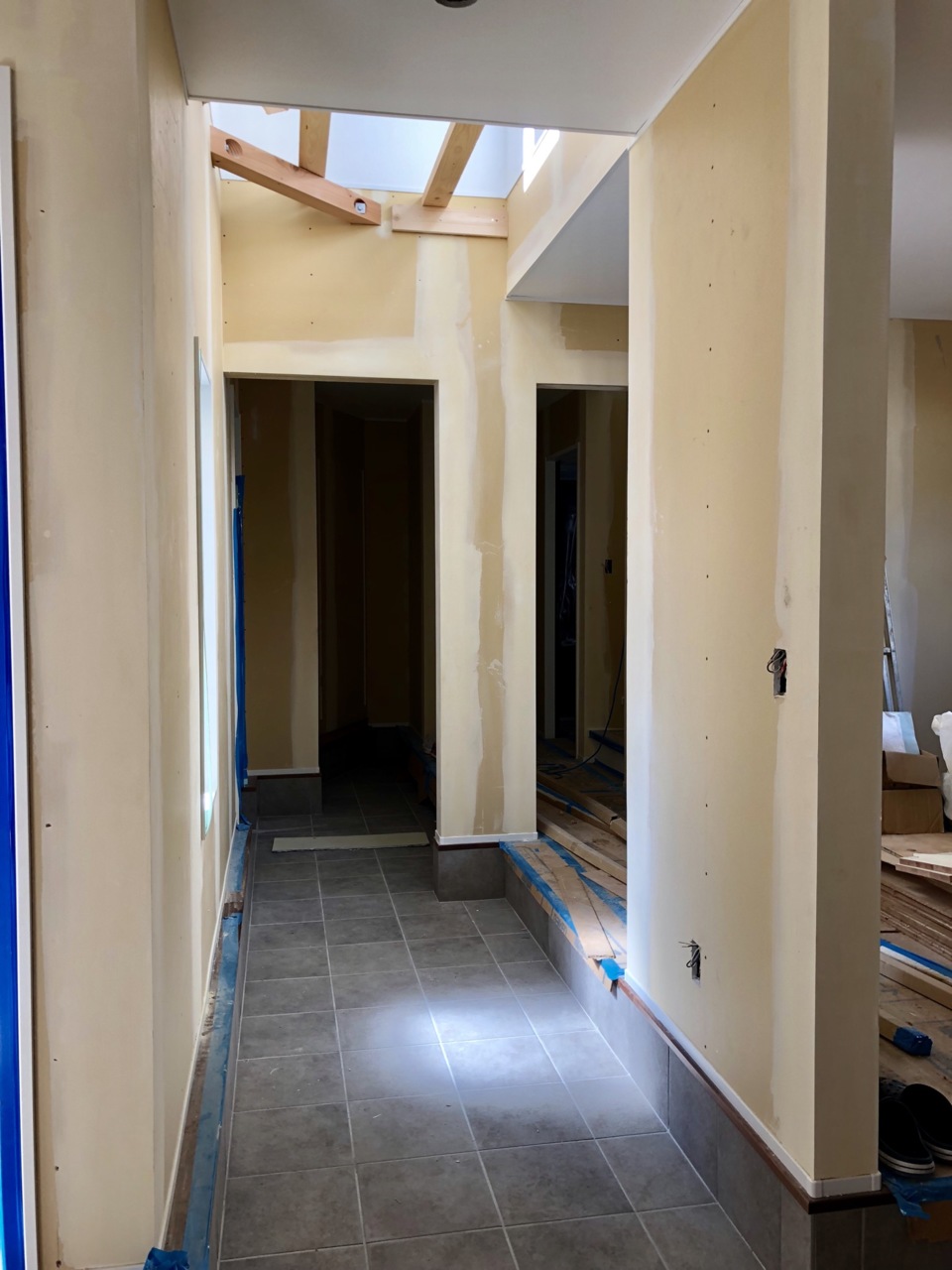

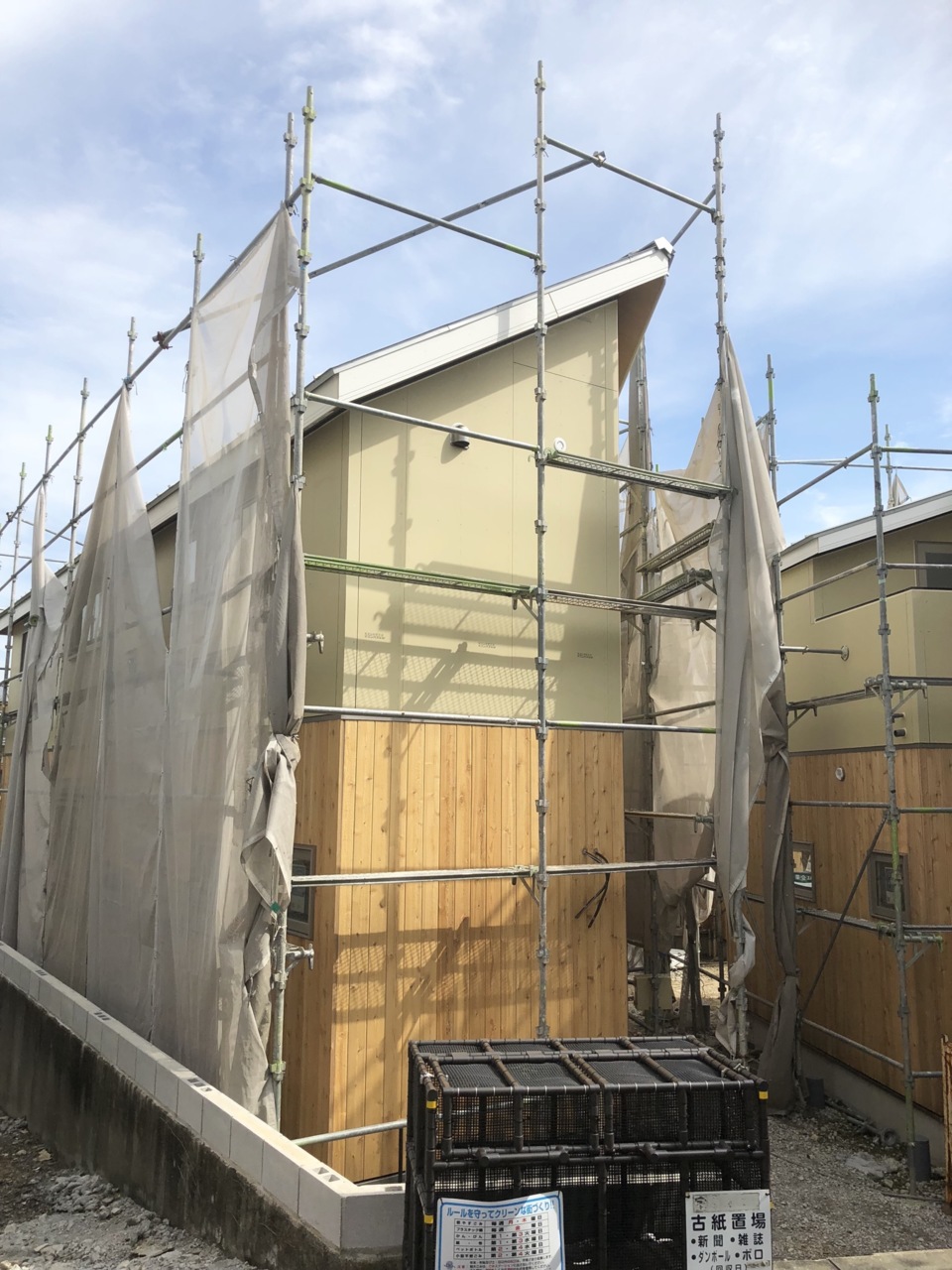

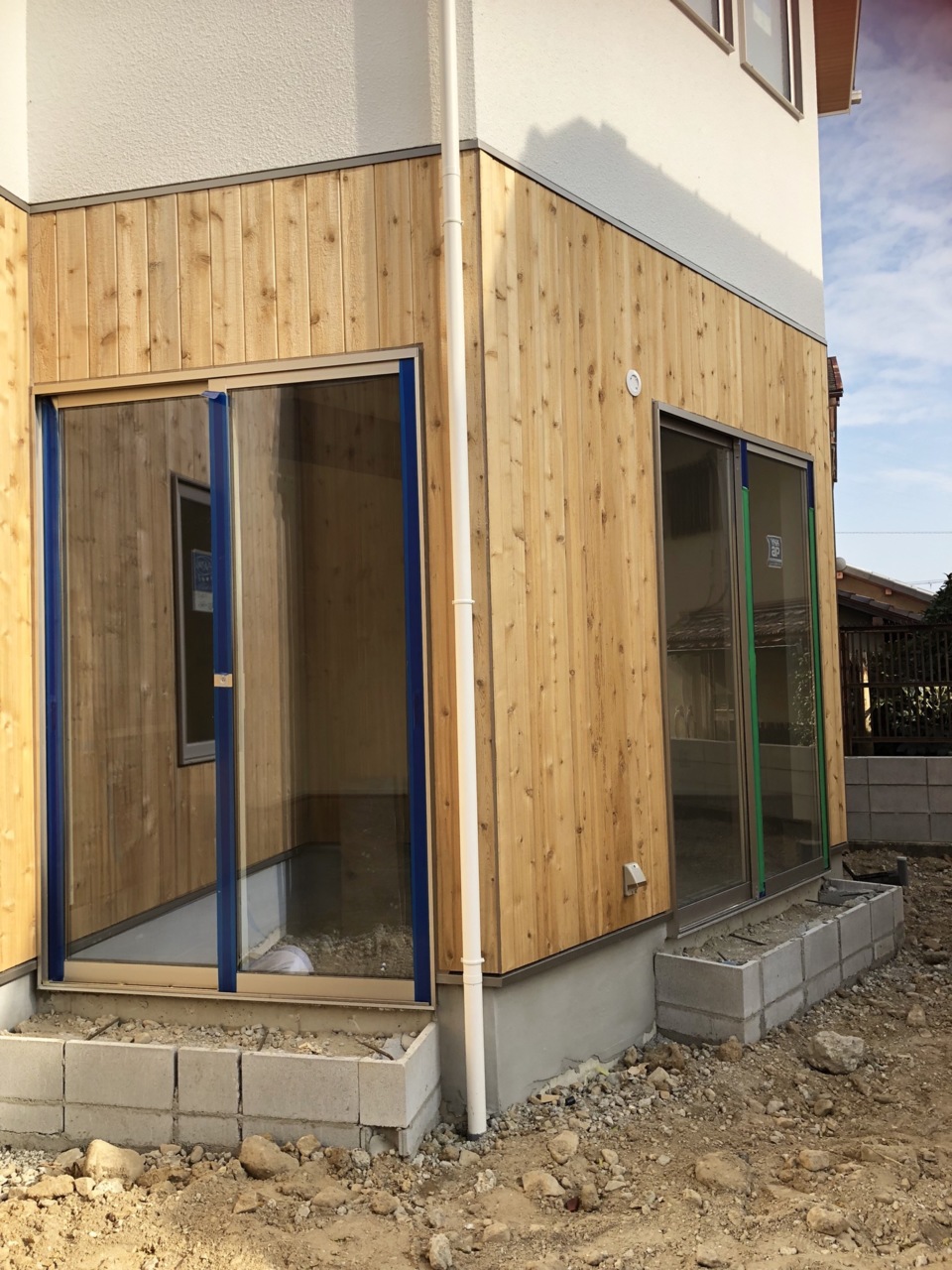

10.2018年10月18日
11.2018年10月03日
12.2018年10月03日
13.2018年10月03日
14.2018年10月03日
15.2018年10月03日
16.2018年10月03日

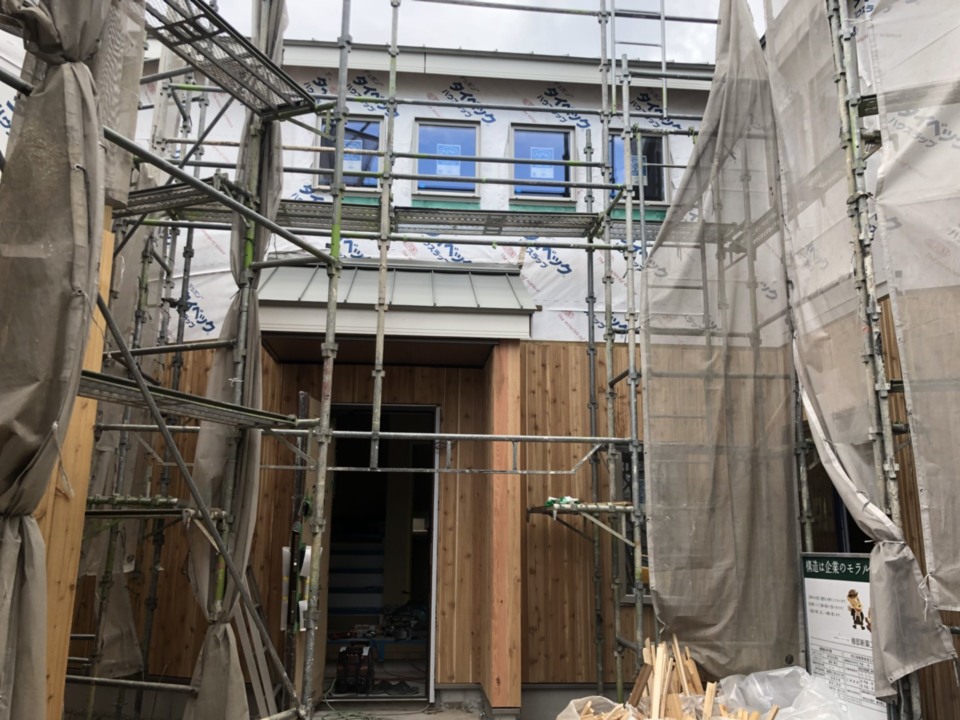

17.2018年09月03日

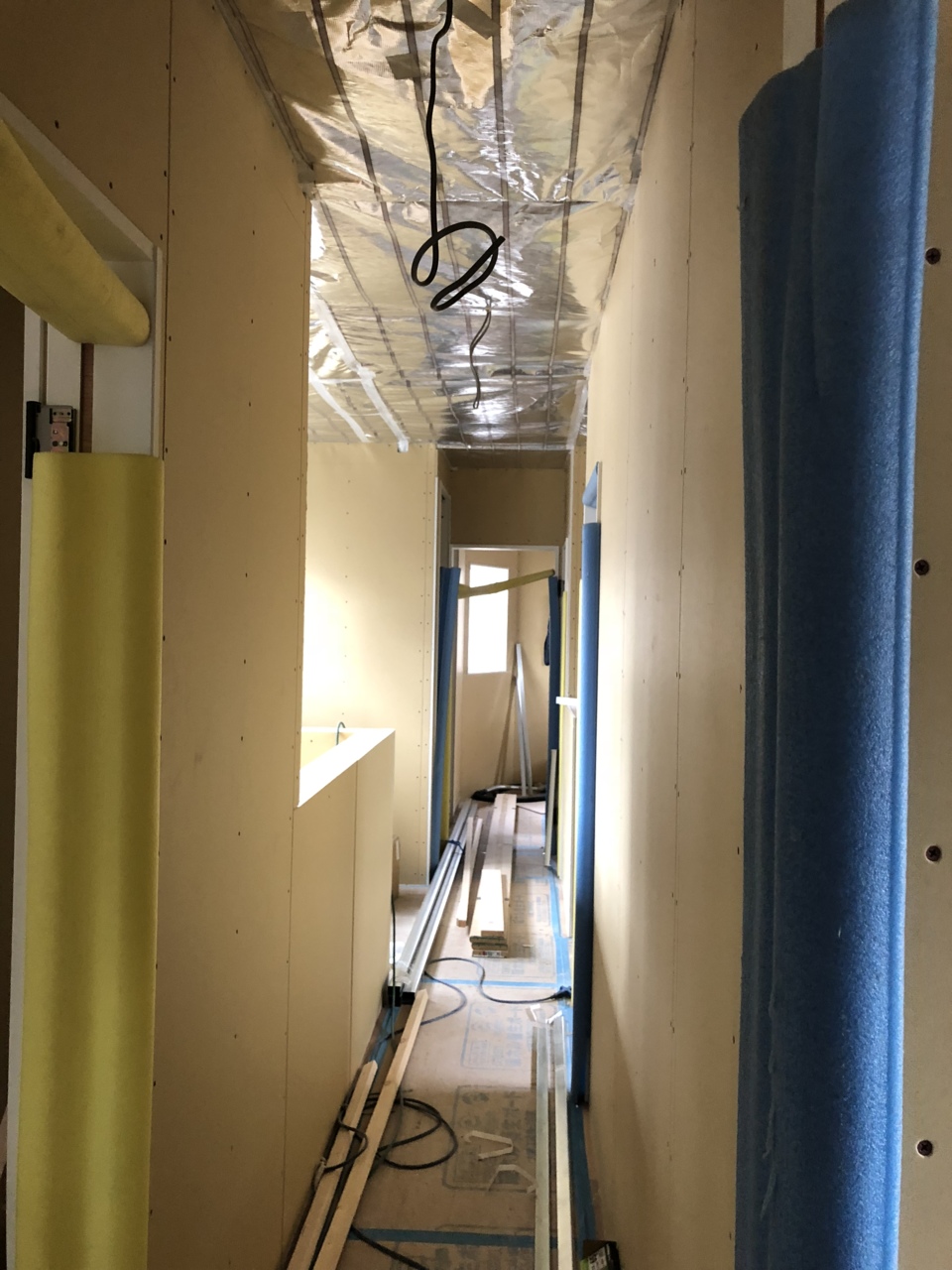

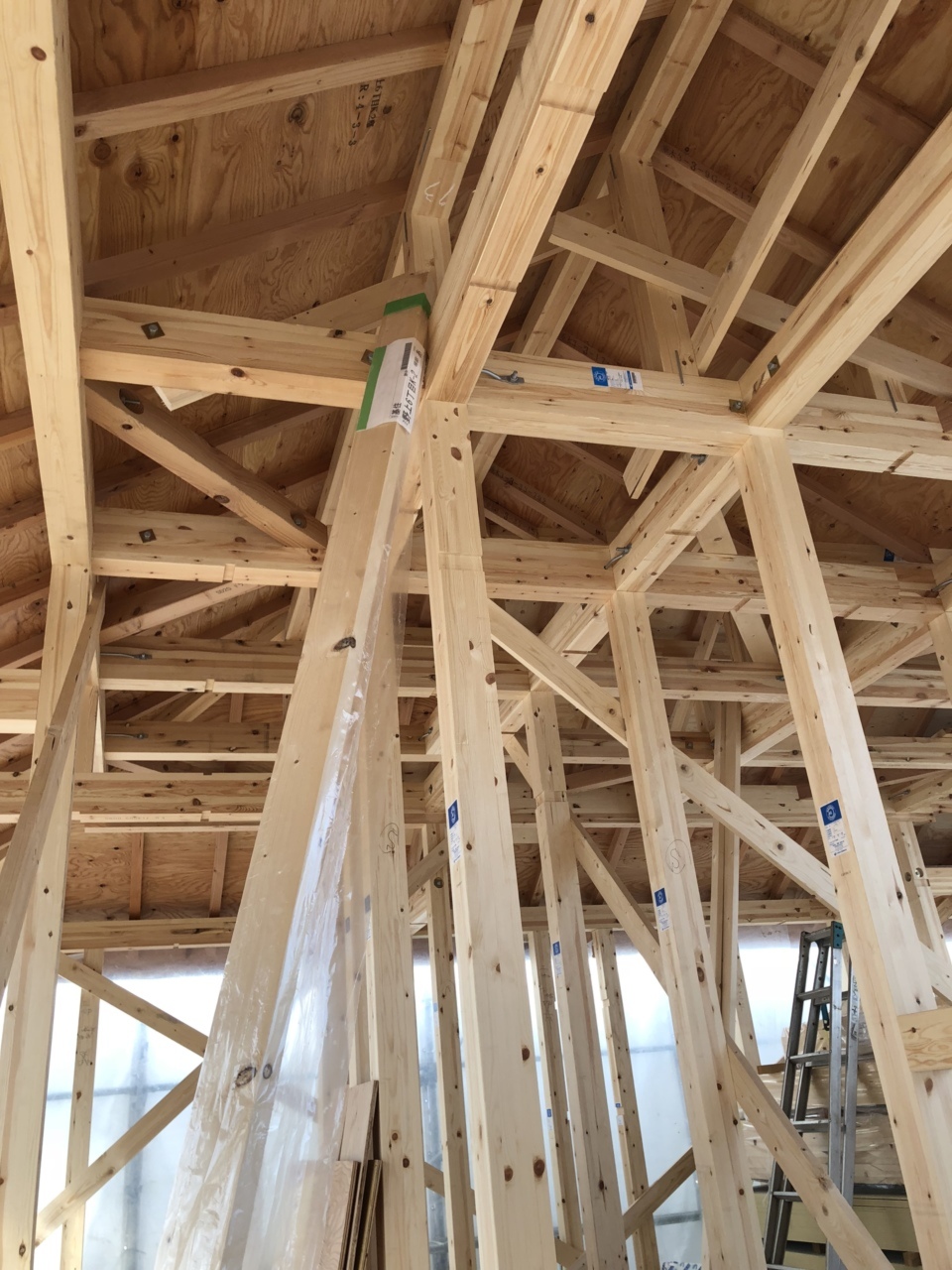

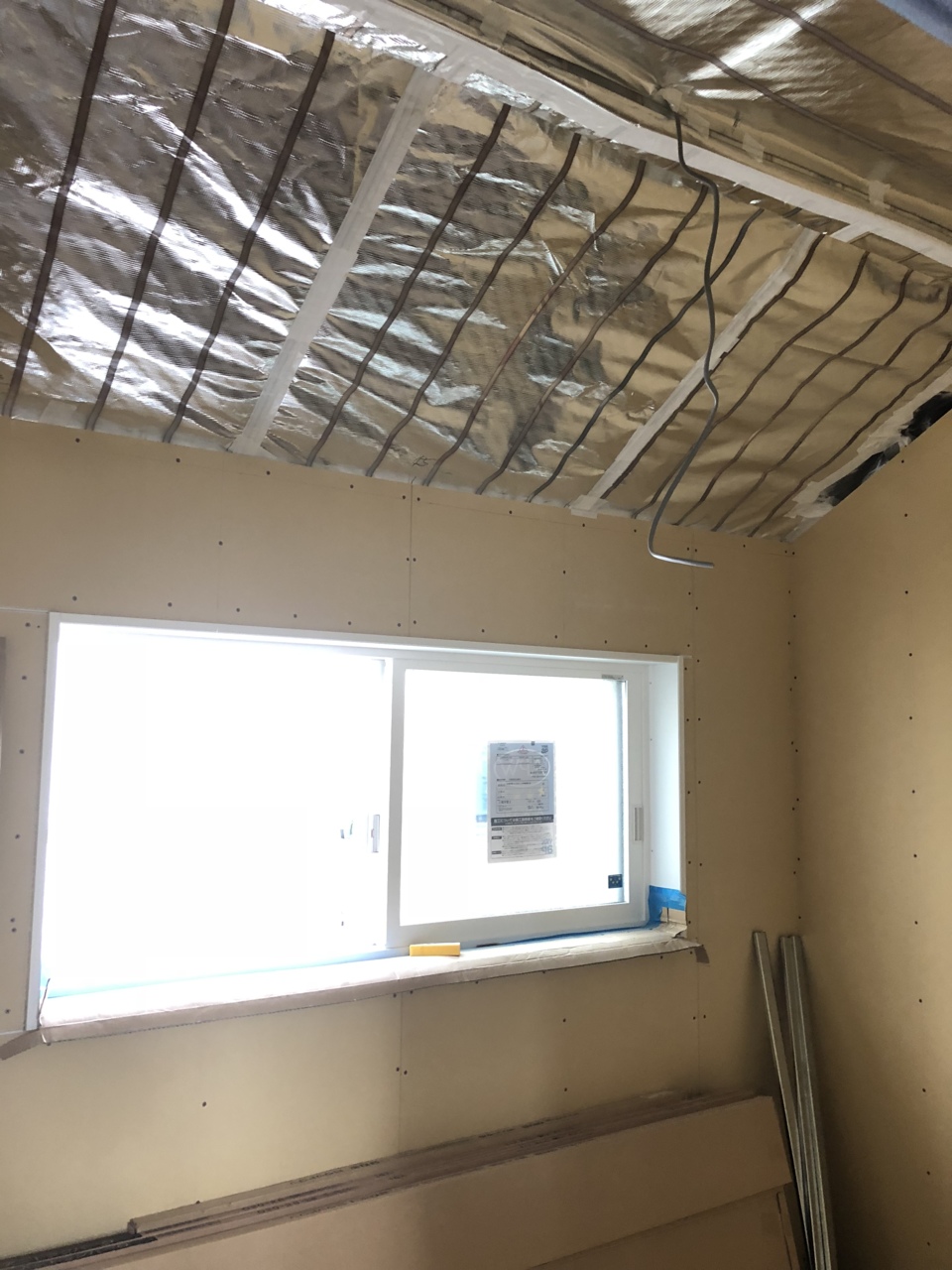

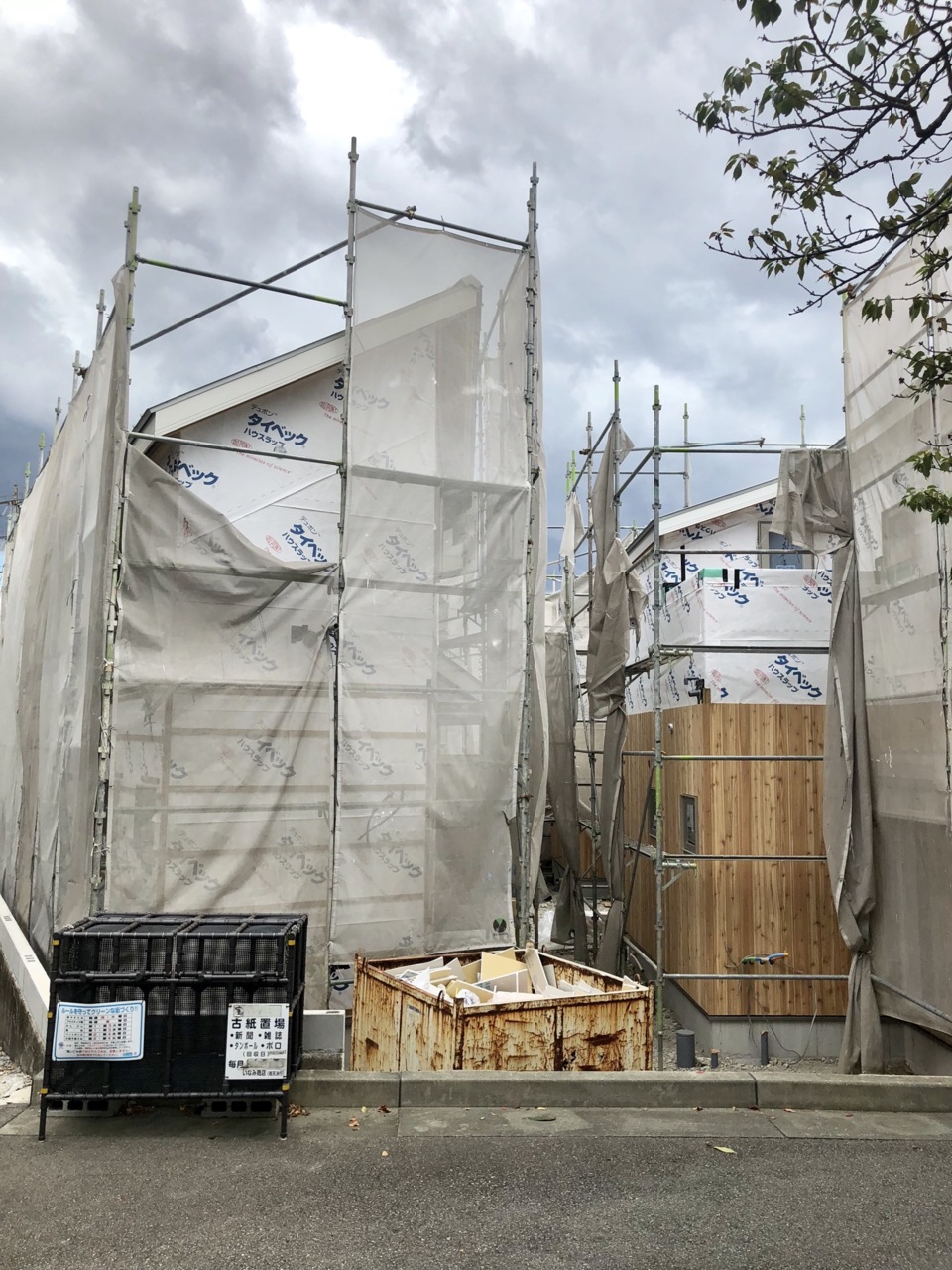

18.2018年08月21日
19.2018年08月21日
20.2018年08月21日
21.2018年07月13日

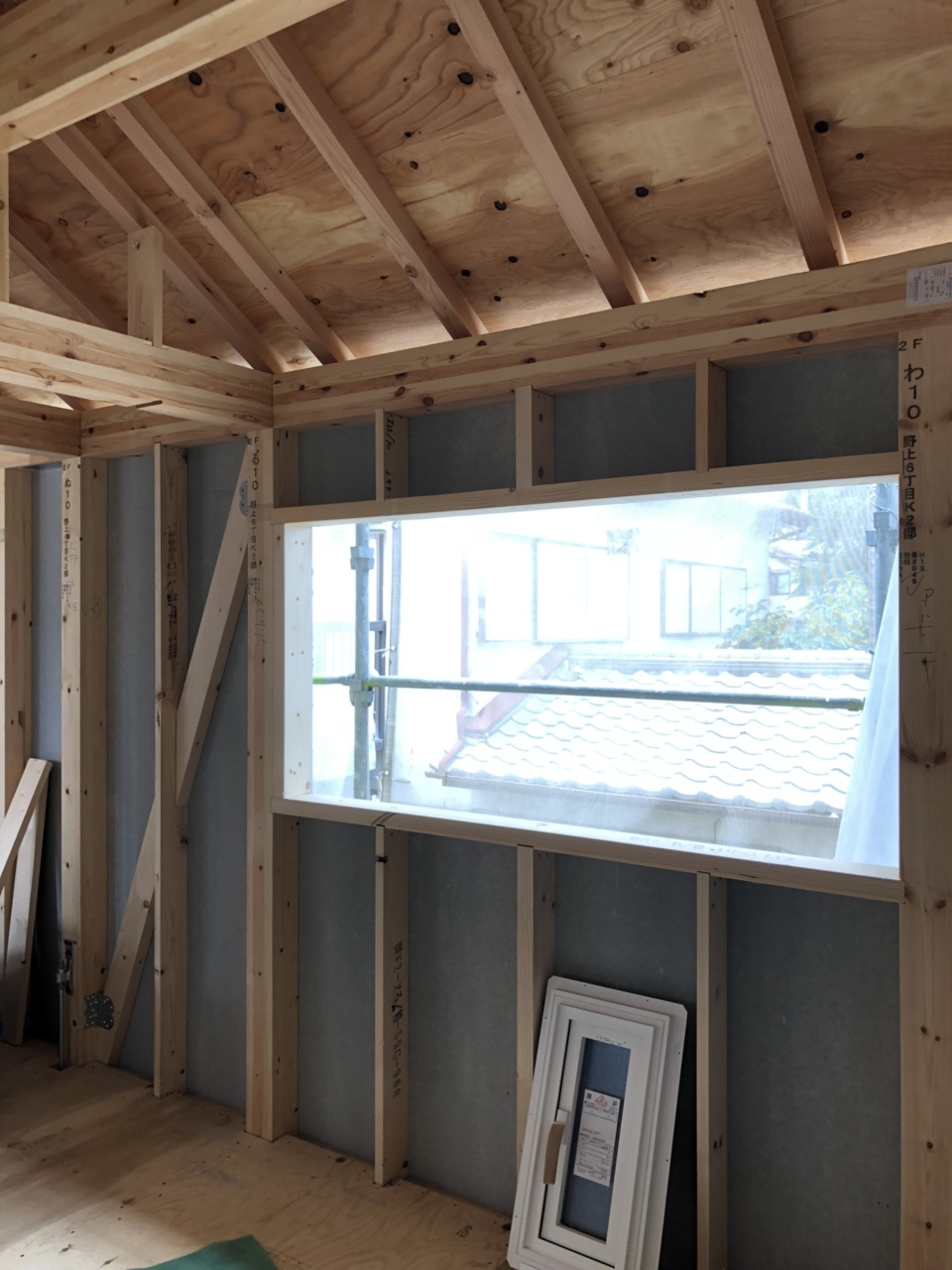

屋根
屋根
22.2018年07月13日

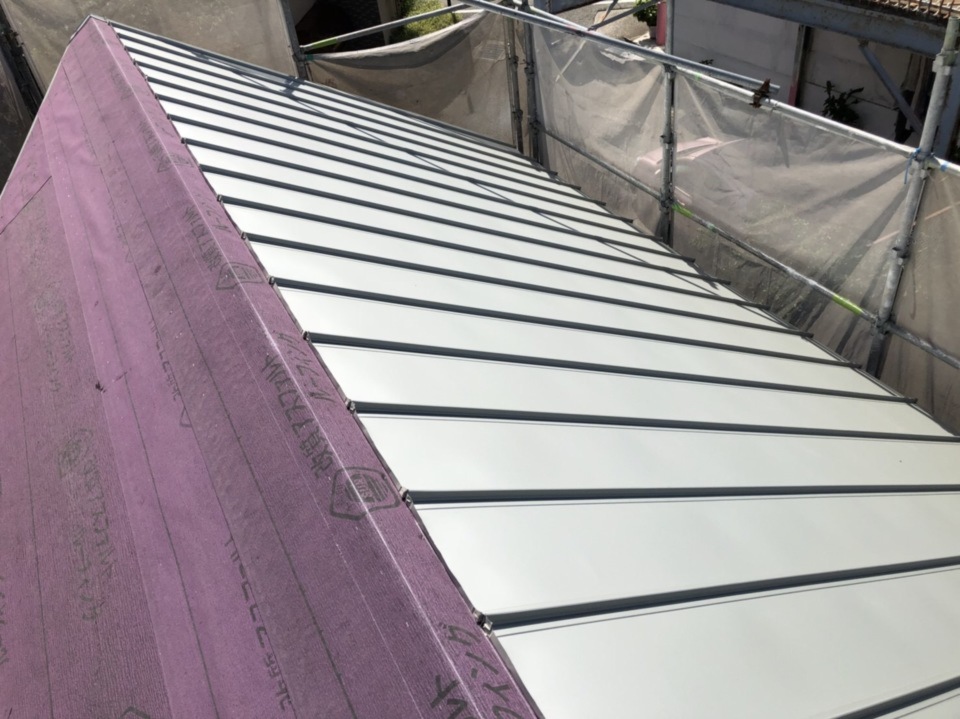

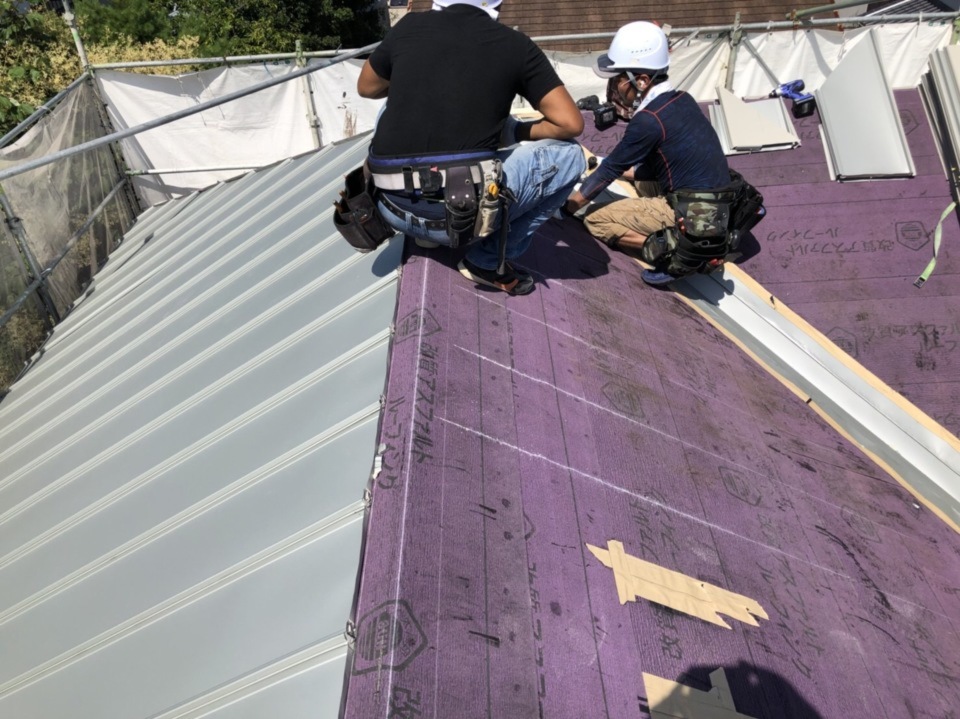

屋根ガルバリウムの施工を致しました

23.2018年07月03日

24.2018年07月03日
25.2018年06月29日
26.2018年06月29日

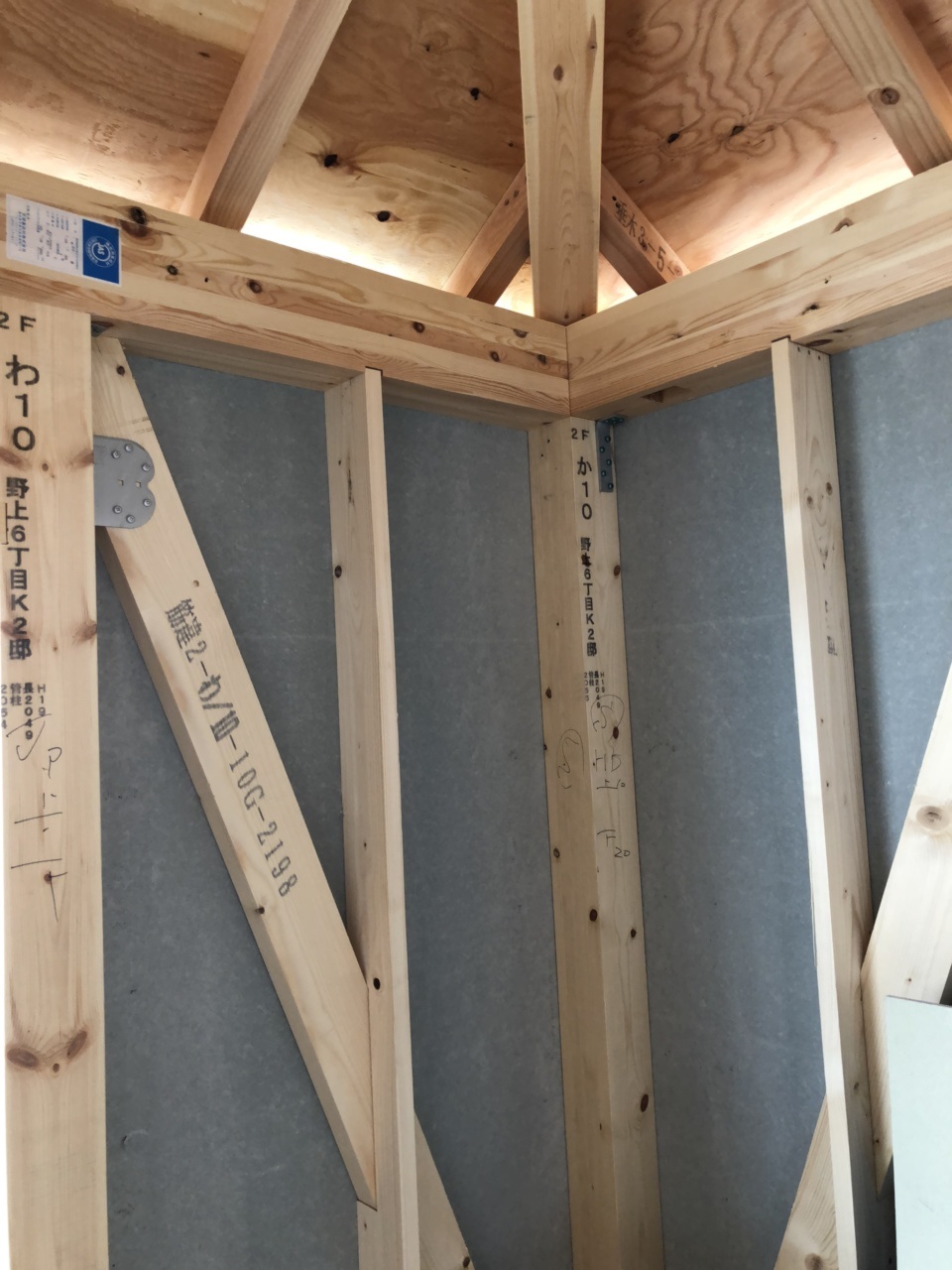

構造用金物
構造用金物
27.2018年06月29日

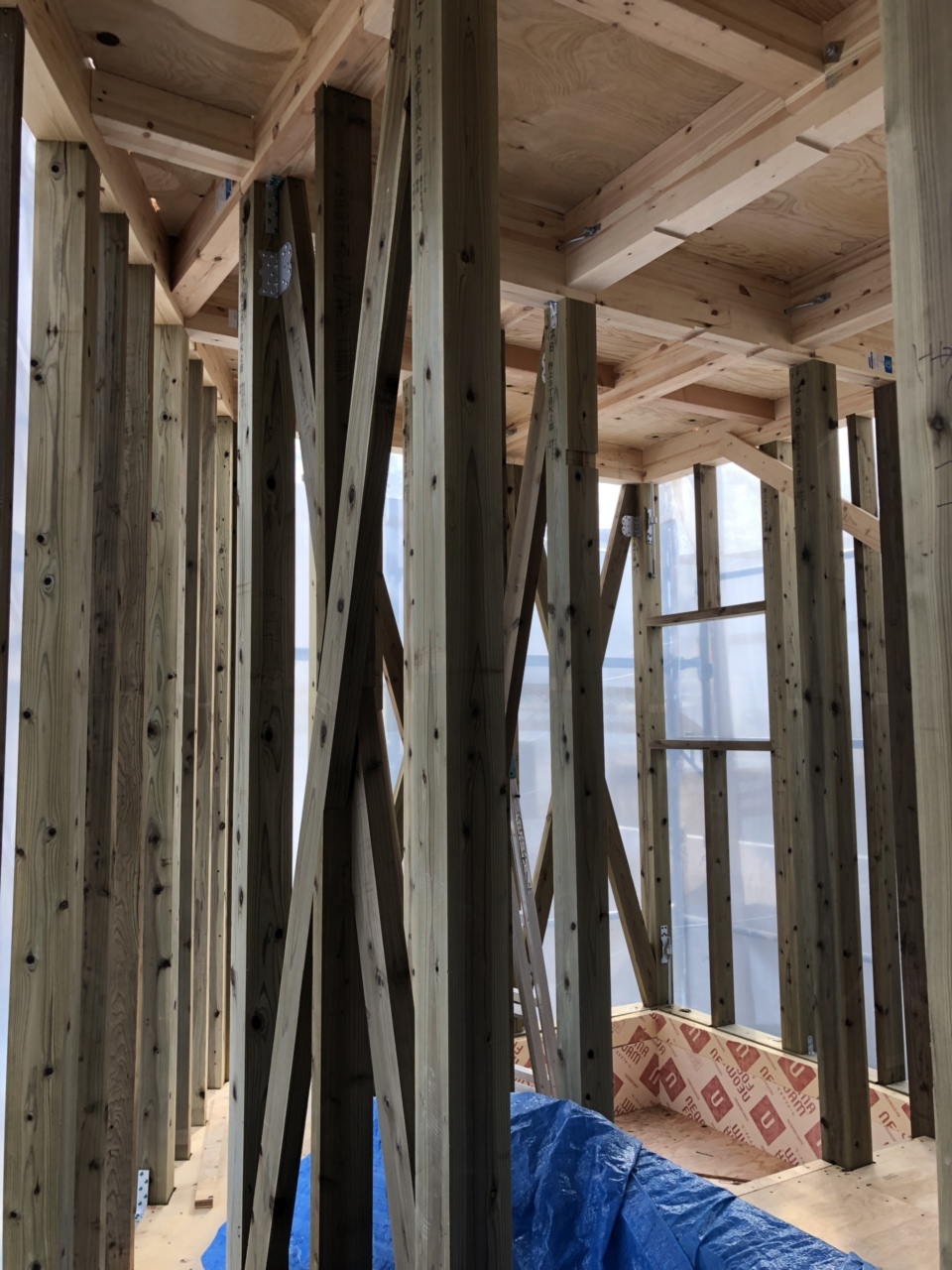

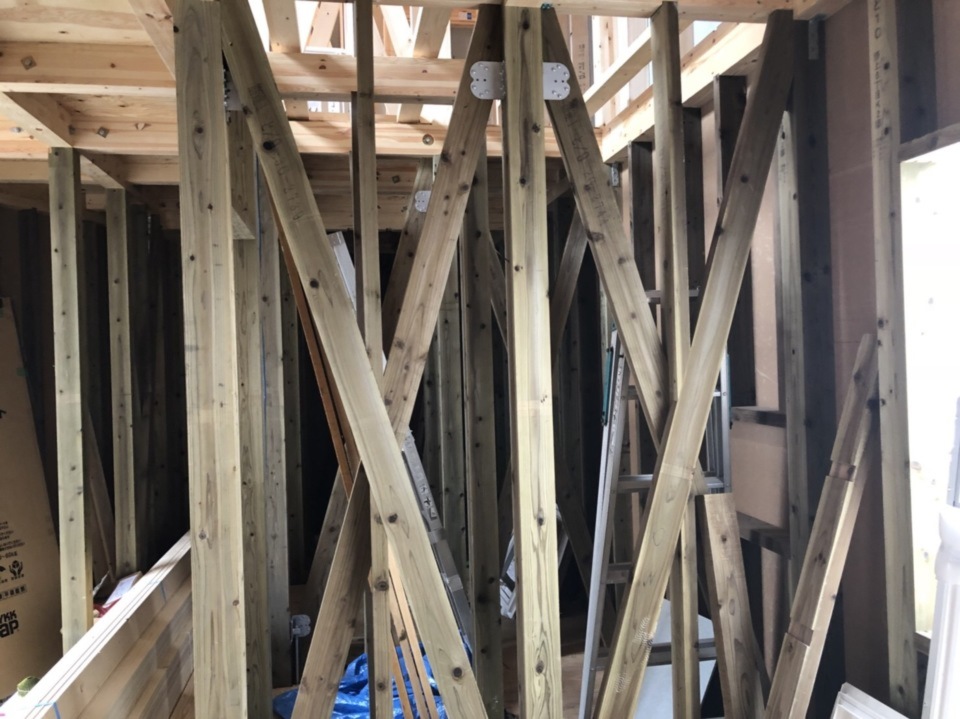

耐力壁
耐力壁

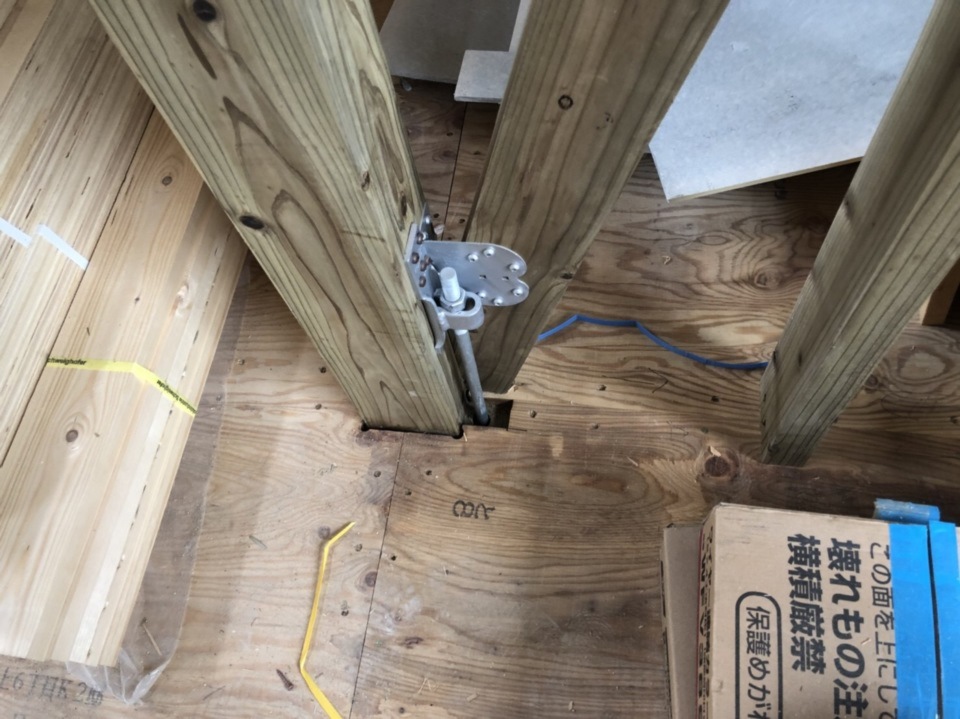

28.2018年06月23日
29.2018年06月23日
30.2018年06月23日
31.2018年06月23日
32.2018年06月12日

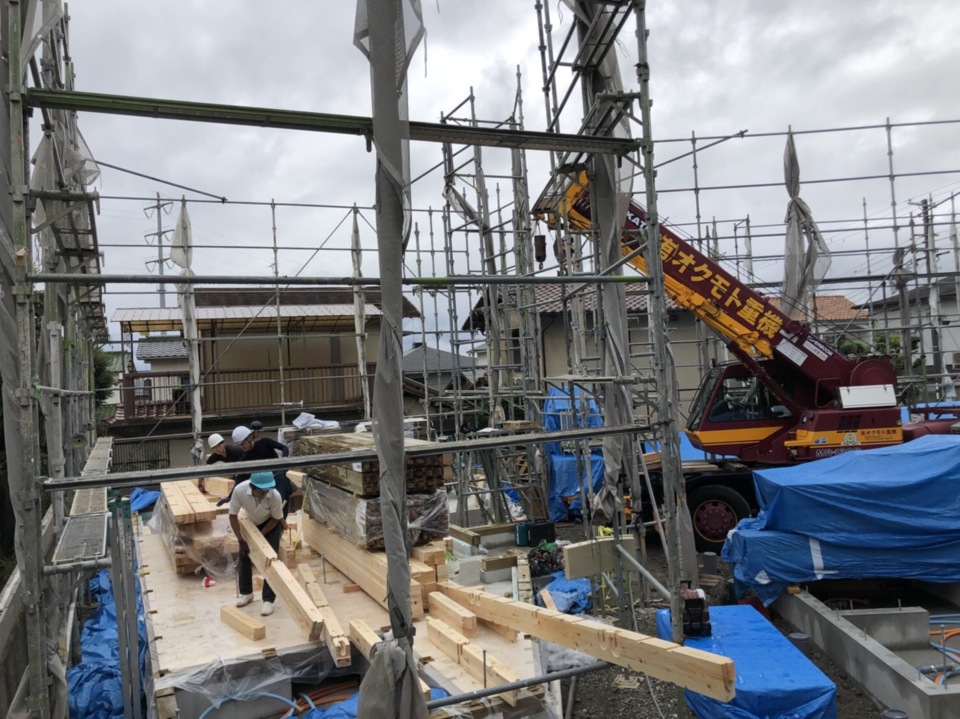

上棟③
上棟③

棟梁と職人さん方、レッカー車の
息のあった連携により、無事に上棟終了致しました。近隣の皆様、ご協力頂きありがとうございました。これからもご迷惑をおかけ致しますが
どうぞ宜しくお願い致します。

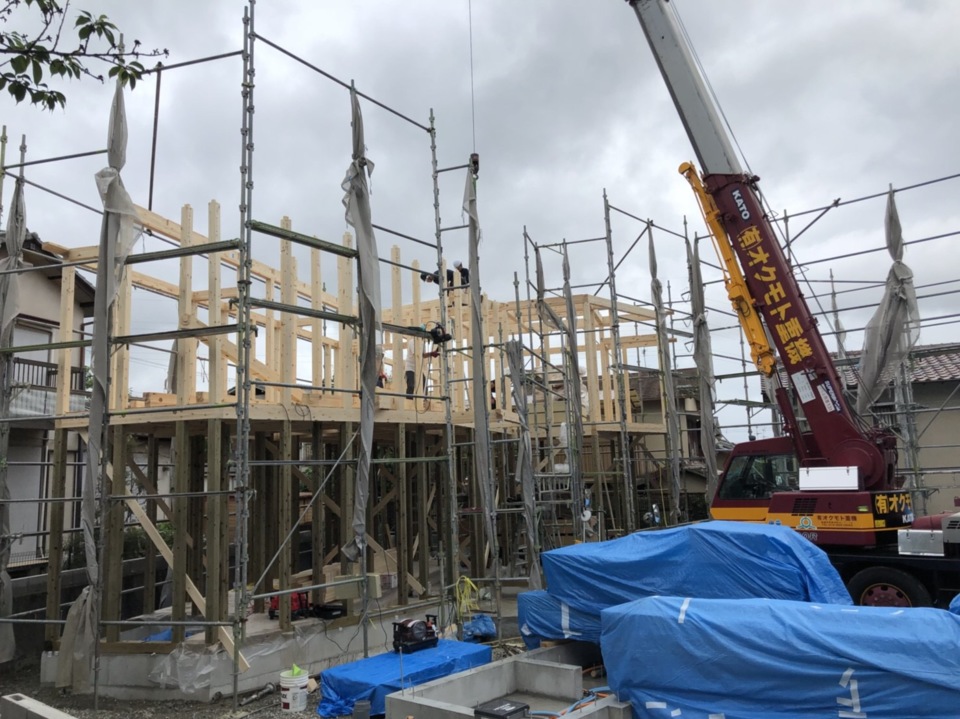

33.2018年06月12日
上棟②
上棟②

棟上げは、職人さん方とレッカー車(レッカー操る職人さん)の連携作業です。
重たい木材を、レッカーさんが大工さんが欲しい場所へと運んでくれます。
この大工さんとレッカーさんの息の合った連携プレーも棟上げの見所です‼︎

34.2018年06月12日
上棟①
上棟①

宝塚市野上 こもびお本日上棟致しました。
棟梁をはじめ、職人の皆さま、安全第一で宜しくお願い致します。
そして、近隣の皆さま、工事中大変ご迷惑をお掛け致しますが、何卒宜しくお願い致します。

35.2018年06月05日
土台敷き
土台敷き

本日から土台敷きです。
来週の上棟に向けて、大工さんの作業が始まります。
土台敷きとは、基礎コンクリートの上に土台や大引を設置していく作業で、基礎工事も大事な工程ですが、この土台敷きやこのあとの構造部分は住宅の骨組みとなるとても大切な工程です。

36.2018年06月01日

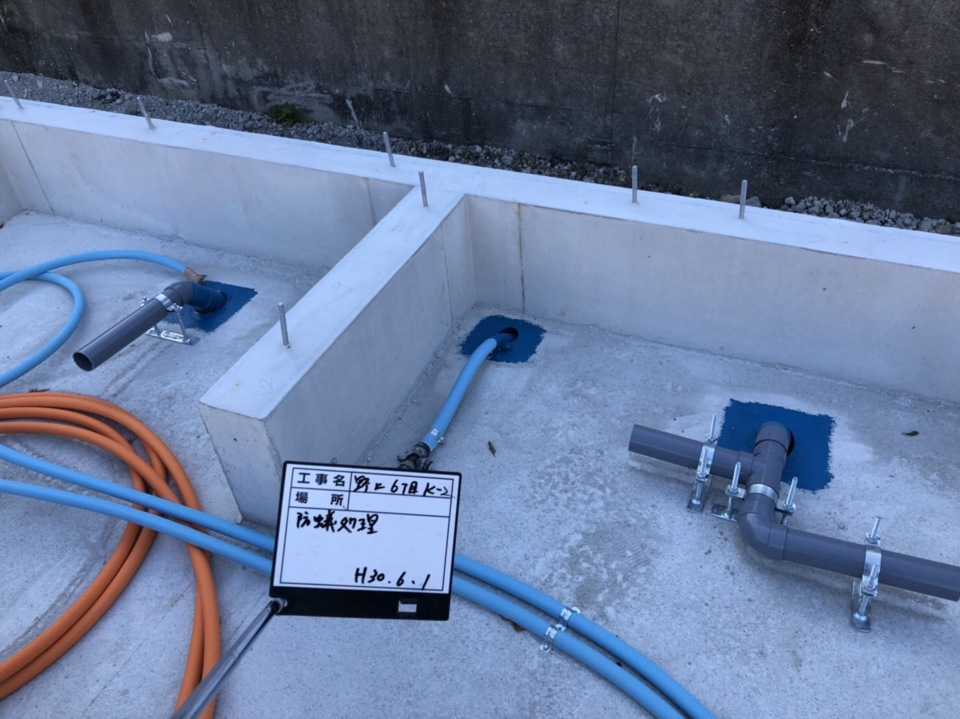

防蟻処理
防蟻処理
37.2018年06月01日
基礎工事完了
基礎工事完了

基礎工事が終了し、配管周りの防蟻処理を致しました。

38.2018年05月10日

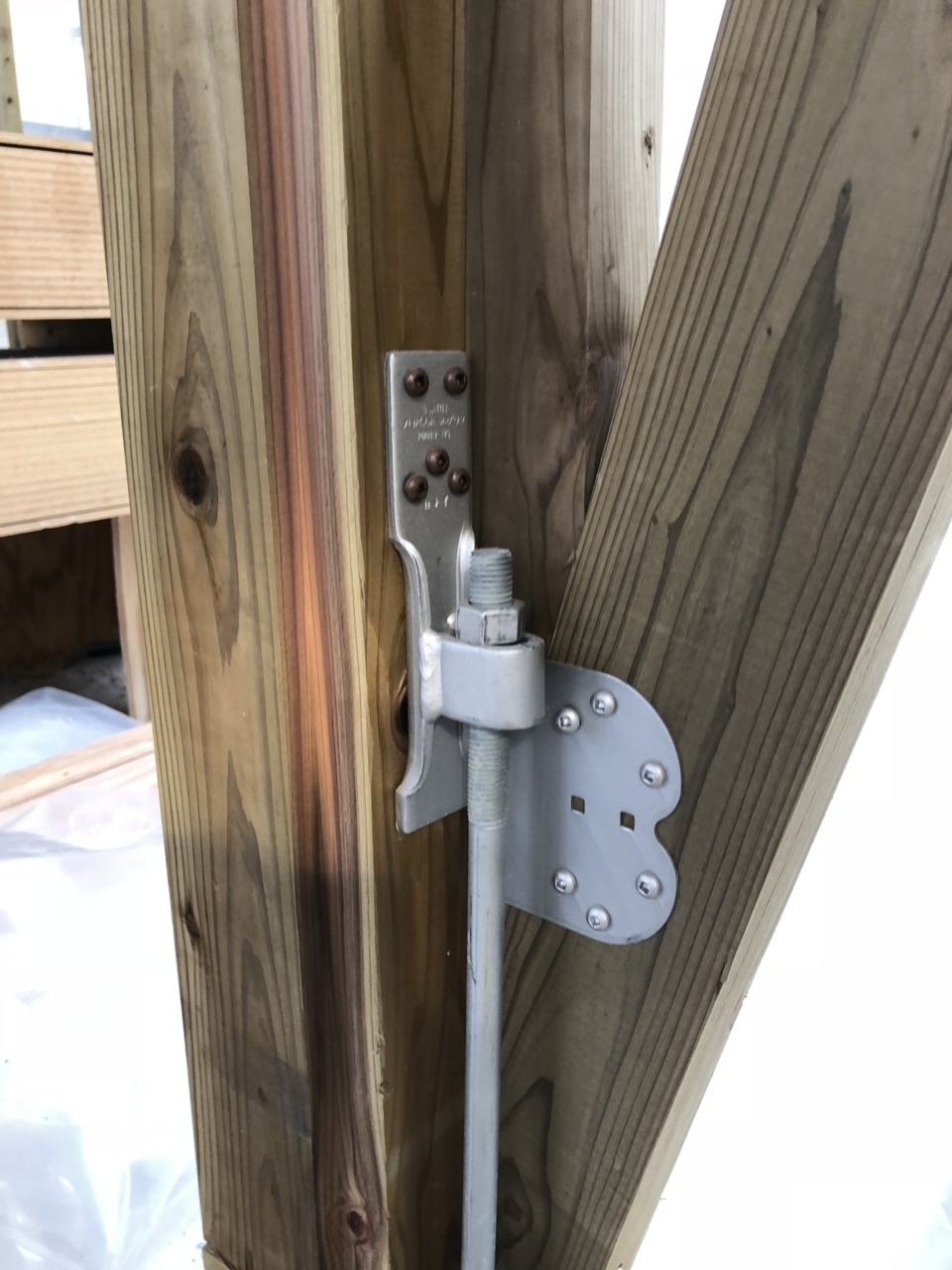

アンカーボルト
アンカーボルト

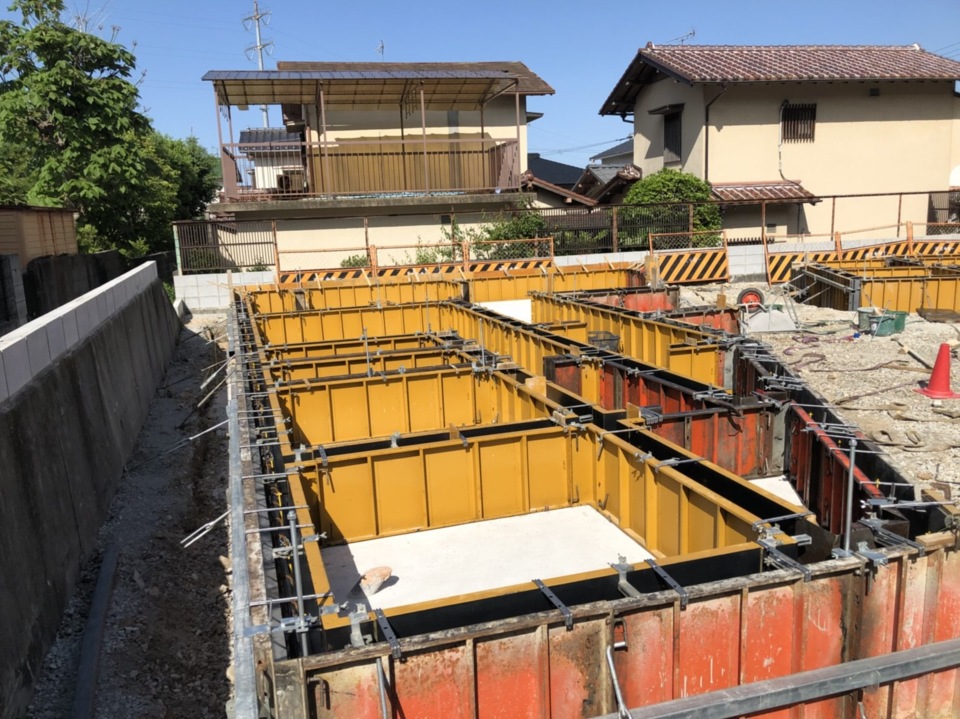

39.2018年05月10日
40.2018年05月10日

基礎のベースコンクリートを打設後、型枠を設置中です。
アンカーセットを使用してアンカーボルトとホールダウンを設置しました。

41.2018年05月02日

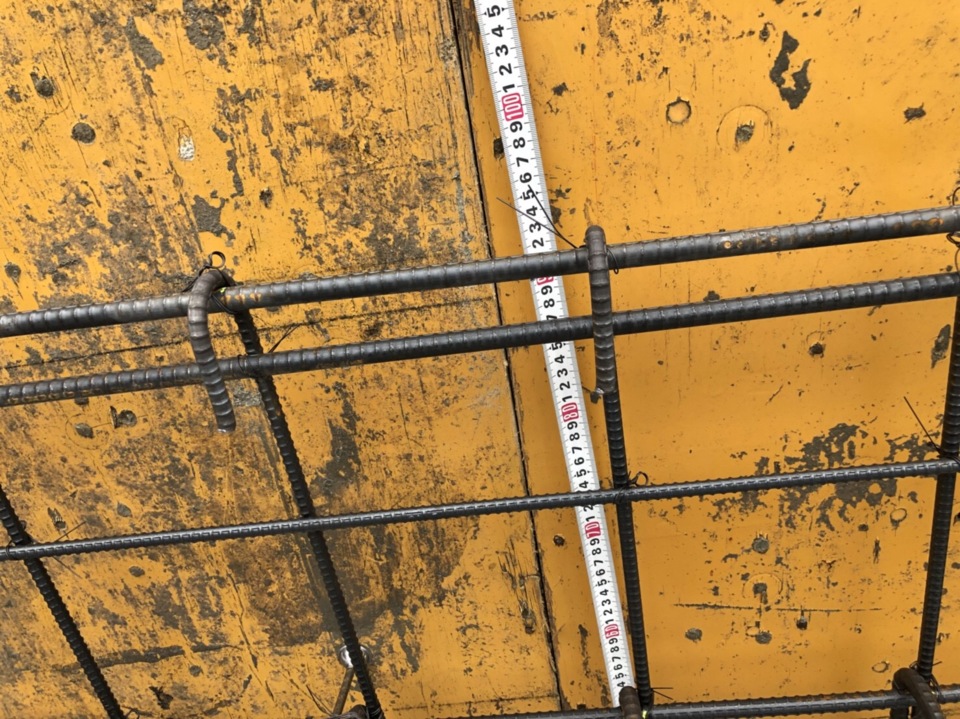

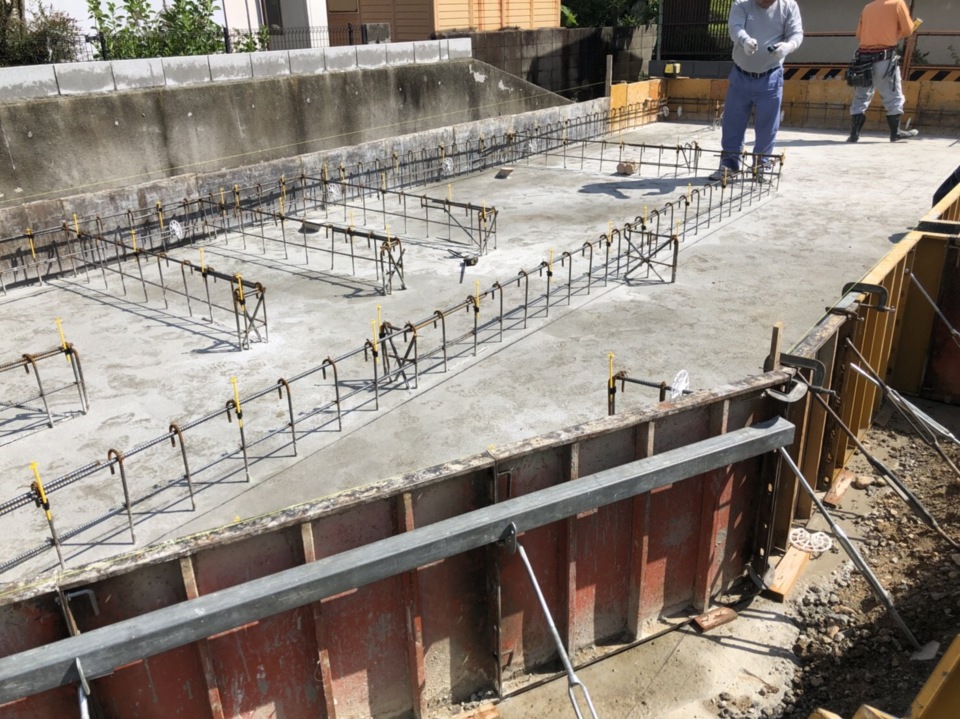

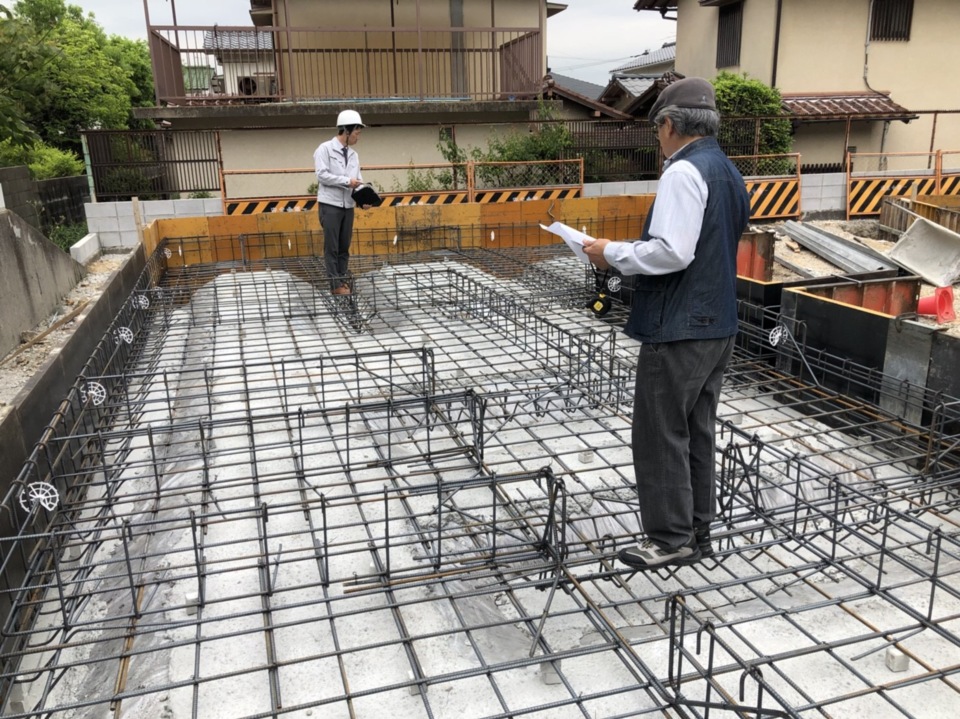

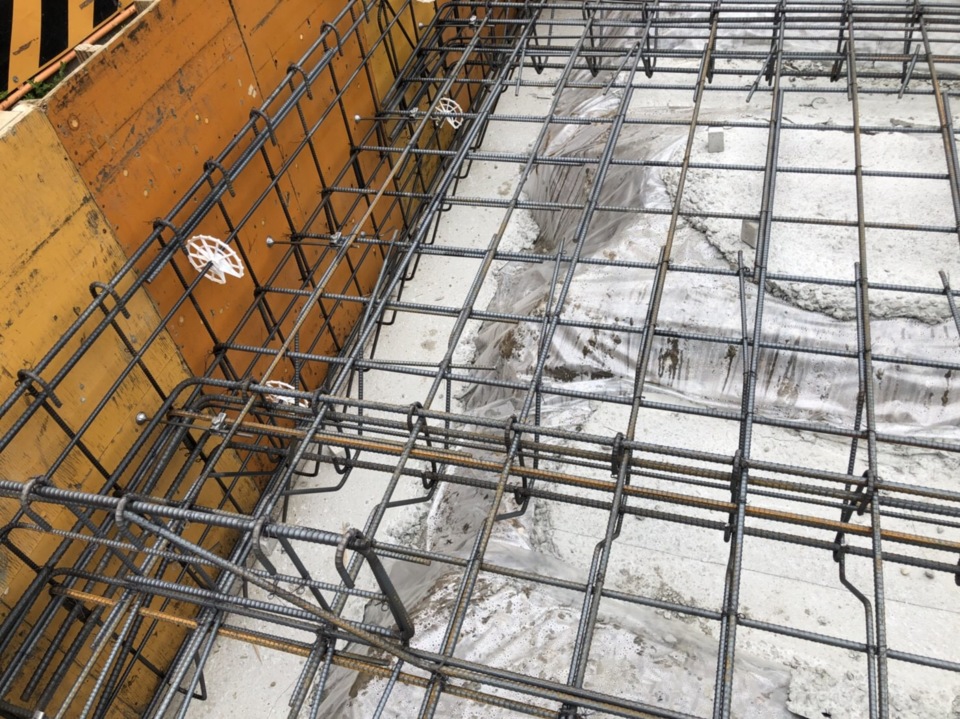

配筋検査
配筋検査

本日は、基礎配筋検査です。とても大切な検査です。第三者機関のチェックを受け、次の工程に進むことができます。検査合格後はいよいよコンクリートの流し込みをします。

42.2018年05月02日
43.2018年05月02日

構造計算による設計図通りに鉄筋が組まれているかをチェックしています。

44.2018年04月27日

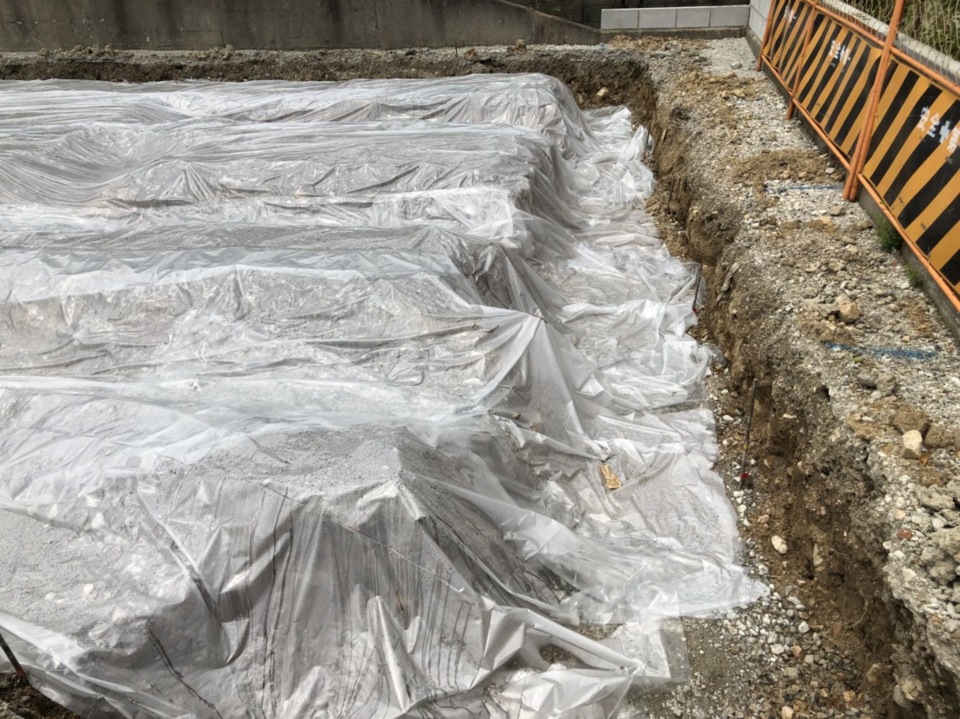

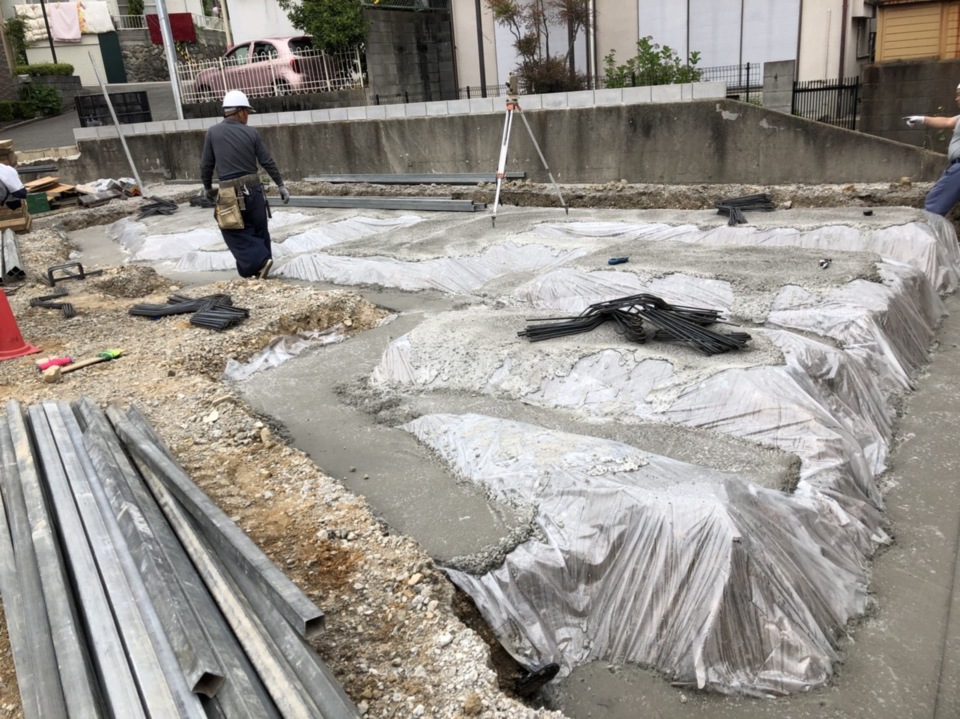

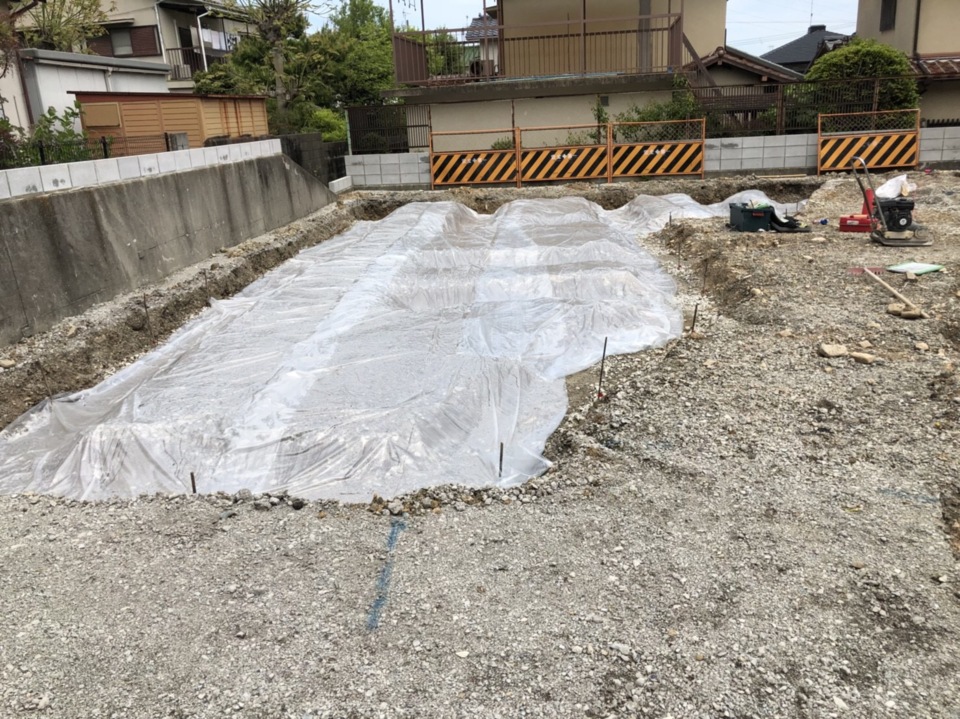

防水シートを施工後、捨てコンクリートを打設致しました。

45.2018年04月27日
防水シート
防水シート
46.2018年04月27日

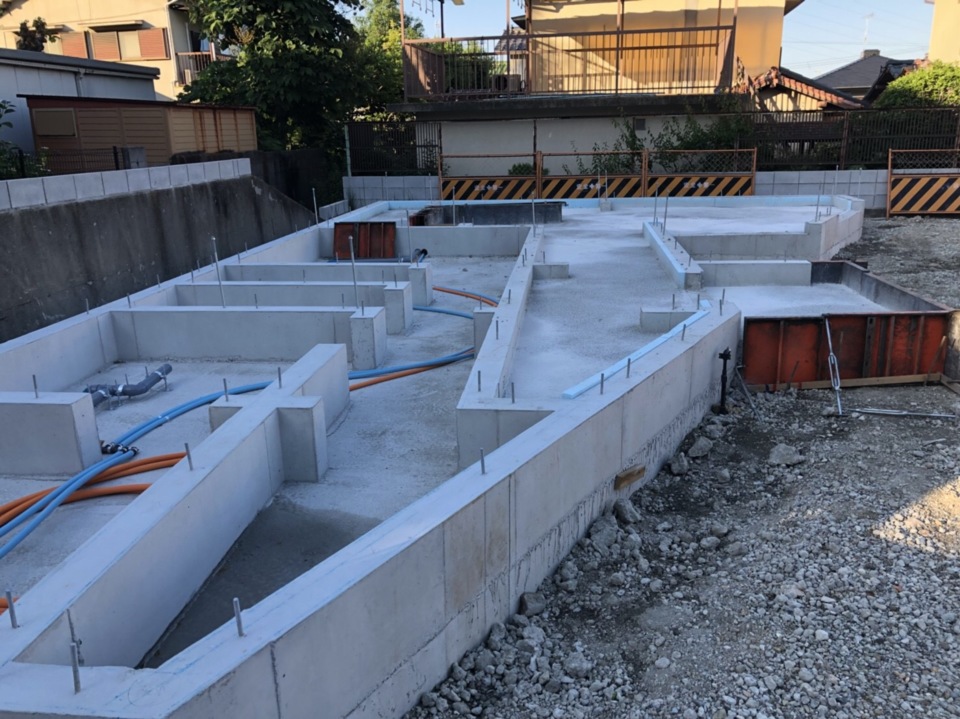

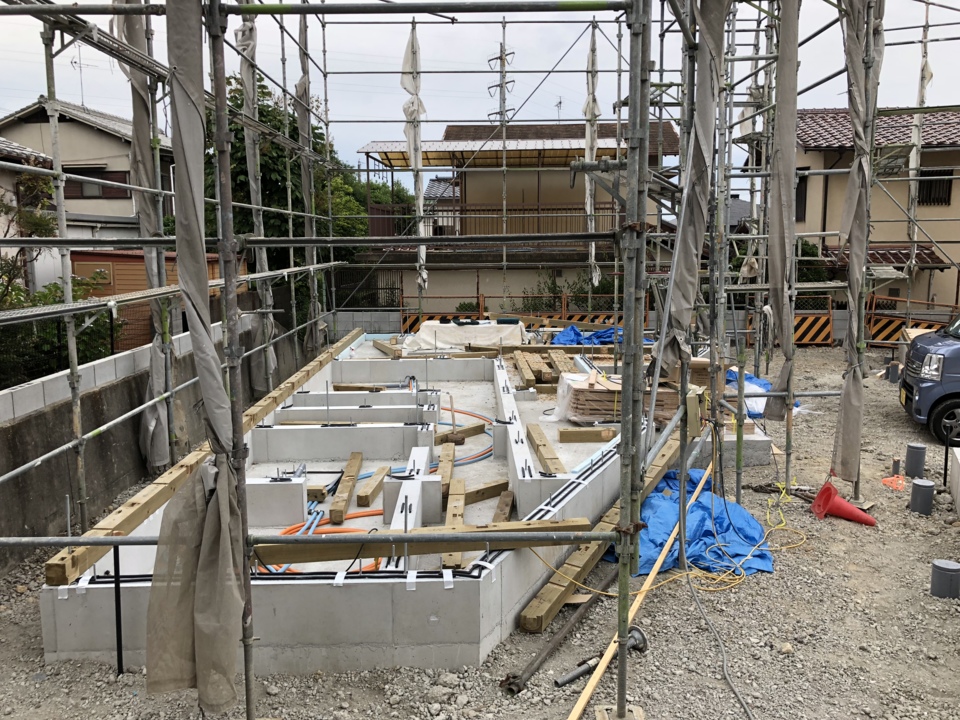

基礎工事
基礎工事

宝塚市野上こもびお
着工致しました。
近隣の皆様には大変ご迷惑をおかけ致しますが
関係者一同、しっかりと工事を進めて参ります。
何卒宜しくお願いいたします。

スケジュール

6/12上棟
